《灌注桩冲击钻成孔措施.docx》由会员分享,可在线阅读,更多相关《灌注桩冲击钻成孔措施.docx(2页珍藏版)》请在第壹文秘上搜索。

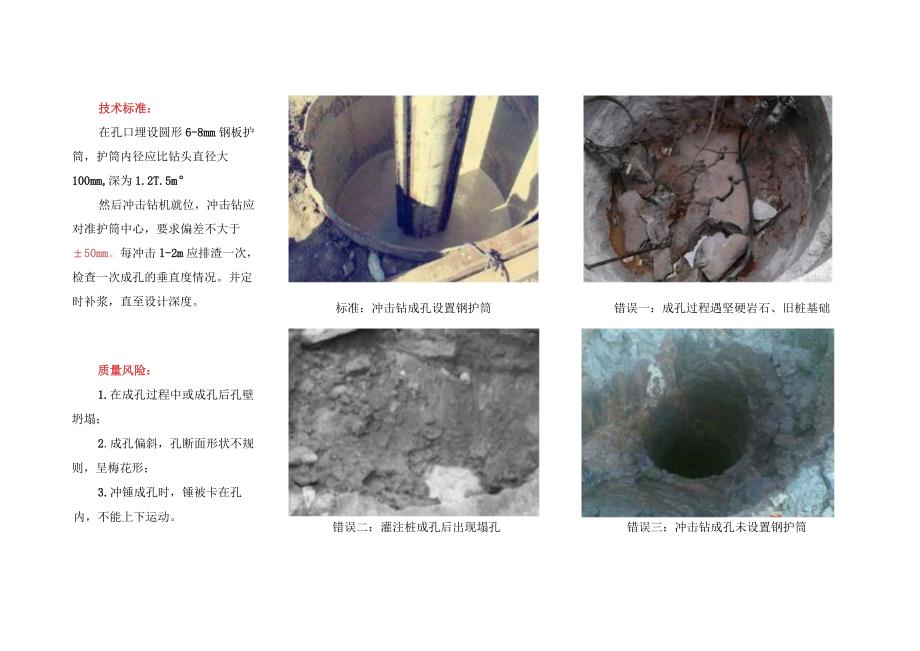

1、预应力管桩桩头处理技术标准:管桩沉桩达到收锤标准后外露部位用锯桩器切除,避免破桩机硬性挤断导致桩身开裂,确保桩身的整体质量;基槽开挖完毕后按标高进行截桩,保证管桩进入承台高度不小于50mm;截桩完成后,清理干净碎渣,做好桩头保护。(具体以设计为准)质量风险:1.导致桩身开裂、倾斜的质量隐患;2.班头高度控制偏差较大,影响管桩与承台连接强度;3.桩头切割不平整,表面松散,影响后续桩头防水施工。标准:使用锯桩器截桩,标高控制准确错误一:桩头高度控制不准,需后期处理错误二:破桩机碾碎外漏于地表以上的桩头错误三:桩头不平,毛糙技术标准:在孔口埋设圆形6-8mm钢板护筒,护筒内径应比钻头直径大100mm,深为1.2T.5m然后冲击钻机就位,冲击钻应对准护筒中心,要求偏差不大于50mm。每冲击l-2m应排渣一次,检查一次成孔的垂直度情况。并定时补浆,直至设计深度。标准:冲击钻成孔设置钢护筒错误一:成孔过程遇坚硬岩石、旧桩基础质量风险:1.在成孔过程中或成孔后孔壁坍塌;2.成孔偏斜,孔断面形状不规则,呈梅花形;3.冲锤成孔时,锤被卡在孔内,不能上下运动。错误二:灌注桩成孔后出现塌孔错误三:冲击钻成孔未设置钢护筒
