灌注桩浇筑混凝土技术方案.docx

上传人:p** 文档编号:635069 上传时间:2023-12-15 格式:DOCX 页数:2 大小:161.11KB
下载 相关 举报
灌注桩浇筑混凝土技术方案.docx_第1页
第1页 / 共2页
灌注桩浇筑混凝土技术方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《灌注桩浇筑混凝土技术方案.docx》由会员分享,可在线阅读,更多相关《灌注桩浇筑混凝土技术方案.docx(2页珍藏版)》请在第壹文秘上搜索。

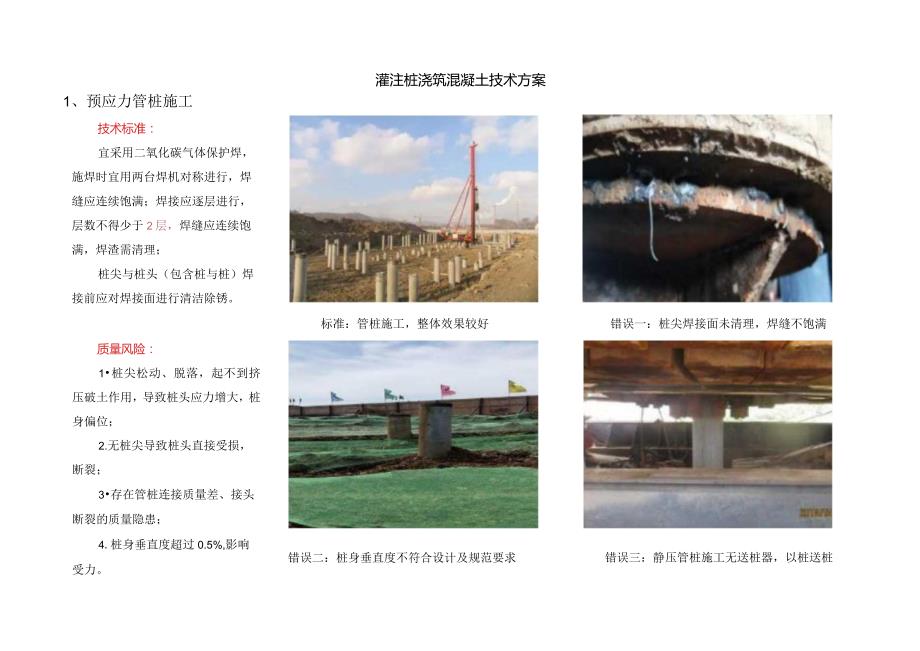

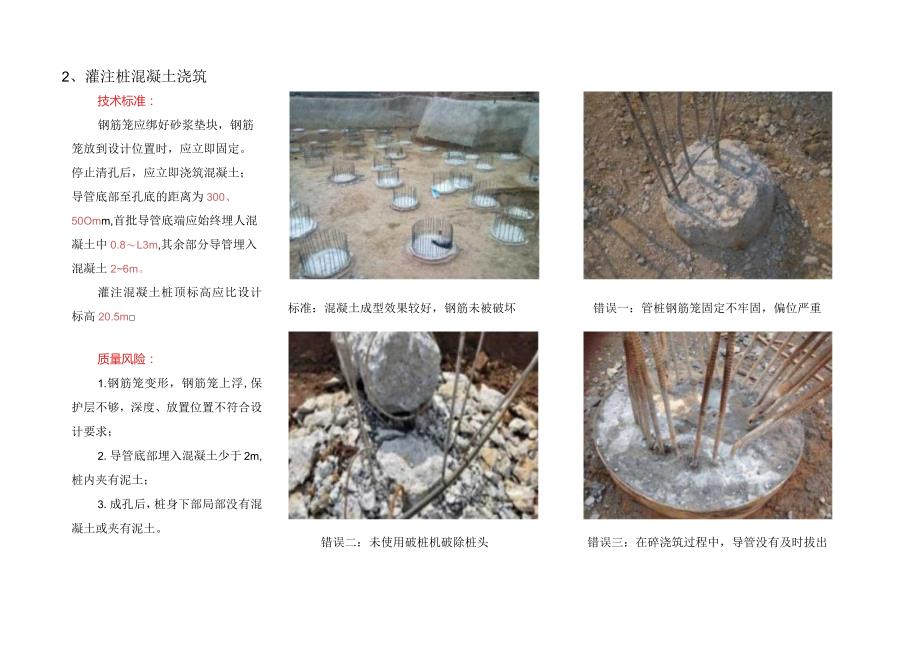

1、预应力管桩施工技术标准:宜采用二氧化碳气体保护焊,施焊时宜用两台焊机对称进行,焊缝应连续饱满;焊接应逐层进行,层数不得少于2层,焊缝应连续饱满,焊渣需清理;桩尖与桩头(包含桩与桩)焊接前应对焊接面进行清洁除锈。质量风险:1桩尖松动、脱落,起不到挤压破土作用,导致桩头应力增大,桩身偏位;2.无桩尖导致桩头直接受损,断裂;3存在管桩连接质量差、接头断裂的质量隐患;4.桩身垂直度超过0.5%,影响受力。灌注桩浇筑混凝土技术方案标准:管桩施工,整体效果较好错误一:桩尖焊接面未清理,焊缝不饱满错误二:桩身垂直度不符合设计及规范要求错误三:静压管桩施工无送桩器,以桩送桩标准:混凝土成型效果较好,钢筋未被破坏错误一:管桩钢筋笼固定不牢固,偏位严重错误二:未使用破桩机破除桩头错误三:在碎浇筑过程中,导管没有及时拔出2、灌注桩混凝土浇筑技术标准:钢筋笼应绑好砂浆垫块,钢筋笼放到设计位置时,应立即固定。停止清孔后,应立即浇筑混凝土;导管底部至孔底的距离为300、50Omm,首批导管底端应始终埋人混凝土中0.8L3m,其余部分导管埋入混凝土26m。灌注混凝土桩顶标高应比设计标高20.5m质量风险:1.钢筋笼变形,钢筋笼上浮,保护层不够,深度、放置位置不符合设计要求;2.导管底部埋入混凝土少于2m,桩内夹有泥土;3.成孔后,桩身下部局部没有混凝土或夹有泥土。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
