新台高速第三合同段三分部冬季施工方案.docx

上传人:p** 文档编号:635156 上传时间:2023-12-15 格式:DOCX 页数:23 大小:169.21KB
下载 相关 举报
新台高速第三合同段三分部冬季施工方案.docx_第1页
第1页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第2页
第2页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第3页
第3页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第4页
第4页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第5页
第5页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第6页
第6页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第7页
第7页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第8页
第8页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第9页
第9页 / 共23页
新台高速第三合同段三分部冬季施工方案.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《新台高速第三合同段三分部冬季施工方案.docx》由会员分享,可在线阅读,更多相关《新台高速第三合同段三分部冬季施工方案.docx(23页珍藏版)》请在第壹文秘上搜索。

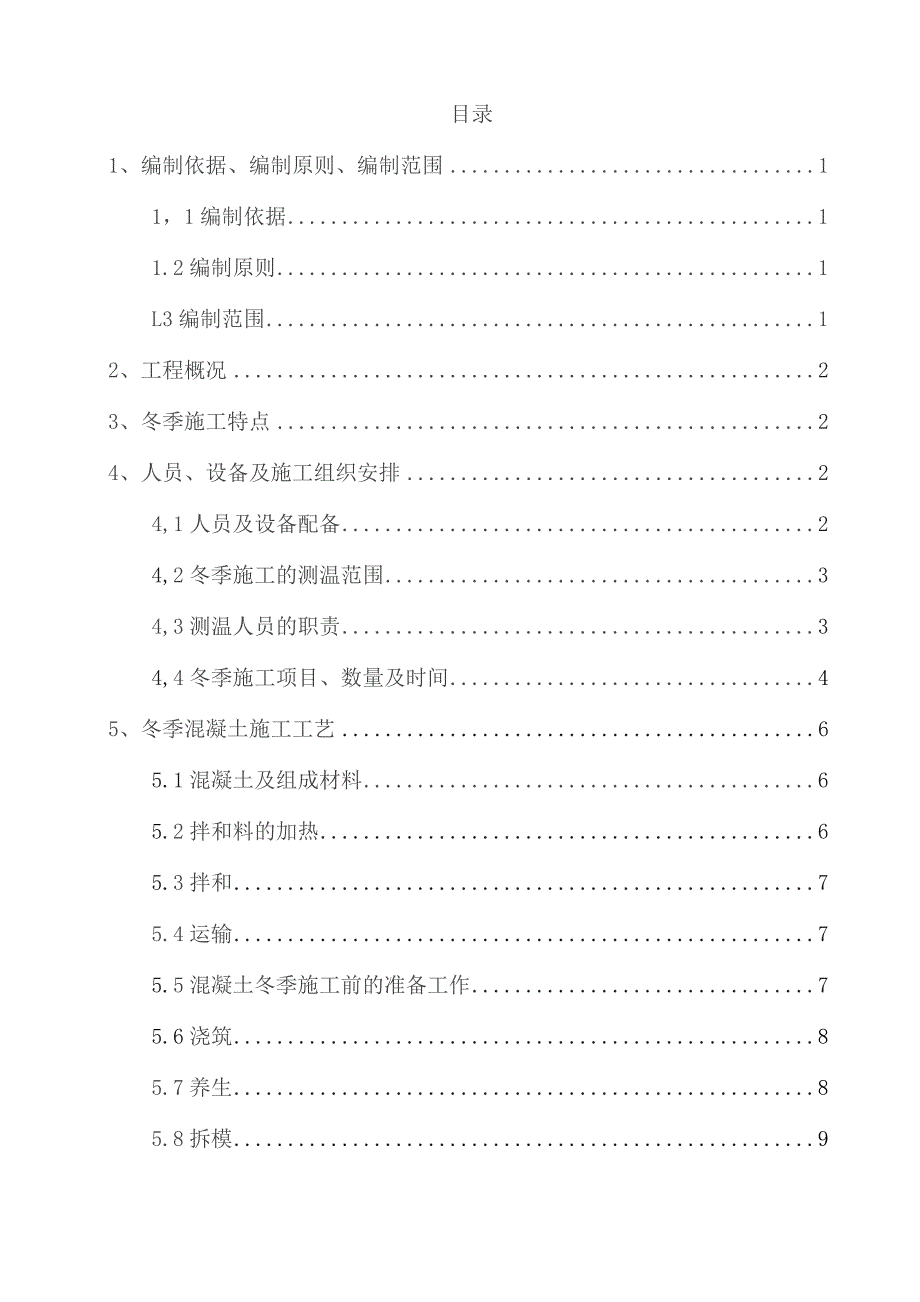

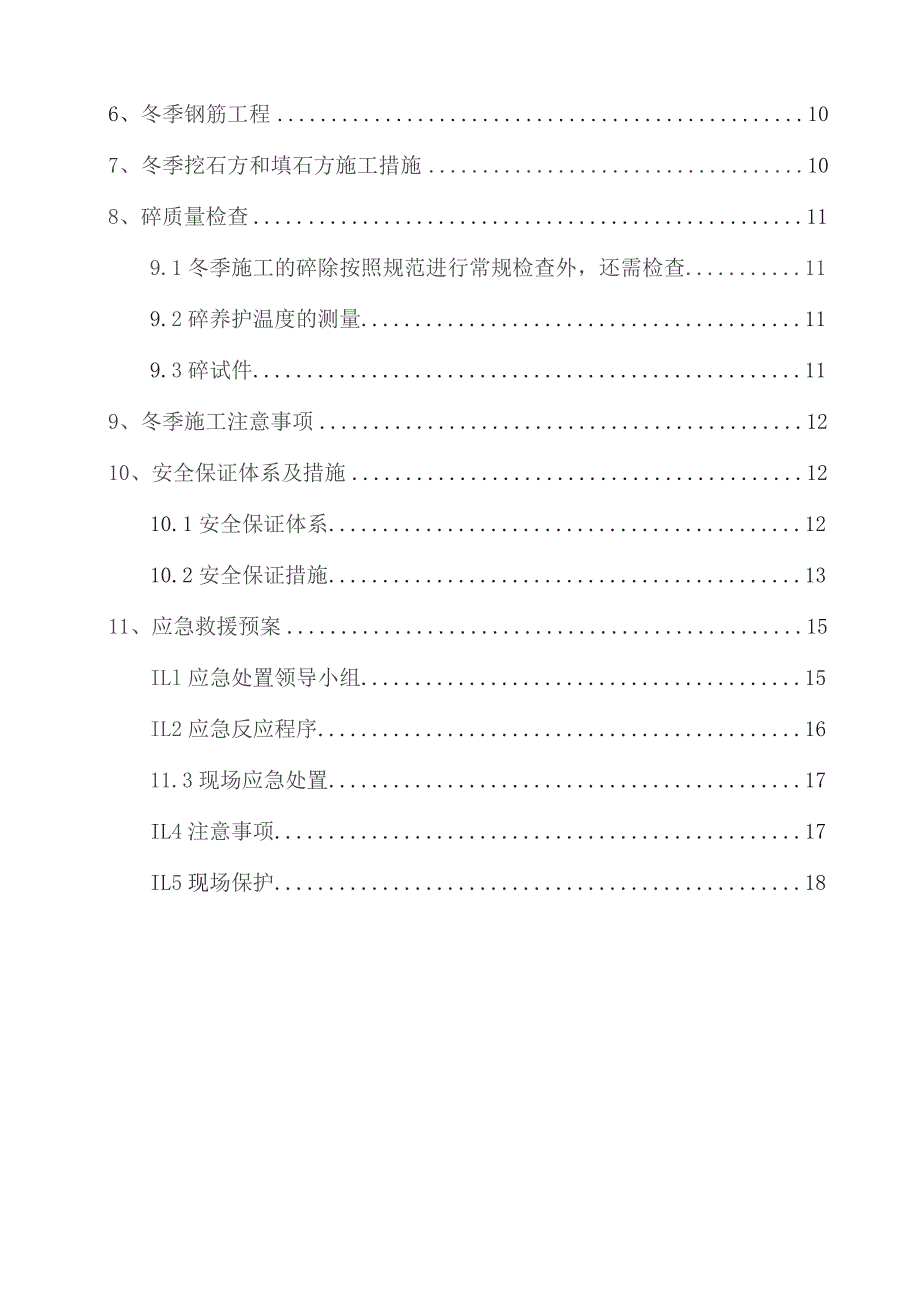

1、目录1、编制依据、编制原则、编制范围11,1编制依据11.2编制原则1L3编制范围12、工程概况23、冬季施工特点24、人员、设备及施工组织安排24,1人员及设备配备24,2冬季施工的测温范围34,3测温人员的职责34,4冬季施工项目、数量及时间45、冬季混凝土施工工艺65.1混凝土及组成材料65.2拌和料的加热65.3拌和75.4运输75.5混凝土冬季施工前的准备工作75.6浇筑85.7养生85.8拆模96、冬季钢筋工程107、冬季挖石方和填石方施工措施108、碎质量检查119.1冬季施工的碎除按照规范进行常规检查外,还需检查119.2碎养护温度的测量119.3碎试件119、冬季施工注意事项

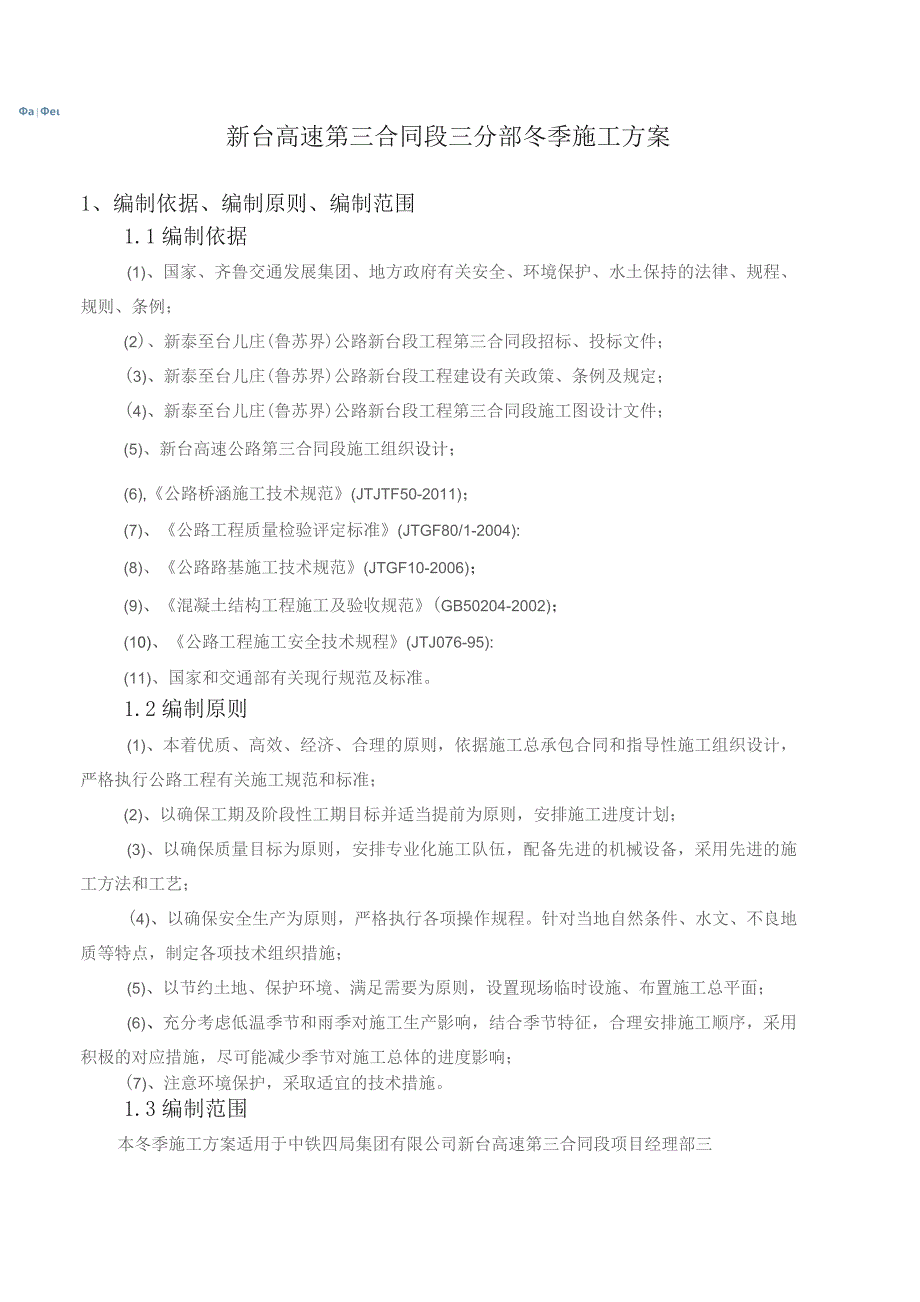

2、1210、安全保证体系及措施1210.1安全保证体系1210.2安全保证措施1311、应急救援预案15ILl应急处置领导小组15IL2应急反应程序1611.3现场应急处置17IL4注意事项17IL5现场保护18ae新台高速第三合同段三分部冬季施工方案1、编制依据、编制原则、编制范围1.1编制依据(1)、国家、齐鲁交通发展集团、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例;(2)、新泰至台儿庄(鲁苏界)公路新台段工程第三合同段招标、投标文件;(3)、新泰至台儿庄(鲁苏界)公路新台段工程建设有关政策、条例及规定;(4)、新泰至台儿庄(鲁苏界)公路新台段工程第三合同段施工图设计文件;

3、(5)、新台高速公路第三合同段施工组织设计;(6),公路桥涵施工技术规范(JTJTF50-2011);(7)、公路工程质量检验评定标准(JTGF80/1-2004):(8)、公路路基施工技术规范(JTGF10-2006);(9)、混凝土结构工程施工及验收规范(GB50204-2002);(10)、公路工程施工安全技术规程(JTJ076-95):(11)、国家和交通部有关现行规范及标准。1.2编制原则(1)、本着优质、高效、经济、合理的原则,依据施工总承包合同和指导性施工组织设计,严格执行公路工程有关施工规范和标准;(2)、以确保工期及阶段性工期目标并适当提前为原则,安排施工进度计划;(3)、以

4、确保质量目标为原则,安排专业化施工队伍,配备先进的机械设备,采用先进的施工方法和工艺;(4)、以确保安全生产为原则,严格执行各项操作规程。针对当地自然条件、水文、不良地质等特点,制定各项技术组织措施;(5)、以节约土地、保护环境、满足需要为原则,设置现场临时设施、布置施工总平面;(6)、充分考虑低温季节和雨季对施工生产影响,结合季节特征,合理安排施工顺序,采用积极的对应措施,尽可能减少季节对施工总体的进度影响;(7)、注意环境保护,采取适宜的技术措施。1.3编制范围本冬季施工方案适用于中铁四局集团有限公司新台高速第三合同段项目经理部三分部2019年冬季桥涵、路基工程施工。ae2、工程概况新台高

5、速第三合同段三分部起止桩号为K98+93OK114+537.95,沿线经过红山峪村、白庄村、西小观村、东小观村、崔庄村、洪门村、管理村、荆山口村、小郭庄村、大郭庄村、龚庄、尚岩村,主线全长15607.95m,枣庄东枢纽互通匝道全长8598.079m。具体工程数量:大桥5座/2135m,中桥2座/89m,天桥2座/148m,分离式立交桥2座194m,通道桥10座217m,互通区匝道桥13座/1911m。盖板涵37座1436.71m,箱涵8座326.83m,拱涵1座20m,圆管涵9座273.9m。梁板预制:1Om板梁20片、16m板梁84片、20m板梁20片、25m箱梁669片、30m箱梁219片

6、。技术标准公路等级:高速公路,双向四车道;设计速度:120Km/h;路基宽度:整体式路基宽度27m;设计荷载标推:公路T级;设计洪水频率:特大桥1/300,大、中、小桥及涵洞1/100;地震动峰值:加速度0.10-0.15g:地震基本烈度:VnVm度。3、冬季施工特点1、路基工程在反复冻融地区,昼夜平均温度在-3度以下,且连续Iod以上,或昼夜平均温度虽在-3度以上,但冻土没有完全融化时,均应按冬季施工要求。桥涵工程室外口平均气温连续5天稳定地低于5C时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工以及昼夜平均温度在-3以下,连续10天以上时,即进入冬期施工。2、质量事故出现具有隐蔽性、滞后

7、性。冬季施工中产生的大多数质量事故往往在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者返工重做,不仅给工程带来损失,而且影响工程的使用寿命。3、冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成。4、人员、设备及施工组织安排4.1人员及设备配备冬季施工前,对现场的技术员、工长、施工员、材料员、试验员及主要工种的班组长、司炉工、电焊工、外加剂掺配和高空作业等人员进行技术培训,掌握有关冬季fl施工方案、施工方法、质量标准,掌握操作要点。表1施工任务划分表及主要责任人施工单位施工范围负责人技

8、术负责人经理部全管段冬季施工结构物、路基徐圣斌张洪富第一项目队及预制梁场K98+930K106+643.5尹维军王鹏预制梁场预制箱梁尹维军刘少华第二项目队K106+643.5-K110+689黄江季振博第三项目队Kl1O+689K114+537.95杨金襄卢忠源表2施工设备统计表序号名称的位数量用途备注125kw电蒸汽锅炉台10箱梁养生225kw热循环锅炉台2搅拌站砂仓加热3大功率电热棒个8搅拌站水加热4电热毯个200桥面系养生5养生棉被mi3000桥涵结构物养生6冬季养生棚个14箱梁养生7车用保温棉被套20罐车保温4.2冬季施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原

9、材料的温度,碎入模后初始温度和养护温度等。4.3测温人员的职责1、每处(构件)最少悬挂2支温度计(预制箱梁左右两侧对称放置6支温度计,分别位于梁体的端头及梁中位置)、湿度仪(根据构件尺寸在距热源的不同位置布设),每天应量测温度、湿度至少4次并做好记录,分别在早5:00、中午12:00、晚8:00和夜间12;OOo升温及降温期间应每小时检查1次。2、碎拌合料的温度、碎出罐温度、碎入模温度。3、碎养护温度、湿度的测量:控制碎养护的初始温度、湿度和时间。4.4冬季施工项目、数量及时间冬季施工项目主要为桥梁下部结构、桥面系、涵洞、挡墙及箱梁预制施工,计划冬季施工开始时间2019年11月25日,结束时间

10、2020年3月10日,具体时间可根据枣庄当地实际气温进行调整。冬季施工具体工程量见下表:表3冬季施工桥梁工程数量表中心桩号结构物名称系梁(个)承台(个)墩柱(个)盖梁(个)桥台(个)预制箱梁(片)桥面系(跨)K100+808.00十字河南支流1884023421029K104+352.50胡沟大桥000009K104+930.00纸坊大桥0002412K105+510.50沧浪渊大桥301018215025Kl10+699.00孟庄大桥006627AK0+923.33A匝道桥6216826BK0+729.5B匝道1号桥3222BK0+965B匝道2号桥22422CK0+292C匝道I号桥341

11、2CK0+843C匝道2号桥3632FK0+273F匝道1号桥22422FK0+545.2F匝道2号桥528032GK0+415G匝道1号桥306321K0+2241匝道I号桥61602IK0+511I匝道2号桥22422JK0+283.7J匝道桥32632LK0199L匝道桥42212SKO+199.5孟庄大桥884GL1K0+475郭里集支流1号中桥2002GL2K0+315郭里集支流2号中桥1212中铁四局集团潍日高速公路第一合同段潍日高速第-合同段2016年冬季施工方案AK0+014桥式通道0002AK0+082.03桥式通道002BK1+523.5桥式通道1002BK1+593.65

12、4桥式通道0002FK0+782Y006通道桥2002GK0612Y006通道桥2002HK0+368Y006通道1号桥2002HK0+598Y006通道2号桥2002K106643.5X009分离式立交00003Z2K106+632X009分离式立交00003Kl12+062桥式通道4000Kl12+968桥式通道4000K108+912.738车行天桥400K109+740.563人行天桥20总计3461452128860360表4冬季施工涵洞工程数量里程类型长度跨数尺寸(m)Kl13+373钢筋混凝土涵通2914X3.5BK0+846钢筋混凝土盖板涵3614X3CK0+686钢筋混凝土盖板涵4112X2CKo+733.764钢筋混凝土盖板涵4014X3DK0+155钢筋混凝土盖板涵13122IK0+138.602钢筋混凝土盖板涵2414X3JK0+570钢筋混凝土盖板涵2212X2NK15+23O.5钢筋混凝土盖板涵7614X3GL2K0+061钢筋混凝土盖板涵15.614X3DKO+OOO钢筋混凝土盖板涵15012X29三5、冬季混凝土施工工艺5.1混凝土及组成材料由于

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
