监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx

上传人:p** 文档编号:635356 上传时间:2023-12-15 格式:DOCX 页数:19 大小:44.16KB
下载 相关 举报
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第1页
第1页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第2页
第2页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第3页
第3页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第4页
第4页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第5页
第5页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第6页
第6页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第7页
第7页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第8页
第8页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第9页
第9页 / 共19页
监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx》由会员分享,可在线阅读,更多相关《监理交底记录表(小街站深基坑降水及开挖工程监理实施细则)2021.10.docx(19页珍藏版)》请在第壹文秘上搜索。

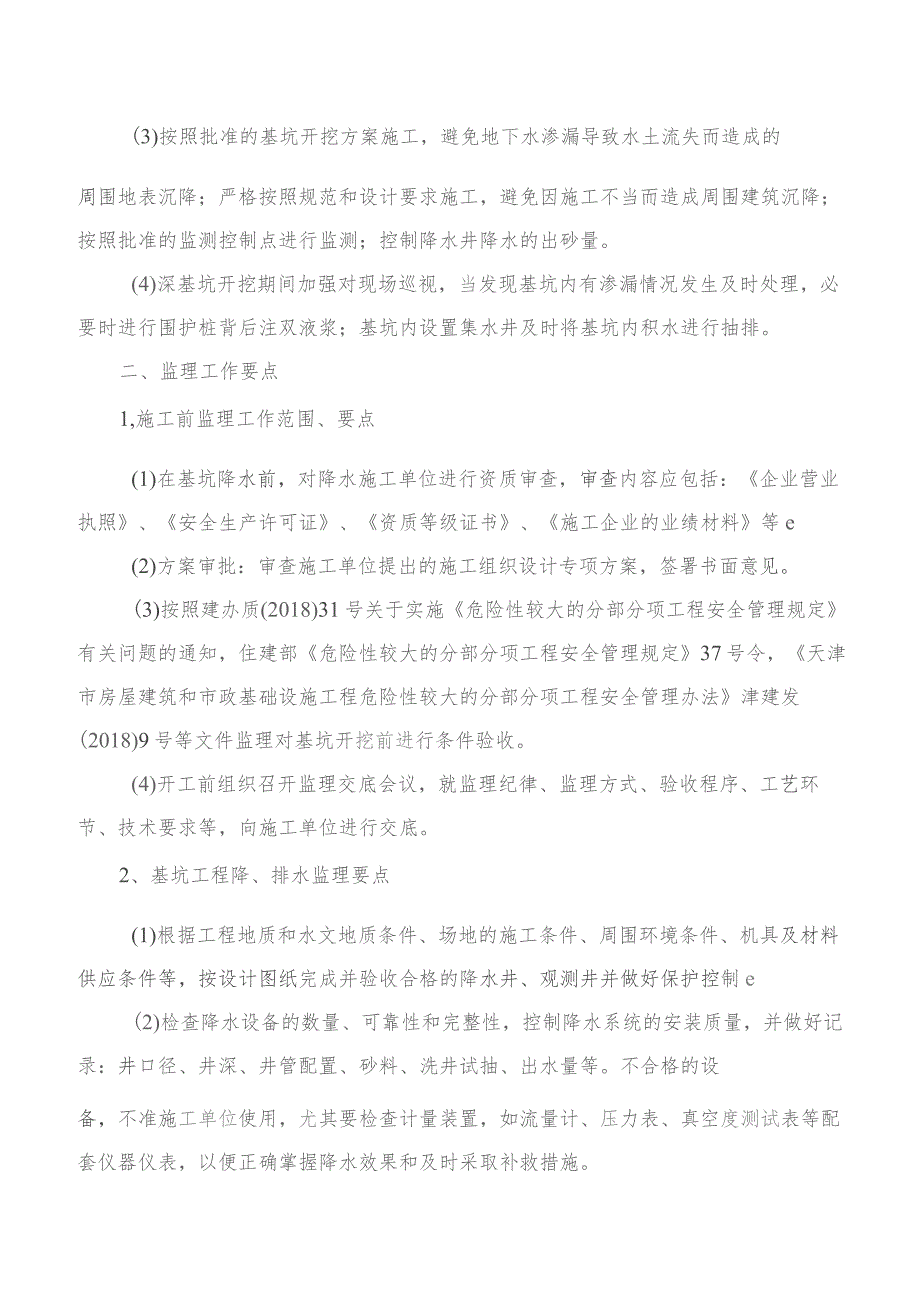

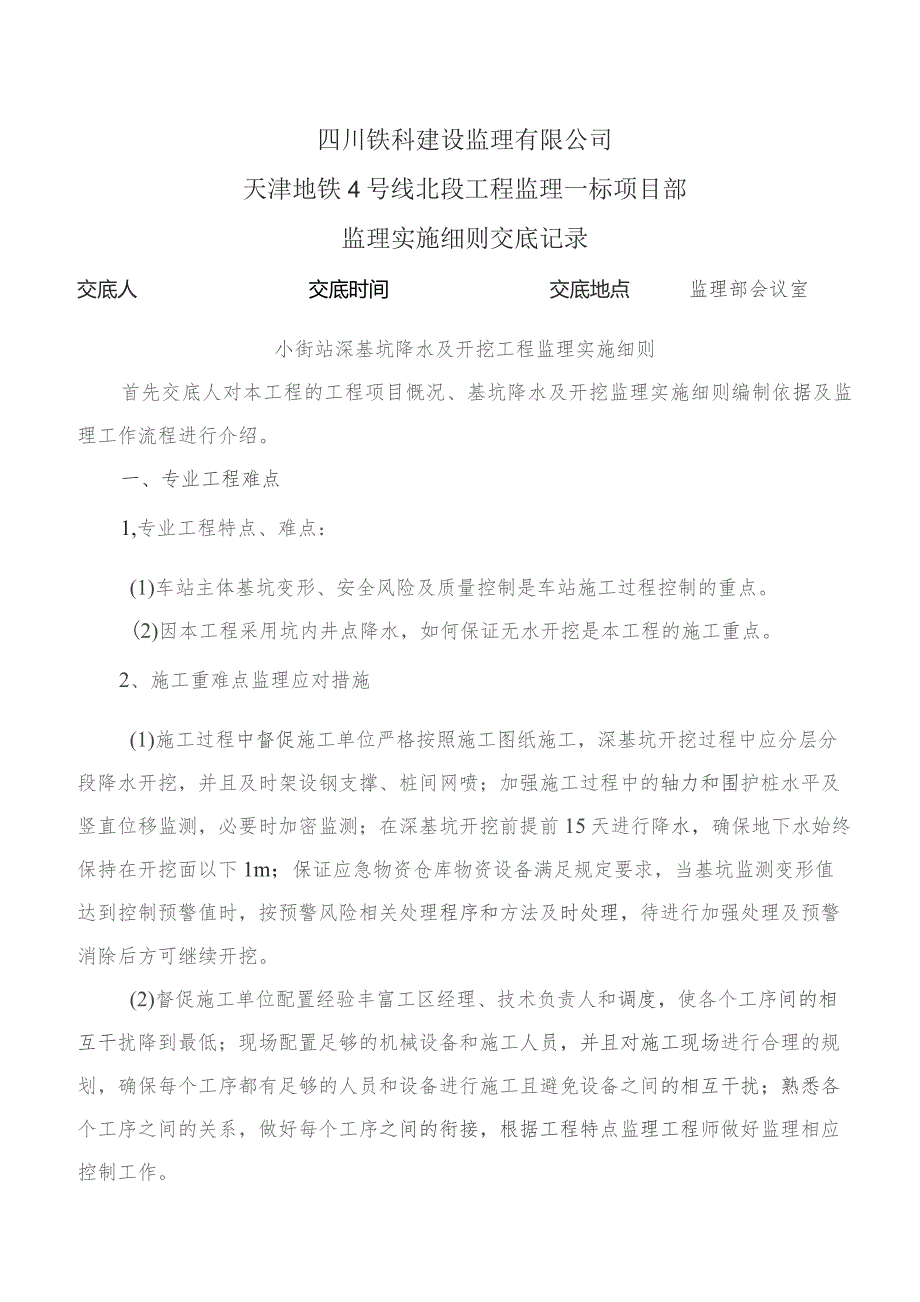

1、四川铁科建设监理有限公司天津地铁4号线北段工程监理一标项目部监理实施细则交底记录交底人交底时间交底地点监理部会议室小街站深基坑降水及开挖工程监理实施细则首先交底人对本工程的工程项目慨况、基坑降水及开挖监理实施细则编制依据及监理工作流程进行介绍。一、专业工程难点1,专业工程特点、难点:(1)车站主体基坑变形、安全风险及质量控制是车站施工过程控制的重点。(2)因本工程采用坑内井点降水,如何保证无水开挖是本工程的施工重点。2、施工重难点监理应对措施(1)施工过程中督促施工单位严格按照施工图纸施工,深基坑开挖过程中应分层分段降水开挖,并且及时架设钢支撑、桩间网喷;加强施工过程中的轴力和围护桩水平及竖直

2、位移监测,必要时加密监测;在深基坑开挖前提前15天进行降水,确保地下水始终保持在开挖面以下1m;保证应急物资仓库物资设备满足规定要求,当基坑监测变形值达到控制预警值时,按预警风险相关处理程序和方法及时处理,待进行加强处理及预警消除后方可继续开挖。(2)督促施工单位配置经验丰富工区经理、技术负责人和调度,使各个工序间的相互干扰降到最低;现场配置足够的机械设备和施工人员,并且对施工现场进行合理的规划,确保每个工序都有足够的人员和设备进行施工且避免设备之间的相互干扰;熟悉各个工序之间的关系,做好每个工序之间的衔接,根据工程特点监理工程师做好监理相应控制工作。(3)按照批准的基坑开挖方案施工,避免地下

3、水渗漏导致水土流失而造成的周围地表沉降;严格按照规范和设计要求施工,避免因施工不当而造成周围建筑沉降;按照批准的监测控制点进行监测;控制降水井降水的出砂量。(4)深基坑开挖期间加强对现场巡视,当发现基坑内有渗漏情况发生及时处理,必要时进行围护桩背后注双液浆;基坑内设置集水井及时将基坑内积水进行抽排。二、监理工作要点1,施工前监理工作范围、要点(1)在基坑降水前,对降水施工单位进行资质审查,审查内容应包括:企业营业执照、安全生产许可证、资质等级证书、施工企业的业绩材料等e(2)方案审批:审查施工单位提出的施工组织设计专项方案,签署书面意见。(3)按照建办质(2018)31号关于实施危险性较大的分

4、部分项工程安全管理规定有关问题的通知,住建部危险性较大的分部分项工程安全管理规定37号令,天津市房屋建筑和市政基础设施工程危险性较大的分部分项工程安全管理办法津建发(2018)9号等文件监理对基坑开挖前进行条件验收。(4)开工前组织召开监理交底会议,就监理纪律、监理方式、验收程序、工艺环节、技术要求等,向施工单位进行交底。2、基坑工程降、排水监理要点(1)根据工程地质和水文地质条件、场地的施工条件、周围环境条件、机具及材料供应条件等,按设计图纸完成并验收合格的降水井、观测井并做好保护控制e(2)检查降水设备的数量、可靠性和完整性,控制降水系统的安装质量,并做好记录:井口径、井深、井管配置、砂料

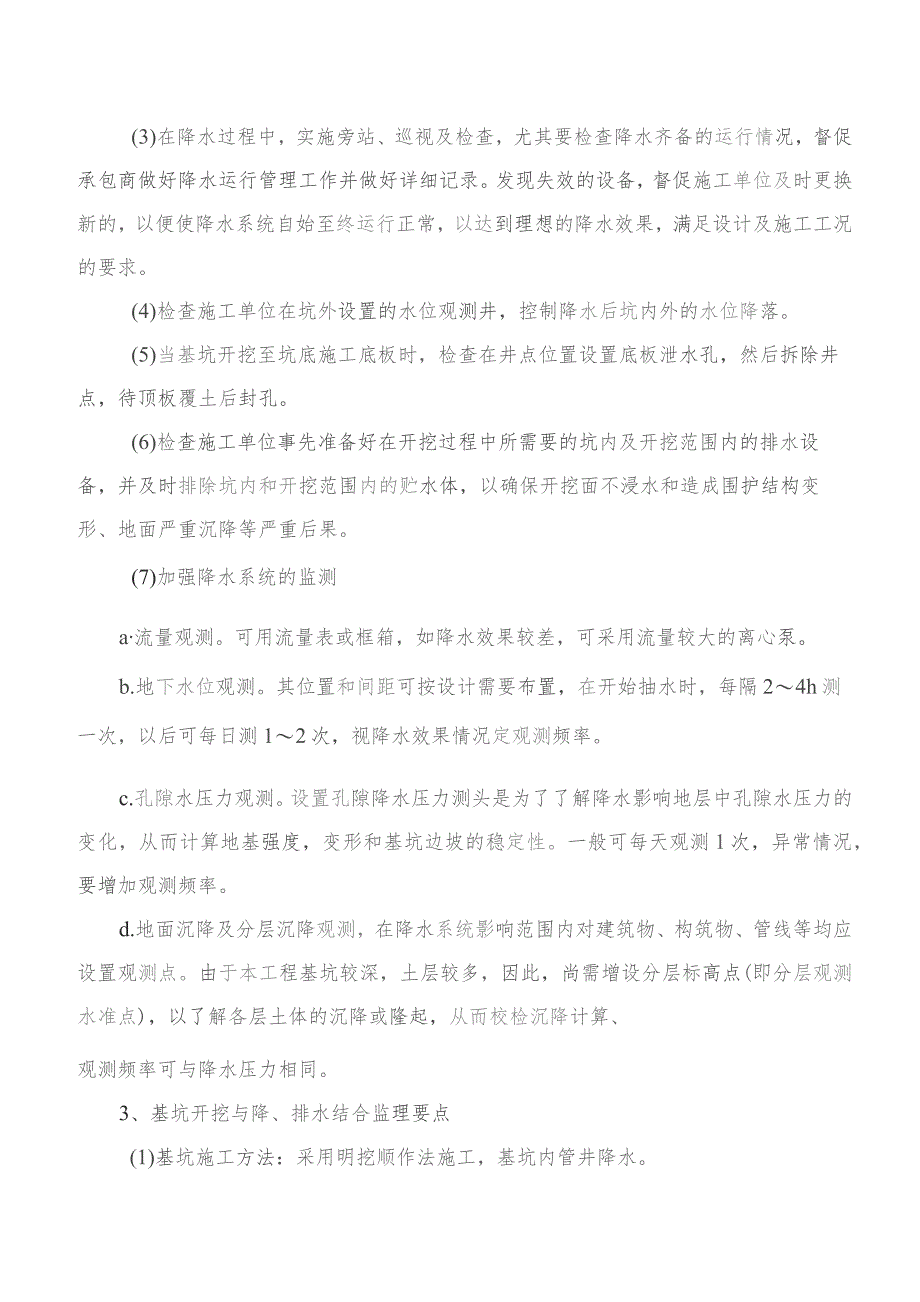

5、、洗井试抽、出水量等。不合格的设备,不准施工单位使用,尤其要检查计量装置,如流量计、压力表、真空度测试表等配套仪器仪表,以便正确掌握降水效果和及时采取补救措施。(3)在降水过程中,实施旁站、巡视及检查,尤其要检查降水齐备的运行情况,督促承包商做好降水运行管理工作并做好详细记录。发现失效的设备,督促施工单位及时更换新的,以便使降水系统自始至终运行正常,以达到理想的降水效果,满足设计及施工工况的要求。(4)检查施工单位在坑外设置的水位观测井,控制降水后坑内外的水位降落。(5)当基坑开挖至坑底施工底板时,检查在井点位置设置底板泄水孔,然后拆除井点,待顶板覆土后封孔。(6)检查施工单位事先准备好在开挖

6、过程中所需要的坑内及开挖范围内的排水设备,并及时排除坑内和开挖范围内的贮水体,以确保开挖面不浸水和造成围护结构变形、地面严重沉降等严重后果。(7)加强降水系统的监测a流量观测。可用流量表或框箱,如降水效果较差,可采用流量较大的离心泵。b.地下水位观测。其位置和间距可按设计需要布置,在开始抽水时,每隔24h测一次,以后可每日测12次,视降水效果情况定观测频率。c.孔隙水压力观测。设置孔隙降水压力测头是为了了解降水影响地层中孔隙水压力的变化,从而计算地基强度,变形和基坑边坡的稳定性。一般可每天观测1次,异常情况,要增加观测频率。d.地面沉降及分层沉降观测,在降水系统影响范围内对建筑物、构筑物、管线

7、等均应设置观测点。由于本工程基坑较深,土层较多,因此,尚需增设分层标高点(即分层观测水准点),以了解各层土体的沉降或隆起,从而校检沉降计算、观测频率可与降水压力相同。3、基坑开挖与降、排水结合监理要点(1)基坑施工方法:采用明挖顺作法施工,基坑内管井降水。(2)挖土前至少2周对基坑进行降水,为挖土创造良好条件;(3)基坑开挖过程中,监理工程师要不断收集、分析监测结果,如围护桩位移、沉降,必须根据数值变化大小、变化速率,综合考虑各种因素,及时判断,及时报警,以确保基坑施工及周边环境的安全。(4)与深基坑开挖同期或交替进行的分部、分项工程有:支撑安装、桩间挂网喷射混凝土、管井降水等;必须在施工技术

8、、组织协调方面做好充分准备,监理应同步进行监督。(5)每天检查管井降水深度是否达到设计基坑底面以下一定深度,可以用水位观测井等方法检查管井降水的深度。(6)按批准的监测方案要求,事先作好测点布设,在降水开挖前必须测得各测点的初始值。(7)充分准备好排除基坑积水的排水设备;备齐必须的应急抢险用的设备、材料、人员。(8)开挖过程中,定时检查降水设备运行情况及管井降水深度。(9)基坑开挖前应按照天津市城市轨道交通工程重点建设环节质量安全管理办法实施细则文件要求进行。4,监理资料做好监理记录和监理日记,保存监理原始资料,对关键工序、关键部位进行巡视旁站监督,及时进行隐蔽工程的验收。三、监理工作的控制要

9、点及目标基坑施工过程中的监理控制工作,其中对土方开挖、基坑降水、桩间网喷混凝土、支撑安装是决定基坑施工成败的关键工序,是深基坑工程的主要危险源,具体如下:1、基坑土方开挖过程的监理控制要点(1)基坑开挖前必须严格按设计要求进行降水施工。(2)基坑开挖必须在SMW工法桩、坑外阴角加固、基底加固、旋喷止水桩达到设计强度后方可进行。(3)基坑开挖必须分段、分区、分层、对称进行,不得超挖。每步开挖所暴露部分地下桩体宽度宜控制在3m6m,每层开挖深度不大于3m,严禁在一个工况条件下,一次开挖到底。(4)纵向放坡开挖时,应在坡顶外设置截水沟或挡水土堤,防止地表水冲刷坡面或基坑外排水回流渗入坑内。(5)基坑

10、开挖后,应及时设置坑内排水沟和集水井,防止坑底积水。(6)基坑的开挖顺序、方法必须与设计工况相一致,并遵循先撑后挖、分层对称、严禁超挖的原则。(7)每一工况下开挖至设计标高后应及时网喷设置支撑,钢支撑的安装周期不宜超过8小时。(8)机械挖土时,坑底应保留20OmnI厚土层用人工挖除整平,防止坑底土扰动。当基坑分段开挖至设计标高后,应迅速浇筑垫层混凝土,以控制基坑变形。(9)采用机械挖土方式时,挖土机械和车辆不得直接在支撑上行走操作,严禁挖土机械碰撞支撑、井点管、围护桩。(10)土方开挖时,弃土堆放应远离基坑顶边线20m以外。在基坑周边堆置建筑材料,或沿基坑边缘移动运输工具和其他机械,应距基坑上

11、部边缘不小于(11)基坑开挖时要先探后挖,土方开挖前,应委托具有相应资质的检测单位对支护结构的隔水封闭效果进行检测,确认基坑要开挖部位的围护结构无渗漏后,再进行大面积开挖,做到规避工程安全风险。(12)施工期间钢管撑土不允许附加施工荷载,为减少围护结构的侧向位移,必须及时设置钢管撑和准确施加预加力,并根据现场围护结构的变形、受力监测情况调整实施。基坑开挖必须按设计要求、专家论证的专项方案实施分段分层开挖、先撑后挖,每段开挖完成后支撑架设时间不宜超过8小时。(13)土方开挖的顺序、方法必须与经建交科委专家评审通过的专项方案一致,并遵循先撑后挖、分层对称、严禁超挖的原则。分层开挖的每一层开挖面标高

12、不得超过该层支撑的底面标高。(14)开挖前应对达到承压水头的基坑土方进行探挖,对过程中围护结构出现的渗漏点按专项方案进行及时封堵或疏导。(15)坑底开挖与底板施工。1)设计坑底标高以上30Cnl的土方,应采用人工开挖。2)坑底应设集水坑,以及时排除坑底积水。3)在开挖到底后,必须在设计规定时间内浇筑混凝土垫层。4)必须在设计规定的时间内浇筑钢筋混凝土底板。2,支撑安装和制作监理控制要点(1)在开挖每一层的每小段的过程中,要有专人负责检查开挖面上所需要的支撑及其配件,支撑在使用前应进行试装配。(2)支撑安装就位后应及时督促施工单位准确施加轴力。所施加的支撑轴力的大小应按设计图纸确定,每根支撑施加

13、的轴力值要记录备查。监理应按照监理旁站实施细则及天津市城市轨道交通工程重点建设环节质量安全管理办法实施细则(监理旁站表)做好支撑安装及预加轴力监理旁站工作及规范填写旁站记录。(3)支撑轴力复加。a.督促施工单位在第一次加轴力后12小时内观测轴力损失及桩顶水平位移,并复加轴力至设计值;b.当昼夜温差过大导致支撑轴力损失时,应督促施工单位立即在当天低温时段复加轴力至设计值;C.桩顶水位移速率超过警戒值时,可督促施工单位适量增加支撑轴力以控制变形,但复加后的支撑轴力必须满足设计安全度要求。3,桩间挂网喷射混凝土监理控制要点(1)严格把好工序关,每道工序经检查合格后方能进行下一道工序。(2)控制好开挖

14、及桩间清理,以保证混凝土与桩之间不出现夹泥现象。(3)挂网喷射混凝土必须由专业人员施工。(4)挂网喷射混凝土施工其主要目的是为桩间封闭找平,施工时严格控制喷射后桩面平整度,且保证不侵入净空。(5)挂设钢筋网片时注意预留下一工作面网片筋搭接长度,使网片基本成一个整体。每侧钢筋网片的搭接长度至少不小于一个网格边长。(6)喷射混凝土过程中严格控制干料配合比及水的用量,以保证喷射混凝土的质量。(7)喷射开始时,应先送风,后开机,再给料;结束时应待料喷射完成后再关闭风。喷射时向喷射机供料应连续均匀,机械运转正常时,料斗内应保持足够的存料。喷射机的工作风压应满足喷头处压力在0.1MPa左右,喷射工作完毕或

15、因故中断喷射时,必须将喷射机和输料管内的积料清除干净。(8)喷射手应经常保持喷头具有良好的工作状态,喷射时应自下而上螺旋式移动喷头,喷头与喷面应垂直,保持Inl左右的距离,喷射时喷射手应控制好水灰比,使受喷面呈湿润光泽,无干斑或滑移流淌现象,保持混凝土表面平整。(9)喷射作业应分段进行,喷射作业紧跟挂网进行。(10)喷射如采用分层喷射,后一层喷射应在前一层混凝土终凝后进行,若终凝时间超过1小时,应先用风吹、水清洗喷层表面。(三)喷射混凝土终凝2h后,喷水养护,具体养护时间根据气温确定宜为37dc(12)下一工作面开挖注意不得对前一工作面网喷混凝土进行破坏,如有出现,进行再次喷射。(13)及时作好各项施工记录,收集有关地质资料、监控量测数据及试验数据,以便发现问题及时采取调整措施。4、测量监控控制要点(1)开挖前审查施工单位作出系统的监测方案,包括监测项目、测点布置、监测方法、监控报警值、监测频率、报告制度等要满足设计基坑变形控制的要求e(2)施工过程中应检查并复测施工单位建立的监测网,对施工全过程实施监测,确保安全。监测项目一般应有:桩顶位移、测斜、基坑周边管线、坑外地表沉降、坑底隆起、支撑轴力等。(3)监测项目在基坑开挖前应测得初始值。(4)对关键部位和变化较大的测点要绘制变化曲线表。(5)每天都有日报表及时指导施工,对

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
