监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx

上传人:p** 文档编号:635366 上传时间:2023-12-15 格式:DOCX 页数:11 大小:28.66KB
下载 相关 举报
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第1页
第1页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第2页
第2页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第3页
第3页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第4页
第4页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第5页
第5页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第6页
第6页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第7页
第7页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第8页
第8页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第9页
第9页 / 共11页
监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx》由会员分享,可在线阅读,更多相关《监理交底记录表(双街站附属工程基坑开挖与降水监理实施细则)2023.07.docx(11页珍藏版)》请在第壹文秘上搜索。

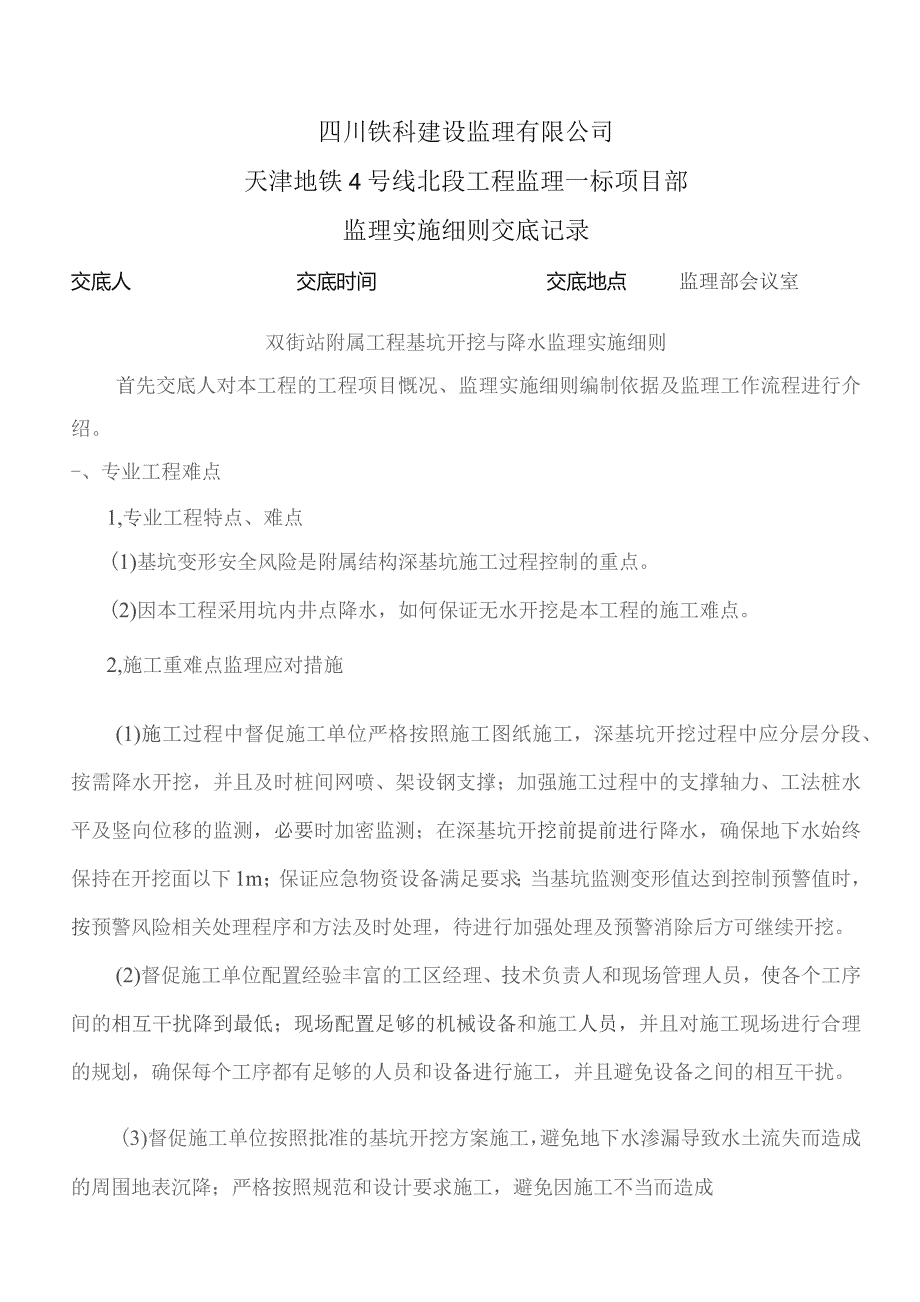

1、四川铁科建设监理有限公司天津地铁4号线北段工程监理一标项目部监理实施细则交底记录交底人交底时间交底地点监理部会议室双街站附属工程基坑开挖与降水监理实施细则首先交底人对本工程的工程项目慨况、监理实施细则编制依据及监理工作流程进行介绍。-、专业工程难点1,专业工程特点、难点(1)基坑变形安全风险是附属结构深基坑施工过程控制的重点。(2)因本工程采用坑内井点降水,如何保证无水开挖是本工程的施工难点。2,施工重难点监理应对措施(1)施工过程中督促施工单位严格按照施工图纸施工,深基坑开挖过程中应分层分段、按需降水开挖,并且及时桩间网喷、架设钢支撑;加强施工过程中的支撑轴力、工法桩水平及竖向位移的监测,必

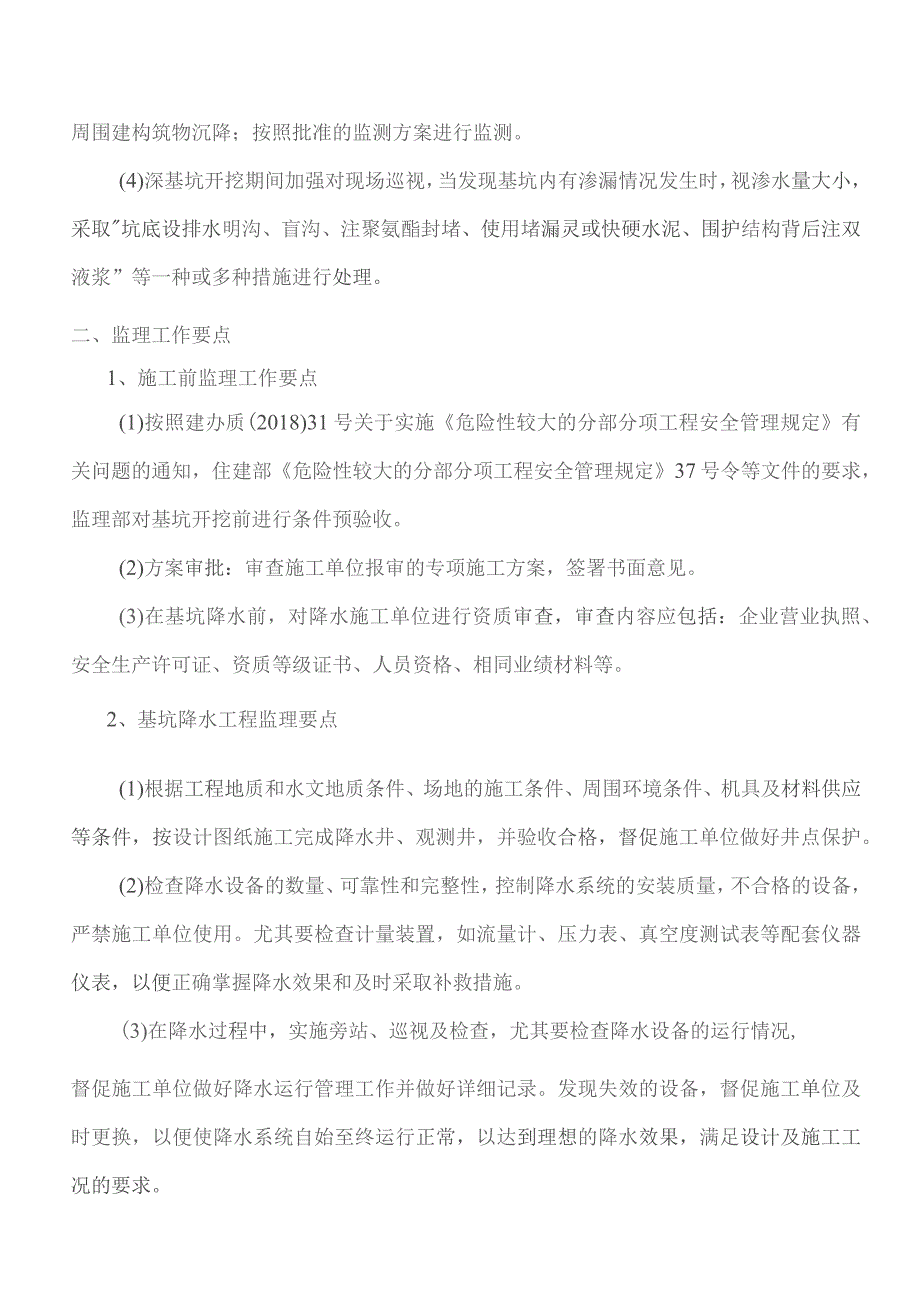

2、要时加密监测;在深基坑开挖前提前进行降水,确保地下水始终保持在开挖面以下1m;保证应急物资设备满足要求;当基坑监测变形值达到控制预警值时,按预警风险相关处理程序和方法及时处理,待进行加强处理及预警消除后方可继续开挖。(2)督促施工单位配置经验丰富的工区经理、技术负责人和现场管理人员,使各个工序间的相互干扰降到最低;现场配置足够的机械设备和施工人员,并且对施工现场进行合理的规划,确保每个工序都有足够的人员和设备进行施工,并且避免设备之间的相互干扰。(3)督促施工单位按照批准的基坑开挖方案施工,避免地下水渗漏导致水土流失而造成的周围地表沉降;严格按照规范和设计要求施工,避免因施工不当而造成周围建构

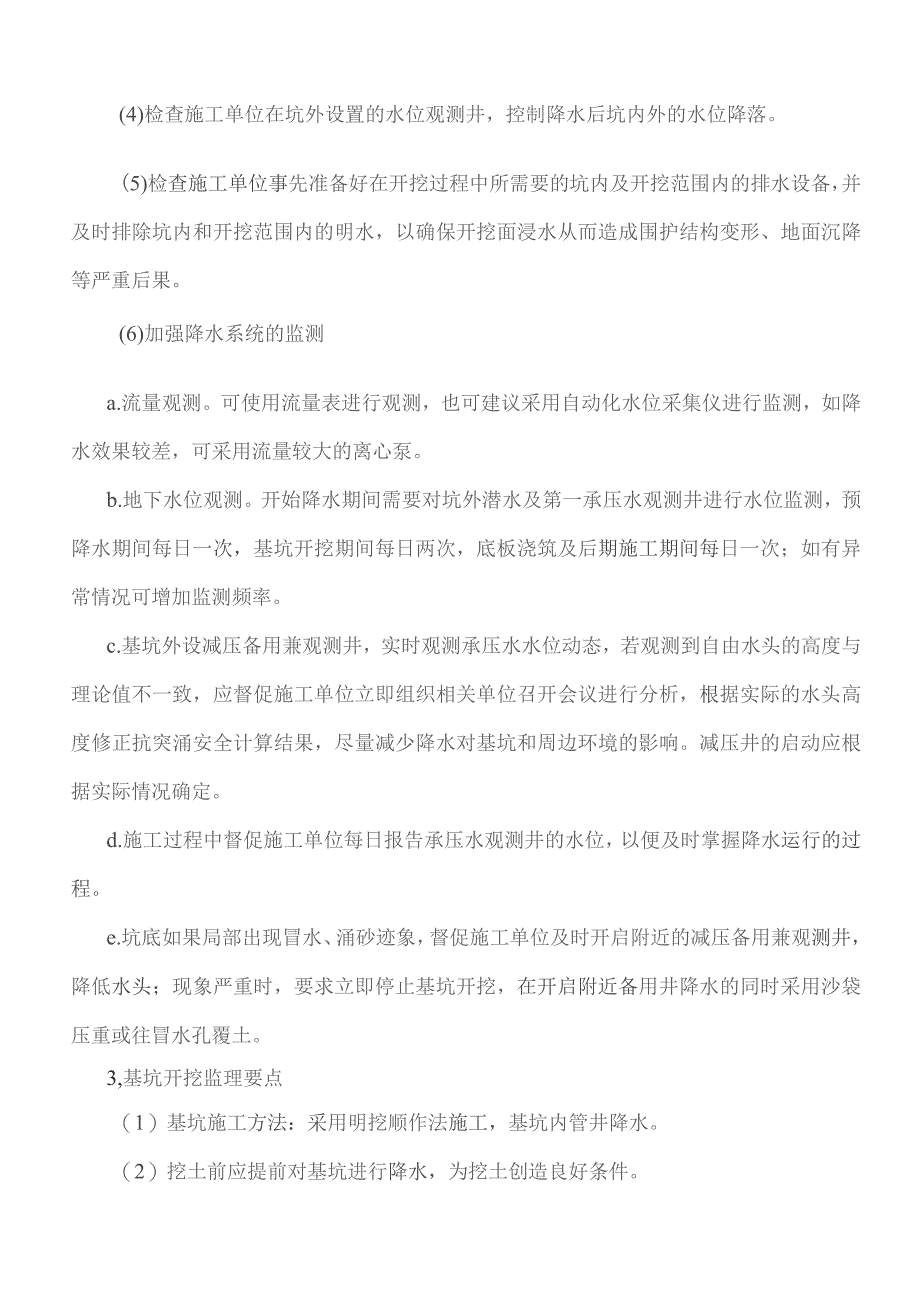

3、筑物沉降;按照批准的监测方案进行监测。(4)深基坑开挖期间加强对现场巡视,当发现基坑内有渗漏情况发生时,视渗水量大小,采取坑底设排水明沟、盲沟、注聚氨酯封堵、使用堵漏灵或快硬水泥、围护结构背后注双液浆”等一种或多种措施进行处理。二、监理工作要点1、施工前监理工作要点(1)按照建办质(2018)31号关于实施危险性较大的分部分项工程安全管理规定有关问题的通知,住建部危险性较大的分部分项工程安全管理规定37号令等文件的要求,监理部对基坑开挖前进行条件预验收。(2)方案审批:审查施工单位报审的专项施工方案,签署书面意见。(3)在基坑降水前,对降水施工单位进行资质审查,审查内容应包括:企业营业执照、安

4、全生产许可证、资质等级证书、人员资格、相同业绩材料等。2、基坑降水工程监理要点(1)根据工程地质和水文地质条件、场地的施工条件、周围环境条件、机具及材料供应等条件,按设计图纸施工完成降水井、观测井,并验收合格,督促施工单位做好井点保护。(2)检查降水设备的数量、可靠性和完整性,控制降水系统的安装质量,不合格的设备,严禁施工单位使用。尤其要检查计量装置,如流量计、压力表、真空度测试表等配套仪器仪表,以便正确掌握降水效果和及时采取补救措施。(3)在降水过程中,实施旁站、巡视及检查,尤其要检查降水设备的运行情况,督促施工单位做好降水运行管理工作并做好详细记录。发现失效的设备,督促施工单位及时更换,以

5、便使降水系统自始至终运行正常,以达到理想的降水效果,满足设计及施工工况的要求。(4)检查施工单位在坑外设置的水位观测井,控制降水后坑内外的水位降落。(5)检查施工单位事先准备好在开挖过程中所需要的坑内及开挖范围内的排水设备,并及时排除坑内和开挖范围内的明水,以确保开挖面浸水从而造成围护结构变形、地面沉降等严重后果。(6)加强降水系统的监测a.流量观测。可使用流量表进行观测,也可建议采用自动化水位采集仪进行监测,如降水效果较差,可采用流量较大的离心泵。b.地下水位观测。开始降水期间需要对坑外潜水及第一承压水观测井进行水位监测,预降水期间每日一次,基坑开挖期间每日两次,底板浇筑及后期施工期间每日一

6、次;如有异常情况可增加监测频率。c.基坑外设减压备用兼观测井,实时观测承压水水位动态,若观测到自由水头的高度与理论值不一致,应督促施工单位立即组织相关单位召开会议进行分析,根据实际的水头高度修正抗突涌安全计算结果,尽量减少降水对基坑和周边环境的影响。减压井的启动应根据实际情况确定。d.施工过程中督促施工单位每日报告承压水观测井的水位,以便及时掌握降水运行的过程。e.坑底如果局部出现冒水、涌砂迹象,督促施工单位及时开启附近的减压备用兼观测井,降低水头;现象严重时,要求立即停止基坑开挖,在开启附近备用井降水的同时采用沙袋压重或往冒水孔覆土。3,基坑开挖监理要点(1)基坑施工方法:采用明挖顺作法施工

7、,基坑内管井降水。(2)挖土前应提前对基坑进行降水,为挖土创造良好条件。(3)基坑周围应设置截排水系统,防止地表水流入坑内。(4)基坑开挖过程中,监理工程师要分析监测结果,如工法桩位移、沉降等,必须根据数值变化大小、变化速率,综合考虑各种因素,及时判断,及时预警,以确保基坑施工及周边环境的安全。(5)与深基坑开挖同期或交替进行的分部、分项工程有:管井降水、网喷施工、钢围模安装、支撑安装等;必须在施工技术、组织协调方面做好充分准备,监理工程师应同步进行监督。(6)每天检查管井降水深度是否达到设计基坑底面以下一定深度,可以用水位观测井等方法检查管井降水的深度。(7)督促施工单位按批准的监测方案要求

8、,事先作好测点布设,在降水开挖前必须测得各测点的初始值。(8)督促施工单位准备好排除基坑积水的排水设备,备齐抢险必须的设备、材料和人员。(9)开挖过程中,定时检查降水设备运行情况及管井降水深度。4、挂网喷射混凝土控制要点(1)严格把好工序关,每道工序经检查合格后方能进行下一道工序。(2)控制好开挖及桩间清理,以保证不出现虚土现象。挂网喷射混凝土施工其主要目的是为围护结构面找平,施工时严格控制喷射后桩面平整度,且保证不侵入净空。(3)挂设钢筋网片时注意预留下一工作面网片筋搭接长度,使网片基本成一个整体。(4)挂网喷射混凝土必须由专业人员施工,喷射混凝土过程中严格控制干料配合比及水的用量,以保证喷

9、射混凝土的质量。(5)喷射开始时,应先送风,后开机,再给料;结束时应待料喷射完成后再关闭风。喷射时向喷射机供料应连续均匀,机械运转正常时,料斗内应保持足够的存料。喷射工作完毕或因故中断喷射时,必须将喷射机和输料管内的积料清除干净。(6)喷射手应经常保持喷头具有良好的工作状态,喷射时应自下而上螺旋式移动喷头,喷头与喷面应垂直,保持Inl左右的距离,喷射时喷射手应控制好水灰比,使受喷面呈湿润光泽,无干斑或滑移流淌现象,保持混凝土表面平整。(7)喷射作业应分段进行,喷射作业紧跟挂网进行。(8)喷射如采用分层喷射,后一层喷射应在前一层混凝土终凝后进行,若终凝时间超过1小时,应先用风吹、水清洗喷层表面。

10、(9)下一工作面开挖注意不得对前一工作面网喷混凝土进行破坏,如有出现,进行再次喷射。(10)及时作好各项施工记录,收集数据。5,支撑制作和安装监理控制要点(1)在开挖每一层的每小段的过程中,要有专人负责检查开挖面上所需要的支撑及其配件,支撑在使用前应进行试装配。(2)支撑安装就位后应及时准确施加轴力。所施加的支撑轴力的大小应按设计图纸确定,每根支撑施加的轴力值要记录备查。监理应按照监理旁站实施细则及天津市城市轨道交通工程重点建设环节质量安全管理办法实施细则(监理旁站表)做好支撑安装及预加轴力监理旁站工作及规范填写旁站记录。(3)支撑轴力复加。a.在第一次加轴力后12小时内观测轴力损失及桩顶水平

11、位移,并复加轴力至设计值;b.当昼夜温差过大导致支撑轴力损失时,应立即在当天低温时段复加轴力至设计值;c桩顶水平位移速率超过警戒值时,可适量增加支撑轴力以控制变形,但复加后的支撑轴力必须满足设计安全度要求。6、测量监控监理控制要点(1)开挖前应审查施工单位的监测方案,包括监测项目、测点布置、监测方法、监控报警值、监测频率、报告制度等,须满足设计基坑变形控制的要求。(2)施工过程中应检查并复测施工单位建立的监测网,对施工全过程实施监测,确保安全。监测项目一般应有:桩顶位移、测斜、基坑周边建构筑物沉降、坑外地表沉降、坑底隆起、支撑轴力等。(3)监测项目在基坑开挖前应测得初始值。(4)对关键部位和变

12、化较大的测点要督促绘制变化曲线表。(5)每天对施工监测和第三方监测数据进行比对分析,当达到预警值时,须立即通知建设单位,以便及时召开预警分析专题会,提出对策意见,确保基坑及周边安全施工。(6)测量监理工程师应及时收集、分析监测信息,当数据出现异常时,及时通知组织分析会,会同各方动态优化施工参数,甚至施工方案,达到信息化施工的目的。7、监理资料做好监理记录和监理日记,保存监理原始资料,对土方开挖、支撑架设等关键工序、关键部位进行巡视旁站监督,及时进行隐蔽工程的验收。三、监理工作方法和措施(一)监理工作的方法1、审查施工单位的管理组织机构和现场质量管理制度,协助其完善质量保证体系。重点检查人员资历

13、、经验和水平能否胜任工作;质量管理制度是否健全;技术交底制度、三检制度是否落实;要求施工单位做到开工有报告,施工有措施,技术有交底,定位有复查,材料有试验报告,隐蔽工程有记录,工序完成有自检、专检,交工有资料。2、审查施组和方案,重点是施工程序、施工方法、质量保证措施和安全措施,要求做到技术可行,工艺合理,方法正确,措施有力。3、督促和协助施工单位从制度和组织上加强安全生产和科学管理,建立和完善有关安全生产制度和体系。坚持安全第一、预防为主”的方针,必须明确各级管理层,各部门的施工作业班组和施工人员的责任,是保障项目安全施工的重要手段。4、认真检查施工单位的安全管理体系的贯彻落实情况,检查监督

14、施工现场的安全防护设施和安全管理措施是否到位和有效。5、对施工人员进行核查考察,要求施工人员要经过质量及安全教育,具有一定的技术素质和质量意识,从事特殊工种的人员应经过考试考核,有资格证书或上岗证6、及时签发监理指令单、监理通知单和停工令。对出现的问题、事故苗头,经现场口头批示未采取措施或措施不力的,及未经监理质量签证擅自进入下道工序的,监理工程师可发出书面通知书,限期无条件整改。对施工中存在严重情况或对已有问题未能采取有力措施控制的,可以报请总监理工程师由业主批准后下达停工令。对错误没有足够认识,对问题没有有效措施的,不得复工。7、项目监理部事先规定质量、进度、投资控制和合同与信息管理的相关

15、程序,对施工单位的施工活动进行预控。这是监理事前控制的重要方法。8、监理人员进行旁站,对现场重点项目和关键工序的施工进行跟踪监督,及时纠正违规行为。项目监理部采取巡查办法,了解工程施工过程中的问题,并及时进行处理,以保证工程顺利进行。这是监理事中控制的重要方法。(附旁站记录表)9,对采集到的相关数据进行分析研究,通过数据分析确定工程控制目标的偏差情况,及时处理。10、加强季节性安全防范工作。夏季,督促施工单位注重防雷、防暑降温、防汛等。11、建立每周安全检查制度。配置安全监理人员定期、不定期地进行检查,采取教育及通报等手段进行管理,杜绝事故发生。12、监理例会上对上周安全生产情况做专题总结,提出改进意见,并写入会议纪要。(二)监理工作的措施为了落实上述工作计划,取得目标控制的理想成果,监理部将从各方面采取措施,归纳起来为组织、技术、经济和合同措施等四个方面。1,投资控制组织措施:建立健全监理组织,完善职责分工及有关制度,落实投资控制的责任。技术措施:及时审核施工组织设计和施工方案,提出合理技术建议。经济措施:及时进行计划费用的分析比较。合同措施:按合同条款支付工程款,防止过早,过量的现金支付,全面履约,减少对方提出索赔的条件和机会,正确处理索赔等。2、质量控制组织措施:建立健全监理组织,完善职责分工及有关制度,落实投资控制的责任。技术措施:严格事前、事中和事后质量

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
