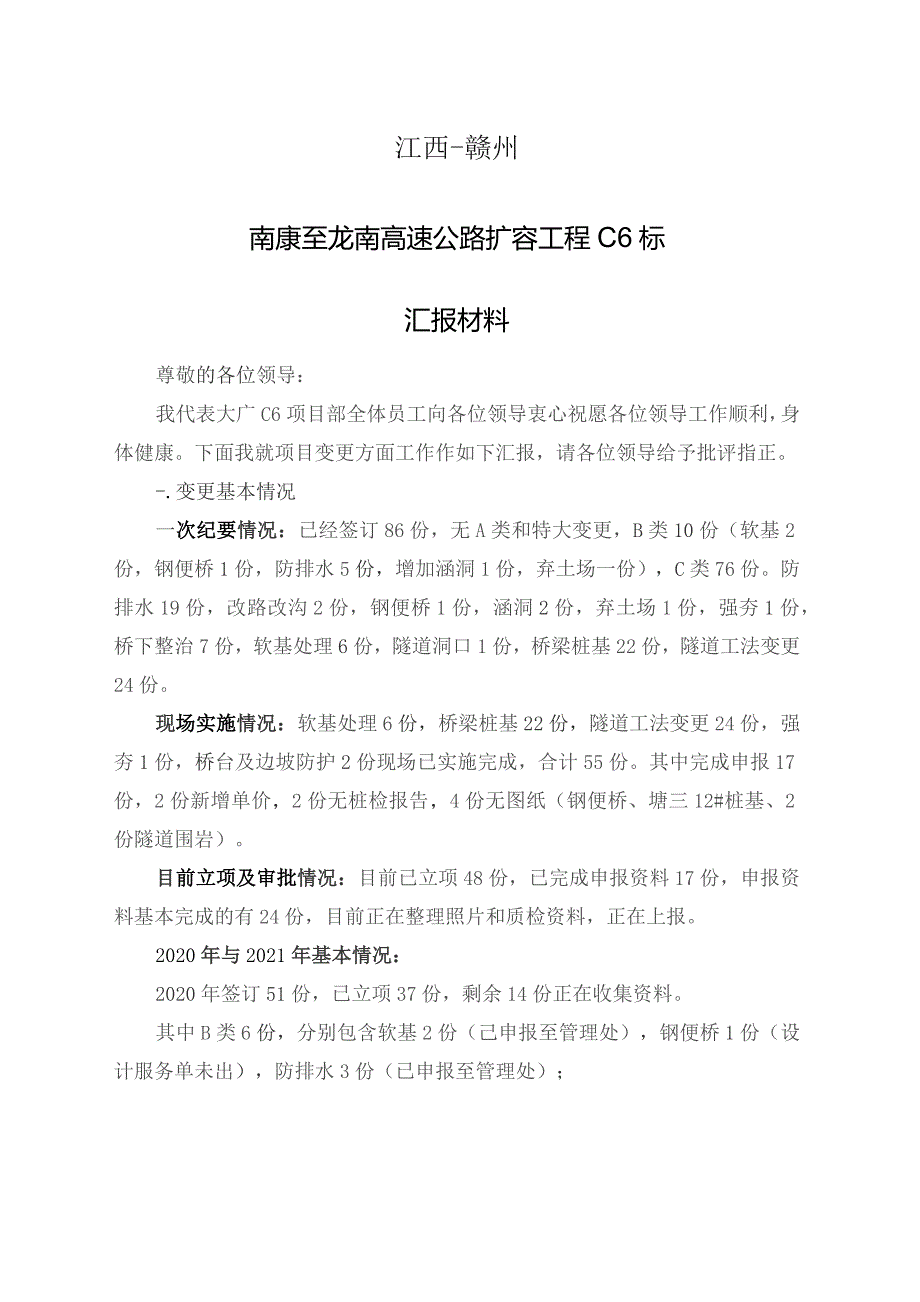

1、中国铁建汇报材料中铁十一局集团第二工程有限公司南康至龙南高速公路扩容工程C6标项目经理部江西-赣州南康至龙南高速公路扩容工程C6标汇报材料尊敬的各位领导:我代表大广C6项目部全体员工向各位领导衷心祝愿各位领导工作顺利,身体健康。下面我就项目变更方面工作作如下汇报,请各位领导给予批评指正。-.变更基本情况一次纪要情况:已经签订86份,无A类和特大变更,B类10份(软基2份,钢便桥1份,防排水5份,增加涵洞1份,弃土场一份),C类76份。防排水19份,改路改沟2份,钢便桥1份,涵洞2份,弃土场1份,强夯1份,桥下整治7份,软基处理6份,隧道洞口1份,桥梁桩基22份,隧道工法变更24份。现场实施情况
2、:软基处理6份,桥梁桩基22份,隧道工法变更24份,强夯1份,桥台及边坡防护2份现场已实施完成,合计55份。其中完成申报17份,2份新增单价,2份无桩检报告,4份无图纸(钢便桥、塘三12#桩基、2份隧道围岩)。目前立项及审批情况:目前已立项48份,已完成申报资料17份,申报资料基本完成的有24份,目前正在整理照片和质检资料,正在上报。2020年与2021年基本情况:2020年签订51份,已立项37份,剩余14份正在收集资料。其中B类6份,分别包含软基2份(己申报至管理处),钢便桥1份(设计服务单未出),防排水3份(已申报至管理处);C类45份,防排水12份(立项已签订3份,4份正在审核,新增单

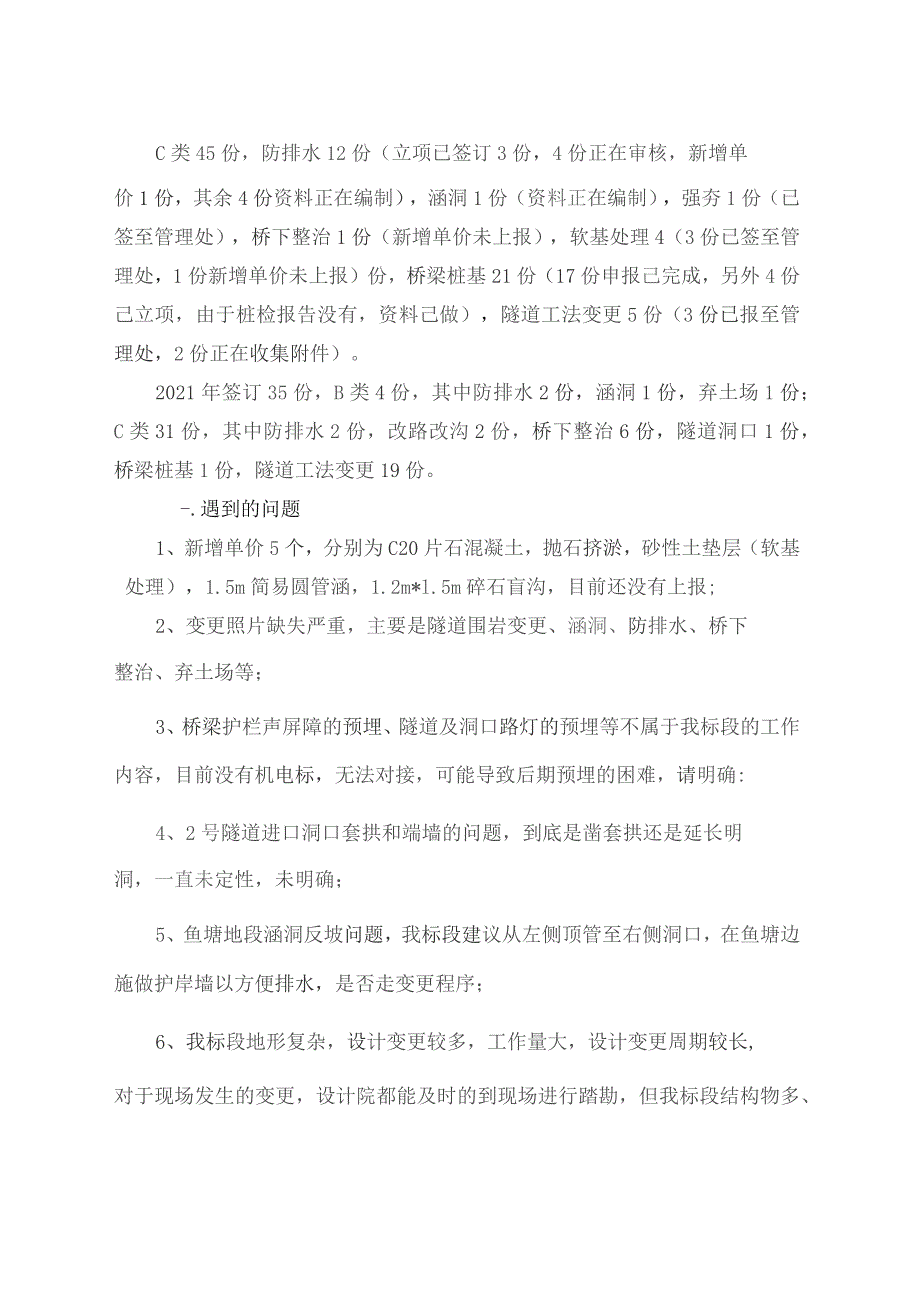

3、价1份,其余4份资料正在编制),涵洞1份(资料正在编制),强夯1份(已签至管理处),桥下整治1份(新增单价未上报),软基处理4(3份已签至管理处,1份新增单价未上报)份,桥梁桩基21份(17份申报己完成,另外4份己立项,由于桩检报告没有,资料己做),隧道工法变更5份(3份已报至管理处,2份正在收集附件)。2021年签订35份,B类4份,其中防排水2份,涵洞1份,弃土场1份;C类31份,其中防排水2份,改路改沟2份,桥下整治6份,隧道洞口1份,桥梁桩基1份,隧道工法变更19份。-.遇到的问题1、新增单价5个,分别为C20片石混凝土,抛石挤淤,砂性土垫层(软基处理),1.5m简易圆管涵,1.2m*
4、l.5m碎石盲沟,目前还没有上报;2、变更照片缺失严重,主要是隧道围岩变更、涵洞、防排水、桥下整治、弃土场等;3、桥梁护栏声屏障的预埋、隧道及洞口路灯的预埋等不属于我标段的工作内容,目前没有机电标,无法对接,可能导致后期预埋的困难,请明确:4、2号隧道进口洞口套拱和端墙的问题,到底是凿套拱还是延长明洞,一直未定性,未明确;5、鱼塘地段涵洞反坡问题,我标段建议从左侧顶管至右侧洞口,在鱼塘边施做护岸墙以方便排水,是否走变更程序;6、我标段地形复杂,设计变更较多,工作量大,设计变更周期较长,对于现场发生的变更,设计院都能及时的到现场进行踏勘,但我标段结构物多、线路长,同类变更需多次四方查勘,对现场施工造成了一定的影响,变更方案审查流程繁琐,方案确认较滞后,变更手续签认周期较长的问题。三、下一步计划五月底计划完成B类变更的立项7份,申报资料3份;六月份计划完成2020年剩余14份变更的立项工作;现场已完成的34份,申报己完成17份,抓紧完成剩余12份申报工作,另外5份中2份无桩检、2份新增单价、1份无图纸抓紧督促,资料出来后及时上报。八月底前计划完成2020、2021年已施工完成的申报资料工作以及2021年未施工完成的变更立项工作。
