重大危险源辨识和安全风险三级监控制度.docx

上传人:p** 文档编号:636637 上传时间:2023-12-15 格式:DOCX 页数:2 大小:14.71KB
下载 相关 举报
重大危险源辨识和安全风险三级监控制度.docx_第1页
第1页 / 共2页
重大危险源辨识和安全风险三级监控制度.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《重大危险源辨识和安全风险三级监控制度.docx》由会员分享,可在线阅读,更多相关《重大危险源辨识和安全风险三级监控制度.docx(2页珍藏版)》请在第壹文秘上搜索。

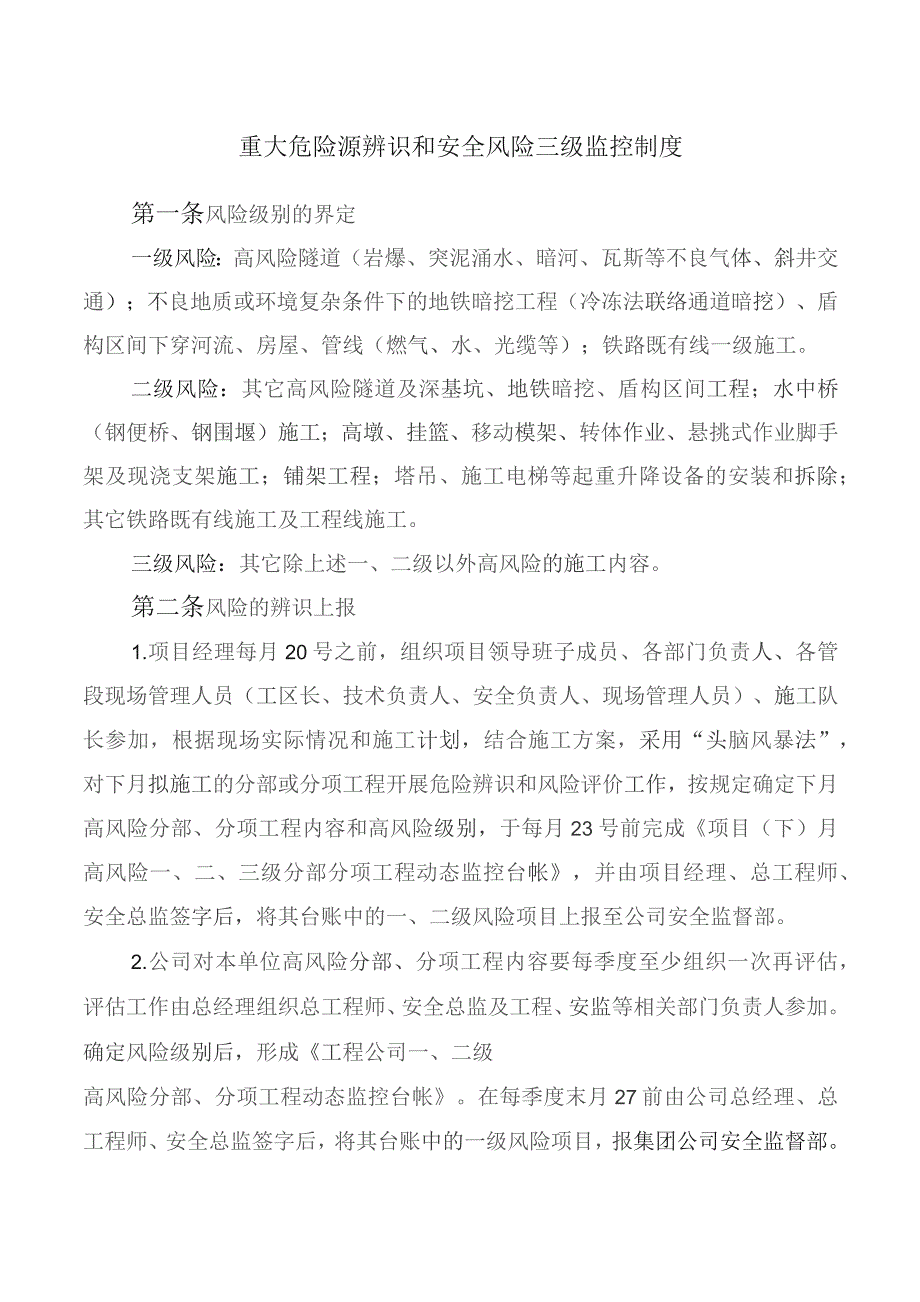

1、重大危险源辨识和安全风险三级监控制度第一条风险级别的界定一级风险:高风险隧道(岩爆、突泥涌水、暗河、瓦斯等不良气体、斜井交通);不良地质或环境复杂条件下的地铁暗挖工程(冷冻法联络通道暗挖)、盾构区间下穿河流、房屋、管线(燃气、水、光缆等);铁路既有线一级施工。二级风险:其它高风险隧道及深基坑、地铁暗挖、盾构区间工程;水中桥(钢便桥、钢围堰)施工;高墩、挂篮、移动模架、转体作业、悬挑式作业脚手架及现浇支架施工;铺架工程;塔吊、施工电梯等起重升降设备的安装和拆除;其它铁路既有线施工及工程线施工。三级风险:其它除上述一、二级以外高风险的施工内容。第二条风险的辨识上报1.项目经理每月20号之前,组织项

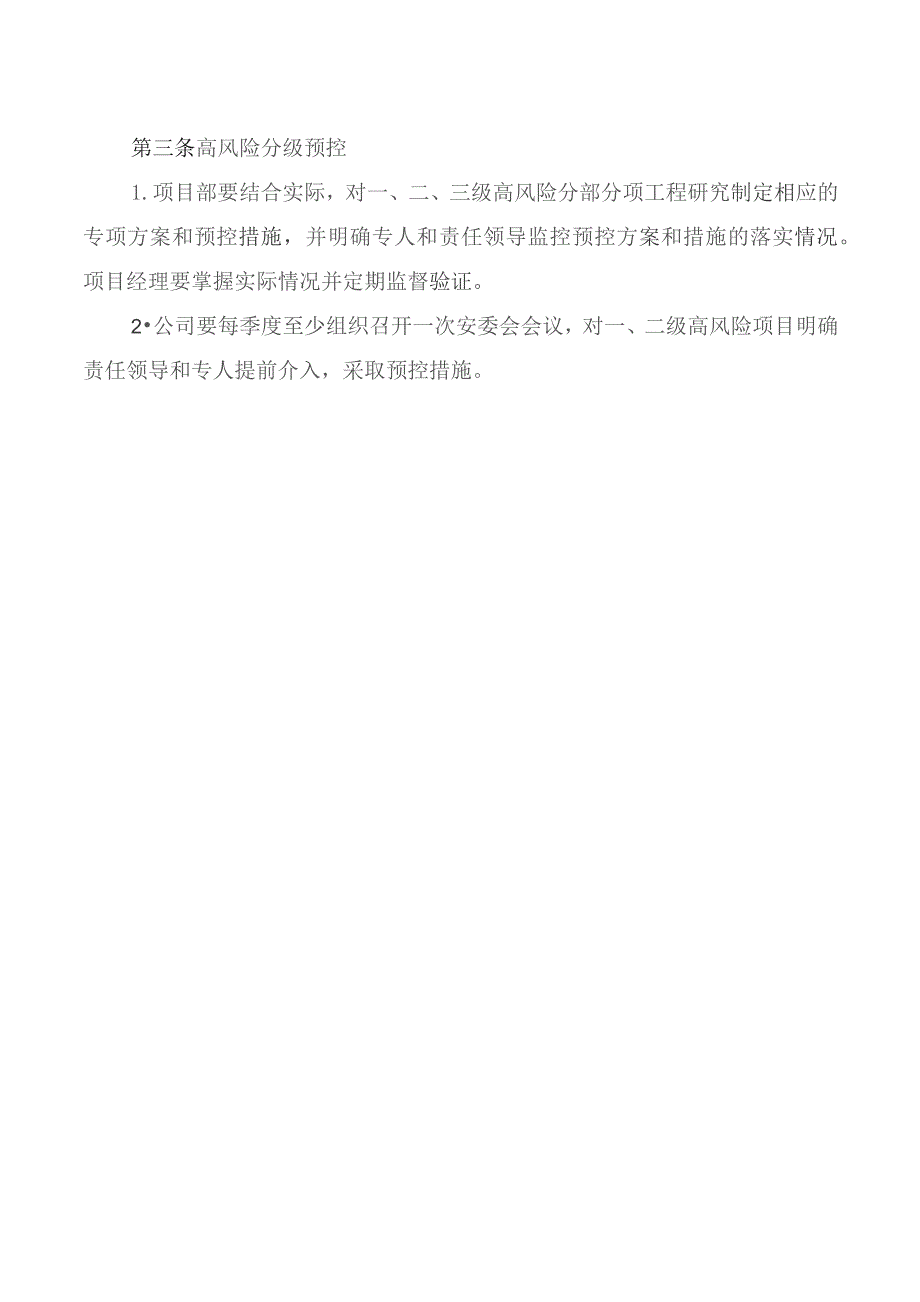

2、目领导班子成员、各部门负责人、各管段现场管理人员(工区长、技术负责人、安全负责人、现场管理人员)、施工队长参加,根据现场实际情况和施工计划,结合施工方案,采用“头脑风暴法”,对下月拟施工的分部或分项工程开展危险辨识和风险评价工作,按规定确定下月高风险分部、分项工程内容和高风险级别,于每月23号前完成项目(下)月高风险一、二、三级分部分项工程动态监控台帐,并由项目经理、总工程师、安全总监签字后,将其台账中的一、二级风险项目上报至公司安全监督部。2.公司对本单位高风险分部、分项工程内容要每季度至少组织一次再评估,评估工作由总经理组织总工程师、安全总监及工程、安监等相关部门负责人参加。确定风险级别后,形成工程公司一、二级高风险分部、分项工程动态监控台帐。在每季度末月27前由公司总经理、总工程师、安全总监签字后,将其台账中的一级风险项目,报集团公司安全监督部。第三条高风险分级预控1.项目部要结合实际,对一、二、三级高风险分部分项工程研究制定相应的专项方案和预控措施,并明确专人和责任领导监控预控方案和措施的落实情况。项目经理要掌握实际情况并定期监督验证。2公司要每季度至少组织召开一次安委会会议,对一、二级高风险项目明确责任领导和专人提前介入,采取预控措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 公共安全/安全评价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
