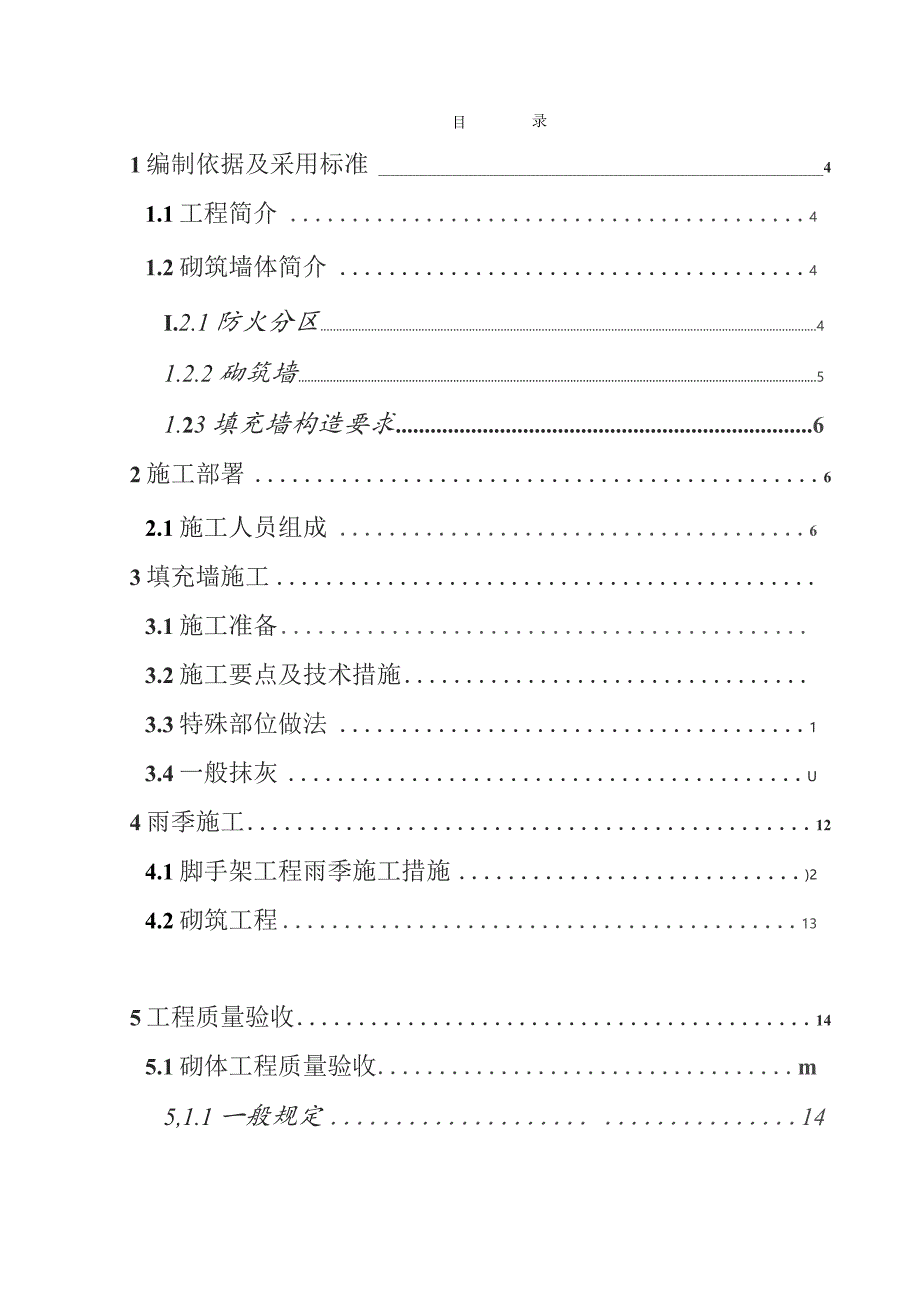

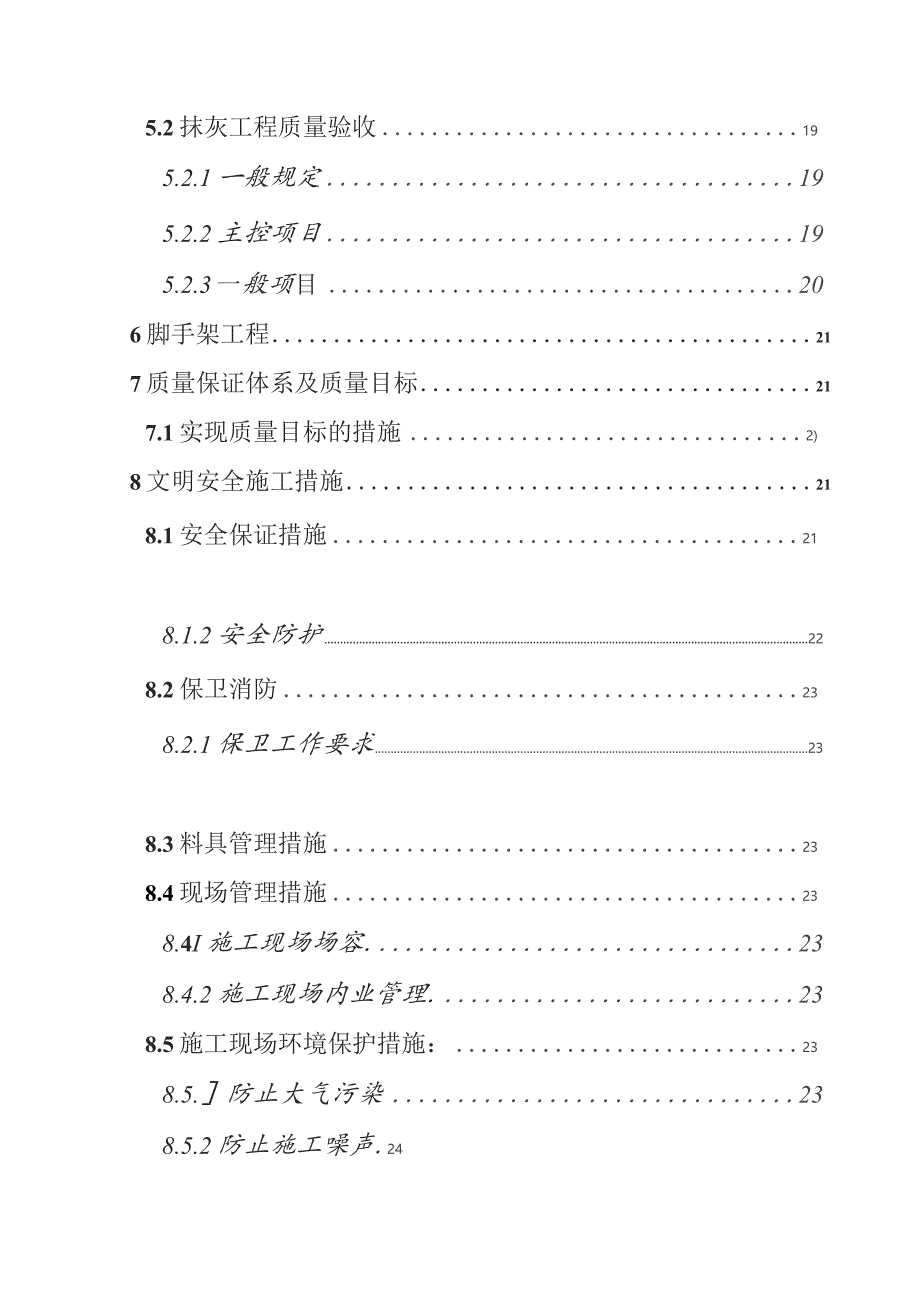

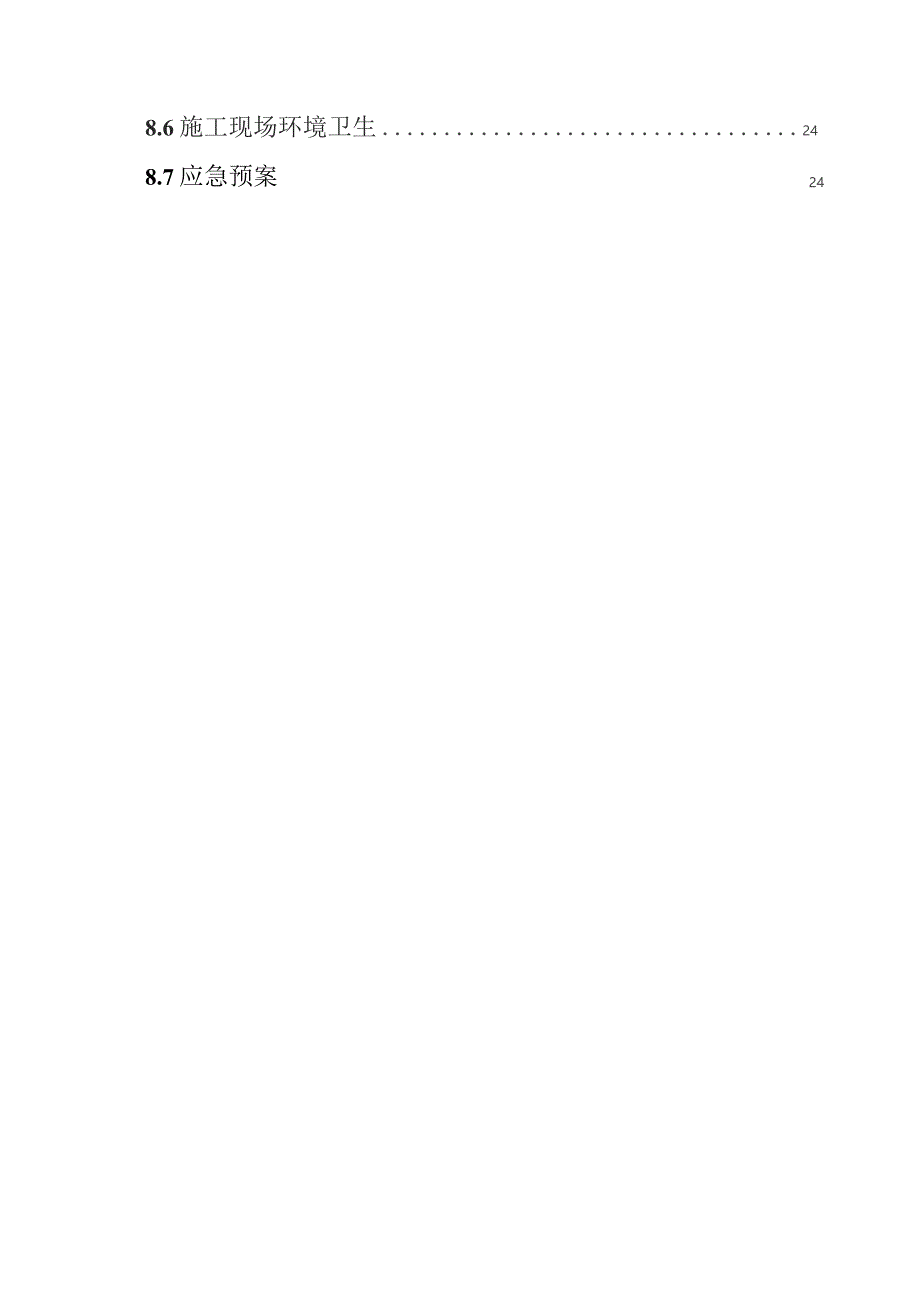

1、目录1编制依据及采用标准41.1工程简介41.2砌筑墙体简介4I.2.1防火分区41.2.2砌筑墙51.23填充墙构造要求62施工部署62.1施工人员组成63填充墙施工3.1施工准备3.2施工要点及技术措施3.3特殊部位做法13.4一般抹灰U4雨季施工124.1脚手架工程雨季施工措施)24.2砌筑工程135工程质量验收145.1砌体工程质量验收m5,1.1一般规定145.2抹灰工程质量验收195.2.1一般规定195.2.2主控项目195.2.3一般项目206脚手架工程217质量保证体系及质量目标217.1实现质量目标的措施2)8文明安全施工措施218.1安全保证措施218.1.2安全防护22

2、8.2保卫消防238.2.1保卫工作要求238.3料具管理措施238.4现场管理措施238.4I施工现场场容.238.4.2施工现场内业管理.238.5施工现场环境保护措施:238.5.防止大气污染238.5.2防止施工噪声.248.6施工现场环境卫生24248.7应急预案1编制依据及采用标准甲方提供的建筑图纸、变更、图纸会审等相关的国家及地方法律、法规、标准、规范和规程砌体结构设计规范(GB50003-2011)建筑装饰装修工程质量验收规范(GB50210-2001)建筑工程施工质量验收统一标准(GB50300-2013)砌体工程施工质量验收规范(GB502032011)混凝土结构施工及验收

3、规范(GB502042015)建筑防火涂料(板)工程设计、施工与验收规程(DB11/1245-2015)砌体填充墙结构构造(12G614-1)建筑物抗震构造详图(11G329-2)加气混凝土砌块、条板(12BJ2)蒸压加气混凝土砌块、板材构造(13J104)混凝土结构施工图平面整体表示方法制图规则和构造详图(16G101-1)防火门窗(12J609)钢筋混凝土过梁结构标准图集(02G05)1.1工程简介本工程为小学教学楼(中外合资成立北京三氏富华房地产开发有限公司项目)工程。工程位于北京市顺义区宝苑一期地段东南角,东临林荫路,南靠花园五街。整体开挖面积大、基坑深、施工场地有限、离住宅小区近、社

4、会道路近。本次建设工程任务主要包括宝苑小学校的建筑、结构、室外设施、机电安装等相关工程,以及住宅小区内有线电视外线路由、1-6#及H#配电室改造等建筑、结构、室外工程等内容。1.2砌筑墙体简介1.2.1防火分区按使用功能及面积大小,本站划分为6个防火分区,设备用房之间采用防火墙进行防火分隔。地下室防火分区之间的防火墙采用耐火极限不低于3h的砌块墙分隔;防火墙上的门分甲乙丙三个等级,窗为甲乙丙级防火窗、隔声窗。位于地下一层主要设备用房、地上教学楼四层各个教室、卫生间等功能用房,均采用耐火极限不低于2h的隔墙,和耐火极限不低于1.5h的楼板与其它部位隔开,墙体砌筑到结构板底。各防火区划分及面积如下

5、:1.2.2砌筑墙砌体为加气混凝土砌块,强度23.5Mp,容重为N500kg/P,本项目砂浆应为预拌砂浆,砂浆选型做法参见12BJ2-3。根据抹灰砂浆技术规程(JGJ/T220-2010),对于有粘贴饰面砖的内墙和外墙,中层抹灰砂浆应比基体材料高一个等级且不应低于M15,并应选用水泥砂浆抹灰。电气、设备用房隔墙及封堵洞口均采用加气混凝土砌块,耐火极限不小于2小时。教学用房间隔墙均采用200厚加气混凝土砌块墙,隔声性能为50dB,双面抹灰后隔声性能大于50dB,满足小学各教学房间隔声要求,耐火极限大于3小时。卫生间墙体采用200厚轻集料砌块,卫生间及其它用水房间的周边墙体基脚均采用C20素混凝土

6、现浇20Omnl高,宽度同墙厚,地而防水层在墙地交界处垂宜向上延伸30OmmIJ3、墙体留洞及封堵:1)钢筋混凝土楼面、墙上的留洞见结构图、设备图及电气图。砌筑墙预留洞2300见建筑专业图纸,砌筑墙预留洞300见设备专业图纸、电气专业图纸、室内天花图及室内设备电气点位图。2)预留洞的封堵:混凝土墙留洞的封堵见结构图,其余砌筑墙留洞待管道设备安装完毕后,用C20细石混凝土填实;防火墙上留洞的封堵为麻丝岩棉。3)门窗洞口及墙阳角应按图集要求做护角,高度2.0米。4)所有墙身在不同材料相接处,铺设钢板网,保证平整牢固,不得有挠曲松动现象。5)按照规范卫生间、浴室等需施做C15混凝土垫层150mm。1

7、.2.3填充墙构造要求1.砌筑墙体采用的材料、平面位置按建筑图,不得随意更改。2.所有隔墙均一次砌筑到设计标高,预留洞提前做好,与机电设备等专业沟通。墙体与结构顶、底板锚固的钢筋应提前预留,避免后期植筋。3.内隔墙的连续长度大于8m且无横向支撑墙时,构造柱需突出墙面20Omm作为扶壁柱,配纵向钢筋6C14,箍筋不变。4.构造柱与内隔墙连接处应砌成马牙槎,必须先砌筑墙体,再浇筑构造柱混凝土。5.所有门窗除注明外,均立于墙中,门窗洞口和内墙阳角均做1:2.5水泥砂浆包角,高180Onlnb外饰面层同墙面。2施工部署本工程结构为小学教学楼主体内隔墙砌筑施工,施工时做好人员及进度计划安排,全力以赴组织

8、施工,并与业主和指挥部精诚合作,信守承诺,以一流的质量、一流的速度、一流的技术、一流的管理和服务,确保工程优质、高效、安全顺利完成。2.1施工人员组成在北京市市政四建设工程有限责任公司小学教学楼项目经理部统一领导下组织施工,具施工组成人员如下:总负责人:刘叶栋具体负责人:刘钊瑞技术负责人:谢桂馨施工匚号:王壮施工员:刘先清材料科:李怀林电气科:姜长帅质控科:白志江、孙志磊测量科:郭智城安全科:宋帅3填充墙施工施工准备一墙放线T规整预留构造柱钢筋,不足时采用植筋-植筋验收楼面清扫-垫层施工(防潮层)一砌筑至门窗洞口上一设置过梁一砌墙至梁、板底一浇筑构造柱T设置顶部拉结。3.1施工准备1.在放线前

9、,先将砌墙部位楼面清扫干净,并对基层提前进行浇水湿润。2.砌墙部位及门、窗洞口位置弹墨线,将门洞宽度、高度,窗洞宽度、高度及窗台高度用油漆标注在相应门窗洞口位置。3.对上述放线进行检查,正确无误后,交瓦工班砌砖。4.进行植筋补齐构造柱、抱框柱、拉结筋等钢筋。5.加气混凝土砌块宜在当天砌筑前浇水湿润,砌块相对含水率含水率宜为40%一50%o3.2施工要点及技术措施1.加气混凝土砌块砌筑前,应先进行弹线、排列等准备工作。砌块排列时,必须根据设计尺寸、砌块模数、水平灰缝和竖向灰缝的宽度,计算皮数和排数,以保证砌体的尺寸。2.按砌块每皮高度制作皮数杆,并立于墙的两端,两相对皮数杆之间拉准线。3.构造柱

10、处砌牙槎,必须先退后进,宽度60100mm,高度200300mmo4.严格控制灰缝,砂浆饱满、横平竖直,水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mmo5.砌筑时应上下错缝搭砌,搭接长度不宜小于砌块长度的1/3。砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。砌块墙的T字交接处,应使横墙砌块隔皮端面露头。6.在填充墙与承重主体结构之间的空(缝)隙部位施工,应在填充墙砌筑14天后进行。墙顶部拉结详见13J104第B19页或11G329-2第3-19页。堵项与梁(板)多点限位连接1T(a)13J104 第 B19 页6, 7度时 101 *泰国乐0的专*方拉之

11、卦.耳履物体的不口又*物 11-) *!8京倒为色的玄*方火.#*#* jtM.X 凿菠洋附此用;I) 4iMNkl-不胃于件及催宅 分户1 方处:果用大孔直几双4险C*上打孔,放入饮 * /*8|1宣伸.安装完毕8乘用用修朴材料朴早.外HA做酎9* 8Q二m孔用 帖雄石曹编堵SOKSO *3 板*睛9*西9)尊栓背立面图.4 口用做*也用互制收广.,备,又女 9in*14H*ftt*. ntt蟹.H*.5. 上S铝包可采用li*4ft + ll件多.鱼集*JLK.金R支架安装平面详图附墙配件安装构造详图SlBJlHt*h* ttl &工方发:鱼依停尺中.便制用开槽工具在 上升4,安装/处.槽内杲用KA*号家1平,用*4, /与墙体IeW.在槽口值件表用,吊MM* 舒同布后做修a.3-3穿墙管做法详图附墙暗装配件、暗管及穿墙管安装构造详图ffft13J1IM串村单311串I校耳/IHllii 吊以后*|司8g13.切锯砌块应使用专用

展开阅读全文
