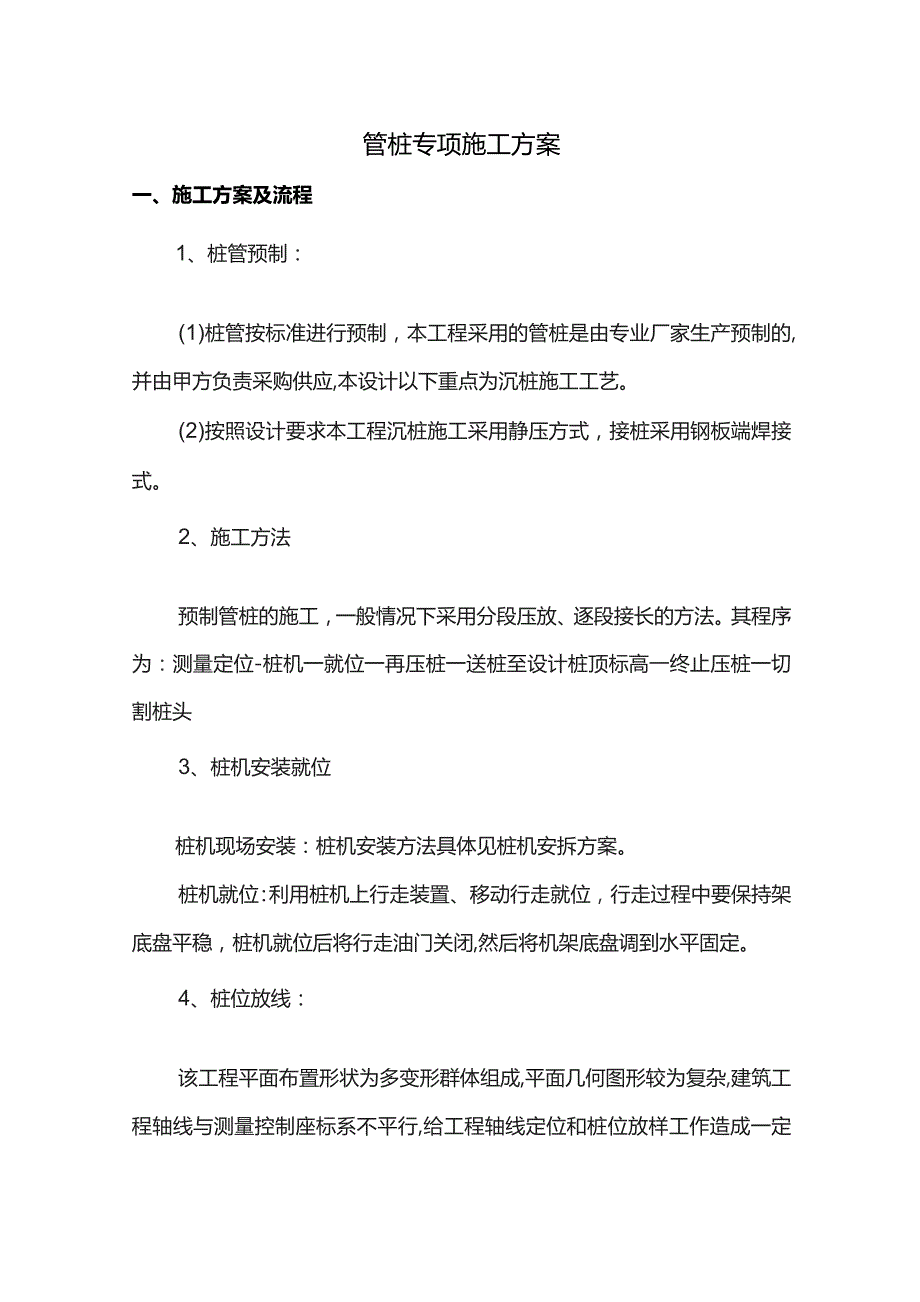

《管桩专项施工方案.docx》由会员分享,可在线阅读,更多相关《管桩专项施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

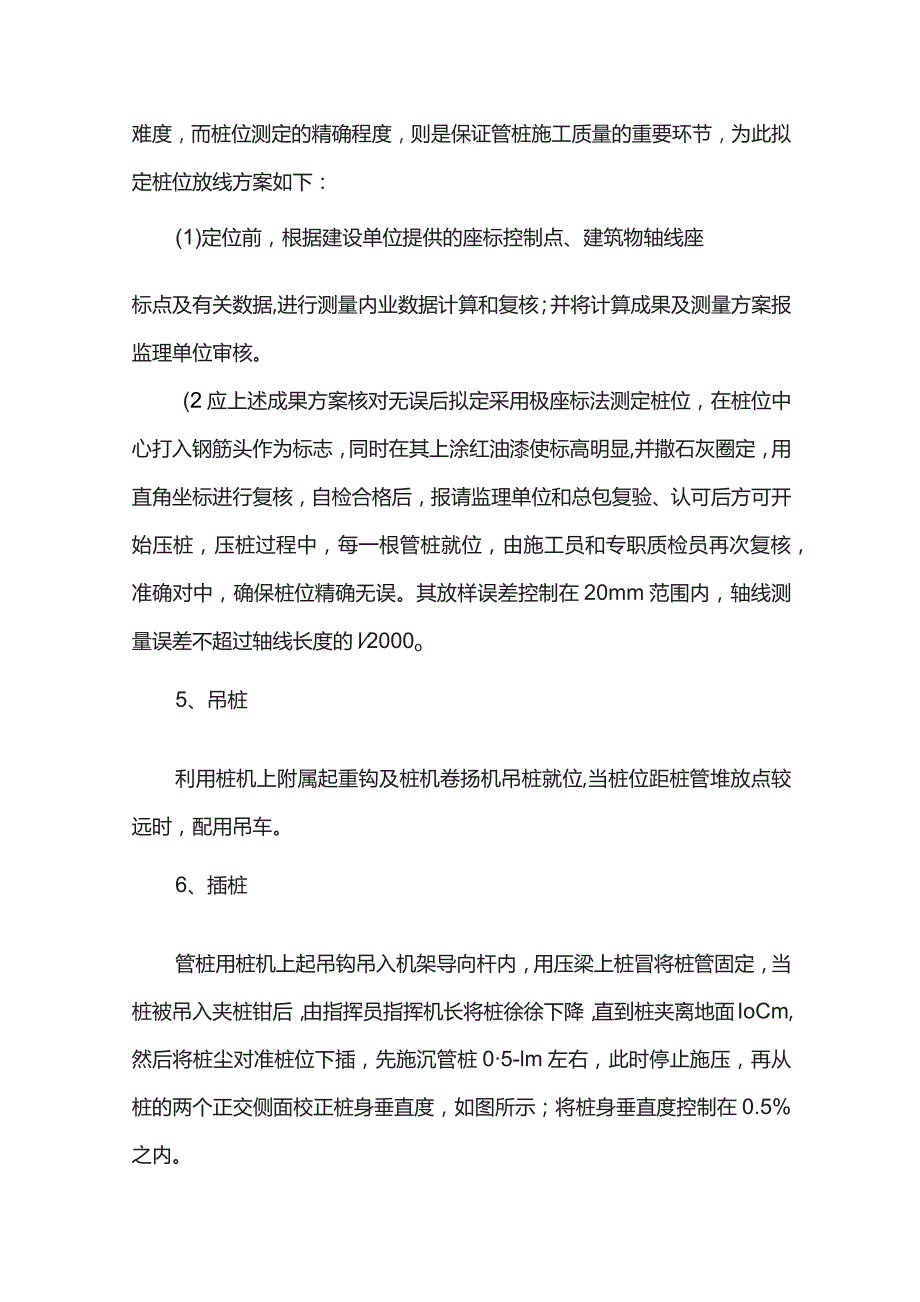

1、管桩专项施工方案一、施工方案及流程1、桩管预制:(1)桩管按标准进行预制,本工程采用的管桩是由专业厂家生产预制的,并由甲方负责采购供应,本设计以下重点为沉桩施工工艺。(2)按照设计要求本工程沉桩施工采用静压方式,接桩采用钢板端焊接式。2、施工方法预制管桩的施工,一般情况下采用分段压放、逐段接长的方法。其程序为:测量定位-桩机一就位一再压桩一送桩至设计桩顶标高一终止压桩一切割桩头3、桩机安装就位桩机现场安装:桩机安装方法具体见桩机安拆方案。桩机就位:利用桩机上行走装置、移动行走就位,行走过程中要保持架底盘平稳,桩机就位后将行走油门关闭,然后将机架底盘调到水平固定。4、桩位放线:该工程平面布置形状
2、为多变形群体组成,平面几何图形较为复杂,建筑工程轴线与测量控制座标系不平行,给工程轴线定位和桩位放样工作造成一定难度,而桩位测定的精确程度,则是保证管桩施工质量的重要环节,为此拟定桩位放线方案如下:(1)定位前,根据建设单位提供的座标控制点、建筑物轴线座标点及有关数据,进行测量内业数据计算和复核;并将计算成果及测量方案报监理单位审核。(2应上述成果方案核对无误后拟定采用极座标法测定桩位,在桩位中心打入钢筋头作为标志,同时在其上涂红油漆使标高明显,并撒石灰圈定,用直角坐标进行复核,自检合格后,报请监理单位和总包复验、认可后方可开始压桩,压桩过程中,每一根管桩就位,由施工员和专职质检员再次复核,准
3、确对中,确保桩位精确无误。其放样误差控制在20mm范围内,轴线测量误差不超过轴线长度的l2000o5、吊桩利用桩机上附属起重钩及桩机卷扬机吊桩就位,当桩位距桩管堆放点较远时,配用吊车。6、插桩管桩用桩机上起吊钩吊入机架导向杆内,用压梁上桩冒将桩管固定,当桩被吊入夹桩钳后,由指挥员指挥机长将桩徐徐下降,直到桩夹离地面IoCm,然后将桩尘对准桩位下插,先施沉管桩05-lm左右,此时停止施压,再从桩的两个正交侧面校正桩身垂直度,如图所示;将桩身垂直度控制在0.5%之内。7、压(沉)桩(1)桩管垂直度调整后,启动卷扬机,利用卷扬收放钢丝索,将压力通过压梁桩帽施加到桩顶上,将桩逐渐沉入土中,因上部土层较

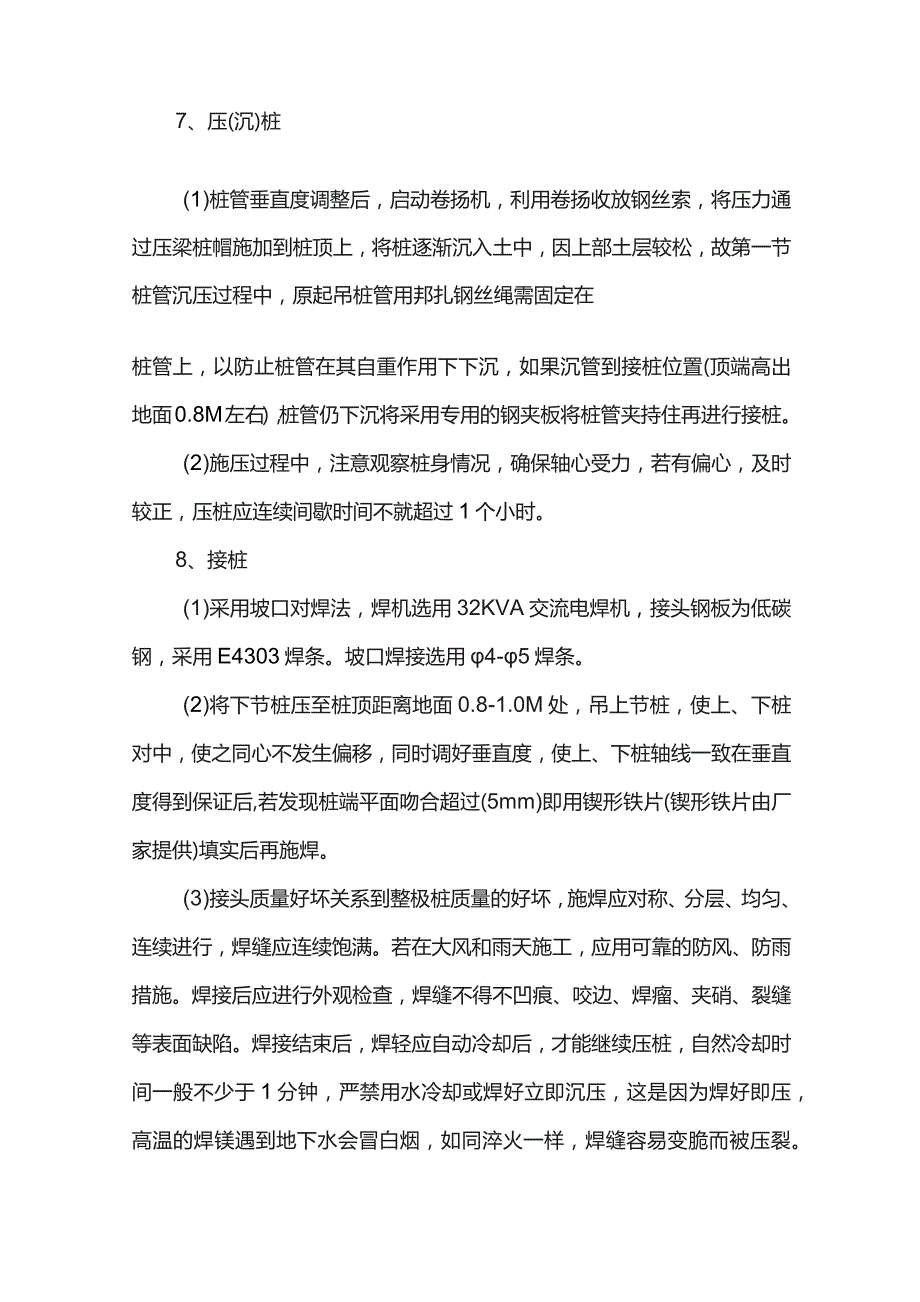

4、松,故第一节桩管沉压过程中,原起吊桩管用邦扎钢丝绳需固定在桩管上,以防止桩管在其自重作用下下沉,如果沉管到接桩位置(顶端高出地面0.8M左右),桩管仍下沉将采用专用的钢夹板将桩管夹持住再进行接桩。(2)施压过程中,注意观察桩身情况,确保轴心受力,若有偏心,及时较正,压桩应连续间歇时间不就超过1个小时。8、接桩(1)采用坡口对焊法,焊机选用32KVA交流电焊机,接头钢板为低碳钢,采用E4303焊条。坡口焊接选用4-5焊条。(2)将下节桩压至桩顶距离地面0.8-1.0M处,吊上节桩,使上、下桩对中,使之同心不发生偏移,同时调好垂直度,使上、下桩轴线一致在垂直度得到保证后,若发现桩端平面吻合超过(5
5、mm)即用锲形铁片(锲形铁片由厂家提供)填实后再施焊。(3)接头质量好坏关系到整极桩质量的好坏,施焊应对称、分层、均匀、连续进行,焊缝应连续饱满。若在大风和雨天施工,应用可靠的防风、防雨措施。焊接后应进行外观检查,焊缝不得不凹痕、咬边、焊瘤、夹硝、裂缝等表面缺陷。焊接结束后,焊轻应自动冷却后,才能继续压桩,自然冷却时间一般不少于1分钟,严禁用水冷却或焊好立即沉压,这是因为焊好即压,高温的焊镁遇到地下水会冒白烟,如同淬火一样,焊缝容易变脆而被压裂。当管桩较密集且桩接头有较大裂缝时,压桩引起的土体上涌,有可能将桩接头拉断,造成严重的质量事故。同时施焊前,桩端钢帽应用钢丝刷刷净,去掉上面的泥土、铁锈
6、等杂物。(4)焊接完毕,进行三检制度(自检一总包检监理工科检),合格后方可沉压。9、送桩(1)当设计桩顶标高低于地面标高时,采用专用桩筒送桩。(2)送桩方法:将送桩筒底端对准送桩桩顶(锥形导向头套桩管内空),然后施压以便达到设计标高位置,桩顶标高采用水准仪测量控制.(3)送桩完毕,遗留桩坑采用片、块石回填,以防发生安全事故。(4)当达到桩管极限压力后而没有达到设计标高,停止送桩,待土方挖好后,由总包单位再进行切割桩头。二、施工组织管理与进度计划(一)施工前准备1、甲方负责三通一平。(场地平整:为便于桩机行走,在桩机进场前,甲方负责安排堆土机,将场地起伏不平地面推平,因桩机自重较大,场地地面推平
7、后,用压路机辗压密实,以加强地基土强度,提高地基土承载力,避免施工过程中桩机一陷I2、抄平放线:据甲方提供的建筑物定位图及相应坐标点,测放建筑物轴线定位点,并将轴线点向外引测到不受压桩影响地段,另外:在场地周边,不受压桩影响地段,测放5-6个高程控制点。3、施工用水、用电压桩施工期间除照明电外,大部分为施工用电,依据施工设备功率其电压和容量应为380V、150KW以上电源。电源距桩机应在100M之内,且保证使桩机正常运行施工。因管桩是建设单位直接从有生产能力和资质的预应力管桩生产厂家购买,如不考虑后期主体施工期间的用水量,压桩期间以少量的施工用水和生活用水。(二)施工管理桩基工程质量对整个工程
8、结构安全使用至关重要,经公司集体研究确定选派富有管桩施工经验、技术管理过硬的季刚强为该工程项目经理,设立项目部,实行项目责任制,以确保工程保质、保量、按期顺利安全施工任务,严格按创优等级要求施工。(三)施工进度计划1、施工准备一管桩垂直度校正一压(沉)桩,累计时间约为Ih左右。2、依据现场实际情况及总包单位设计院要求,先压宿舍楼再压生产车间最后压办公楼,采用由中间到外围的方案进行压桩。确保整个工程进度不受影响。(四)保证工期的主要措施1、制定分项计划及时调整优化以工期为总目标,以此为基础制订出各阶段的分段目标,然后采取措施完成每一个分段目标:在落实施工方案后,根据实际情况的变化,对计划进行改进、优化,使各个序衔接、劳动力安排、机具设备等安排更加合理。2、加强协调组织保障3、工艺技术保障采取科学的施工工艺和方法,严格按设计施工,对生产中出现的不同情况及时采用合理的技术手段加以解决。4、管理制度保障绘制各种进度计划,质量、施工组织管理,安全组织管理、标化管理网络图,使工程施工科学化建立奖惩机制,根据各施工班组的计划完成情况,奖优罚劣。
