隧道缺陷修补交底修新.docx

上传人:p** 文档编号:636866 上传时间:2023-12-15 格式:DOCX 页数:6 大小:25.61KB
下载 相关 举报
隧道缺陷修补交底修新.docx_第1页
第1页 / 共6页
隧道缺陷修补交底修新.docx_第2页
第2页 / 共6页
隧道缺陷修补交底修新.docx_第3页
第3页 / 共6页
隧道缺陷修补交底修新.docx_第4页
第4页 / 共6页
隧道缺陷修补交底修新.docx_第5页
第5页 / 共6页
隧道缺陷修补交底修新.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《隧道缺陷修补交底修新.docx》由会员分享,可在线阅读,更多相关《隧道缺陷修补交底修新.docx(6页珍藏版)》请在第壹文秘上搜索。

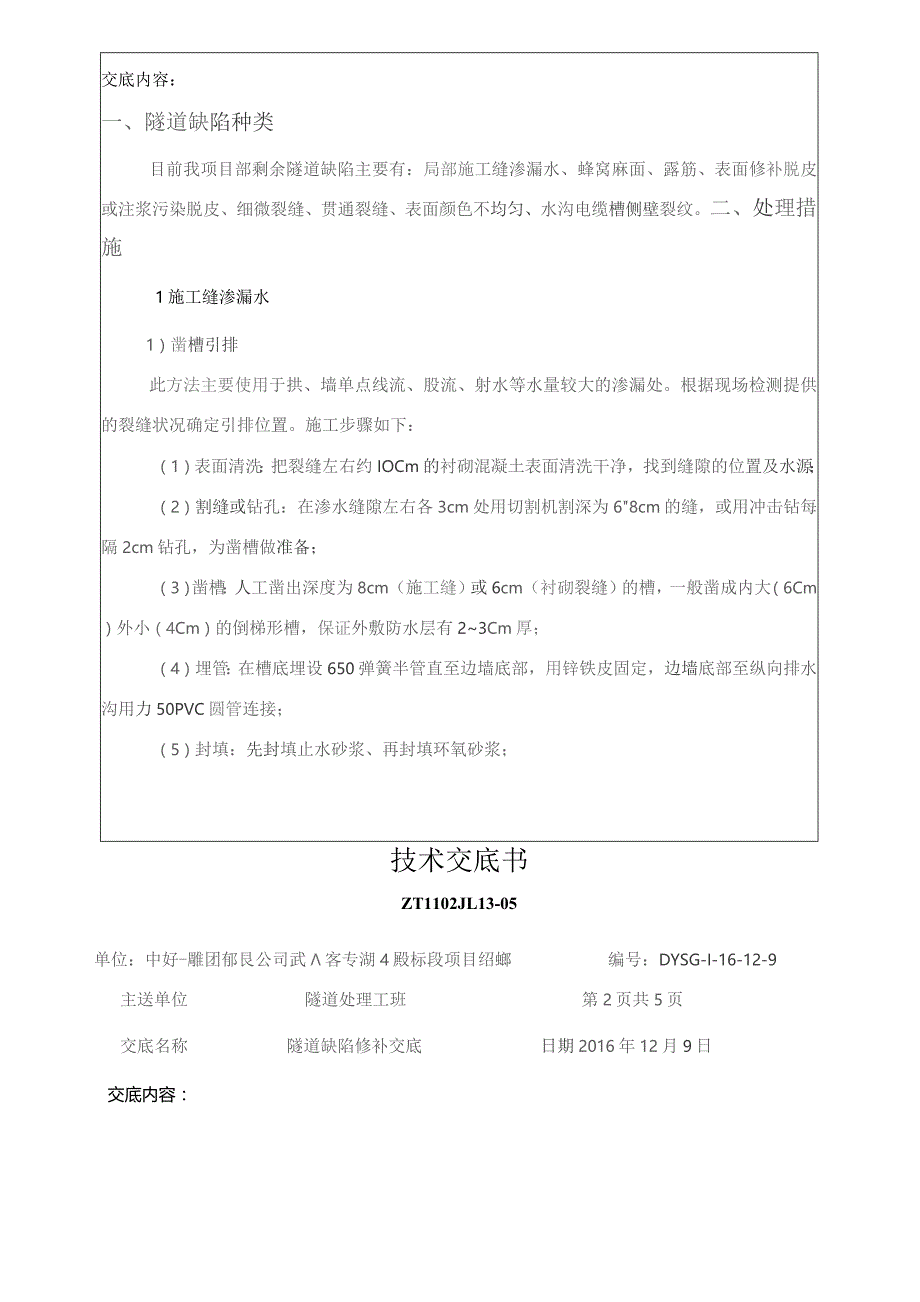

1、技术交底书ZT1102JL13-05单位:中铁卜期团旬限公司武客专湖I匕段标段项目绍座部编号:DYSG-I-16-12-9主送单位隧道处理工班第1页共5页交底名称隧道缺陷修补交底日期2016年12月9日交底内容:一、隧道缺陷种类目前我项目部剩余隧道缺陷主要有:局部施工缝渗漏水、蜂窝麻面、露筋、表面修补脱皮或注浆污染脱皮、细微裂缝、贯通裂缝、表面颜色不均匀、水沟电缆槽侧壁裂纹。二、处理措施1施工缝渗漏水1)凿槽引排此方法主要使用于拱、墙单点线流、股流、射水等水量较大的渗漏处。根据现场检测提供的裂缝状况确定引排位置。施工步骤如下:(1)表面清洗:把裂缝左右约IOCm的衬砌混凝土表面清洗干净,找到缝

2、隙的位置及水源;(2)割缝或钻孔:在渗水缝隙左右各3cm处用切割机割深为68cm的缝,或用冲击钻每隔2cm钻孔,为凿槽做准备;(3)凿槽:人工凿出深度为8cm(施工缝)或6cm(衬砌裂缝)的槽,一般凿成内大(6Cm)外小(4Cm)的倒梯形槽,保证外敷防水层有23Cm厚;(4)埋管:在槽底埋设650弹簧半管直至边墙底部,用锌铁皮固定,边墙底部至纵向排水沟用力50PVC圆管连接;(5)封填:先封填止水砂浆、再封填环氧砂浆;技术交底书ZT1102JL13-05单位:中好-雕团郁艮公司武客专湖4殿标段项目绍螂编号:DYSG-I-16-12-9主送单位隧道处理工班第2页共5页交底名称隧道缺陷修补交底日期

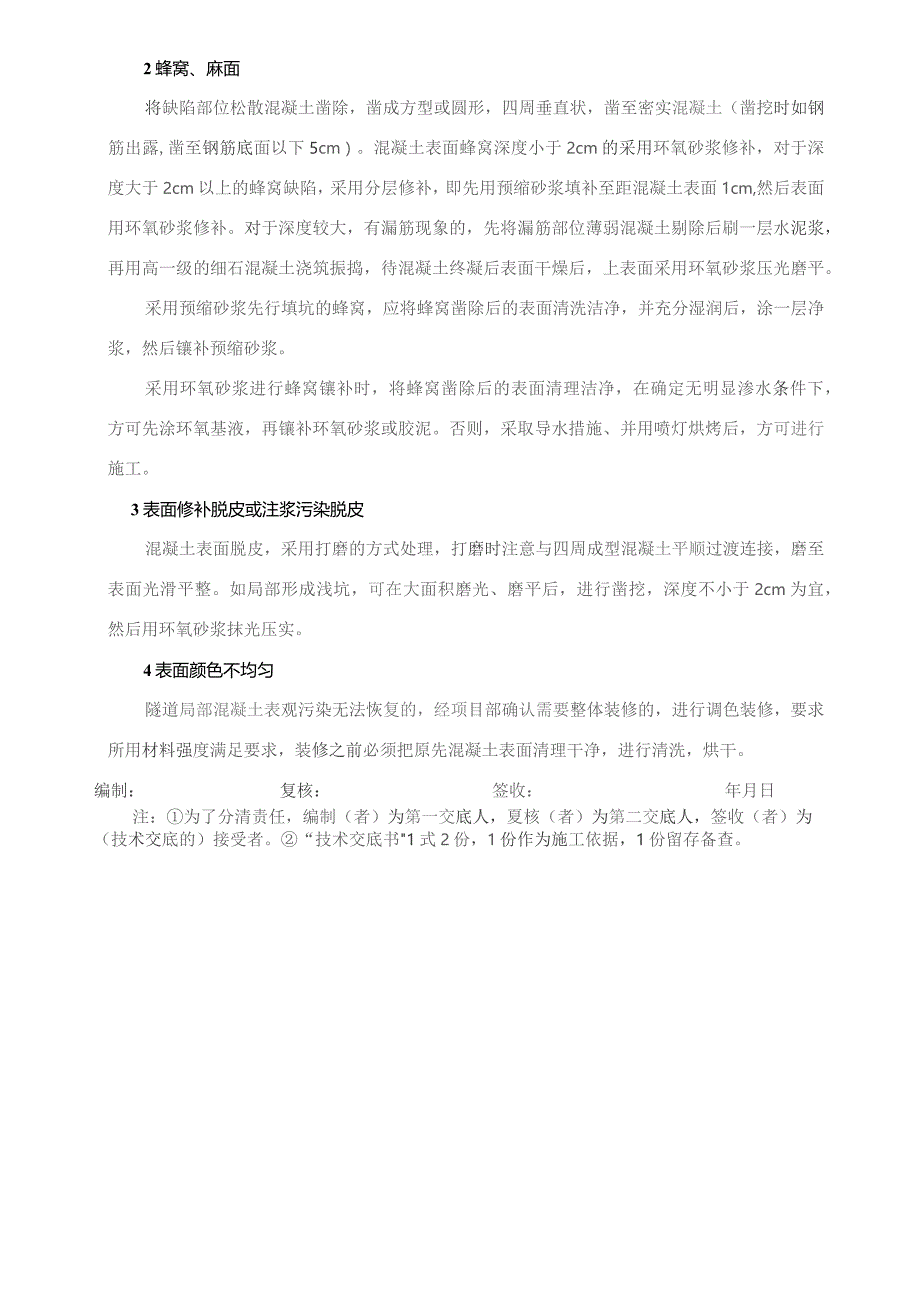

3、2016年12月9日交底内容:2蜂窝、麻面将缺陷部位松散混凝土凿除,凿成方型或圆形,四周垂直状,凿至密实混凝土(凿挖时如钢筋出露,凿至钢筋底面以下5cm)。混凝土表面蜂窝深度小于2cm的采用环氧砂浆修补,对于深度大于2cm以上的蜂窝缺陷,采用分层修补,即先用预缩砂浆填补至距混凝土表面1cm,然后表面用环氧砂浆修补。对于深度较大,有漏筋现象的,先将漏筋部位薄弱混凝土剔除后刷一层水泥浆,再用高一级的细石混凝土浇筑振捣,待混凝土终凝后表面干燥后,上表面采用环氧砂浆压光磨平。采用预缩砂浆先行填坑的蜂窝,应将蜂窝凿除后的表面清洗洁净,并充分湿润后,涂一层净浆,然后镶补预缩砂浆。采用环氧砂浆进行蜂窝镶补时

4、,将蜂窝凿除后的表面清理洁净,在确定无明显渗水条件下,方可先涂环氧基液,再镶补环氧砂浆或胶泥。否则,采取导水措施、并用喷灯烘烤后,方可进行施工。3表面修补脱皮或注浆污染脱皮混凝土表面脱皮,采用打磨的方式处理,打磨时注意与四周成型混凝土平顺过渡连接,磨至表面光滑平整。如局部形成浅坑,可在大面积磨光、磨平后,进行凿挖,深度不小于2cm为宜,然后用环氧砂浆抹光压实。4表面颜色不均匀隧道局部混凝土表观污染无法恢复的,经项目部确认需要整体装修的,进行调色装修,要求所用材料强度满足要求,装修之前必须把原先混凝土表面清理干净,进行清洗,烘干。编制:复核:签收:年月日注:为了分清责任,编制(者)为第一交底人,

5、夏核(者)为第二交底人,签收(者)为(技术交底的)接受者。“技术交底书1式2份,1份作为施工依据,1份留存备查。技术交底书ZT1102JL13-05单位:中好-雕团郁艮公司武客专湖4殿标段项目绍螂编号:DYSG-I-16-12-9主送单位隧道处理工班第3页共5页交底名称隧道缺陷修补交底日期2016年12月9日交底内容:5裂缝裂缝的类型隧洞衬砌混凝土的裂缝类型主要有:干缩裂缝、温度裂缝、外荷载作用产生的变形裂缝、施工缝处理不当引起的接茬缝等。裂缝的处理措施a细微裂缝隧洞衬砌混凝土表面出现一些没有扩展性的细微裂缝,这种裂缝是稳定的,一般可自愈,不会影响结构的使用和耐久性。从美观考虑,可先清洗干净裂

6、缝表面,然后涂刷调好配合比的砂浆或混凝土原浆,最后用刮抹料、调色料处理混凝土表面,使其颜色与周围衬砌混凝土颜色一致。b贯通性裂缝及其处理施工工艺及方法贯通性裂缝的危害较大,可能影响隧洞的二衬质量,对隧洞二衬混凝土中的该种情况采用注浆的办法处理。1)注浆材料采用环氧树脂成品及配套设备进行注浆。2)施工工艺(1)压力注浆系统布置。在槽内骑缝每隔0.5m钻一孔,视裂缝的部位、宽度、深度及走向可适当调整,孔深为衬砌厚度的1/2或2/3,一般不少于15cm,根据现场裂缝情况确定孔深,并不得穿透衬砌以防跑浆。编制:复核:签收:年月日注:为了分清责任,编制(者)为第一交底人,复核(者)为第二交底人,签收(者

7、)为(技术交底的)接受者。“技术交底书”1式2份,1份作为施工依据,1份留存备查。技术交底书ZT1102JL13-05单位:中好-雕团郁艮公司武客专湖4殿标段项目绍螂编号:DYSG-I-16-12-9主送单位隧道处理工班第4页共5页交底名称隧道缺陷修补交底日期2016年12月9日交底内容:(2)裂缝处理:首先在裂缝表面用手持电动钢片切割器锯凿V型槽,槽宽3IOCm、深36cm,然后用钢丝刷及压缩空压机将碎碎屑粉尘清除干净,再利用高压水对裂缝内部污物进行冲洗,最后进行充分的自然干燥。(3)预埋注浆嘴:完成裂缝扩槽及清洗等工作后,开始埋设注浆嘴,注浆嘴的间距根据裂缝大小、走向及结构形式而定。纵横交

8、叉处均有设置,每条缝上设有注浆、排气、出浆的注浆嘴。注浆嘴采用钳入式预埋注浆嘴,埋入后沿裂缝全长均用环氧胶泥固定。(4)封闭裂缝:注浆嘴固定后将裂缝表面用环氧胶泥进行封闭。宽度以填充满沟槽为宜,并在表面酌情加宽2cm。(5)裂缝注浆处理完毕后,利用抹面砂浆或混凝土原浆对表面进行封闭调色。7露筋露筋分为两种,一种属于隐性露筋,采用打磨表面,进行装修处理:另一种属于外露钢筋头,进行切除、打磨处理,然后进行防锈材料涂刷,涂刷完成,钢筋头进行封闭处理,钢筋头不能高于混凝土表面。8施工缝处理施工缝处理主要针对“月牙缝”处理,对于这种缝,进行局部切割、打磨,必须把整个缝松散体清理干净,局部切成V字,然后进

9、行打磨、清理。要求将松散易掉混凝土及颗粒清理干净,打磨平顺,不进行修补。9沉降缝处理按照项目部要求,设计沉降处,开槽处理,深度3cm,宽度2cm,切槽完成后,打磨、清理松散颗粒及混凝土,再进行聚硫密封胶填塞,填塞要求平顺,与混凝土面保持一致。I技术交底书ZT1102JL13-05单位:中铁卜期团旬限公司武客专湖I匕段标段项目绍座部编号:DYSG-I-16-12-9主送单位隧道处理工班第5页共5页交底名称隧道缺陷修补交底日期2016年12月9日交底内容:10水沟电缆槽裂缝水沟电缆槽细小裂纹进行开槽填塞聚硫密封胶,要求深度不小于1cm,对于破损处,要求进行凿除松动块然后植筋重新浇筑高标号砂浆。三、质量、安全保证措施确保业主、监理等关于工程质量方针、条例、规定和要求的落实,确保本标段质量保证体系的有效运行,及时对工程质量进行检查和指导,并及时对施工进行纠偏。加强工程材料控制及加强现场施工操作控制。强化安全生产监督管理体制,建立安全管理组织机构、安全生产责任制和安全教育培训制度,明确各级领导、各职能部门、工程技术人员、工程管理人员、施工人员应负的安全责任,加强全员安全教育和技术培训工作。牢固树立安全第一,预防为主的思想。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
