1、技术交底书ZT1102JL13-05单位:叱上候团郁艮公司武/L客专股股一标酶目绥嘟编号:主送单位架子队第1页共2页工程名称隧道弃昨场日期2016年2月17日交底内容:弃祚场应设置可靠的永久挡护工程,顶面设置截排水系统,同时对昨场坡面采取植被防护措施,防止水土流失,保护环境。具体措施如下:1、弃昨场采用C25混凝土挡墙护脚,挡墙高度不大于6m,堑顶平台宽度不小于2m;挡墙基底埋深不小于1.5m,基底换填O.5m的碎石垫层。挡祚墙施工应做好地基处理,基底承载力不小于250kpa,为防止墙趾被水冲刷,在墙趾外5m范围内铺砌MlO浆砌片石,厚35cm。2、挡祚墙背底部设置一层30cm砂夹卵石反滤层,

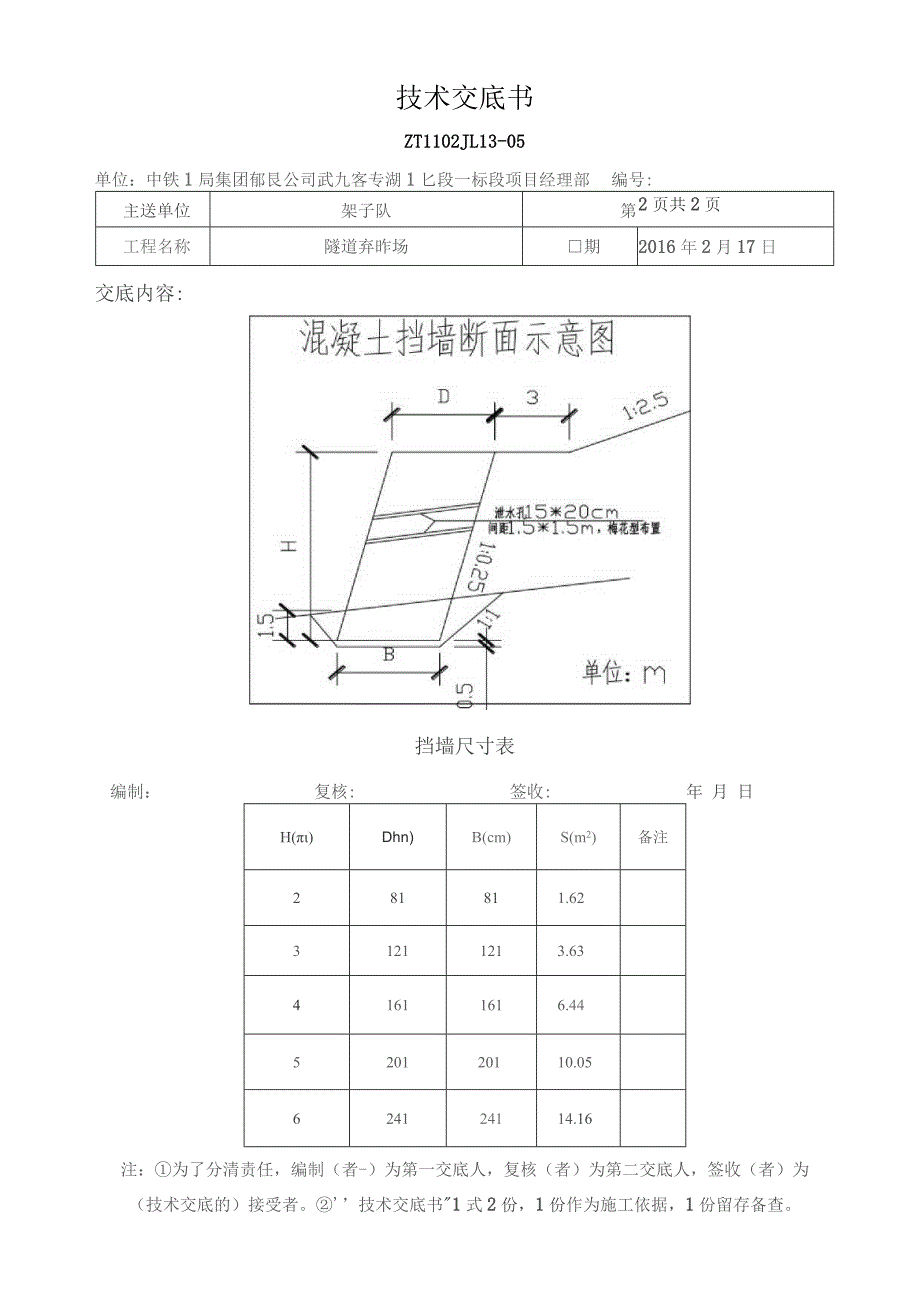

2、墙体间距1.5*1.5m设置一15*20cm泄水孔;挡祚墙每隔IOm设置一道伸缩缝。3、弃祚场填筑边坡坡率不得陡于1:2.5,填筑分级不得大于6m,分级宽度不小于3m;弃祚场最大填筑高度不得大于20mo4、弃祚场顶向外作3%。的排水坡,并设C25混凝土排水沟一道。5、隧道竣工后弃昨场表面和边坡采用清淤弃土或清除的地表种植土、表土等覆盖,覆土厚度不少于0.5m,复垦或撒播草籽、乔灌结合绿化。6、挡墙断面示意图及挡墙尺寸表如下:编制:复核:签收:年月日注:为了分清责任,编制(者)为第一交底人,复核(者)为第二交底人,签收(者)为(技术交底的)接受者。技术交底书1式2份,1份作为施工依据,1份留存备查。技术交底书ZT1102JL13-05单位:中铁1局集团郁艮公司武九客专湖1匕段一标段项目经理部编号:主送单位架子队第2页共2页工程名称隧道弃昨场期2016年2月17日交底内容:挡墙尺寸表编制:复核:签收:年 月 日H()Dhn)B(cm)S(m2)备注281811.6231211213.6341611616.44520120110.05624124114.16注:为了分清责任,编制(者-)为第一交底人,复核(者)为第二交底人,签收(者)为(技术交底的)接受者。技术交底书1式2份,1份作为施工依据,1份留存备查。
