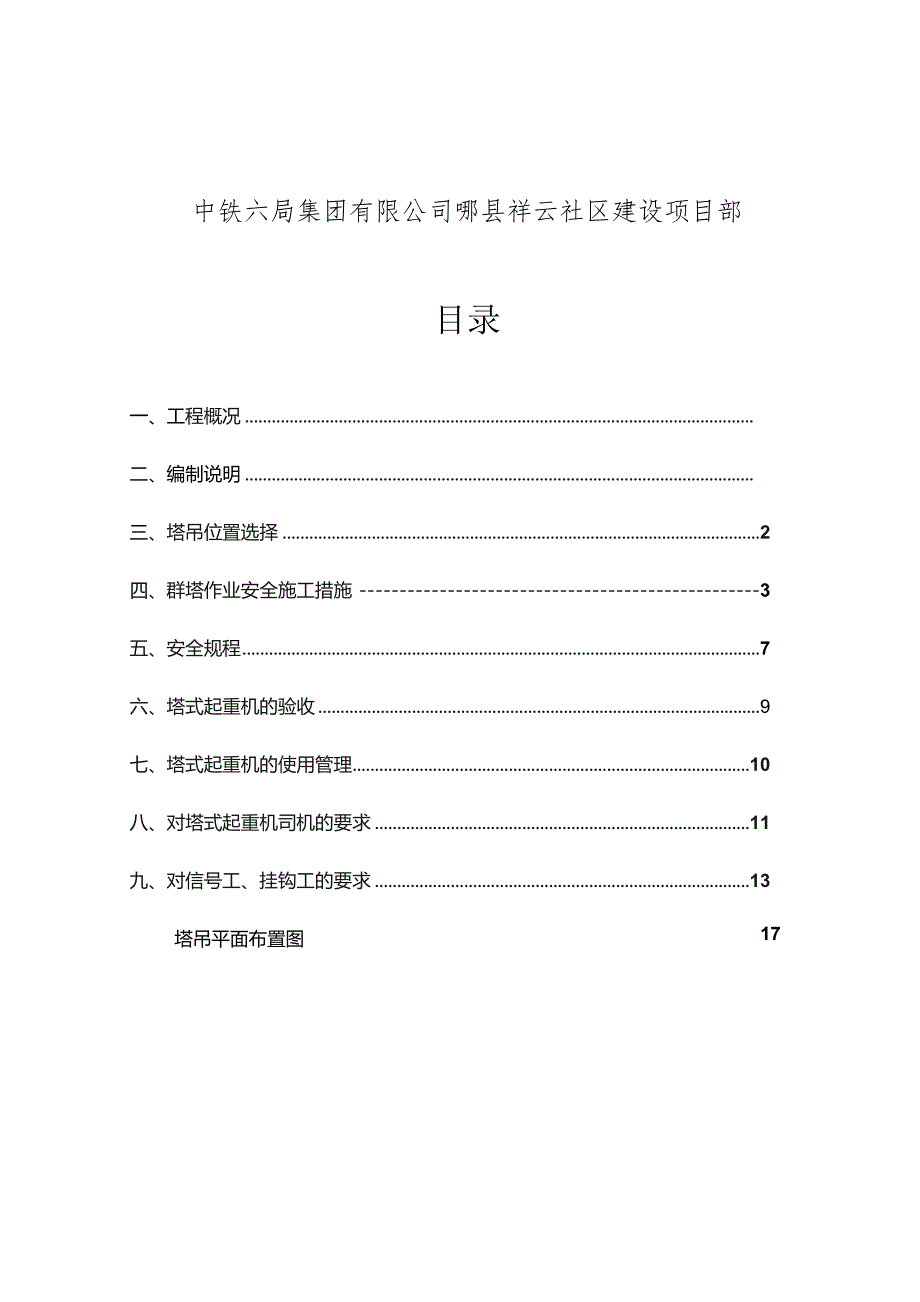

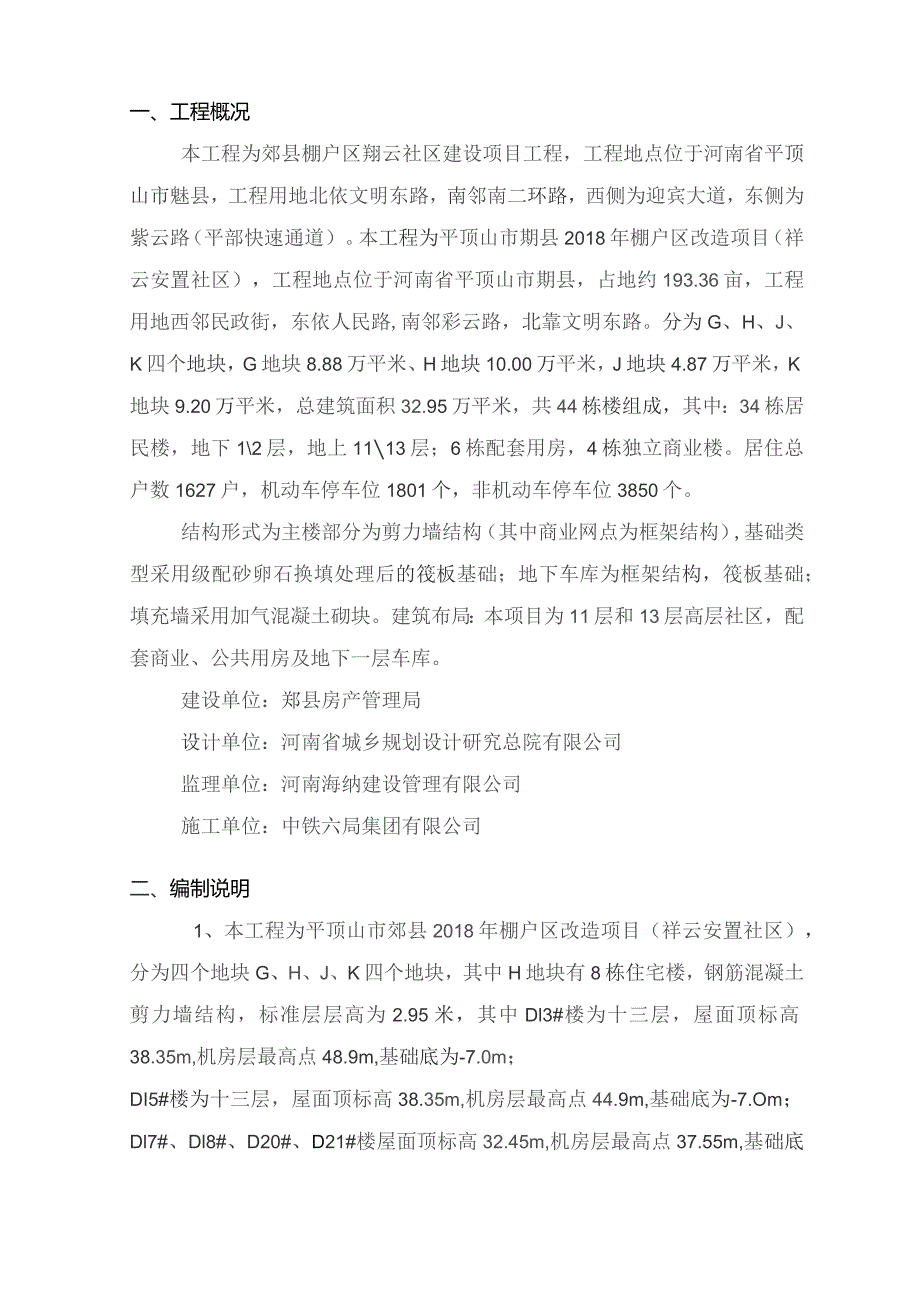

1、平顶山市郑县2018年棚户区改造项目(祥云安置社区)H、K地块群塔作业施工安全专项方案编制:审核:审批:中铁六局集团有限公司哪县祥云社区建设项目部目录一、工程概况二、编制说明三、塔吊位置选择2四、群塔作业安全施工措施3五、安全规程7六、塔式起重机的验收9七、塔式起重机的使用管理10八、对塔式起重机司机的要求11九、对信号工、挂钩工的要求1317塔吊平面布置图一、工程概况本工程为郊县棚户区翔云社区建设项目工程,工程地点位于河南省平顶山市魅县,工程用地北依文明东路,南邻南二环路,西侧为迎宾大道,东侧为紫云路(平部快速通道)。本工程为平顶山市期县2018年棚户区改造项目(祥云安置社区),工程地点位于
2、河南省平顶山市期县,占地约193.36亩,工程用地西邻民政街,东依人民路,南邻彩云路,北靠文明东路。分为G、H、J、K四个地块,G地块8.88万平米、H地块10.00万平米,J地块4.87万平米,K地块9.20万平米,总建筑面积32.95万平米,共44栋楼组成,其中:34栋居民楼,地下12层,地上1113层;6栋配套用房,4栋独立商业楼。居住总户数1627户,机动车停车位1801个,非机动车停车位3850个。结构形式为主楼部分为剪力墙结构(其中商业网点为框架结构),基础类型采用级配砂卵石换填处理后的筏板基础;地下车库为框架结构,筏板基础;填充墙采用加气混凝土砌块。建筑布局:本项目为11层和13
3、层高层社区,配套商业、公共用房及地下一层车库。建设单位:郑县房产管理局设计单位:河南省城乡规划设计研究总院有限公司监理单位:河南海纳建设管理有限公司施工单位:中铁六局集团有限公司二、编制说明1、本工程为平顶山市郊县2018年棚户区改造项目(祥云安置社区),分为四个地块G、H、J、K四个地块,其中H地块有8栋住宅楼,钢筋混凝土剪力墙结构,标准层层高为2.95米,其中Dl3#楼为十三层,屋面顶标高38.35m,机房层最高点48.9m,基础底为-7.0m;DI5#楼为十三层,屋面顶标高38.35m,机房层最高点44.9m,基础底为-7.Om;Dl7#、Dl8#、D20#、D21#楼屋面顶标高32.4
4、5m,机房层最高点37.55m,基础底为-6.9m;D23#、D25#楼屋面顶标高32.45m,机房层最高点37.55m,基础底为-6.5m;K地块有9栋住宅楼,D37#、D38#楼为十三层,屋面顶标高38.35m,机房层最高点44.9m,基础底为-7.0m;D39#、D40#、D42#、D45#、D46#、D47#、D48#楼屋面顶标高32.45m,机房层最高点37.55m,基础底为-6.9m。该工程工期较紧张,质量要求较高。2、该工程H地块基坑平面大致呈正方形,东西长199米,南北长177米。原始自然地坪标高为104.54m,周围场地开阔无建筑物,围墙已封闭;K地块基坑平面大致呈正方形,东
5、西长199米,南北长172米。原始自然地坪标高为105.27m,周围场地开阔无建筑物,围墙己封闭。计划将塔吊基础顶与地下室筏板垫层底做平,便于塔吊日常维护,及基础整体受力稳定性。3、根据河南省城乡规划设计研究总院限公司对平顶山市部县2018年棚户区改造项目(祥云安置社区)工程岩土工程详细斟察报告。本场地抗震设防烈度为6度,设计地震分组为第二组,设计基本地震烈度加速度值为0.05g。本场地环境类别为11类。基础埋置深度6.lm6.8m。基础埋置深度6.7m6.8m,天然地基持力层主要层卵石层上,天然地基承载力230kpa。4、本工程H、K地块拟采用11台塔吊,布置原则以覆盖主楼为主,覆盖地库为辅
6、,通过调整塔臂长度,在塔吊旋转半径之内,避免覆盖施工临建场所。三、塔吊位置选择本工程需要吊装的材料有:钢筋原材料、成品钢筋、钢管、木模板、木防、扣件等。塔吊作为材料运输的主要施工机械。根据现场情况和施工工艺要求,我项目部拟使用11台塔吊,其中H地块总计5台塔式起重机,3台QTZ5013,2台QTZ5610,K地块6台塔式起重机QTZ5013。塔吊现场定位遵循的原则:1)、满足施工需要,尽可能不出现施工盲区;2)、保证塔吊安拆方便:尽可能使塔吊标准节边缘距离待建地上结构、挑檐、外架等的最外沿距离不得小于1.5m,塔吊起重臂位于顶升方向时,塔吊的起重臂、平衡臂等部件边缘到待建结构距离不得小于1.5
7、m,在屋顶拆除塔吊也应尽量靠近结构边。3)、保证塔吊附着方便,塔吊中心距离附着位置距离控制在3-5米4)、塔吊初始安装高度时,起重臂、平衡臂等可回转部件不得碰到已有建筑等实体结构。5)、尽量方便施工,塔吊回转可以相互间转运。考虑以上要求,并根据现场实际、施工需要、塔吊的起重性能等因素,详见塔吊平面布置图。四、群塔作业安全施工措施本工程有11台塔吊,其中H地块总计5台塔式起重机,3台QTZ5013,2台QTZ5610,K地块6台塔式起重机QTZ5013,且相互间交叉作业区域较大,为保证安全施工,防止塔吊间发生碰撞,特制定本防碰撞措施。1、水平方向低位塔吊起重臂与高位塔吊塔身之间防碰撞塔吊在现场的
8、定位布置是关键,通过严格控制各台塔吊之间的位置关系,来预防低位塔吊的起重臂端部碰撞高位塔吊塔身,在安装方案中已保证任意两塔间距离均大于较低的塔吊臂长2米以上,符合塔式起重机安全规程(GB5144-2006)中规定两台起重机之间的最小架设距离应保证处于低位的起重机的臂架端部与另一台起重机的塔身之间至少有2米的距离”的规定。塔吊在现场的定位保证了塔吊之间不存在低位塔吊的起重臂与高位塔吊的塔身发生碰撞的问题。2、塔吊在垂直方向的防碰撞措施1)、低位塔吊的起重臂与高位塔吊起重钢丝绳之间防碰撞措施。由于受施工需要的影响,塔吊间高与低是相对的,但都有可能发生低位塔吊的起重臂与高位塔吊的起重钢丝绳的碰撞事故
9、。项目配备有合格操作证的、经验丰富的信号指挥工和可靠的指挥信号-对讲机,确保指挥塔吊回转作业时,低塔的起重臂不碰撞高塔的起升钢丝绳。当现场风速达到6级风,相当风速达到10.813.8米/秒时,塔吊必须停止作业。另外,塔吊租赁公司配备操作熟练、有责任心的塔司为现场服务,塔吊在每次使用后或在非工作状态下,将塔吊的吊钩升至顶端,同时将起重小车行走到起重臂根部。2)、高位塔吊的起重臂下端与低位塔吊的起重臂上端防碰撞措施由于相邻塔吊的作业面有交叉处,所以低位塔吊的起重臂与高位塔吊的起重臂有可能发生碰撞。各塔吊均按照“塔吊安装”部分所要求的高度顶升即可保证高位塔吊的大臂下限与低位塔吊的大臂上限之间的垂直距
10、离不小于2m。由此,符合塔式起重机安全规程(GB5144-2006)中规定:两台起重机之间的最小架设距离应保证处于高位起重机的最低位置的部件(吊钩升至最高点或最高位置的平衡重)与低位置起重机中处于最高位置的部件之间的垂直距离不得小于2m”。3、塔吊与现场周边建筑及设施的防碰撞措施由于施工现场比较复杂,在实际施工中,还要密切关注现场以外的情况,塔吊大臂尖与临近的建筑物的最近距离均大于2米,要注意周边情况尤其是现场工人和车辆:避让附近电力及通讯设施,以免造成不必要的伤害或破坏。4、其他措施1)、以项目经理部物机部管理负责人为首和各塔机管理负责人成立塔机作业指挥中心,负责对施工现场各塔机之间关系的指
11、挥与协调工作。加强对塔吊司机及信号工的管理,持证上岗100%;合理安排施工流水段,以减少同一作业面范围的吊运作业。因气候的变化,加之夜间施工,有可能发生起重臂与对方钢丝绳的碰撞,为杜绝此类事件的发生,避免相临塔吊同时在交叉作业面上工作。各区段须配备取得操作证的、经验丰富的信号指挥工,确保指挥时能兼顾邻塔的作业位置,以避免低位塔吊的起重臂碰撞高位塔吊的钢丝绳。同时,还要注意天气风速的变化,当风力达到6级以上(包括6级)时,塔吊必须停止作业。遇雾天或照明环境不良时应停止作业。2)、多塔作业时,各机指挥要默契合作,不得在大臂交叉范围内同时吊运,要合理安排吊运时间,使各台塔吊能够充分利用各自空间工作。
12、3)、高塔避让低塔。高塔在转臂前应先观察低塔运行情况再进行作业。4)、动塔让静塔。进行运转的塔机应避让处于静止状态的塔机。5)、空载让重载。两塔同时运行时,空载塔吊必须避让重载塔吊。6)、前臂让后臂。当作业半径内有其他塔吊后臂时,必须判断其运行方向,前臂避让后臂。7)、客塔让主塔。塔吊回转进入其他塔吊使用区域时,应观察主塔大臂的停放位置,主动避让。8)、后塔让先塔。塔吊回转时首先观察相邻塔吊是否回转,应主动停机避让邻塔,确认安全后方可回转作业。9)、信号指挥人员必须严格执行十不吊”作业原则。即:被吊物重量超过机械性能允许范围不准吊;信号不清不准吊:吊物下方有人不准吊;吊物上站人不准吊;埋在地下
13、物不准吊:斜拉斜牵物不准吊;散物拥绑不牢不准吊;立式构件、大模板等不用卡环不准吊;零碎物无容器不准吊;吊装物重量不明不准吊。10)、必须对塔式起重机司机与信号工配备对讲机,对讲机要统一设定频道,并必须锁频,使用人员无权调改频率,要专机专用,不得转借。11)、信号工、塔式起重机司机要相对固定,无特殊情况不得随意更换。12)、信号工在指挥过程中,必须时刻目视塔机、吊钩与转臂过程,同时还须环顾相临塔机的工作状态,并发出安全提示铃声。13)、必须在塔机起重臂、平衡臂端、塔帽顶端安装红色闪光灯和红色旗帜。14)、停机时塔式起重机在回转范围内无障碍物的情况下,吊钩要起升到5米位置,将小车回收到临近塔身10
14、米处。起重臂按顺风向停置。吊钩上严禁吊挂重物,在未采取可靠措施时,不得采用任何方式限制起重臂随风转动。15)、如遇突然停电或出现故障时,为使大臂不影响其它塔吊工作,减少碰撞危险。要用手动装置调整大臂朝向,在回转齿圈处设置障碍固定大臂,无手动回转装置只能先固定大臂,但周围塔吊要避让该塔.16)、有发生碰撞可能的各塔之间,若因为一方原因不遵守防碰撞措施要求,发生碰撞并造成的一切损失,均由该方承担责任并赔偿经济损失。如因为双方或多方原因发生碰撞造成的一切损失,经项目部与双方或多方共同协商解决,纠其原因、查明责任,按各方责任大小进行不同的经济赔偿。17)、塔式起重机司机必须身体健康,并经过地方专业培训
15、,考试合格,在取得有关部门颁发的塔式起重机操作证,并经工程项目入场三级教育和应知应会考试合格后方可上岗。五、安全规程1)、拆装单位必须指定一名熟悉相应塔吊、经验丰富的工长现场指挥。并在安装塔吊前,察看现场是否具备安装条件。2)、所有参加作业人员都必须遵守现场施工的各项安全规范及本工种安全操作规程。3)、塔吊司机、塔吊拆装人员以及塔吊指挥都必须持有当地市级劳动部门签发的特殊工种操作证;工人进入施工现场必须统一着装,佩带齐全的安全防护用品;4)、塔吊安装施工必须在基础经验收合格后进行。5)、采用汽车吊安装塔吊时,汽车吊必须支放牢靠,严禁超载吊装,吊装起重臂、平衡臂等较长部件时必须按照说明书中标明的吊点起吊.6)、保证塔吊塔身的垂直度偏差不超过4%。7)、保证塔吊接地电阻不得大于4欧姆;8)、塔吊在自升过程中,要合理分工,必须派专人观察顶升套架滚轮与标准节间距离,派专人负责销轴的连接,派专人负责液压油缸的操作等;9)、塔吊在顶升过程中严禁回转起重臂,并在使用过程中严禁塔吊间及塔吊与建筑物之间发生碰撞;10)、塔身标准节之间及其他部件之间的联接销都必须穿开口销,且开口销开度必须达到30C以上;II)、严禁高空作业时抛接工具、零部件等以免落物伤人;严禁酒后作业.12)、级风以上严禁塔吊安装作业,4级风以上严禁塔吊顶升施工作业;13)、作业现场必须设置不小于30*30米(以塔吊的回转中心为
