预应力管桩施工技术措施.docx

上传人:p** 文档编号:636983 上传时间:2023-12-15 格式:DOCX 页数:2 大小:131.52KB
下载 相关 举报
预应力管桩施工技术措施.docx_第1页
第1页 / 共2页
预应力管桩施工技术措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《预应力管桩施工技术措施.docx》由会员分享,可在线阅读,更多相关《预应力管桩施工技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

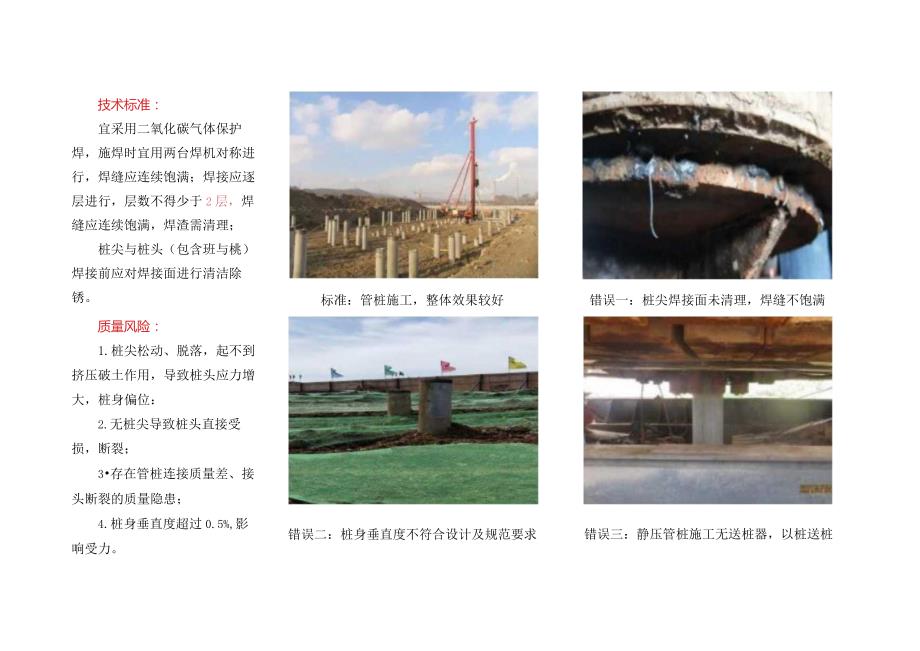

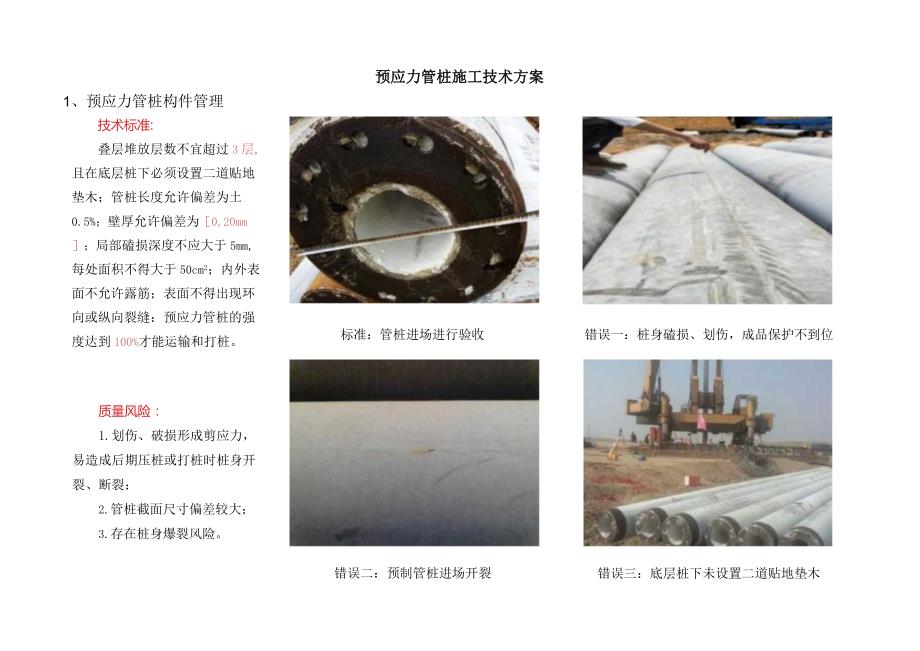

预应力管桩施工技术方案1、预应力管桩构件管理技术标准:叠层堆放层数不宜超过3层,且在底层桩下必须设置二道贴地垫木;管桩长度允许偏差为土0.5%;壁厚允许偏差为0,20mm;局部磕损深度不应大于5mm,每处面积不得大于50cm2;内外表面不允许露筋;表面不得出现环向或纵向裂缝:预应力管桩的强度达到100%才能运输和打桩。标准:管桩进场进行验收错误一:桩身磕损、划伤,成品保护不到位质量风险:1.划伤、破损形成剪应力,易造成后期压桩或打桩时桩身开裂、断裂;2.管桩截面尺寸偏差较大;3.存在桩身爆裂风险。错误二:预制管桩进场开裂错误三:底层桩下未设置二道贴地垫木标准:管桩施工,整体效果较好错误一:桩尖焊接面未清理,焊缝不饱满错误二:桩身垂直度不符合设计及规范要求错误三:静压管桩施工无送桩器,以桩送桩技术标准:宜采用二氧化碳气体保护焊,施焊时宜用两台焊机对称进行,焊缝应连续饱满;焊接应逐层进行,层数不得少于2层,焊缝应连续饱满,焊渣需清理;桩尖与桩头(包含班与桃)焊接前应对焊接面进行清洁除锈。质量风险:1.桩尖松动、脱落,起不到挤压破土作用,导致桩头应力增大,桩身偏位:2.无桩尖导致桩头直接受损,断裂;3存在管桩连接质量差、接头断裂的质量隐患;4.桩身垂直度超过0.5%,影响受力。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
