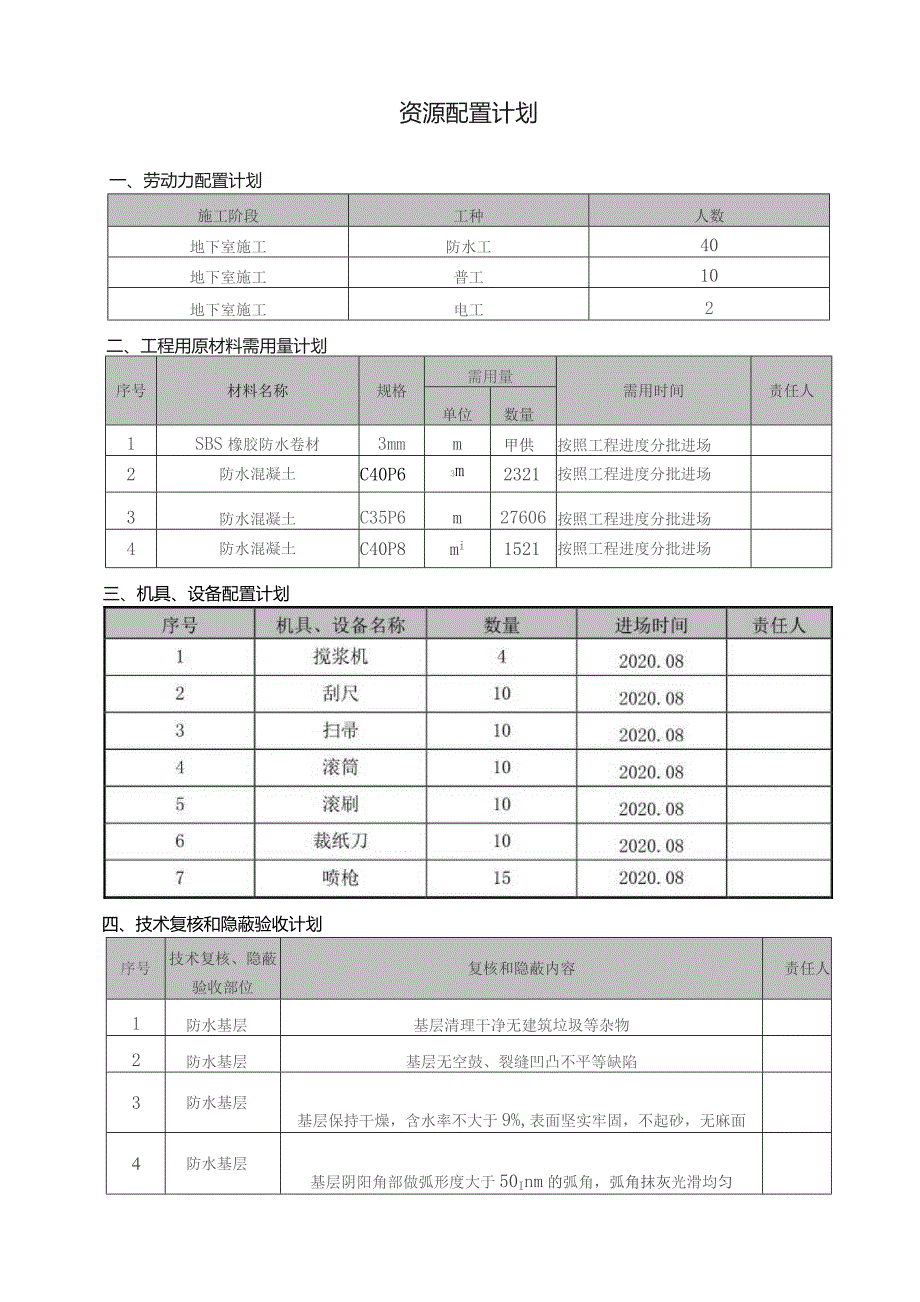

《资源配置计划.docx》由会员分享,可在线阅读,更多相关《资源配置计划.docx(2页珍藏版)》请在第壹文秘上搜索。

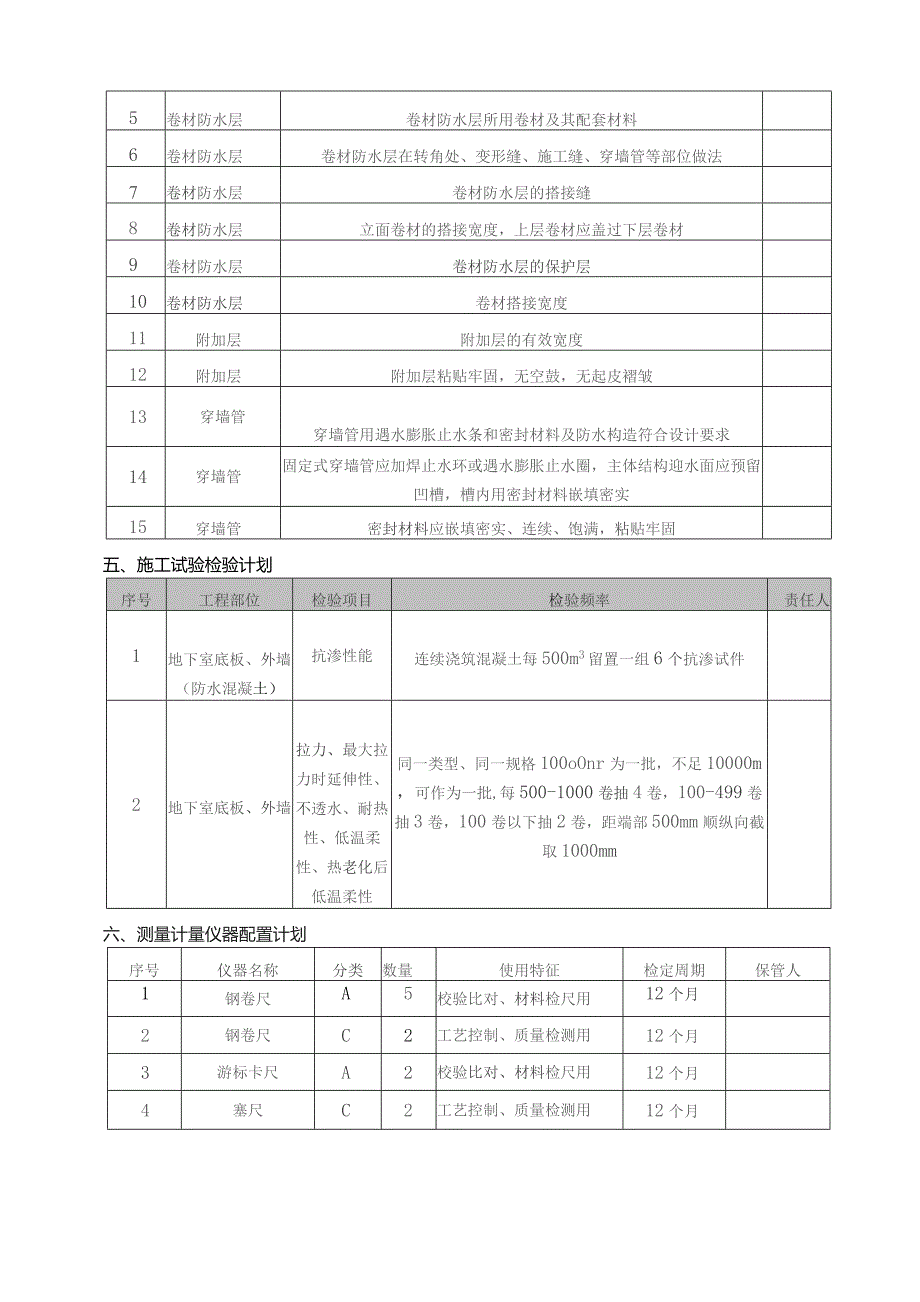

1、资源配置计划一、劳动力配置计划施工阶段工种人数地下室施工防水工40地下室施工普工10地下室施工电工2二、工程用原材料需用量计划序号材料名称规格需用量需用时间责任人单位数量1SBS橡胶防水卷材3mmm甲供按照工程进度分批进场2防水混凝土C40P63m2321按照工程进度分批进场3防水混凝土C35P6m27606按照工程进度分批进场4防水混凝土C40P8mi1521按照工程进度分批进场三、机具、设备配置计划四、技术复核和隐蔽验收计划序号技术复核、隐蔽验收部位复核和隐蔽内容责任人1防水基层基层清理干净无建筑垃圾等杂物2防水基层基层无空鼓、裂缝凹凸不平等缺陷3防水基层基层保持干燥,含水率不大于9%,表
2、面坚实牢固,不起砂,无麻面4防水基层基层阴阳角部做弧形度大于50Inm的弧角,弧角抹灰光滑均匀5卷材防水层卷材防水层所用卷材及其配套材料6卷材防水层卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法7卷材防水层卷材防水层的搭接缝8卷材防水层立面卷材的搭接宽度,上层卷材应盖过下层卷材9卷材防水层卷材防水层的保护层10卷材防水层卷材搭接宽度11附加层附加层的有效宽度12附加层附加层粘贴牢固,无空鼓,无起皮褶皱13穿墙管穿墙管用遇水膨胀止水条和密封材料及防水构造符合设计要求14穿墙管固定式穿墙管应加焊止水环或遇水膨胀止水圈,主体结构迎水面应预留凹槽,槽内用密封材料嵌填密实15穿墙管密封材料应嵌填密
3、实、连续、饱满,粘贴牢固五、施工试验检验计划序号工程部位检验项目检验频率责任人1地下室底板、外墙(防水混凝土)抗渗性能连续浇筑混凝土每500m3留置一组6个抗渗试件2地下室底板、外墙拉力、最大拉力时延伸性、不透水、耐热性、低温柔性、热老化后低温柔性同一类型、同一规格100oOnr为一批,不足10000m,可作为一批,每500-1000卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,距端部500mm顺纵向截取1000mm六、测量计量仪器配置计划序号仪器名称分类数量使用特征检定周期保管人1钢卷尺A5校验比对、材料检尺用12个月2钢卷尺C2工艺控制、质量检测用12个月3游标卡尺A2校验比对、材料检尺用12个月4塞尺C2工艺控制、质量检测用12个月
