《车站工区整改记录单2018.11.11.docx》由会员分享,可在线阅读,更多相关《车站工区整改记录单2018.11.11.docx(7页珍藏版)》请在第壹文秘上搜索。

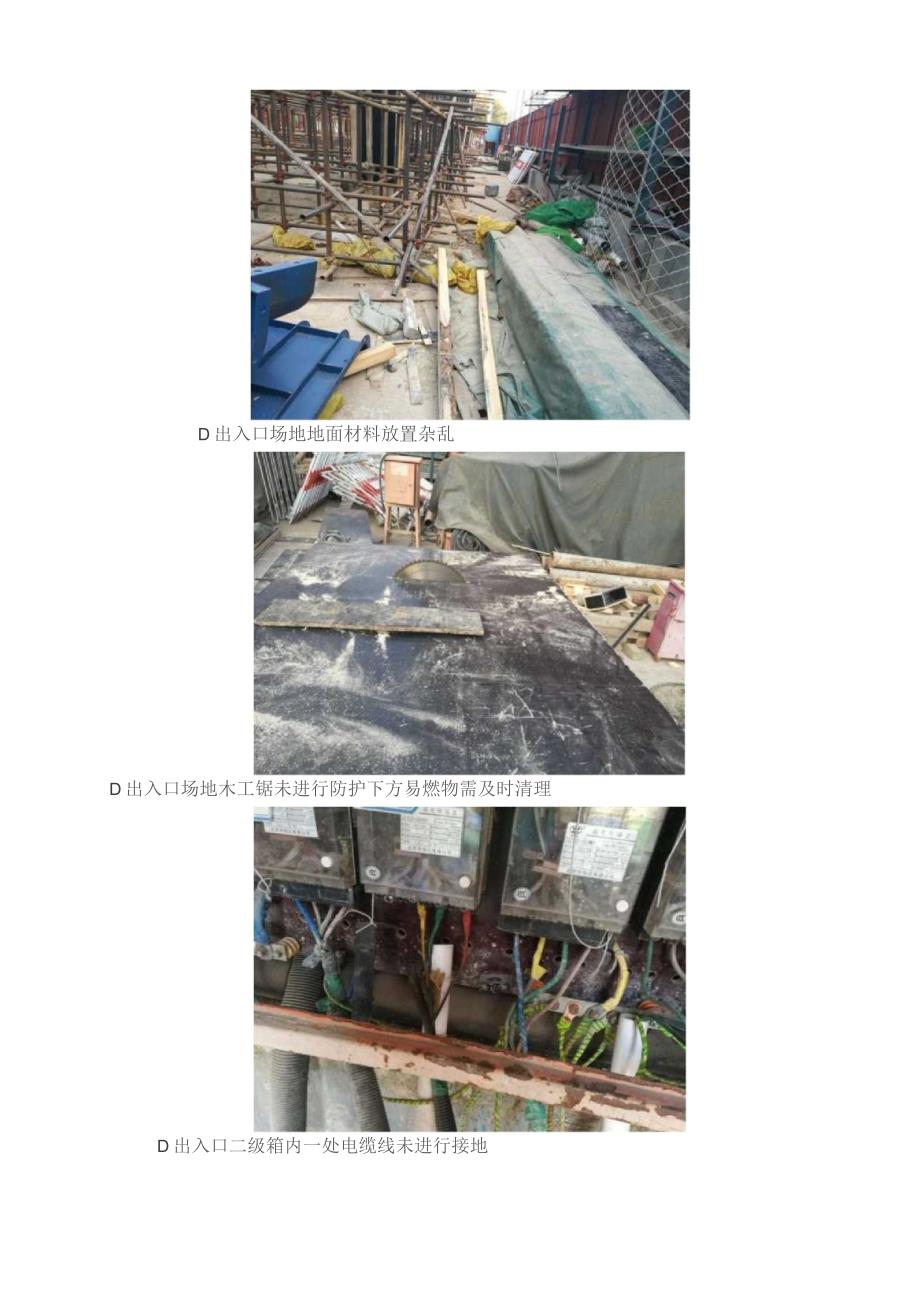

1、工程项目安全专项检查隐患整改记录表表AQ-CII-4编号AQ-YHJC-CZ-工程名称地铁16号线11合同段施工单位中铁十四局集团有限公司施工部位苏州街车站作业单位苏州街车站工区检查内容:1、D出入口场地地面材料放置杂乱2、D出入口场地木工锯未进行防护,下方易燃物及时清理3、D出入口二级箱内一处电缆线未进行接地4、车站东南横通道内应急照疏散指示灯损坏5、车站西南换乘通道脚手架脚手板未满铺未绑扎6、车站南站台层两具灭火器失效7、车站西南换乘通道临时仰拱三级箱电缆线未接地8、车站西南出入口作业平台脚手板未满铺未绑扎缺少防护栏9、车站南站台板上模板材料放置杂乱10、车站下穿既有线破除位置脚手板开裂严

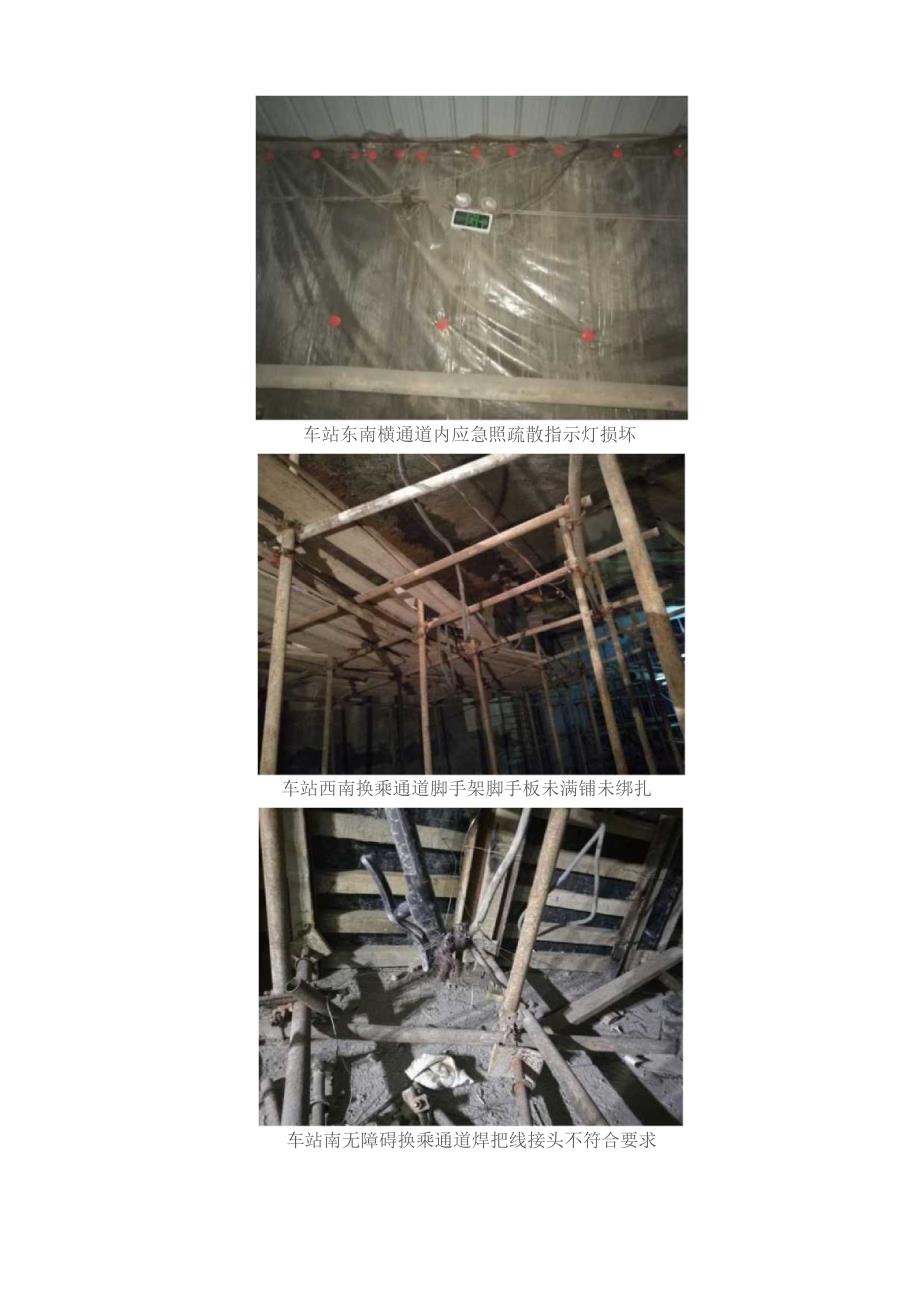

2、重11、车站北延导洞三级箱下方有积水,部分电缆线浸在水中12、车站东北出入口一层楼梯位置缺少防护,配电箱无法操作13、车站东北出入口倒渣口缺少防护,人员通道位置J放置材料较多14、车站东北场地废料区空压机房内落叶较多15、车站北110宿舍内消防桶内无水16、车站西北氧气库房周围易燃材料较多整改要求:按规范要求整改以上检查出的问题,希望工区按照整改要求,于11月14日前进行整改完成。并将整改内容书面及电子版送至安全部。整改负责人:2018年11月U日复查人(签字)年月日注:本表由施工单位填写,施工单位存一份。D出入口场地地面材料放置杂乱D出入口场地木工锯未进行防护下方易燃物需及时清理D出入口二级箱内一处电缆线未进行接地车站东南横通道内应急照疏散指示灯损坏车站西南换乘通道脚手架脚手板未满铺未绑扎车站南无障碍换乘通道焊把线接头不符合要求车站西南换乘通道临时仰拱三级箱电缆线未接地车站西南出入口作业平台脚手板未满铺未绑扎缺少防护栏车站南站台板上模板材料放置杂乱车站下穿既有线破除位置脚手板开裂严重车站北延导洞三级箱下方有积水,部分电缆线浸在水中车站东北出入口一层楼梯位置缺少防护,配电箱无法操作车站东北出入口倒渣口缺少防护,人员通道位置放置材料较多车站东北场地废料区空压机房内落叶较多车站北IlO宿舍内消防桶内无水车站西北氧气库房周围易燃材料较多
