边坡防护工程专项施工方案.docx

上传人:p** 文档编号:637316 上传时间:2023-12-15 格式:DOCX 页数:14 大小:71.64KB
下载 相关 举报
边坡防护工程专项施工方案.docx_第1页
第1页 / 共14页
边坡防护工程专项施工方案.docx_第2页
第2页 / 共14页
边坡防护工程专项施工方案.docx_第3页
第3页 / 共14页
边坡防护工程专项施工方案.docx_第4页
第4页 / 共14页
边坡防护工程专项施工方案.docx_第5页
第5页 / 共14页
边坡防护工程专项施工方案.docx_第6页
第6页 / 共14页
边坡防护工程专项施工方案.docx_第7页
第7页 / 共14页
边坡防护工程专项施工方案.docx_第8页
第8页 / 共14页
边坡防护工程专项施工方案.docx_第9页
第9页 / 共14页
边坡防护工程专项施工方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《边坡防护工程专项施工方案.docx》由会员分享,可在线阅读,更多相关《边坡防护工程专项施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

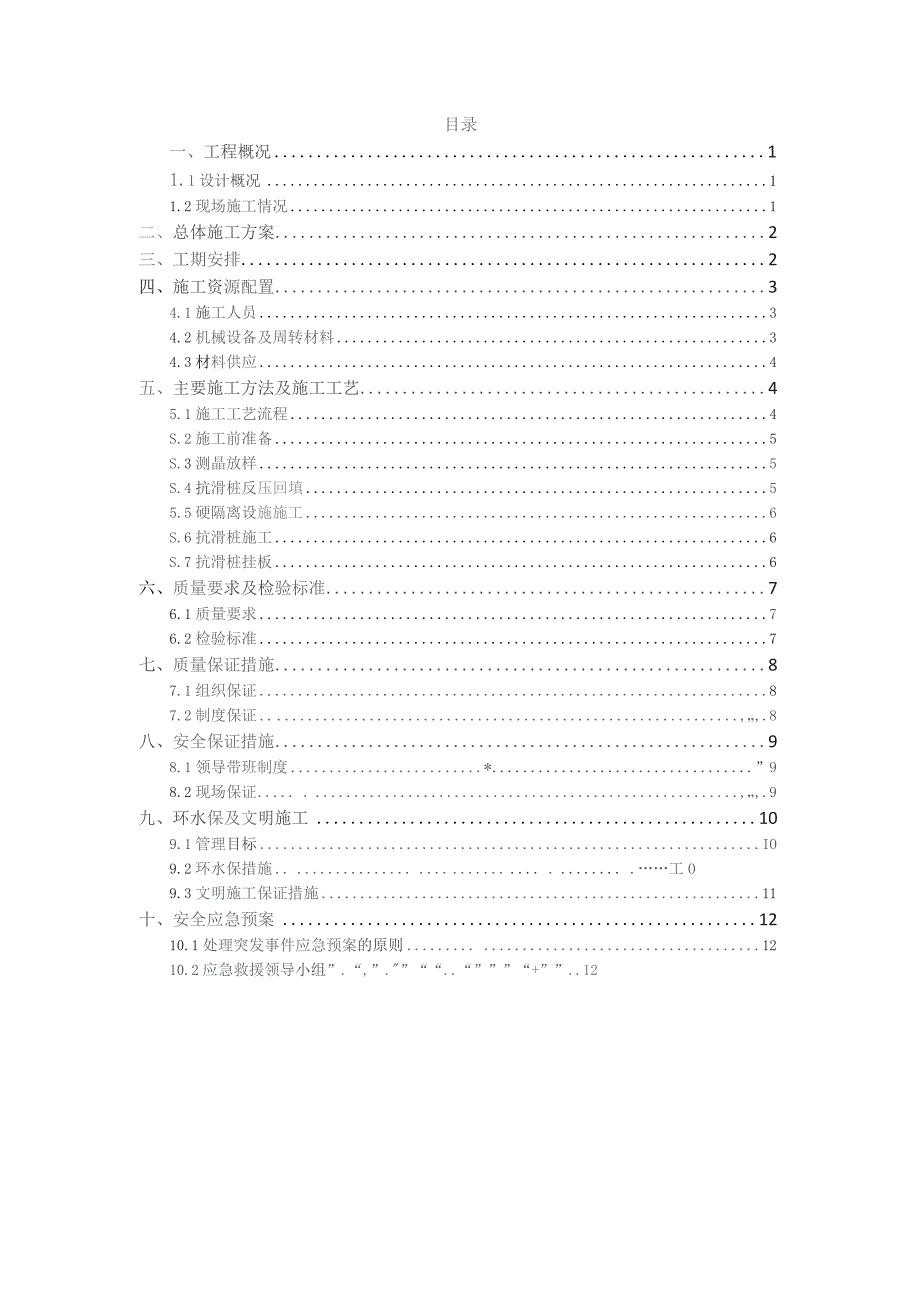

1、目录一、工程概况11.l设计概况11.2现场施工情况1二、总体施工方案2三、工期安排2四、施工资源配置34.1施工人员34.2机械设备及周转材料34.3材料供应4五、主要施工方法及施工工艺45.1施工工艺流程4S.2施工前准备5S.3测晶放样5S.4抗滑桩反压回填55.5硬隔离设施施工6S.6抗滑桩施工6S.7抗滑桩挂板6六、质量要求及检验标准76.1质量要求76.2检验标准7七、质量保证措施87.1组织保证87.2制度保证.,.8八、安全保证措施98.1领导带班制度*”98.2现场保证.,.9九、环水保及文明施工109.1管理目标IO9.2环水保措施工O9.3文明施工保证措施11十、安全应急

2、预案1210.1处理突发事件应急预案的原则1210.2应急救援领导小组”.“,”.”“.“”“+”.12边坡防护工程专项施工方案一、工程概况1.1设计概况DK261+493.87+54LI3段右侧:该段路基边坡为强风化至弱风化泥质灰岩,裂隙极发育,自稳性较差。该段路边边坡设计有路堑桩板墙、墙顶设计有三级边坡(一级边坡设计为锚索框架梁、二级边坡设计为锚杆框架梁、三级边坡设计为浆砌片石拱形截水骨架,在节点处设一孔锚杆加固)。DK261+623.505+696段右侧:该段路基边坡为强风化至弱风化泥质灰岩,裂隙极发育,自稳性较差。该段路边边坡设计有路堑桩板墙、墙顶设计有两级边坡(一级边坡设计为锚索框架

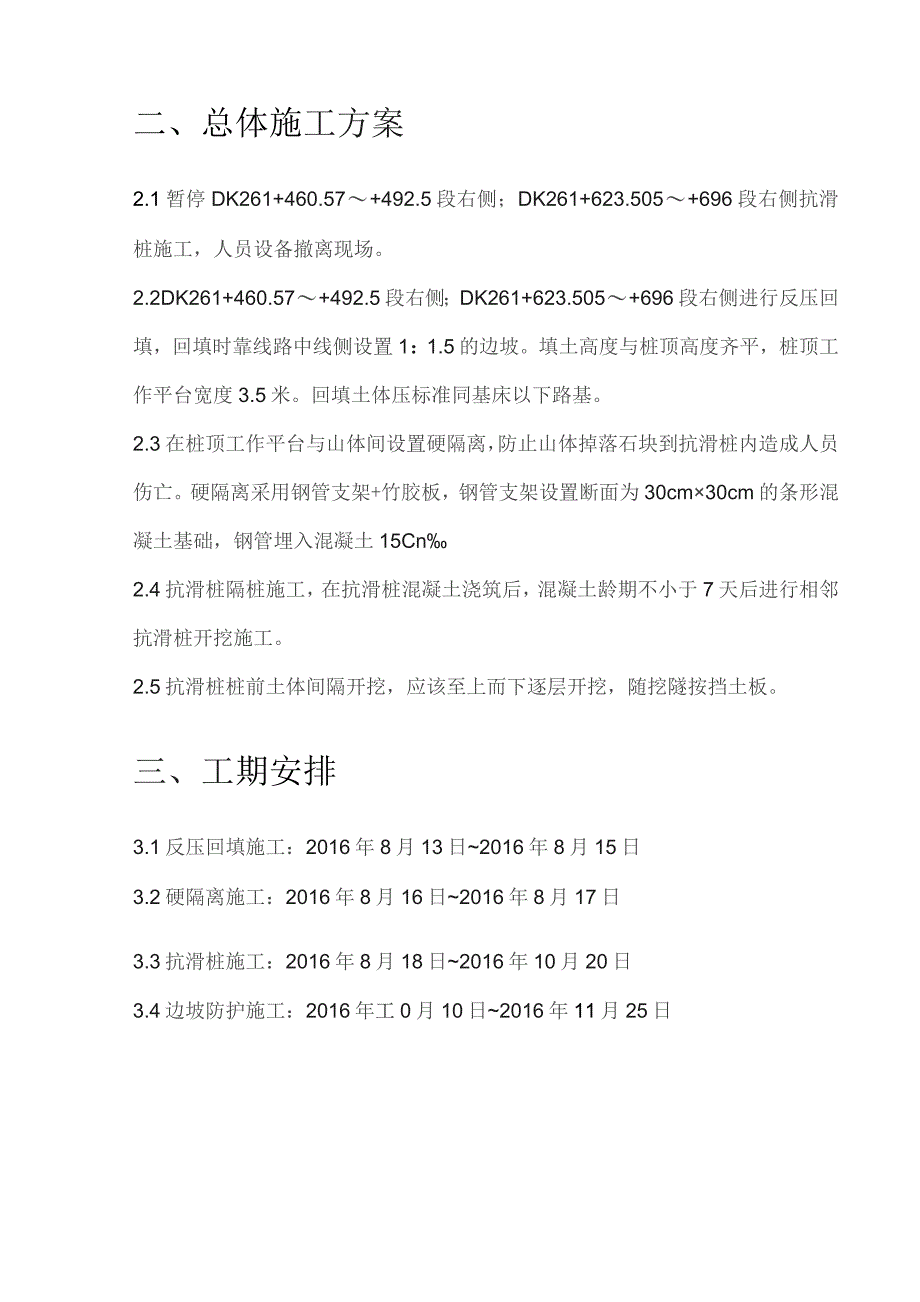

3、梁、二级边坡设计为锚杆框架梁)。1.Z现场施工情况DK261+493.87+541.13段右侧:目前三级边坡已经刷坡到位,没有施工防护工程。被动防护网已经施工完毕。桩板墙位置处边坡已经开挖,正在进行抗滑桩施工。DK261+623.505+696段右侧:目前两级边坡已经刷坡到位,没有施工防护工程。桩板墙位置处边坡已经开挖,正在进行抗滑桩施工二、总体施工方案2.1暂停DK261+460.57+492.5段右侧;DK261+623.505+696段右侧抗滑桩施工,人员设备撤离现场。2.2DK261+460.57+492.5段右侧;DK261+623.505+696段右侧进行反压回填,回填时靠线路中线

4、侧设置1:1.5的边坡。填土高度与桩顶高度齐平,桩顶工作平台宽度3.5米。回填土体压标准同基床以下路基。2.3在桩顶工作平台与山体间设置硬隔离,防止山体掉落石块到抗滑桩内造成人员伤亡。硬隔离采用钢管支架+竹胶板,钢管支架设置断面为30cm30cm的条形混凝土基础,钢管埋入混凝土15Cn2.4抗滑桩隔桩施工,在抗滑桩混凝土浇筑后,混凝土龄期不小于7天后进行相邻抗滑桩开挖施工。2.5抗滑桩桩前土体间隔开挖,应该至上而下逐层开挖,随挖隧按挡土板。三、工期安排3.1反压回填施工:2016年8月13日2016年8月15日3.2硬隔离施工:2016年8月16日2016年8月17日3.3抗滑桩施工:2016

5、年8月18日2016年10月20日3.4边坡防护施工:2016年工0月10日2016年11月25日四、施工资源配置4.1施工人员路基防护工程主要管理人员如下:表4.1-1路基防护工程施工主要管理人员一览表序号姓名职务备注1杨亚雄项目副经理施工现场的协调2刘龙飞现场技术负责人路基防护施工的技术管理及质量管理3王永强试验室主任负责原材料及混凝土质量检测4李松山试验员负责原材料及混凝土质量检测根据路基防护工程的施工质量和施工进度,按专业成立作业班组,每作业班组两套模板。各小组计划配备人员数量如下:表4.1-2每工班劳动力安排计划表序号作业班组人员数量主要工作内容1基坑开挖10护坡脚墙、骨架基础的基坑

6、开挖等2模板班6混凝土支模、拆模等3混凝土工班16浇筑、振捣、养护等4浆砌班IO浆砌片石5锚杆锚索板16边坡锚杆、锚索施工合计584.2机械设备及周转材料为满足施工要求,本工程配备主要机械设备及周转材料如下:表4.2主要配备的施工机械设备表序号名称规格及型号数量性能L挖掘机PC2201台良好2混凝土拌和站HZS120!座良好3混凝土运输车8m36台良好4自卸车20m34良好5压路机2011良好汽个泵三一重工45m和46mI台良好6插入振捣器50型10个良好730型12个良好8装载机50/ZLM50E-51台(50型)良好9汽车吊25T/QY25H/QY25V2台良好10钢模板5cm钢板4套良好

7、11全站仪瑞士LeiCaTCRPl201+2台良好L2水准仪苏一光DSZ22台良好4.3材料供应根据工程进度计划及施工组织安排,本着“合理组织、满足施工、经济合理、减少库存”的原则,充分考虑路基防护施工时雨季等因素影响,各种材料均计划周转使用,保证路基防护的施工进度。五、主要施工方法及施工工艺5.1施工工艺流程施工准备一测量放样一反压回填土一抗滑桩与山体间设置硬隔离一抗滑桩施工一抗滑桩挂板施工-逐级边坡防护工程施工。5.2施工前准备5.2.1技术准备(1)施工前,阅读、审核施工图纸,澄清有关技术问题,领会施工图纸设计意图。学习相关施工技术指南和验收标准。(2)对施工作业人员进行技术交底。5.2

8、.2现场准备(1)根据现场实际施工情况,避免边坡滑塌造成设备人员的伤害,在现场拉出警戒线,安排专人值班。(2)施工前用白灰画出反压回填土填筑的坡脚线,清理线路左侧路基,给运梁通道留出足够宽的通道。5.2.3材料准备(1)现浇混凝土所用材料、品种、技术条件应符合设计及验标要求,进场检验应符合铁路混凝土工程施工质量验收标准的有关规定。(2)现浇混凝土强度等级应符合设计要求,其施工和检验应符合铁路混凝土工程施工质量验收标准的有关规定。(3)钢管壁厚不小于3.5mm,竹胶板厚度不小于Iomn1。5.3测量放样根据回填土高度,算出坡脚线位置。现场放样时在坡脚线用白灰画线,以确定底层填土位置。5.4抗滑桩

9、反压回填回填土采用逐层填筑、逐层碾压,压实度检测标准同基床本体以下路基。5.5硬隔离设施施工反压回天结束后,在抗滑桩工作平台与山体间设置硬隔离设施。硬隔离由钢管搭设三角形支撑,迎山体面采用竹胶板,竹胶板与钢管支架间采用巾8的圆钢进行固定。钢管采用48X3.5mm的无缝钢管,钢管搭设成直角边长1米的等腰直角三角形,其中垂直钢管及斜撑钢管底设置30cm30cm的混凝土基础,斜撑钢管间距0.8米/根,竹胶板厚度IOmm。5.6抗滑桩施工抗滑桩隔桩开挖施工,为了避免爆破对邻桩的影响,在相邻抗滑桩混凝土浇筑14天后方可进行相邻抗滑桩爆破开挖施工。抗滑桩锁口施工完后,测量队复核其桩位平面位置,高程。确保抗

10、滑桩桩位、高程准确。5.7抗滑桩挂板抗滑桩桩前土体间隔开挖,应该至上而下逐层开挖,随挖隧按挡土板。安装挂板前,底部设置l2X0.3m的C30混凝土找平,安装第一块挂版后,浇筑C25混凝土防渗层,厚度0.3m。在安装剩下的挂板时,同步施工砂加卵砾石反滤层,铺设一层渗排水网垫,在安装完最后一块挂板后,施工50Cm厚的C25混凝土防渗层。六、质量要求及检验标准6.1质量要求(D施工前应整修好坡面,清除浮土,填补坑凹并拍实,使坡面大致平整。(2)反压回填填筑质量要求同路基基床以下部位的压实度标准。6.2检验标准表6.2-1混凝土预制件结构尺寸的允许偏差、检验数量及检验方法序号检验项目允许偏差施工单位检

11、验数量检验方法I边长5mm抽样检验2%尺量2对角线长5mm3厚度+42mm表6.2-2骨架护坡各部允许偏差、检验数量及检验方法序号检验项目允许偏差施工单位检验数量检验方法1平面位置50mm每段护坡抽样检验4点采用符合精度要求的仪器量测2基底高程50mm每段护坡抽样检验3点3坡顶高程0mm-20每段护坡抽样检验3点4骨架净距50crn每段护坡抽样检验6处(上、中、下部各2处)尺量5骨架宽度及边槽高度5=设计值尺量6骨架厚度及嵌置深度e设计值尺量7护肩、镶边及基础厚度、宽度N设计值每段护坡抽样检验3组尺量8踏步宽度、厚度学设计值每踏步抽样检验1处尺量9坡面平整度40mm每段护坡抽样检验3处3.Om

12、长直尺量测注:每50m护坡作为一段,每段护坡长不足50In按50m计。表6.2-3植物防护覆盖率、成活率的检验数量及检验方法序号项曾覆盖率(%)成活率(%)施工单位检验数量检验方法1旱地植草防护土质路基边坡65-每段护坡每1OOm长抽样检验3条带尺量、计面积2种植藤本植物、灌木防护-70点数、统计计算七、质量保证措施7.1组织保证建立组织严密完善的职能管理机构,按照我公司质量保证体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任、风险和利益,做到各司其职、各负其责,保证在整个施工生产过程中,质量保证体系正常运转和发挥保障作用。7.2制度保证(1)建立从经理、总工、架子队长

13、、技术负责人到操作工人的岗位质量责任制,明确各级管理职责,管生产必须管质量,建立严格的考核制度,实行优质优价政策,将经济效益与质量挂钩。(2)坚持质量标准,进行质量策划坚持高速铁路路基工程施工质量验收标准对路基的要求,严格执行设计文件和技术指南,对参与管理、施工人员加强质量意识教育,把质量控制放在工作的首位。制定合理的施工生产计划,确保施工处于受控状态。(3)坚持图纸审核、技术交底制度施工前,由总工程师组织技术人员对施工图进行审核,同时对技术、质量管理人员、操作人员进行技术交底,使其领会设计意图,确保施工的正确性和有效性。(4)建立内部质量三检制度和报检制度在施工过程中自下而上按照三检制实施检

14、测任务。配齐人员做到职能相符,实施质量一票否决制。在严格内部三检制度的基础上,认真接受建设单位质量监督和监理单位的监理,接受社会工程监督部门的监督,并自始至终密切配合,严格服从。(5)加强施工组织纪律教育,严格执行经理部的有关质量管理规定。坚决做到有令必行、有禁必止。对违章施工、野蛮施工一经发现,必须严肃处理。八、安全保证措施8.1领导带班制度经理部徐鹤、将磊、艾立国、刘伟涛、杨亚雄、张玉见、辜裕伟一周七天每天都有领导进行带班巡查。督查现场工人安全帽是否正确佩戴,现场是否按照既定方案进行施工。确保工地按方案文明的进行施工。8.2现场保证现场建立瞭望制度,确保工人在施工时有专人进行瞭望,紧急情况及时通知工人离散。在边坡与抗滑桩施工平台间设置硬隔离,硬隔离由钢管搭设三角形支撑,迎山体面采用竹胶板,竹胶板与钢管支架间采用

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
