道路工程安全技术交底.docx

上传人:p** 文档编号:637340 上传时间:2023-12-15 格式:DOCX 页数:19 大小:34.69KB
下载 相关 举报
道路工程安全技术交底.docx_第1页
第1页 / 共19页
道路工程安全技术交底.docx_第2页
第2页 / 共19页
道路工程安全技术交底.docx_第3页
第3页 / 共19页
道路工程安全技术交底.docx_第4页
第4页 / 共19页
道路工程安全技术交底.docx_第5页
第5页 / 共19页
道路工程安全技术交底.docx_第6页
第6页 / 共19页
道路工程安全技术交底.docx_第7页
第7页 / 共19页
道路工程安全技术交底.docx_第8页
第8页 / 共19页
道路工程安全技术交底.docx_第9页
第9页 / 共19页
道路工程安全技术交底.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《道路工程安全技术交底.docx》由会员分享,可在线阅读,更多相关《道路工程安全技术交底.docx(19页珍藏版)》请在第壹文秘上搜索。

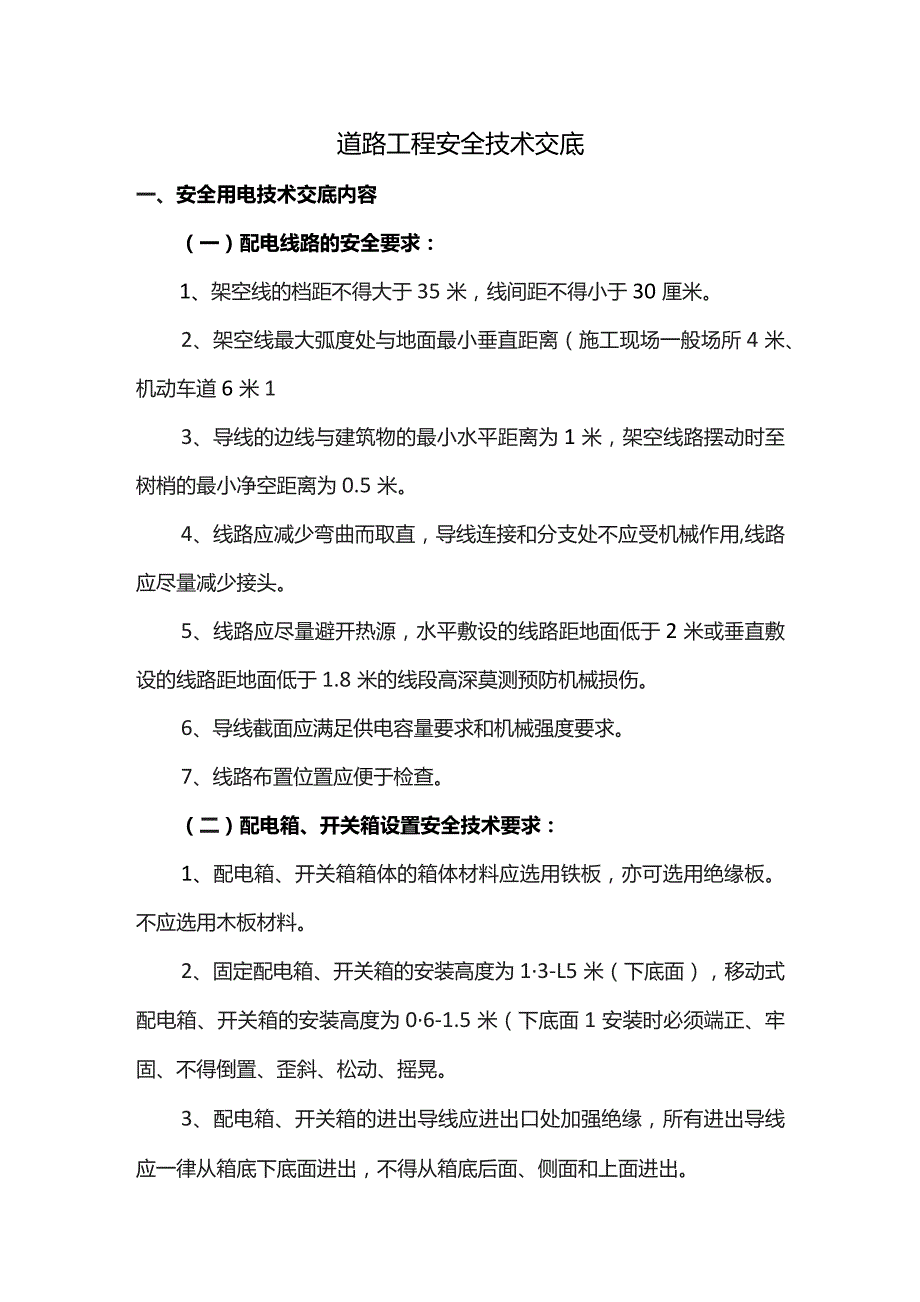

1、道路工程安全技术交底一、安全用电技术交底内容(一)配电线路的安全要求:1、架空线的档距不得大于35米,线间距不得小于30厘米。2、架空线最大弧度处与地面最小垂直距离(施工现场一般场所4米、机动车道6米13、导线的边线与建筑物的最小水平距离为1米,架空线路摆动时至树梢的最小净空距离为0.5米。4、线路应减少弯曲而取直,导线连接和分支处不应受机械作用,线路应尽量减少接头。5、线路应尽量避开热源,水平敷设的线路距地面低于2米或垂直敷设的线路距地面低于1.8米的线段高深莫测预防机械损伤。6、导线截面应满足供电容量要求和机械强度要求。7、线路布置位置应便于检查。(二)配电箱、开关箱设置安全技术要求:1、

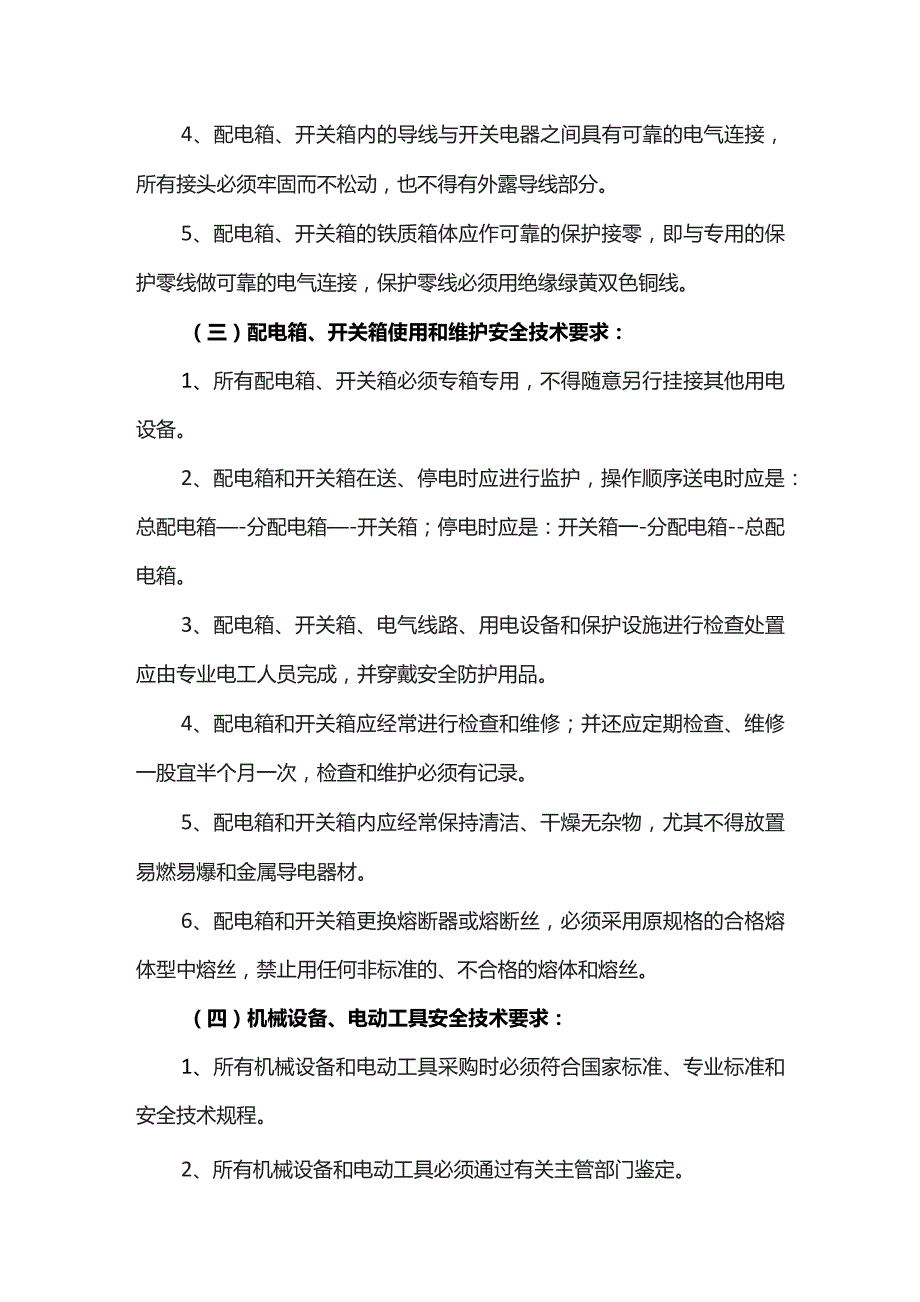

2、配电箱、开关箱箱体的箱体材料应选用铁板,亦可选用绝缘板。不应选用木板材料。2、固定配电箱、开关箱的安装高度为13-L5米(下底面),移动式配电箱、开关箱的安装高度为06-1.5米(下底面1安装时必须端正、牢固、不得倒置、歪斜、松动、摇晃。3、配电箱、开关箱的进出导线应进出口处加强绝缘,所有进出导线应一律从箱底下底面进出,不得从箱底后面、侧面和上面进出。4、配电箱、开关箱内的导线与开关电器之间具有可靠的电气连接,所有接头必须牢固而不松动,也不得有外露导线部分。5、配电箱、开关箱的铁质箱体应作可靠的保护接零,即与专用的保护零线做可靠的电气连接,保护零线必须用绝缘绿黄双色铜线。(三)配电箱、开关箱使

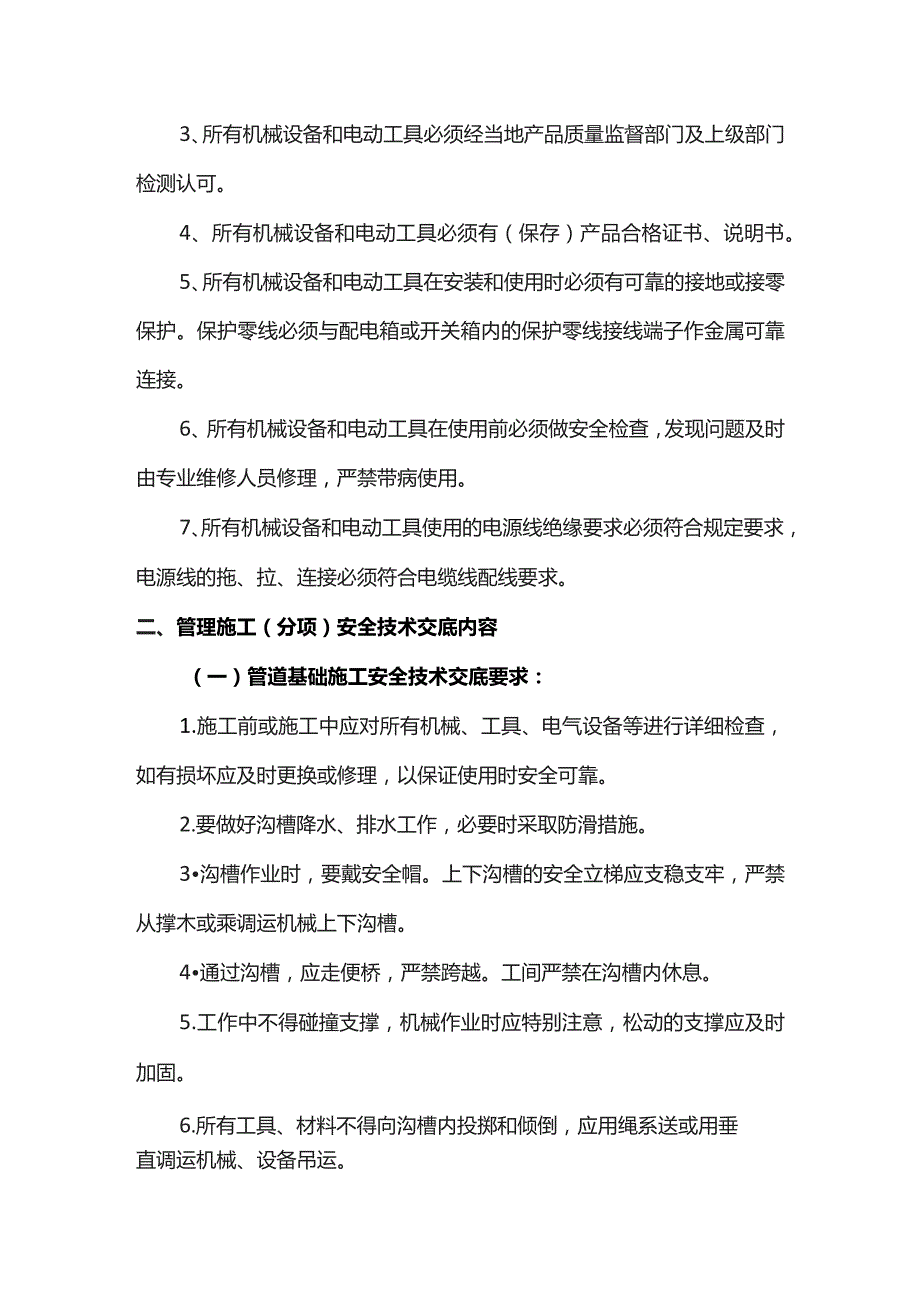

3、用和维护安全技术要求:1、所有配电箱、开关箱必须专箱专用,不得随意另行挂接其他用电设备。2、配电箱和开关箱在送、停电时应进行监护,操作顺序送电时应是:总配电箱-分配电箱-开关箱;停电时应是:开关箱一-分配电箱-总配电箱。3、配电箱、开关箱、电气线路、用电设备和保护设施进行检查处置应由专业电工人员完成,并穿戴安全防护用品。4、配电箱和开关箱应经常进行检查和维修;并还应定期检查、维修一股宜半个月一次,检查和维护必须有记录。5、配电箱和开关箱内应经常保持清洁、干燥无杂物,尤其不得放置易燃易爆和金属导电器材。6、配电箱和开关箱更换熔断器或熔断丝,必须采用原规格的合格熔体型中熔丝,禁止用任何非标准的、不

4、合格的熔体和熔丝。(四)机械设备、电动工具安全技术要求:1、所有机械设备和电动工具采购时必须符合国家标准、专业标准和安全技术规程。2、所有机械设备和电动工具必须通过有关主管部门鉴定。3、所有机械设备和电动工具必须经当地产品质量监督部门及上级部门检测认可。4、所有机械设备和电动工具必须有(保存)产品合格证书、说明书。5、所有机械设备和电动工具在安装和使用时必须有可靠的接地或接零保护。保护零线必须与配电箱或开关箱内的保护零线接线端子作金属可靠连接。6、所有机械设备和电动工具在使用前必须做安全检查,发现问题及时由专业维修人员修理,严禁带病使用。7、所有机械设备和电动工具使用的电源线绝缘要求必须符合规

5、定要求,电源线的拖、拉、连接必须符合电缆线配线要求。二、管理施工(分项)安全技术交底内容(一)管道基础施工安全技术交底要求:1.施工前或施工中应对所有机械、工具、电气设备等进行详细检查,如有损坏应及时更换或修理,以保证使用时安全可靠。2.要做好沟槽降水、排水工作,必要时采取防滑措施。3沟槽作业时,要戴安全帽。上下沟槽的安全立梯应支稳支牢,严禁从撑木或乘调运机械上下沟槽。4通过沟槽,应走便桥,严禁跨越。工间严禁在沟槽内休息。5.工作中不得碰撞支撑,机械作业时应特别注意,松动的支撑应及时加固。6.所有工具、材料不得向沟槽内投掷和倾倒,应用绳系送或用垂直调运机械、设备吊运。7沟槽边堆料应距沟槽边2米

6、以外,并在2米处设置围挡,以防材料滑入沟槽内。8、沟槽内下料点应停止作业,也不得在吊运机械、设备作业面下面停留或通过。对电夯、振动棒、平板振动器等手持电动工具应安装漏电保护器操作人员必须培训合格者方可山岗操作。操作人员要戴绝缘手套。严禁非电工人员从事电工工作。(二)管道施工安装安全技术要求:1.施工前,必须对沟边、现场通道进行清理、平整,确保作业道路畅通。检查沟槽壁和支撑是否稳固。所用机械是否安全可靠。2沟槽两边有防护栏杆或安全网,上下沟槽必须用专用立梯上下,立梯不得缺档或垫高使用,立梯的上端和下端必须有防滑措施。3作业人员应戴安全帽、穿软底鞋,严禁穿高跟鞋和拖鞋。4.工具应随手放入工具袋内,

7、不得抛掷物件。5.在起重吊装作业时,必须注意爬杆、缆风绳跨越架空线路或相距距离,必要时断电施工。6.起重操作人员应严格遵守起重吊装安全技术操作规程。应有专人指挥,所有操作人员要服从指挥。下管时管道下方严禁站人。7如光线不足或夜间施工时,应设置组稿的照明设备。如在管道内作业,照明电压应小于36Vo8.施工现场必要时要有减速、危险、禁止通行等交通指示标志。夜间应设红灯警示。施工时,还应设专人管制交通。(三)管道接口施工安全技术要求1操作人员必须戴安全帽,穿软底鞋。如发生灌铅、刷沥青的工作,操作人员必须戴口罩和防护眼镜,并要穿脚盖。电气焊工应戴防护面罩及护目镜、穿工作服。并准确使用个人劳保用品。2.

8、操作时不准往上或向下抛材料和工具等物品。3上下沟槽必须从立梯上下,梯子必须有防滑措施或专人扶住。开脚梯子之间应用绳索绑牢,防止梯子两脚滑开。4.各种电动机械设备,必须有可靠有效的安全接地、漏电保护装置等。方可开动使用。5.在管道接口前,应检查周围沟槽壁、支撑是否牢固,工作坑是否符合要求,管子是否牢固,如发现问题,必须进行处理后,方可进行接口施工(四)窘井或管渠砌筑砌筑施工安全技术要求:1.施工前,应检查沟槽、支撑、机具设备等是否达到安全技术要求,如发现问题,应采取措施后方可施工。2进入砌筑现场必须戴好安全帽,带好工作手套,并准确使用个人劳保用品。3上下沟槽及脚手架,应设立梯或斜道;立梯应牢固,

9、不断层;严禁攀登支撑或吊运机械上下高槽脚手架。4.砌筑时,如遇地下水位高于基础时,应采用降水措施,确保施5.现场运输道路应平整畅通;槽边堆料应稳固,防止落物伤人。6.向基坑下料应采用人工递运或机械吊运,严禁随意抛掷;吊运材料不准超载;如用溜槽下料时,溜槽应支设稳固,上下操作人员应相互配合,溜槽下面人员严禁手接砖或预制混凝土块,以防手伤。7.各种砌体高度超过1.2米时,必须搭设脚手架,脚手架搭设要稳固,材质要符合要求,严禁超载(按规定每平方米不超过270公斤I(五)沟槽开挖安全技术要求:1.沟槽采用机械挖土人工配合施工时,应先发出信号,在挖土机臂杆旋转范围内,不许进行其他作业。2.跟机修坡清底操

10、作人员应距铲斗保持一定的安全距离。3.槽内操作人员必须戴安全帽,工间休息严禁在基坑内休息。4.上下沟槽必须设扶梯,严禁攀登支撑或乘吊运机械设备上下沟槽.5.挖土时遇流沙层等情况时,应采取相应的处理措施后进行继续施工。6.挖土时,严格按施工组织放坡系数进行施工,以保证施工安全。7沟槽开挖到一定的深度(一般在3米以上),为确保基坑稳定,必须专人负责监护基坑周围地面稳固程度,发现问题必须经处理后才能施工。8.有地下设施地段挖土,必须有专人指挥,向司机指明地下设施种类、位置、走向、高程以及危害程度等,并作出明显的标志,以防发生事故.(六)沟槽土回填施工安全技术要求:1.沟槽回填作业时,操作人员必须从立

11、梯上下,槽内作业人员必须戴安全帽。2.下土时槽内临近下土点不准有人;用架子车倒土时,应距槽边30CM设30CM的土档或方木等;采用翻斗车或自卸汽车运土时,均不准直接将土倒入槽内。3.管道两侧(胸腔)部分填土,应同时进行分层夯实。4.用木夯夯实时,两人的间距应不小于1米。5.用电夯夯实时,必须遵守安全用电操作规程。操作人员必须戴绝缘手套,穿绝缘鞋。电夯出现故障时,必须断电修理,严禁带电操作。6.电夯作业时必须有专人拉电线;严禁在电夯前绑绳牵拉。7.在夯实中不要碰击沟壁和管皮、管带,管测和管顶SOCM范围内夯实时必须轻击,防止管带开裂或借口错位。管顶覆土L5米以上时可以用机械碾压。8.沟壁因塌方有

12、空洞时,必须将空洞上方的土劈下再还土,必要时应采取安全措施,方可还土。9在夯(压)实过程中,若发现槽壁有掉土等情况,应立即停止夯(压)实,待处理完毕后再行工作。10.在回填过程中,需拆除固壁支撑时,应先下后上的顺序拆除;在因土质较差地段拆除支撑时必须要有技术人员进行指导,严禁私自乱拆。(七)井点降水安全技术:1.两人合运井管时要动作一致,以免伤人。2.冲孔时吊钩与冲管应固定牢固,安全可靠。3抽出的水应予排走,要防止排水渠道堵塞发生倒流以及雨水流入基坑内导致基坑壁坍塌。4.主机要安装在平坦坚实的地基上,而且机泵连接同心,连轴节的螺栓及地脚螺栓应紧固。5.电源线绝缘良好,电器部分设置接地线,并保持

13、干燥。各防护装置完好无缺。6.水泵运转过程中发生漏气、漏水、地网堵塞或运转声音不正常,电动机温度过高,电流突然增大或电压升降超过额定数5%时均应立即停机检查修理。严禁带电处理上述事故。7.水泵运转时严禁人员从机上跨越。8停机时应先关闭出水阀然后停机。(1)道路路基挖方施工安全技术要求:1.挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。2人工挖土,前后应保持1.5米以上的距离,左右应保持1米以上的距离;机动车辆和装载机配合挖土时,必须距离人工挖土面保持5米凡例上的距离。3人际配合挖方施工,人员不许站在机械前面的工作面上,一定要站在机械工作面以外。4.挖土机挖土时,人员不许

14、在机械回转半径内通过,并保证一定的施工场地,施工范围内不准安排其它作业。5.运土汽车进入场地必须有专人指挥,以保证安全。6.压路机碾压时需要人工清理轮上粘土时,清理人员必须站在压路机的后面清理。7.在挖填交接处或悬崖边缘进行挖土施工,必须保留1米以上的安全距离。8.挖土时,必须自下而上分层开挖,压层厚度一般不超过1米,最厚不得超过15米。严禁掏底放崖而造成坍塌事故。9.两侧堆土时,堆土区必须留出人行通道;尽量避免靠墙堆土,必须堆土时高度不超过1米,并应设良好的排水沟管。10.工休时,机械、人员不允许靠墙休息,以防发生坍塌伤人事故.(二)道路路基填方施工安全技术要求:1.用斧头、镐头清理树根、杂

15、草时,斧头、镐头前不许站人。2.处理墓穴、枯井底部时,首先要排除周围的危情,采取必要的安全措施,然后分层填筑。3.填方施工时,每侧均应宽于该层填筑坡脚50厘米,以保证压路机碾压时足够的安全距离。4.机械填土方时,应设置明显的分层和路边桩的标志,防止机械停止施工时闪空。5.人工配合机械控制分层摊铺时,人工找平必须和机械保持一定的安全距离。6.施工现场必须设立专人指挥,保证人工和机械安全施工。7.用电夯夯实时,接夯软线必须绝缘良好,启动、控制开关必须灵敏安全,工作中不允许夯在电线上,防止发生触电事故。8.机械压实时,施工人员应站在压实作业面以外;碾压施工要修整和检查作业面时,机械应停止工作。(三)道路基层施工安全技术要求:1.化石灰,筛石灰时均应站在上风头,工人应穿工作服,戴上口罩、手套、护目镜、防护帽和鞋盖等,防止石灰腐蚀皮肤。2.在区民去周围筛选石灰前应用芦席或篷布将区域进行围挡隔离e3装运土石灰粉时,装车要、轻、稳、防止飞扬;运送路上必须盖上篷布或塑料布,防止污染环境。4机械拌合灰土时,现场必须有专人指挥,防止发生人员伤亡事故。5现场运料不能装载过满,以防沿路抛洒伤人。6.摊铺平整时,施工人员必须穿高腰鞋袜,防止石灰烧伤皮肤。

展开阅读全文
