高压旋喷桩施工组织设计.docx

上传人:p** 文档编号:637678 上传时间:2023-12-15 格式:DOCX 页数:10 大小:26.79KB
下载 相关 举报
高压旋喷桩施工组织设计.docx_第1页
第1页 / 共10页
高压旋喷桩施工组织设计.docx_第2页
第2页 / 共10页
高压旋喷桩施工组织设计.docx_第3页
第3页 / 共10页
高压旋喷桩施工组织设计.docx_第4页
第4页 / 共10页
高压旋喷桩施工组织设计.docx_第5页
第5页 / 共10页
高压旋喷桩施工组织设计.docx_第6页
第6页 / 共10页
高压旋喷桩施工组织设计.docx_第7页
第7页 / 共10页
高压旋喷桩施工组织设计.docx_第8页
第8页 / 共10页
高压旋喷桩施工组织设计.docx_第9页
第9页 / 共10页
高压旋喷桩施工组织设计.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《高压旋喷桩施工组织设计.docx》由会员分享,可在线阅读,更多相关《高压旋喷桩施工组织设计.docx(10页珍藏版)》请在第壹文秘上搜索。

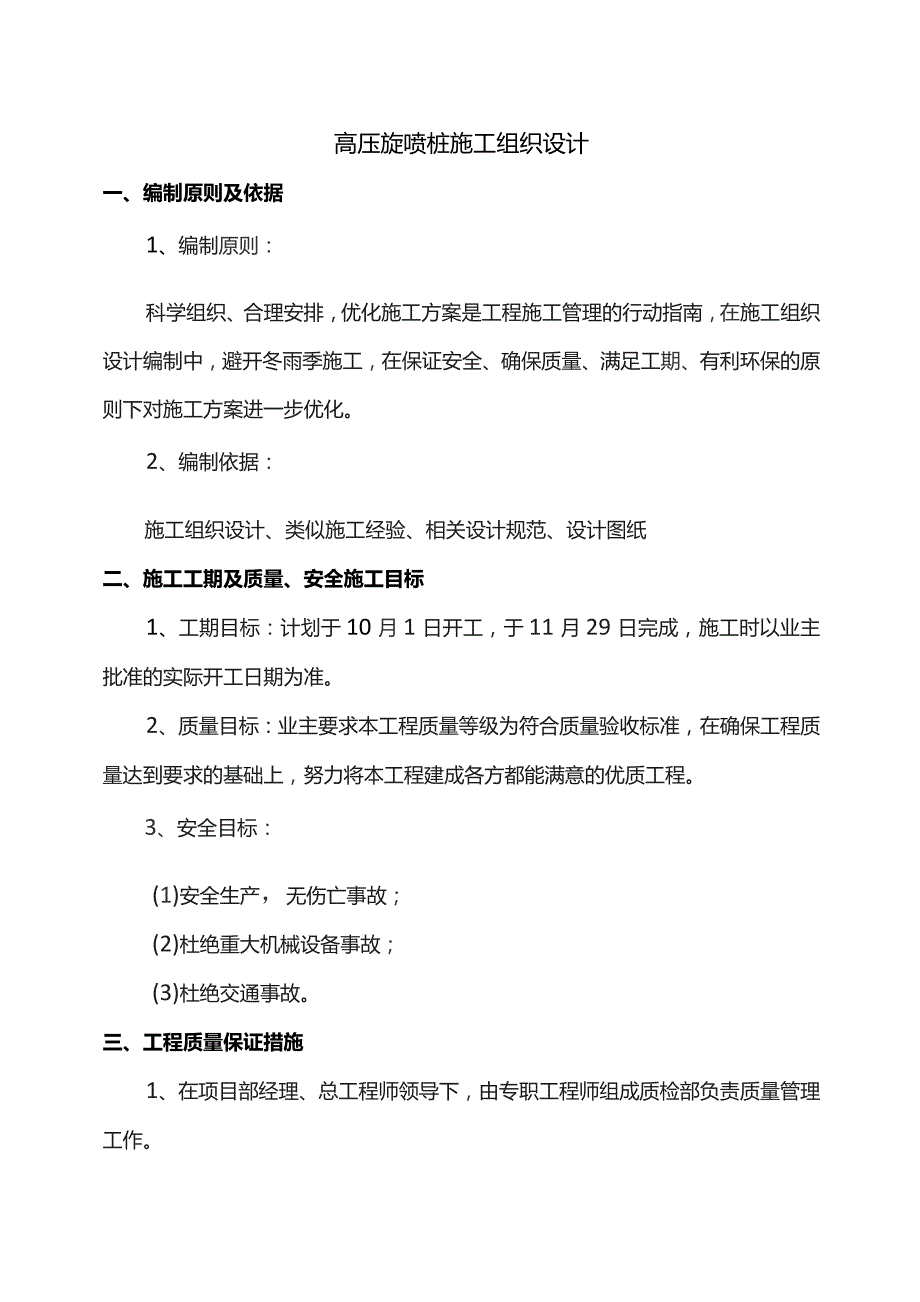

1、高压旋喷桩施工组织设计一、编制原则及依据1、编制原则:科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,避开冬雨季施工,在保证安全、确保质量、满足工期、有利环保的原则下对施工方案进一步优化。2、编制依据:施工组织设计、类似施工经验、相关设计规范、设计图纸二、施工工期及质量、安全施工目标1、工期目标:计划于10月1日开工,于11月29日完成,施工时以业主批准的实际开工日期为准。2、质量目标:业主要求本工程质量等级为符合质量验收标准,在确保工程质量达到要求的基础上,努力将本工程建成各方都能满意的优质工程。3、安全目标:(1)安全生产,无伤亡事故;(2)杜绝重大机械设备

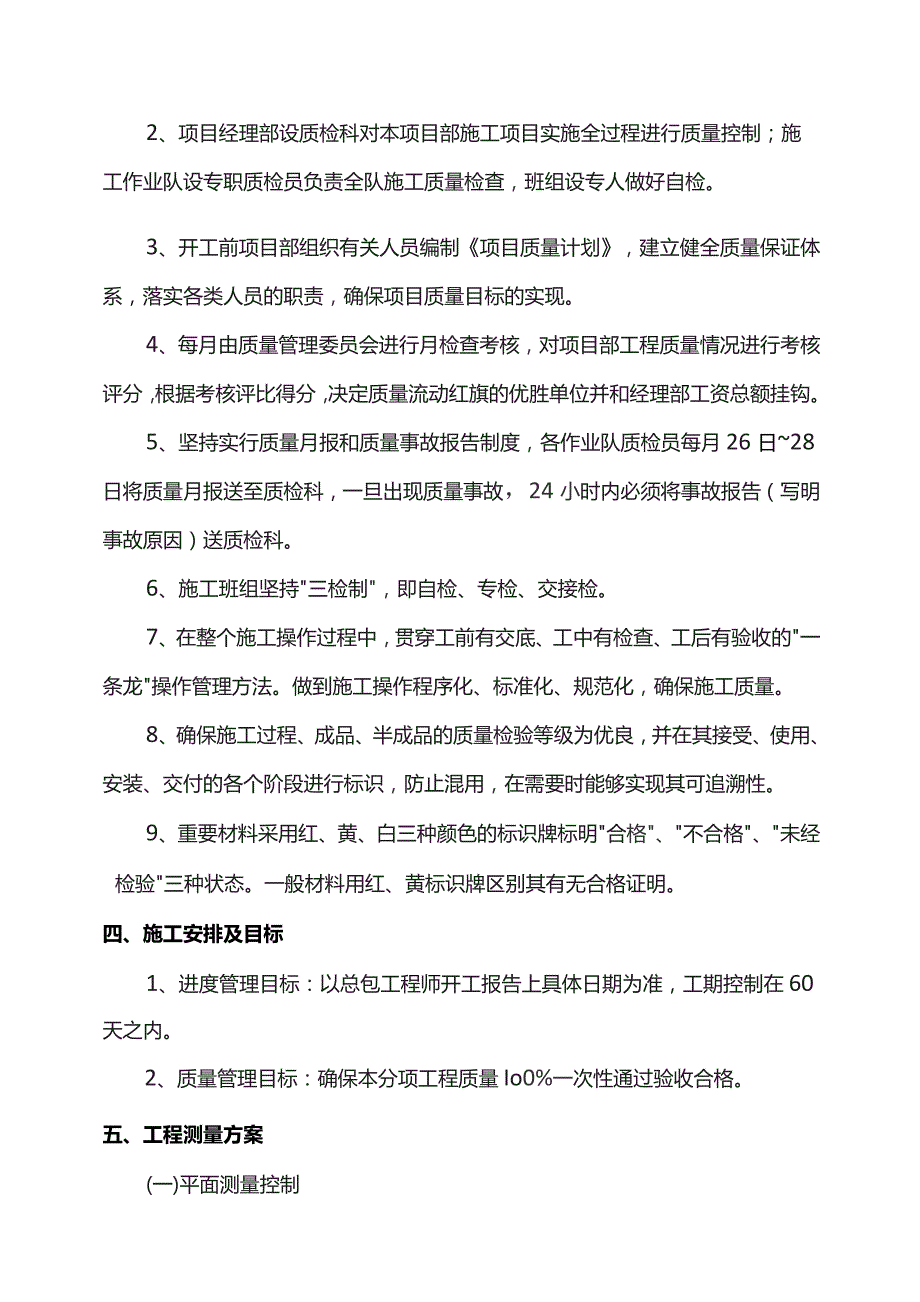

2、事故;(3)杜绝交通事故。三、工程质量保证措施1、在项目部经理、总工程师领导下,由专职工程师组成质检部负责质量管理工作。2、项目经理部设质检科对本项目部施工项目实施全过程进行质量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专人做好自检。3、开工前项目部组织有关人员编制项目质量计划,建立健全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。4、每月由质量管理委员会进行月检查考核,对项目部工程质量情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单位并和经理部工资总额挂钩。5、坚持实行质量月报和质量事故报告制度,各作业队质检员每月26日28日将质量月报送至质检科,一旦出

3、现质量事故,24小时内必须将事故报告(写明事故原因)送质检科。6、施工班组坚持三检制,即自检、专检、交接检。7、在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的一条龙操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。8、确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。9、重要材料采用红、黄、白三种颜色的标识牌标明合格、不合格、未经检验三种状态。一般材料用红、黄标识牌区别其有无合格证明。四、施工安排及目标1、进度管理目标:以总包工程师开工报告上具体日期为准,工期控制在60天之内。2、

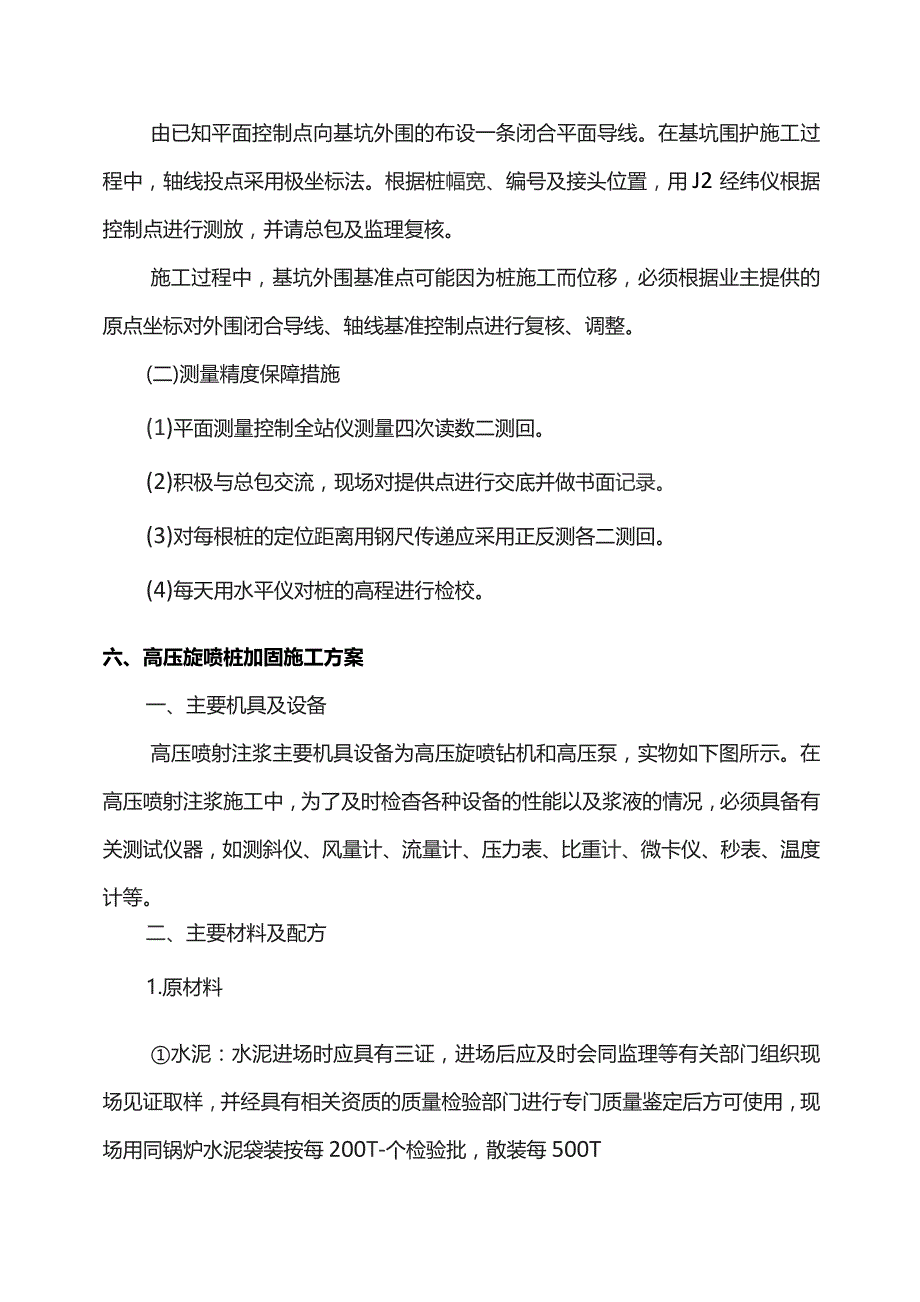

4、质量管理目标:确保本分项工程质量Io0%一次性通过验收合格。五、工程测量方案(一)平面测量控制由已知平面控制点向基坑外围的布设一条闭合平面导线。在基坑围护施工过程中,轴线投点采用极坐标法。根据桩幅宽、编号及接头位置,用J2经纬仪根据控制点进行测放,并请总包及监理复核。施工过程中,基坑外围基准点可能因为桩施工而位移,必须根据业主提供的原点坐标对外围闭合导线、轴线基准控制点进行复核、调整。(二)测量精度保障措施(1)平面测量控制全站仪测量四次读数二测回。(2)积极与总包交流,现场对提供点进行交底并做书面记录。(3)对每根桩的定位距离用钢尺传递应采用正反测各二测回。(4)每天用水平仪对桩的高程进行检

5、校。六、高压旋喷桩加固施工方案一、主要机具及设备高压喷射注浆主要机具设备为高压旋喷钻机和高压泵,实物如下图所示。在高压喷射注浆施工中,为了及时检杳各种设备的性能以及浆液的情况,必须具备有关测试仪器,如测斜仪、风量计、流量计、压力表、比重计、微卡仪、秒表、温度计等。二、主要材料及配方1.原材料水泥:水泥进场时应具有三证,进场后应及时会同监理等有关部门组织现场见证取样,并经具有相关资质的质量检验部门进行专门质量鉴定后方可使用,现场用同锅炉水泥袋装按每200T-个检验批,散装每500T一个检验批;水:搅拌水泥浆液的水应符合混凝土拌合水的标准(混凝土用水标准规定:宜使用饮用水或不含油类等杂质的清洁中性

6、水(PH值6-8);2、浆液配制喷射注浆浆液可分为水泥系浆液和化学浆液两大类,目前广泛采用水泥系浆液。本工程采用普通型水泥系浆液,采用42.5普通硅酸盐水泥,不加外加剂,水灰比选用LO进行试桩施工。3、浆量计算高压喷射注浆量视地层条件、施工工艺及浆液配比不同有一定的差异。目前普遍采用喷量法即以单位时间喷射的浆量及喷射持续时间,计算出浆量。4、其他规定(1)在浆液制造过程中,先放水,再放水泥,充分搅拌后通过过滤,再进行第二次搅拌,并定时间检测浆液性能,鉴定浆液配合比是否满足设计要求。(2)喷射施工用的水泥浆液存放的有效时间,应符合下列规定:当气温在10%以下时,不宜超过5h;当气温在10以上时,

7、不宜超过3h;当浆液存放时间超过有效时间,应降低标号使用,必要时按费浆处理(加入缓凝剂的浆液,其有效时间不在此限I(3)为保持水泥浆液呈均匀状态和防止注浆过程中浆液堵塞喷嘴,浆液必须过滤,除掉浆液内的细小颗粒。四、施工操作1.成孔本工程高压旋喷孔深较浅,高压旋喷桩成孔采用高压旋喷桩机自行成孔。2、喷射注浆作业(1)喷射注浆前要检查高压设备和管路系统,设备的压力和排量必须满足设计要求,管路系统的密封必须良好,各管道和喷嘴内不得有杂物。(2)在插管过程中,为防止喷嘴被泥沙堵塞,应带浆或水插管,其浆或水压力为05MPa左右。另外还可采用塑料薄膜将喷头包扎好的方法。(3)喷浆管插入到设计深度后,及时输

8、送浆液(水和气),喷头在预定深度喷射时,只旋转(或摆动)不提升,停留13min后再提升,确保下部固结体质量。(4)在喷射施工过程中,应随时观测或测定注浆管转速(摆速I提升速度、水、浆、气压力及流量等情况做好记录。若发现问题,应及时调整设备或采用补救措施。(5)在喷射提升注浆管时,拆卸注浆管速度要快,重新进行喷射的上下搭接长度不应小于0lm,防止固结体脱节。(6)在喷射施工中,应经常注意孔内返浆情况。一般返浆量小于注浆量的20%时为正常现象,超过20%或完全不返浆时,应及时分析原因,确定解决问题的办法后再继续施工。(7)在喷射注浆的同时,应按设计要求用标准试模采集返浆试样。其数量视工程要求确定。

9、试样采集后,作初凝、终凝以及简单的力学性质测定,以此初步了解喷射注浆固结体的效果。(8)喷射注浆施工结束后,应及时清洗注浆设备和管道,以防止水泥浆液凝固堵塞。(9)喷射注浆后,在浆液与土搅拌混合后的凝固过程中,由于浆液析水作用,一般均有不同程度的收缩,造成固结体顶部出现一个凹穴。凹穴的深度随土质、浆液的析水性、固结体的大小等因素而不同。一般深度在0.51.0m之间。有些漏浆地层其深度还会大一些,对于这种凹穴现象,必须采用措施予以消除,目前通常采用以下几种方法:若固结体顶端未到地面,在喷射过程中,应提高喷射高度,一般应喷射到固结体设计标高以上051.5m。同时还需要利用返浆补充到孔口。对于新建(

10、构)筑物地基加固,应重新搅拌水泥浆(配比为080.5:1,适当加20%-40%的中细砂)对凹穴进行填补。对于已有建(构)筑物地基加固,因防止固结体与已有建(构)筑物基础之间出现凹隙,在浆液中应加入不收缩或具有膨胀性的材料(如铝粉等材料)对凹穴进行压力填补。3、喷射注浆特殊情况处理(1)喷射注浆时,突然中断电、水、浆、气体时,应及时抢修。抢修正常后,注浆管应重新下至停供位置以下05m重新进行喷射。当因故停喷超过3h时,应及时清洗设备和管道,以防止水泥浆堵塞。(2)在喷射时遇到孔隙较大的砂卵石层、破碎地层或者岩溶地区,将会出现孔口不返浆而浆液漏失现象,此时应停止喷射,采取间歇性喷浆方法,间隔时间为

11、12h左右。严重漏浆地段可考虑加适量的速凝剂或多次反复间歇性喷浆。(3)在喷射时遇到孔口返浆大于20%时,其主要原因是有效喷射范围与注浆量不相适应,注浆量超过喷射固结所需要的浆量。解决办法可以考虑提高喷射压力;适当缩小喷嘴孔径;加快提升和旋转速度等方法。(4)为了加大喷射固结体尺寸,或对较硬的土层,可以采用提高喷射压力、泵量或者降低回转提升速度等措施,也可以采用复喷工艺,分喷可以分段复喷,也可以全孔复喷。(5)在软弱地层喷射时,固结体强度低,可以在喷射后用砂浆泵注入M15砂浆来提高固结体强度。(6应砂层或砂卵石层中喷射时喷头的外径应小于注浆管5-8mm,否则易卡喷头。七、施工工期管理目标及保证

12、措施(一)施工工期管理目标施工工期管理目标是100%保证满足总体施工工期要求。(二)施工进度保证措施1、施工管理、组织保证措施(1)公司对本工程施工进度、材料、劳动力、资金和机械设备进行总调度和平衡,解决施工过程中的各类矛盾和问题,确保本工程I匝利进行。()积极配合材料供应单位及时提供有关进度计划,根据实际施工情况布置每天进材料的数量,以确保工程按期完成。(2)项目部制定好进度计划、实施作业计划,对几个关键节点,明确目标,只能提前,不能延期。(3)根据施工进度计划和实施作业计划,配备足够的劳动力、机械设备以及材料的及时进场。(4)严格按合同管理,确保各个节点工序的按时或提前完成。(5)建立周例

13、会制度,认真检查进度计划完成情况,及时解决施工生产中出现的问题,不拖延工期。2、施工进度的报告制度(1)每日报告:在整个合同期间,安排专人每天向业主/总承包提交报告,记录工地上雇用各工种工人的数目、运到工地的材料数量、工地上现有的机械设备以及整天的气候.每日报告要先经工程监理单位的审阅和签字。每日报告的格式在工程开始前提交业主/总承包认可。(2)每周报告:每周向业主/总承包及监理单位提交报告详细说明工程的进度、质量及需要的资料。八、施工质量管理目标及保证措施一、施工质量管理目标本次工程施工质量管理目标是一次验收合格。二、施工质量保证措施1、开挖面以上采用重复搅拌,保证开挖面以上止水效果。2、减

14、慢下沉速度、减少偏位。3、严格控制定位及桩架的垂直度。4、适当提高浆液的水灰比,延长搭接处搅拌体初凝时间,减少钻杆偏位。5、派专人观察钻杆的偏向,如发现严重偏位时,则提杆重新搅拌。6、开挖沟槽及清障时,要控制好沟槽两边尺寸,以便设备的就位。7、桩架下的路基箱铺设要平整,地基土要密实,以防钻进时,桩架倾斜。8、搅浆系统要保持完好,准备好备用泵等设备。9、对开槽及溢出的泥土要及时清运,创造良好的施工环境。九、施工安全管理目标及保证措施(一)履带式吊机1、超重吊机的保险、限位装置必须齐全有效。2、驾驶指挥人员必须持有效证上岗,驾驶员做好例行保养记录。3、吊索器具及绳扣配备使用应规范合理,严格掌握报废

15、标准。4、种类安全(包括制动)装置的防护罩、盖齐全。5、起重吊机与输电线路(垂直、水平方向)应按规定保持距离。6、作业时,吊机停放须稳固无倾斜,臂杆幅度指示器应灵敏可靠。7、电缆线应绝缘良好,不得有接头,不得乱拖乱拉。8、遵守起重吊装十不吊中的规定。(二)电焊机1、有可靠的防雨措施。2、一、二次线接线处应有齐全的防护罩,二次线应使用线鼻子。3、有良好的接地或接零保护。4、配线不得乱拉乱搭,焊把绝缘良好。五、消防措施1、本工程防火负责人为工程负责人,防火负责人应全面负责施工现场的防火安全工作,履行中华人民共和国消防条例实施细则。2、现场的消防器材由专人维护、管理、定期更新,保持完整有效。3、焊割作业点与氧气瓶,乙焕等危险品物品的距离不得小于10米,与易燃物品的距离不得小30米。施工现场的动火作业必须严格执行动火审批制度,并采取有效的安全隔离措施。4、气瓶(1)各类气瓶应有明显色标和防震圈,并不得在露天曝晒。(2)乙焕气瓶与氧气瓶距离应大于5米。(3)乙焕气瓶在使用时必须装回火防止器。(4)皮管应用夹头紧固。(5)操作人员应持有效证上岗操作。(6)油料必须集中管理,远离

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
