《基坑开挖监理细则.docx》由会员分享,可在线阅读,更多相关《基坑开挖监理细则.docx(11页珍藏版)》请在第壹文秘上搜索。
1、基坑开挖监理实施细那么目录1、工程概况22、编制依据43、监理控制目标44、基坑开挖监理工作流程45、质量控制要点65.1 施工准备阶段的质量预控65.2 施工过程质量控制76、平安监理控制96.1 深基坑工程的平安监理96.2 2支撑的撤除126.3 资料归档13一、工程概况略二、编制依据1、地下铁道工程施工及验收标准GB50299-1999(2003版)2、混凝土结构工程施工质量验收标准GB50204-20023、建筑地基根底工程施工质量验收标准GB50202-20024、城市轨道交通工程测量标准GB50308-20235、建筑地基处理技术标准JGJ79-20026、建筑工程施工质量验收统

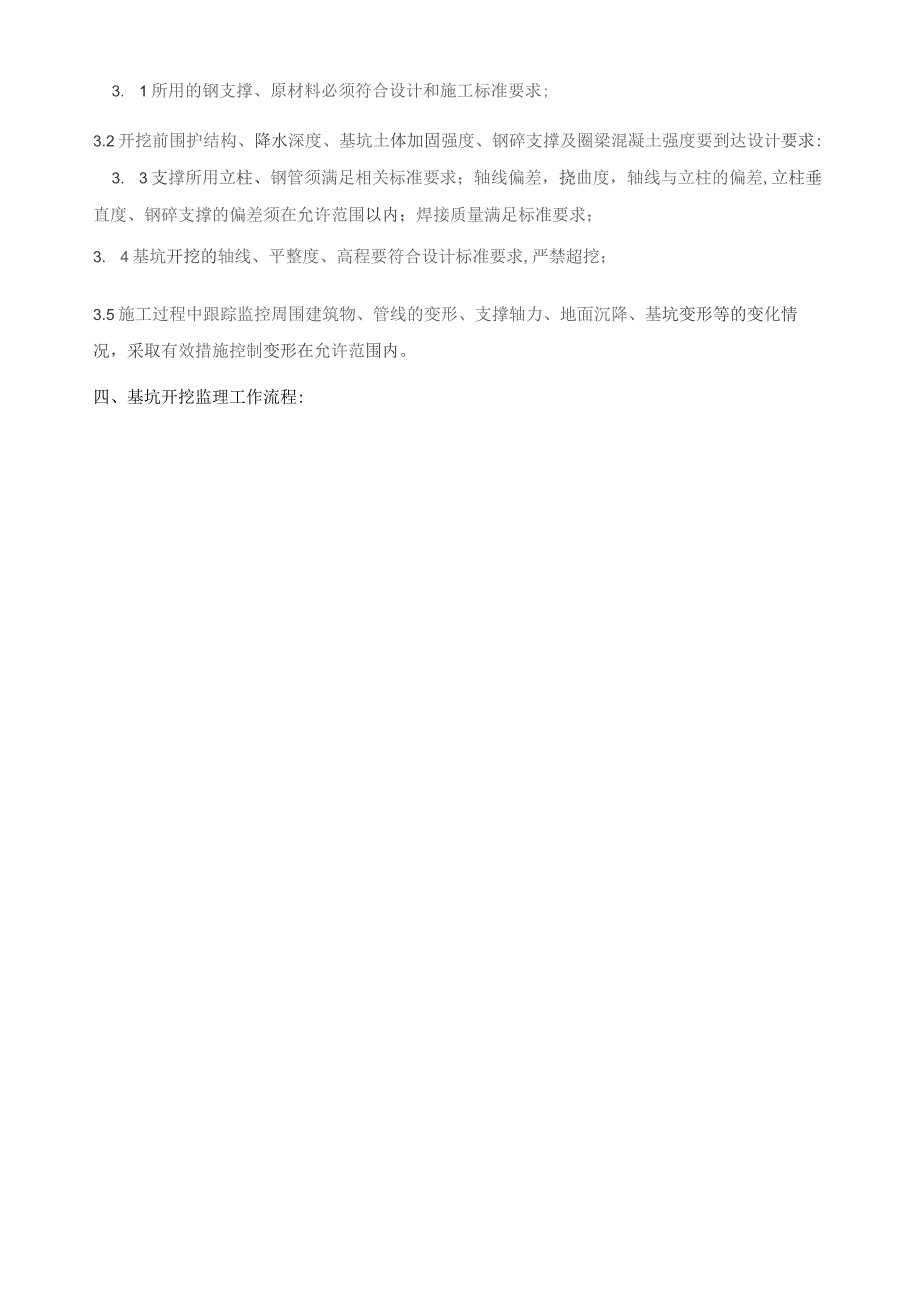

2、一标准GB5O3OO-2OO17、国家和地方、部门现行的相关法律、法规、标准和标准8、建设单位提供的设计施工图纸9、批准的施工组织设计三、监理控制目标3. 1所用的钢支撑、原材料必须符合设计和施工标准要求;3.2开挖前围护结构、降水深度、基坑土体加固强度、钢碎支撑及圈梁混凝土强度要到达设计要求:3. 3支撑所用立柱、钢管须满足相关标准要求;轴线偏差,挠曲度,轴线与立柱的偏差,立柱垂直度、钢碎支撑的偏差须在允许范围以内;焊接质量满足标准要求;3. 4基坑开挖的轴线、平整度、高程要符合设计标准要求,严禁超挖;3.5施工过程中跟踪监控周围建筑物、管线的变形、支撑轴力、地面沉降、基坑变形等的变化情况,
3、采取有效措施控制变形在允许范围内。四、基坑开挖监理工作流程:五、质量控制要点5.1 施工准备阶段的质量预控5.1.1 建设、设计、监理、施工四方召开开挖条件验收会,质监站监督。经与会四方条件验收同意后,由总监理工程师签发开挖令,方可正式开挖。5.1.2 总监理工程师组织监理人员熟悉施工图、工程地质勘察报告和工程环境要求。分析工程特点、难点、了解工程关键部位的施工方法、质量要求,以催促承包单位按图施工。对施工单位进行监理细那么平安、技术交底,明确监理检查、见证、旁站监理要求。5.1.3 审核分包工程工程及分包单位资质,了解施工单位履行施工合同的能力。5.1.4 审查施工单位的质量保证体系、技术管
4、理体系和平安、文明施工保证体系。5.1.5 审查基坑开挖施工组织设计、施工平安措施方案。1)审查程序:(1)承包单位编制、自审后,填写报验表向监理机构报审:(2)总监理工程师组织专业监理工程师审查,提出审查意见,总监理工程师审定。(3)同时基坑工程施工组织设计应由施工单位组织专家进行论证。(4)根据专家意见,施工方对基坑施工组织设计进行补充完善,经由施工企业技术负责人审批同意后报监理审核。2)审查要求:(1)施工组织设计应经具有法人资格的承包单位技术负责人审查批复;(2)施工组织设计应符合合同要求;(3)监理对施工组织设计中存在的问题应提出修改意见,由施工单位修改后重新报审口(4)对专家评审意
5、见,施工单位应补充修改,并应书面回复。(5)施工组织设计一经评审通过,施工过程中,监理工程师应要求施工单位严格按照施工组织设计组织施工。5.1.6 测量监理工程师审核建设单位的交桩测量成果和承包单位在施工区内引设的控制点、水准点的准确性及其保护措施的有效性。5.1.7 检查施工现场的场地条件及建筑物、管线分布等周围环境条件,对开挖前周边建筑、道路情况留有影像资料。5.1.8 检查结构所用钢材出厂证明书、质保书、复验报告;商品混凝土配合比报告及试验报告。5.1.9 核查大型施工机械的型号、性能、完好性合格证);对中小型施工机具,在承包单位安装、自检合格的根底上,进行验收签认。5.1.10 检查电
6、工、电焊工、机械操作工、起重工等特殊工种的岗位资格证书。5.1.11 检查应急方案中现场应急物资准备、储存情况。对特殊材料应与相关厂商签署供货协议,保证应急物资能随时供给。5.1.12 检查基坑渣土出土堆放场地落实情况。5.1.13 按施工监测方案要求,事先做好测点布设,开挖前必须测得初读数。审查监测仪器的合格证、检定报告及传感器的标定资料。5.2 基坑开挖过程控制审核土方开挖方案及劳动力、机械配备等情况,催促施工单位严格按照设计要求及地下铁道工程施工验收规程(GB50299-1999)执行,检查土方开挖顺序、方法,必须与设计工况相一致,并遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖的原那么。
7、必须分段、分区、分层、对称进行,不得超挖,每步开挖所暴露的局部地下墙体宽度宜控制在36m,每层开挖深度不大于3m,严禁在一个工况条件下一次开挖到底。开挖方案上报监理方且经监理审批,监理方严格控制基坑开挖过程。5.2.2土方开挖必须在地下连续墙、顶圈梁、钢筋碎支撑到达设计强度后,且基坑内预降水大于20天,水位降至坑底LonI前方可进行。基坑开挖时,纵横向边坡应根据地质、环境条件取平安坡度,要求不得陡于1:3.0,开挖开挖必须分段、分区、分层、对称进行,不得超挖。(1)纵向放坡开挖时,应在坡顶外设置截水沟或挡水土堤,防止地表水冲刷坡面和基坑外排水再回流渗入坑内,当施工期较长时,开挖边坡时宜及时采用
8、钢丝网水泥喷浆等措施,做好边坡保护。(2)基坑开挖后,检查基坑内排水沟和集水井设置,防止基坑底积水。(3)每一工况挖土及钢支撑的安装时间不得超过24h。(4)机械挖土时,坑底应保存20030Omm厚土层用人工挖除整平,防止基坑底土扰动。(5)用机械挖土时,基坑挖土机械和车辆不得直接在支撑上行走操作,严禁挖土机械碰撞支撑、格构柱、井管、围护墙和立柱桩。(6) 土方开挖时,弃土堆放应远离基坑顶边线距离1.5H(H-基坑深度)以外。墙后堆载标准段V20KPa,端头井V30KPa。(7)开挖过程中如发现地下连续墙接缝或墙体渗漏,应立即催促施工单位采取(注浆或其它)有效措施堵漏,严防由于流砂冲破地下墙中
9、存在的缺陷,而引起大量地面沉陷和地下墙支护结构失稳等灾害性事故。(8)对设计基坑底标高以上30Cm的土方,监督施工单位采用人工开挖,局部洼坑应用砾石砂填实至设计标高。(9)土方开挖到设计标高后,必须催促施工方在设计规定时间内浇筑碎垫层(包括碎垫层以下的砾石砂垫层或倒滤层),垫层碎强度必须满足设计要求。(10)催促施工方在设计规定的时间内浇筑碎底板。按“时空效应理论开挖基坑应符合以下要求:1)标准段分层分块开挖的具体要求按施工组织设计的要求落实。2)开挖至坑底时在8小时内浇筑好素混凝土垫层。3)工作井处撑好对撑后再由角点垂直于斜撑方向分层分段挖除斜撑范围内的土方,每层厚度W2m,宽度3-6m。4
10、)开挖过程中严禁挖土机械碰撞支撑、立柱、围护墙。5)基坑开挖至设计标高后其平面位置尺寸应符合设计规定,并检查高程、平整度,验收合格后及时浇筑垫层。6)检查开挖的坡度和支护体系是否稳定。5.2.3 支撑系统质量控制(1)基坑开挖及支撑时间控制:1)围裸及钢筋混凝土支撑到达设计强度后,才能进行下道工序施工。2)每一工况挖土及钢筋混凝土支撑的完成时间不得超过48小时。3)每一工况挖土及钢支撑安装时间不得超过24小时。(2)检查混凝土支撑下混凝土垫层去除情况。(3)钢支撑施加预应力是钢支撑体系的关键工序,其预加应力值必须严格按设计要求进行,监理旁站。斜钢支撑的节点、围护体(和圈梁)的支座承受剪力,不可
11、构成钢支撑产生次应力。安装和施加预应力应符合以下要求:1)检查预加应力用千斤顶、油压泵、油压表必须性能完好,油压表有计量检定证明,操作人员需经专业培训。2)钢支撑的安装必须到达支撑体单体连接后到达同一轴线,支撑端部和地下墙(围护体、围模)的接触面必须垂直接触,必要时加高强混凝土填实,保证支撑轴心受力。3)支撑端部和地下墙(围护体)应有支托架,防止围护体外移造成支撑脱落。4)每根支撑安装时间除设计另有规定外,其安装时限(包括分段挖土时间)控制在:T=816hr。禁止拖延至相邻两段同时安装支撑。5)第一次施加预应力后12小时内观测预应力损失及墙体水平位移,并补加预应力至设计值;加下道支撑时要对前道
12、支撑进行检查,施加预应力过程监理旁站。6)墙体水平位移速率超过警戒值时,可适当增加支撑轴力以控制变形,补加后的支撑轴力和围护墙弯矩必须满足设计平安要求,并将处理结果报监理。7)支撑受力后,必须严格检查并杜绝因支撑与受压面不垂直而发生的变形。8)支撑的钢垫箱,斜撑支座焊缝不得小于8mm,不得有气孔、夹渣、裂纹现象。安装支撑前通知监理验收。9)支撑法兰接头和刚度应不低于支撑本体结构的要求,法兰内螺栓要全部穿出,旋紧;禁止焊接和螺栓同时用于法兰接头。10)按照设计规定时间撤除各道支撑或换撑。5.2.4 钢筋绑扎质量控制(1)钢筋绑扎质量应符合混凝土结构工程施工质量验收标准的要求;(2)检查钢筋的品种
13、和质量,焊条的牌号、性能及接头中使用的钢材必须符合设计要求和有关规定。(3)钢筋外表应保持清洁,以免影响钢筋与险的握裹力。(4)检查钢筋的规格.形状、尺寸、数量、间距.锚固长度、接头设置必须符合设计要求和施工标准的规定。钢筋接头应相互错开,同一截面内焊接接头在构件的受拉区不得超过50%。(5)钢筋焊接接头、机械连接性能应符合钢筋焊接及验收规程规定,并按规定送检。5.2.5 施工监测控制:(1)监测数据须真实可靠,不得随意修改原始记录,报送及时,监测值到达警戒值80%时及时上报监理。(2)检查监测点的布设、测读频率符合设计标准要求。(3)测斜管埋设时保证垂直,管内注清水防止上浮。严格按操作说明进
14、行测量,初读数控制0.5m间距。(4)支撑轴力监测要考虑温度影响,一般应在当天温度较低时进行测量。(5)地下水位测试要力求减小外界影响,防止雨天后立即测量。(6)每次观测时,应将观测仪器放置在工作环境中15分钟再开始。.六、平安监理控制6.J深基坑工程的平安监理6.1.1 基坑工程方案包括对以下方案的(1)基坑开挖方案(含平安技术措施)统计结果说明,因勘察、设计失误,导致深基坑工程事故的,占47.6%,因此,基坑开挖方案必须经专家论证审查、施工单位企业技术负责人审批、总监审核后实施。(2)应急预案当基坑围护结构渗漏水、坑底突涌、隆起、地面塌陷等异常情况出现时的处理方案(3)施工监测方案的基坑开
15、挖前,监测单位应按基坑平安等级及设计要求,布置监测点,并明确围护结构变形控制值和监测对象报警值6.1.2 基坑开挖条件验收符合要求的,总监签发开挖令:(1)方案基坑开挖专项施工方案、应急预案和施工监测方案,均须经审核批准后实施。(2)降排水效果评估:地下水处理不当,是导致基坑工程事故的第二位重要因素。a)潜水降水效果的评估:满足设计要求(底板以下0.57.0m)。b)承压水减压效果的评估:承压水位低于临界承压水头高度。c)承压水减压降水双电源设置:确保承压水降水过程的连续性。d)排水沟、集水井设置合理。(3)检查围护结构强度:围护与支撑结构的混凝土强度,满足设计要求(查同条件试块报告)。(4)检查环境保护措施:a)环境资料齐全管线、道路、建(构)筑物等的资料齐全。b)保护措施落实c)监测手段可靠架空、加固等。监测方案经施工单位审批,总监审核。d)监测工作落实 (5)施工条件落实:己布置了观测点,并读取了初始读数(查监测报告)。a)分包单位资质审核。b)施工机械报验。6.1.3 基坑开挖过程的平安监理:
