外装修脚手架搭设方案.docx

上传人:p** 文档编号:641914 上传时间:2024-01-02 格式:DOCX 页数:9 大小:29.59KB
下载 相关 举报
外装修脚手架搭设方案.docx_第1页
第1页 / 共9页
外装修脚手架搭设方案.docx_第2页
第2页 / 共9页
外装修脚手架搭设方案.docx_第3页
第3页 / 共9页
外装修脚手架搭设方案.docx_第4页
第4页 / 共9页
外装修脚手架搭设方案.docx_第5页
第5页 / 共9页
外装修脚手架搭设方案.docx_第6页
第6页 / 共9页
外装修脚手架搭设方案.docx_第7页
第7页 / 共9页
外装修脚手架搭设方案.docx_第8页
第8页 / 共9页
外装修脚手架搭设方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《外装修脚手架搭设方案.docx》由会员分享,可在线阅读,更多相关《外装修脚手架搭设方案.docx(9页珍藏版)》请在第壹文秘上搜索。

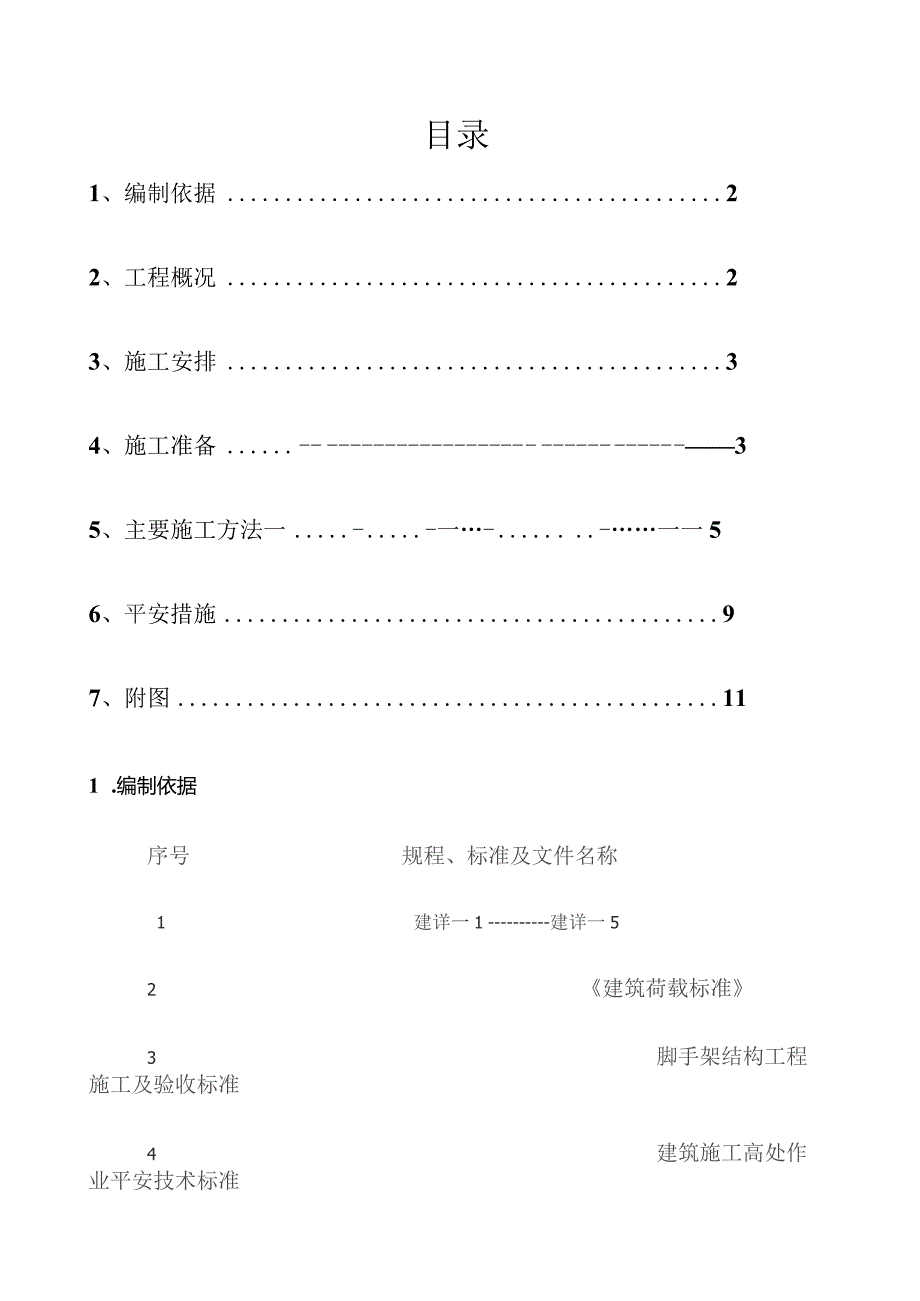

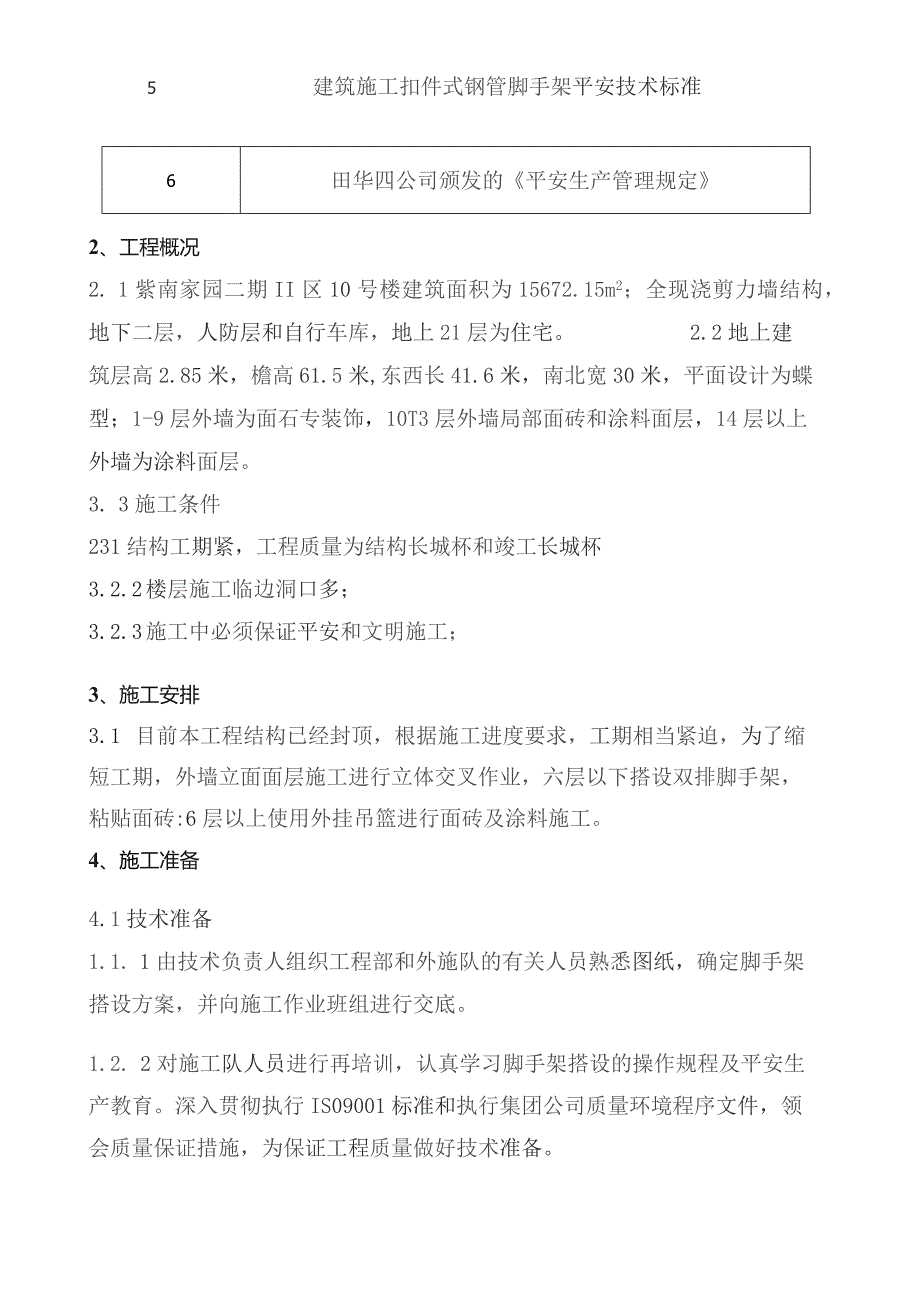

1、目录1、编制依据22、工程概况23、施工安排34、施工准备35、主要施工方法一-一-一一56、平安措施97、附图111 .编制依据序号规程、标准及文件名称1 建详一1建详一52 建筑荷载标准3 脚手架结构工程施工及验收标准4 建筑施工高处作业平安技术标准5 建筑施工扣件式钢管脚手架平安技术标准6田华四公司颁发的平安生产管理规定2、工程概况2. 1紫南家园二期II区10号楼建筑面积为15672.15m2;全现浇剪力墙结构,地下二层,人防层和自行车库,地上21层为住宅。2.2地上建筑层高2.85米,檐高61.5米,东西长41.6米,南北宽30米,平面设计为蝶型;1-9层外墙为面石专装饰,10T3层

2、外墙局部面砖和涂料面层,14层以上外墙为涂料面层。3. 3施工条件231结构工期紧,工程质量为结构长城杯和竣工长城杯3.2.2 楼层施工临边洞口多;3.2.3 施工中必须保证平安和文明施工;3、施工安排3.1 目前本工程结构已经封顶,根据施工进度要求,工期相当紧迫,为了缩短工期,外墙立面面层施工进行立体交叉作业,六层以下搭设双排脚手架,粘贴面砖:6层以上使用外挂吊篮进行面砖及涂料施工。4、施工准备4.1技术准备1.1. 1由技术负责人组织工程部和外施队的有关人员熟悉图纸,确定脚手架搭设方案,并向施工作业班组进行交底。1.2. 2对施工队人员进行再培训,认真学习脚手架搭设的操作规程及平安生产教育

3、。深入贯彻执行IS09001标准和执行集团公司质量环境程序文件,领会质量保证措施,为保证工程质量做好技术准备。4. 1.3根据工程技术质量的要求,由工长、平安员制定脚手架分项工程的平安技术交底,并在现场由工长和平安员对工人进行书面和口头交底,以保证平安施工。42材料准备:1.3. 1材料选用:4. 2.1.1钢管采用外径48mm,壁厚3.5mm的焊接钢管。1. 2.L2钢管要进行防锈处理:内壁涂刷二道防锈漆,外壁涂一道防锈漆二道面漆。4. 2.1.3扣件采用可锻铸铁扣件。4. 2.1.4钢管如有严重锈蚀.弯曲.压扁或有裂纹的严禁使用。4.2. 1.5用于立杆、大横杆和斜杆的钢管长度为4-6m,

4、用于小横杆的钢管长度为2.1-2.3m。外径及壁厚允许最大偏差为-0.5un,长管弯曲W20mm,短管弯曲WIOlnn1。4.3. 1.6扣件应有出厂合格证,质量应符合(钢管脚手架扣件标准(JGJ22-85)要求,发现有脆裂.变形滑丝的严禁使用。4.4. 1.7脚手板:采用松木制成,厚度为5cm,宽度20-25Cm板长在3-6m为防止脚手架在使用过程中、端间破裂损坏,应在板的两端8cm处用10铅丝进箍两道,并要钉牢。为了保证脚手扳在使用中的平安,每批脚手扳在使用前必须逐块进行调整检查,发现有严重变形四角不平、锈蚀、劈裂、大横节、有活节的挑出不准使用。4. 2.1.8平安网:平网的宽度不得小于3

5、m,立网的高度不得小于1.2米。每个平安网出厂前必须有国家指定监督部门批量验证和工厂检验合格证。5. 2,2材料明细表:序号材料名称单位数量备注1钢管6米根3000壁厚3.5482钢管1.5米根4500小横杆3钢管4米根3500连墙杆3.5In484直角扣件个6000可锻铸造5回转扣件个650可锻铸造6对接扣件个1500可锻铸造7密目网张2100规格:1.5X38大眼网张150规格:1.5X39脚手板Mj1550mm厚4.3人员准备:成立由工程部平安员陈超为组长,架子工班长为副组长;15名有特种作业操作证的架子工为组员的外脚手架施工小组。做好施工前的准备工作,配备专用工具和劳动保护用品。5.主

6、要施工方法5. 1施工工艺素土夯实找平一铺设50mm厚垫板一摆放扫地杆一逐根设置立杆,随即于扫地杆扣紧f装扫地小横杆f安装第一步大横杆一安装第一步小横杆f第二大横杆一第二步小横杆f加设临时斜撑杆一第三、四步大横杆、小横杆一连墙杆f接立杆一加设剪刀撑f铺脚手板。6. 2脚手架立杆柱距1.5米,每隔一根立杆采用双立杆,大横杆第一步以室外地坪上150mm(扫地杆)为准开始设置,步距为1.8米,双排脚手架的排距为L2米。1. 3脚手架立杆距墙不大于150!,立柱接头在顶层可采用搭接,其余各层必须采用对接扣件对接,立柱上的对接接头必须交错布置,相邻两个立柱接头不允许设在同步同跨内,距离不得小于500mm

7、。5. 5脚手架整体搭设至六层,即高度为17.250米,并在封顶处搭设木板防护层,上部加设一道防护网.如以下图所示:6. 6脚手架搭设的要求:脚手架根底应平整夯实。以保证地基具有足够的承载能力,防止脚手架整体或局部沉降。5.6. 6.1垫板:5.7. 1.l立杆下垫板采用厚50三,宽200mm的木垫板,平行墙面设置。5.8. 1.2在铺设垫板前,必须先对根底逐步夯实,在夯实的地面上找平,再铺设垫板,使垫板与根底之间紧密贴合,不得有地面不平和垫板与根底之间悬空现象。5. 6.2扫地杆:扫地杆沿纵向连续,转角处用卡扣锁紧。6. 6.3立杆与横杆:4.6.3.1靠近立杆的小横杆应紧固于立杆上,靠墙一

8、端应离开墙面(阳台或阴角挂件)5Omm-15Ommo7. 6.3.2装修脚手架:立杆纵距1.5米,大横步距1.8米,立杆排距为1.2米,便于外墙面砖粘贴及涂料施工。8. 6.4小横杆:2. 6.4.1按照脚手架每个节点处设置一根小横杆,应沿立杆两侧布置,即上步设在立杆左侧,下步小横杆设在立杆右侧,以抵消立杆因上下横杆偏心造成的弯曲。5. 6.4.2当脚手架遇到作业层时,每跨增加一根小横杆,使脚手架板下小横杆间距不大于1米。当非作业层脚手板撤除时,增加的小横杆可同时撤除,但节点处的小横杆不得撤除。6. 6.5剪刀撑:7. 6.5.1剪刀撑随立杆、大横杆、小横杆等同步沿脚手架高度连续搭设,底部斜杆

9、下端落地支撑在垫板上。8. 6.5.2每组剪刀撑宽度不少于4跨(6m)和不大于6跨(9m),斜杆与地面角度以45度60度之间。9. 6.5.3剪刀撑应沿脚手架高度连续设置,同时应沿纵向连续设置,中间不间断。10. 6.5.4增加横向斜撑:沿脚手架小横杆平面,在步距之间增设斜杆,沿脚手架横向平面的高度,呈之字型连续布置。除在脚手架拐角设置斜撑外,中间每隔6跨设置一道,遇作业层可临时撤除,但成非作业层时应及时补设。11. 6.6连墙杆:12. 6.6.1开始搭设立杆时,应每隔6跨设置一根抛撑,以保持脚手架的稳定性。13. 6.6.2连墙杆可按二步三跨布置,但每根连墙杆控制脚手架面积不得超过40m2

10、o5.6.6.3连墙杆:连墙杆呈水平设置,或向脚手架一端下斜的方向连接,不得使脚手架一端呈上斜连接;向脚手架一端上斜连接不利力的传递。5. 6.7脚手板5.6.7.1脚手板按脚手架宽铺满、铺平,离墙不大于200mm,脚手板下部小横杆间距不大于1米,脚手板可对接,或搭接铺设。对接板接头处设两根小横杆,间距不大于300mm,脚手板外伸150mm;搭接的接头处下设一根小横杆,板搭接长度为300mmo6. 6.7.2脚手架铺设上、中、下三步,上步板为作业层,中间一步板为防护层,除满铺脚手板与墙之间的缝隙全部封严外,还必须再板上满铺一层绿目网。作业层发生落物等情况时,中间一步板可起防护作用,下层一步板为

11、贴砖用。7. 1.7.3当脚手板作业层下无防护层,或脚手板离墙过远时,为防止落物,在紧贴脚手板下部兜一层平网作为防护措施。8. 6.7.4在铺设脚手板的操作层上设置一道防护栏杆,高1.2m;在底部增设一道挡脚板,不低于180mmo9. 6.8密目网封闭10. 6.8.1脚手架的外侧用密目网封闭,防止施工中物体打击和减少灰尘污染。11. 6.8.2在脚手架外排立杆的里侧挂网,平安网必须采用符合要求的系绳,将网边每隔450mm系牢在脚手管上。12. 6.9门洞:楼东侧BY轴部位设置防护棚门洞一个,宽度为3米,需断两根立杆,在门洞两侧立杆及门洞上部大横杆改成双杆加强,同时在门洞两侧增加斜杆(八字杆)

12、,以利脚手架上部荷载向两侧传递。在门洞两侧立杆纵距及门洞上部步距内增加斜腹杆,使之成为两侧构造柱及上部水平桁架,以对门洞加强,并在门洞两侧增加八字斜杆。6平安措施及要求6.1 搭设脚手架人员必须参参加场教育,考试合格并有上岗操作证。6.2 操作人员必须戴平安帽、平安带,穿防滑鞋。6.3 装修脚手架的均布荷载每平方米不准超过200kg。6.4 脚手架上脚手板必须满铺,不得有探头板、飞跳板,脚手板下面设兜底网,并满铺脚手板。6.5 六级及六级以上的大风天气和雾、大雨天停止作业,雨后上架作业要有防滑措施。6.6 设专人负责对脚手架经常进行检查和保修。6.7 在以下情况下,必须对脚手架进行检查:6.7

13、.1 在六级大风与大雨后。6.7.2 停用操作一个月,复工前。6.7.3 检查各连接处是否可靠。6.7.4 地基是否积水,立杆是否悬空,底座是否松动。675扣件螺栓是否松动。6.7.6 平安防护是否符合要求。6.8 脚手架在使用期间严禁任意撤除主节点处的纵横向水平杆,纵、横向扫地杆,连墙件、支撑。6.9 在脚手架上进行电、气焊作业时,必须有防火措施和动火证,设专人看守。6.10 撤除脚手架时,地面应设围拦和警戒标志,并派专人看守,严禁一切非操作人员入内。6.11 撤除脚手架前,必须经过有关主管部门的批准后,方可撤除。6.12 撤除顺序应逐层由上向下进行,严禁上下同时进行。6.13 所有连墙件随脚手架逐层撤除,严禁先将连墙架整层撤除后再拆脚手架.6.14 脚手架撤除时要分段、分立面撤除,对不撤除的脚手架两端,要设置连墙件和横向支撑加固。6.15 各构配件必须及时分段集中运至地面,严禁抛扔。7.附图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
