大体积砼浇筑降温方案.docx

上传人:p** 文档编号:642000 上传时间:2024-01-02 格式:DOCX 页数:13 大小:70.29KB
下载 相关 举报
大体积砼浇筑降温方案.docx_第1页
第1页 / 共13页
大体积砼浇筑降温方案.docx_第2页
第2页 / 共13页
大体积砼浇筑降温方案.docx_第3页
第3页 / 共13页
大体积砼浇筑降温方案.docx_第4页
第4页 / 共13页
大体积砼浇筑降温方案.docx_第5页
第5页 / 共13页
大体积砼浇筑降温方案.docx_第6页
第6页 / 共13页
大体积砼浇筑降温方案.docx_第7页
第7页 / 共13页
大体积砼浇筑降温方案.docx_第8页
第8页 / 共13页
大体积砼浇筑降温方案.docx_第9页
第9页 / 共13页
大体积砼浇筑降温方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

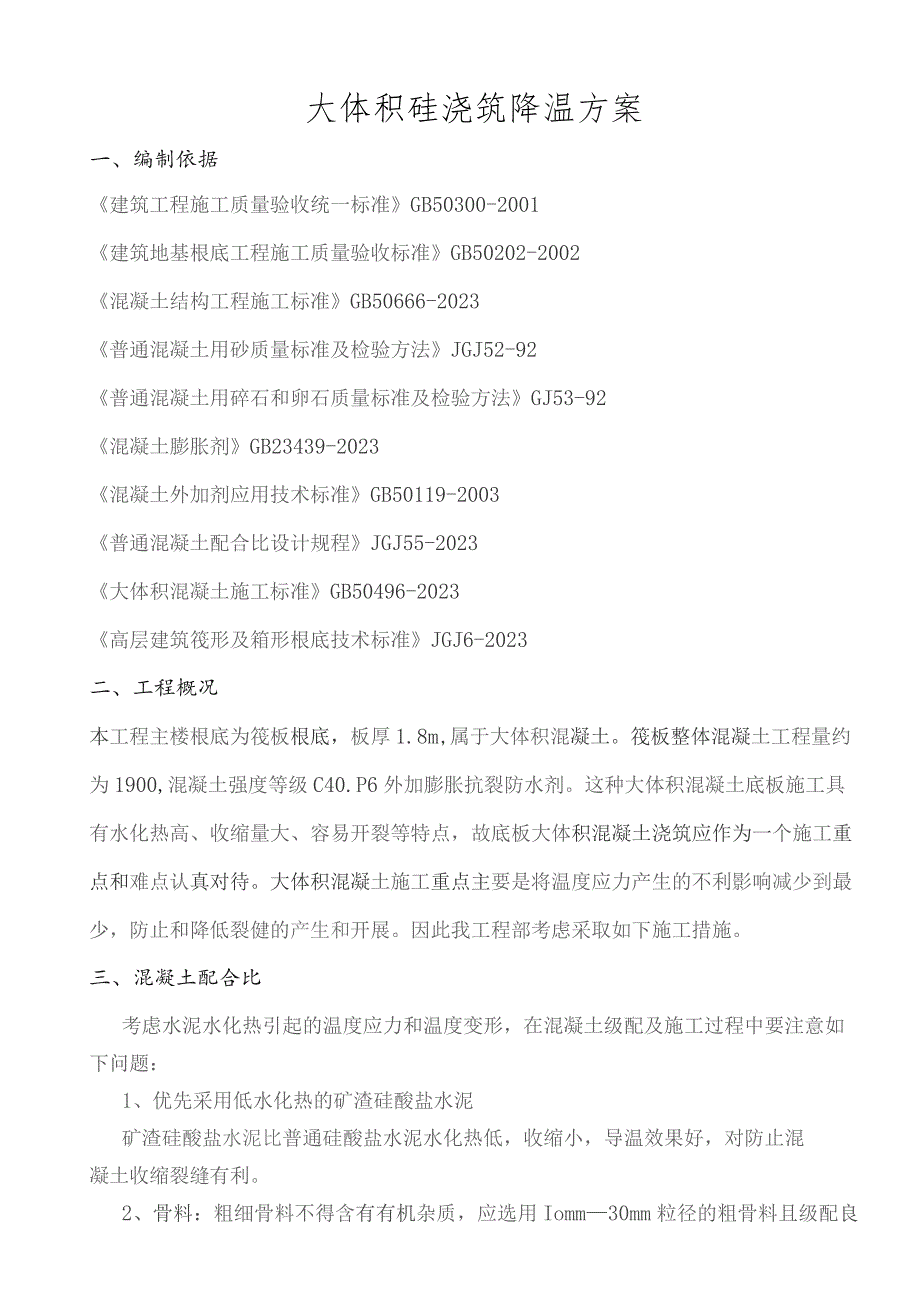

《大体积砼浇筑降温方案.docx》由会员分享,可在线阅读,更多相关《大体积砼浇筑降温方案.docx(13页珍藏版)》请在第壹文秘上搜索。

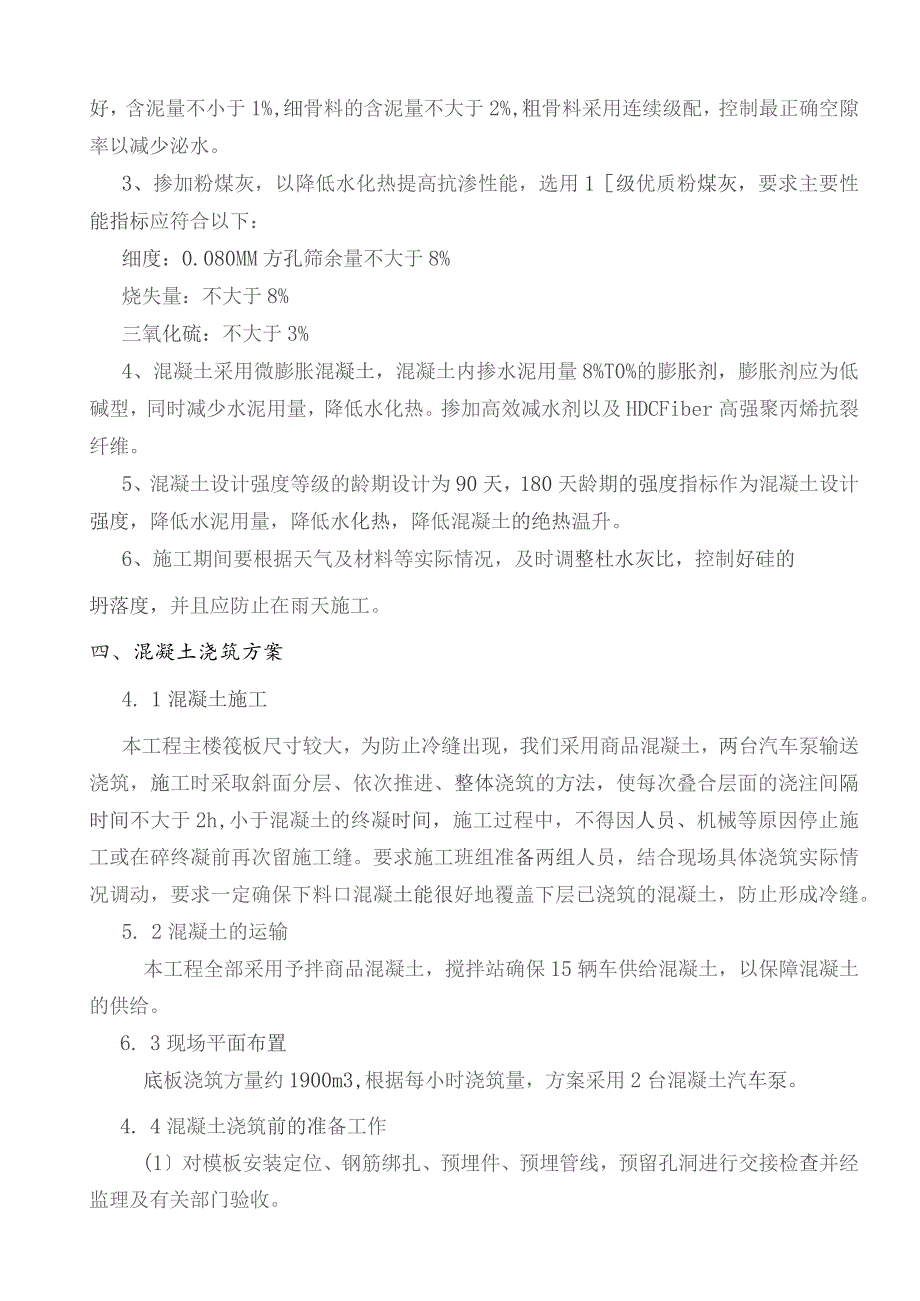

1、大体积硅浇筑降温方案一、编制依据建筑工程施工质量验收统一标准GB50300-2001建筑地基根底工程施工质量验收标准GB50202-2002混凝土结构工程施工标准GB50666-2023普通混凝土用砂质量标准及检验方法JGJ52-92普通混凝土用碎石和卵石质量标准及检验方法GJ53-92混凝土膨胀剂GB23439-2023混凝土外加剂应用技术标准GB50119-2003普通混凝土配合比设计规程JGJ55-2023大体积混凝土施工标准GB50496-2023高层建筑筏形及箱形根底技术标准JGJ6-2023二、工程概况本工程主楼根底为筏板根底,板厚1.8m,属于大体积混凝土。筏板整体混凝土工程量约

2、为1900,混凝土强度等级C40.P6外加膨胀抗裂防水剂。这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑应作为一个施工重点和难点认真对待。大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最少,防止和降低裂健的产生和开展。因此我工程部考虑采取如下施工措施。三、混凝土配合比考虑水泥水化热引起的温度应力和温度变形,在混凝土级配及施工过程中要注意如下问题:1、优先采用低水化热的矿渣硅酸盐水泥矿渣硅酸盐水泥比普通硅酸盐水泥水化热低,收缩小,导温效果好,对防止混凝土收缩裂缝有利。2、骨料:粗细骨料不得含有有机杂质,应选用Iomm30mm粒径的粗骨料且级配良好

3、,含泥量不小于1%,细骨料的含泥量不大于2%,粗骨料采用连续级配,控制最正确空隙率以减少泌水。3、掺加粉煤灰,以降低水化热提高抗渗性能,选用1级优质粉煤灰,要求主要性能指标应符合以下:细度:0.080MM方孔筛余量不大于8%烧失量:不大于8%三氧化硫:不大于3%4、混凝土采用微膨胀混凝土,混凝土内掺水泥用量8%T0%的膨胀剂,膨胀剂应为低碱型,同时减少水泥用量,降低水化热。掺加高效减水剂以及HDCFiber高强聚丙烯抗裂纤维。5、混凝土设计强度等级的龄期设计为90天,180天龄期的强度指标作为混凝土设计强度,降低水泥用量,降低水化热,降低混凝土的绝热温升。6、施工期间要根据天气及材料等实际情况

4、,及时调整杜水灰比,控制好硅的坍落度,并且应防止在雨天施工。四、混凝土浇筑方案4. 1混凝土施工本工程主楼筏板尺寸较大,为防止冷缝出现,我们采用商品混凝土,两台汽车泵输送浇筑,施工时采取斜面分层、依次推进、整体浇筑的方法,使每次叠合层面的浇注间隔时间不大于2h,小于混凝土的终凝时间,施工过程中,不得因人员、机械等原因停止施工或在碎终凝前再次留施工缝。要求施工班组准备两组人员,结合现场具体浇筑实际情况调动,要求一定确保下料口混凝土能很好地覆盖下层已浇筑的混凝土,防止形成冷缝。5. 2混凝土的运输本工程全部采用予拌商品混凝土,搅拌站确保15辆车供给混凝土,以保障混凝土的供给。6. 3现场平面布置底

5、板浇筑方量约1900m3,根据每小时浇筑量,方案采用2台混凝土汽车泵。4. 4混凝土浇筑前的准备工作(1对模板安装定位、钢筋绑扎、预埋件、预埋管线,预留孔洞进行交接检查并经监理及有关部门验收。(2)为了防止施工时影响,对校汽车泵提前进行试运行,确保汽车泵稳固,浇筑前汽车泵先使用砂浆润泵,在开始校浇筑。(3)填写杜搅拌通知单,通知搅拌站要浇筑碎的标号、配合比、搅拌方量。(4)安排好混凝土浇筑时看护模板的工人,出现问题及时处理。4. 5混凝土的浇筑(1)浇筑方法:由于泵送混凝土塌落度大,混凝土斜坡较长。故采取斜面分层浇筑,每层厚度为400mm,由西向东依次浇筑,一直到达厚度,每层浇筑间隔时间不小于

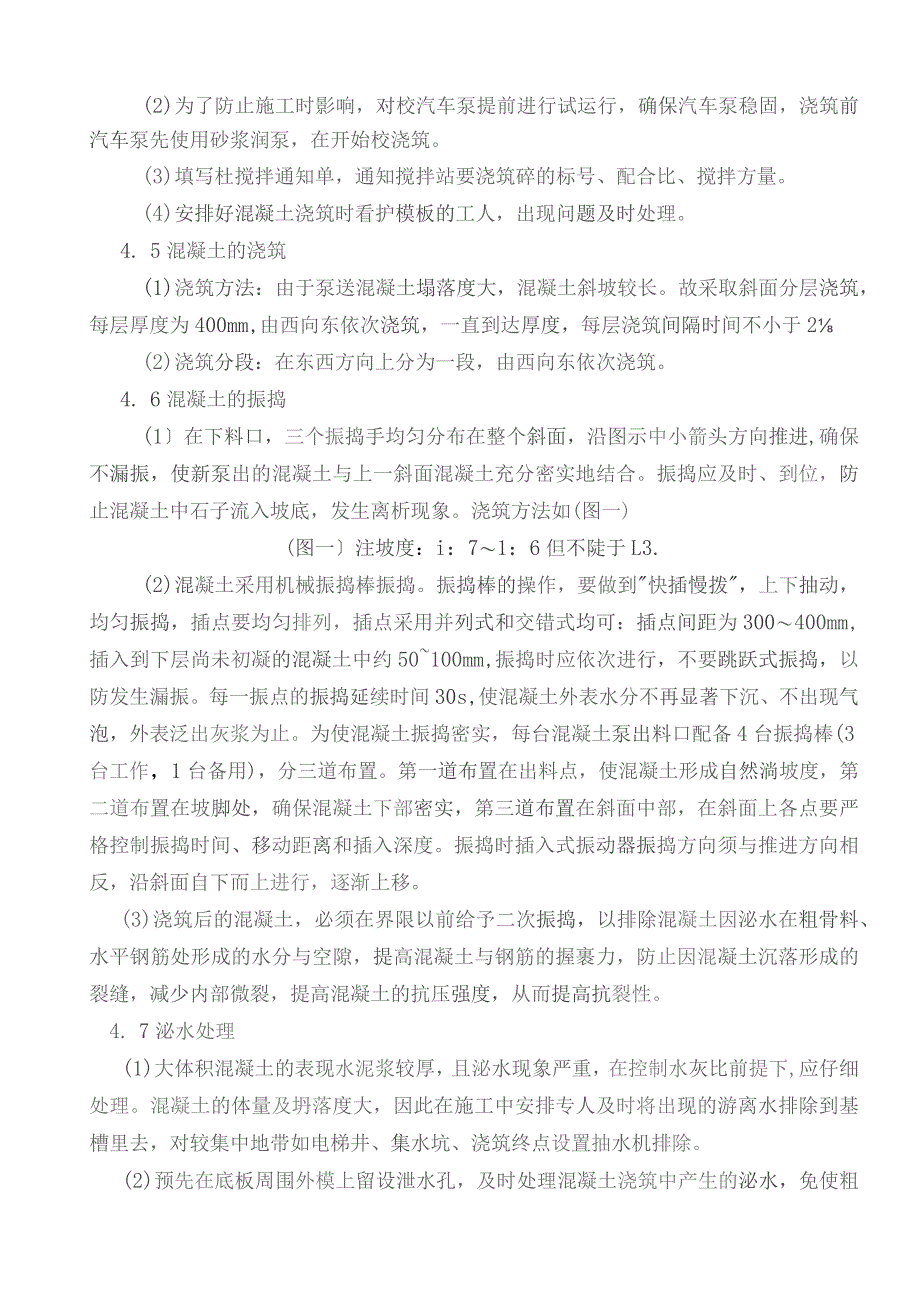

6、2(2)浇筑分段:在东西方向上分为一段,由西向东依次浇筑。4. 6混凝土的振捣(1在下料口,三个振捣手均匀分布在整个斜面,沿图示中小箭头方向推进,确保不漏振,使新泵出的混凝土与上一斜面混凝土充分密实地结合。振捣应及时、到位,防止混凝土中石子流入坡底,发生离析现象。浇筑方法如(图一)(图一注坡度:i:71:6但不陡于L3.(2)混凝土采用机械振捣棒振捣。振捣棒的操作,要做到快插慢拨,上下抽动,均匀振捣,插点要均匀排列,插点采用并列式和交错式均可:插点间距为300400mm,插入到下层尚未初凝的混凝土中约50100mm,振捣时应依次进行,不要跳跃式振捣,以防发生漏振。每一振点的振捣延续时间30s,

7、使混凝土外表水分不再显著下沉、不出现气泡,外表泛出灰浆为止。为使混凝土振捣密实,每台混凝土泵出料口配备4台振捣棒(3台工作,1台备用),分三道布置。第一道布置在出料点,使混凝土形成自然淌坡度,第二道布置在坡脚处,确保混凝土下部密实,第三道布置在斜面中部,在斜面上各点要严格控制振捣时间、移动距离和插入深度。振捣时插入式振动器振捣方向须与推进方向相反,沿斜面自下而上进行,逐渐上移。(3)浇筑后的混凝土,必须在界限以前给予二次振捣,以排除混凝土因泌水在粗骨料、水平钢筋处形成的水分与空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落形成的裂缝,减少内部微裂,提高混凝土的抗压强度,从而提高抗裂性。4. 7

8、泌水处理(1)大体积混凝土的表现水泥浆较厚,且泌水现象严重,在控制水灰比前提下,应仔细处理。混凝土的体量及坍落度大,因此在施工中安排专人及时将出现的游离水排除到基槽里去,对较集中地带如电梯井、集水坑、浇筑终点设置抽水机排除。(2)预先在底板周围外模上留设泄水孔,及时处理混凝土浇筑中产生的泌水,免使粗骨料下沉,混凝土外表水泥砂浆过厚致使混凝土强度不均和产生收缩裂缝。(3)对于外表泌水,当每层混凝土浇筑接近尾声时,应人为将水引向低洼边部,处缩为小水潭,然后用小水泵将水抽至附近排水井。4. 8混凝土外表处理在混凝土浇筑后48h内,将局部浮浆清掉,初步用长刮尺刮平,然后用木抹子搓平压实。在初凝以后,混

9、凝土表现会出现龟裂,终凝要前进行二次抹压,以便将龟裂纹消除,注意宜晚不宜早。4.9搅拌采用冷水搅拌,控制校的入模温度不超过25。(2。4. 10混凝土的养护混凝土成型后,为保证水泥水化热作用正常进行,为杜硬化创造必要的湿度,温度条件,防止水份过早蒸发,及碎强度降低和出现收缩裂缝等现象,必须及时对碎进行养护。浇筑后在12h后覆盖一层塑料薄膜,然后在塑料薄膜上覆盖一层阻燃草帘(根据需要增减)进行养护,草帘要覆盖严密,以保证校内外温差不超过25,防止内自温差过大,形成温度裂缝。养护过程设专人负责。假设在气温较低时施工,保温层在混凝土到达要求强度并冷却到5。C前方可撤除。撤除时混凝土温度与环境温差要小

10、于20,并在中午气温比拟高时才可进行撤除。五、降温措施为控制好混凝土内部温度与外表温度之差不超过2225(,施工中主要采取如下措施:4.1 尽量降低混凝土入模浇筑温度,在标准允许之内,最大限度降低水泥用量,必要时用湿润草帘盖泵管。4.2 为防止混凝土外表散热过快,防止内、外温差大而产生裂缝,防止混凝土内部温度过大,和控制混凝土温度本工程采用内置冷水循环水管与外表覆盖草帘的降温方法。5. 3混凝土温差计算及各降温工法:筏板混凝土施工在十一月份,当时大气平均气温(TO)取2(TC。入模温度(Tq)25,以下式中t为混凝土内部到达最高温度的时间。混凝土内部最高温度按经验计算:TmaX=WC10+Tq

11、+F50=40010+25+6550=66.3混凝土外表温度:混凝土外表温度受外界气温、养护方法、结构厚度等的影响:混凝土的虚厚度:h=K.入B=0.666X2.33/3.5=0.445. 3.1方法一:铺草帘混凝土终凝后,立即进行保温养护,保温养护时间根据测温控制,当混凝土外表温度与大气温度根本相同时(约45d),撤掉保温养护,改为浇水养护。浇水养护不得少于14d;保温养护措施:先铺一层塑料布,上面铺一层草帘子或毛毡,根据温差来决定帘子或毛毡的增加量,草帘子或毛毡上部再增加一层塑料布。以其导热系数入取0.14;内铺外盖塑料薄膜,其导热系数入取0.09,代入得B=3.5(a)混凝土的计算厚度:

12、H=h+2h=1.5+20.44=2.38mCb)混凝土的外表温度:TI=TMAX-TO=66.3-20=46.3(TI混凝土到达最高温度时,混凝土中心温度与外界气温之差T=T0+4XhX(H-h)XTlH2-25+4X0.44(2.38-0.44)X41. 3/2.38*2.38=47.91结论:混凝土中心最高温度与外表温度之差TMAX-T-66.3-47.91=18.39250C故满足要求,可以保证质量。5. 3.2方法二:蓄水法蓄水深度计算如下:1)硅控制温度延缓时间7d那么x=7d24hd=168h2)混凝土外表系数:M=FV=229+2761033=5051033=0.491/M其中

13、:F-硅:四周面积和外表面积V-硅:体积按温差:TmaXTb=250控制B=1.3(蓄水法透水系数)水泥用量Mc=420kgQt=188KJKgK(低热水泥7d时水化热值)T0=300C(气温取值)R=XM(Tmax-Tb)(700T0+0.28McQt)=(1680.49251.3)/(70020+0.28420188)=0.074KW由上式求得外表热阻系数,那么社外表的蓄水深度为hw=Rwhw一社外表的蓄水深度R-校外表热阻系数入w一水导入系数当温差250c时,那么hw=0.0740.58=0.043m=4.30cm当温差TmaXTb=300C,那么蓄水深度为hw=hwTmax/Tb=4.

14、33025=5.16cm当气温为TmaX-Tb=350C时,那么蓄水深度为hw=hwTb/Tb=4.335/25=6.02cm由以上计算,那么蓄水深度大于7cm可以满足要求。5.3.3方法三:内置(普通钢管)冷水循环管法为了有效的控制混凝土的徐变作用和防止因温度应力所引起的外表裂缝和贯穿裂缝,对于混凝土拌合料的质量要求和混凝土芯体温度应力所产生的裂缝得到有效控制,并根据北方地区温度条件下的施工与现场条件相结合的方式,采用预埋冷水循环水管的方式与铺盖草帘的相结合的方式控制和释放温度收缩应力从而到达控制裂健的目的。(1)材料选用根据现场施工情况及要求,采用内置冷水循环水管降温,循环水管所采用材料为

15、镀锌管,规格(5.OcmO.027cm)0(2)薄钢管特点a.现场使用材料方便快捷。b.由于普通钢管与混凝土的咬合更加紧密,接触外表积大和散热更快等特点,降温效果显著。c材料采购方便,市场货源充足,本钱低,缩短采购时间提高施工效率。(3)内置冷水循环水管工艺及现场布置a.预埋普通钢管循环水管,竖向和水平间距为900*150Omn1,其中竖向距离底部900mm布置层钢管,水平方向距离基坑侧壁1500mm,按U字型布置水平间距1500mm,接缝采用丝扣接或者焊接,竖向接头采用弯头或者开孔焊接。钢管固定采用中18钢筋架立支撑,根据本工程现场施工情况,为避开电梯井与后浇带故分两侧布置冷水循环水管,(如以下图二):900注水口混凝土筏板循环水管出水口900普通薄钢管循环水管安装示意图(图二)b.循环水采用自来水,循环系统布置一个容量为6/h的水泵,因管道会产生一定的水阻,取折减系数为80%,冷却水流量为V4.8/h,水的比热为CW4.19Jkg;水的质量密度W1.0t;进、出水温差取t30o每小时冷却水带走的热量为:105J/h.据

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
