外脚手架搭设拆除专项施工方案.docx

上传人:p** 文档编号:642019 上传时间:2024-01-02 格式:DOCX 页数:11 大小:42.17KB
下载 相关 举报
外脚手架搭设拆除专项施工方案.docx_第1页
第1页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第2页
第2页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第3页

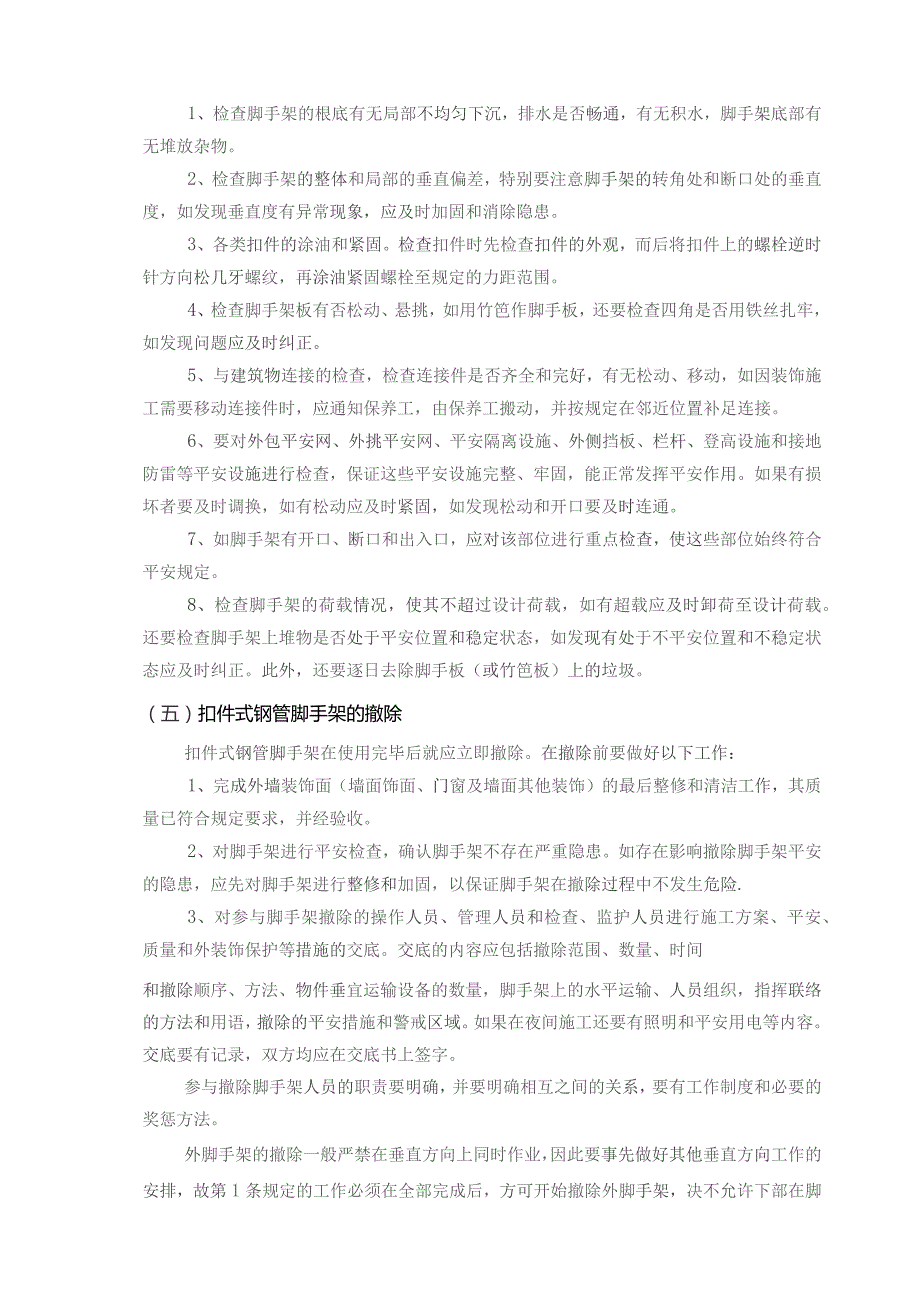

第3页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第4页
第4页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第5页
第5页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第6页
第6页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第7页
第7页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第8页
第8页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第9页
第9页 / 共11页
外脚手架搭设拆除专项施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《外脚手架搭设拆除专项施工方案.docx》由会员分享,可在线阅读,更多相关《外脚手架搭设拆除专项施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

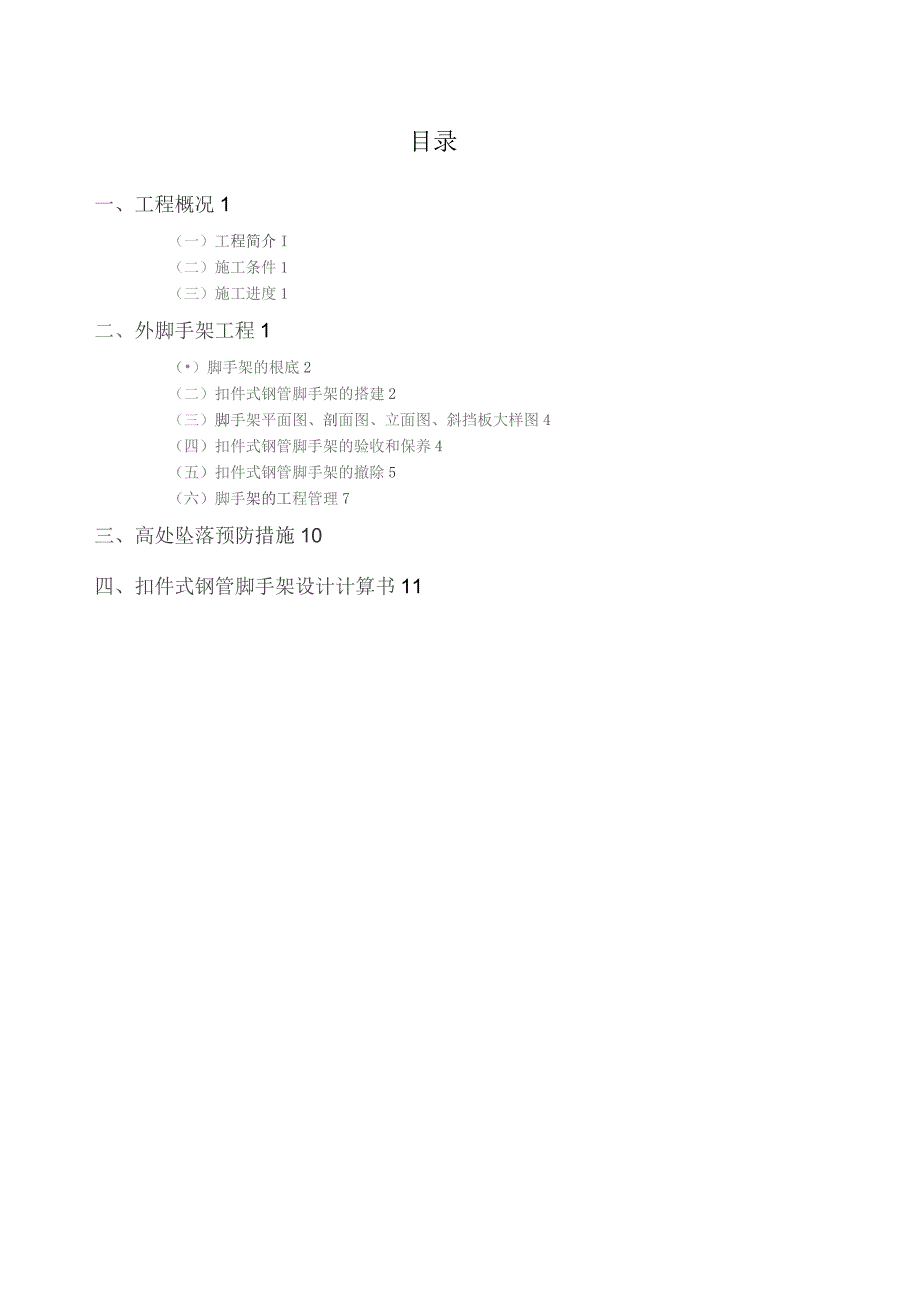

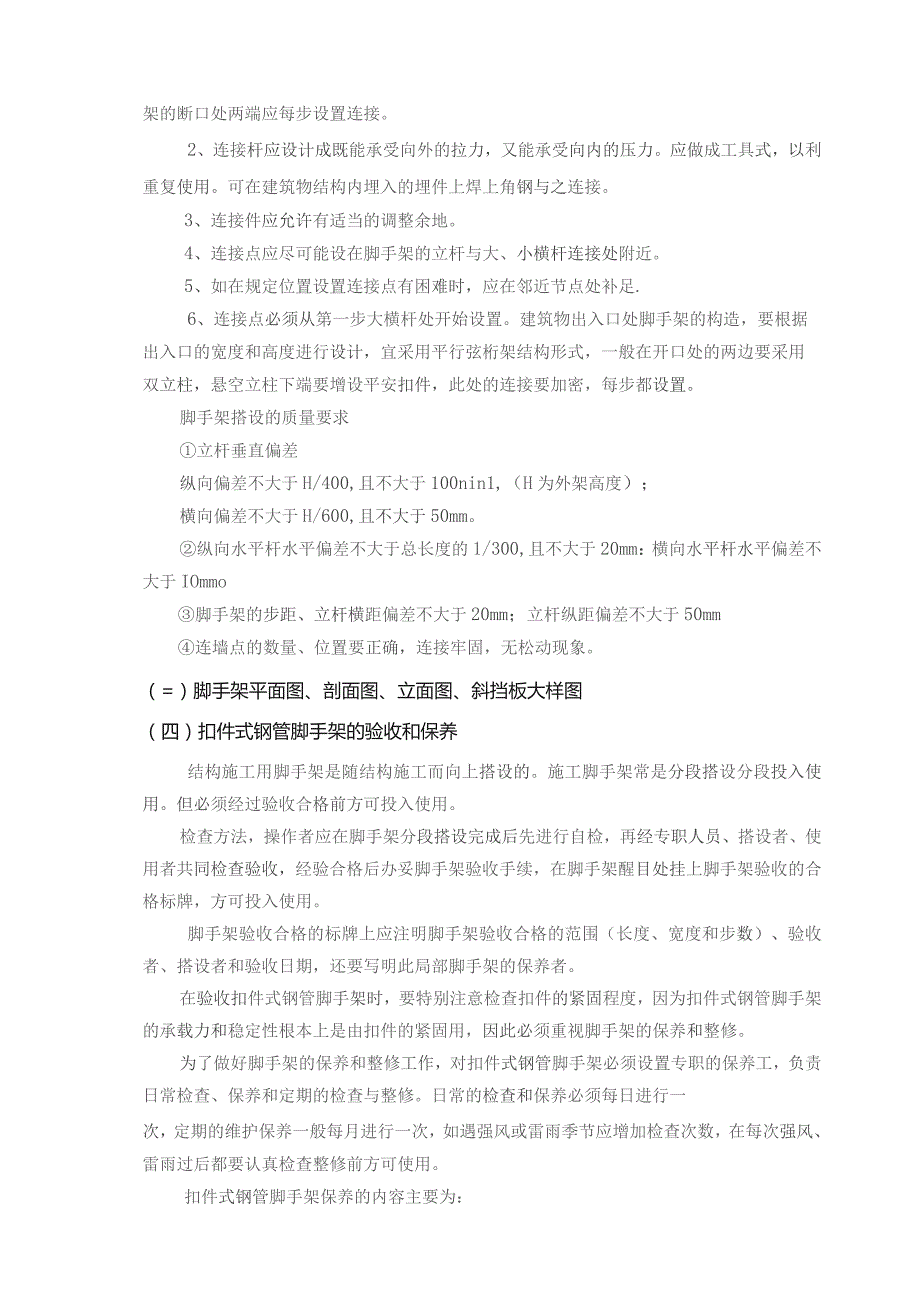

1、目录一、工程概况1(一)工程简介I(二)施工条件1(三)施工进度1二、外脚手架工程1()脚手架的根底2(二)扣件式钢管脚手架的搭建2(三)脚手架平面图、剖面图、立面图、斜挡板大样图4(四)扣件式钢管脚手架的验收和保养4(五)扣件式钢管脚手架的撤除5(六)脚手架的工程管理7三、高处坠落预防措施10四、扣件式钢管脚手架设计计算书11架的断口处两端应每步设置连接。2、连接杆应设计成既能承受向外的拉力,又能承受向内的压力。应做成工具式,以利重复使用。可在建筑物结构内埋入的埋件上焊上角钢与之连接。3、连接件应允许有适当的调整余地。4、连接点应尽可能设在脚手架的立杆与大、小横杆连接处附近。5、如在规定位置

2、设置连接点有困难时,应在邻近节点处补足.6、连接点必须从第一步大横杆处开始设置。建筑物出入口处脚手架的构造,要根据出入口的宽度和高度进行设计,宜采用平行弦桁架结构形式,一般在开口处的两边要采用双立柱,悬空立柱下端要增设平安扣件,此处的连接要加密,每步都设置。脚手架搭设的质量要求立杆垂直偏差纵向偏差不大于H/400,且不大于100nin1,(H为外架高度);横向偏差不大于H/600,且不大于50mm。纵向水平杆水平偏差不大于总长度的1/300,且不大于20mm:横向水平杆水平偏差不大于IOmmo脚手架的步距、立杆横距偏差不大于20mm;立杆纵距偏差不大于50mm连墙点的数量、位置要正确,连接牢固

3、,无松动现象。(=)脚手架平面图、剖面图、立面图、斜挡板大样图(四)扣件式钢管脚手架的验收和保养结构施工用脚手架是随结构施工而向上搭设的。施工脚手架常是分段搭设分段投入使用。但必须经过验收合格前方可投入使用。检查方法,操作者应在脚手架分段搭设完成后先进行自检,再经专职人员、搭设者、使用者共同检查验收,经验合格后办妥脚手架验收手续,在脚手架醒目处挂上脚手架验收的合格标牌,方可投入使用。脚手架验收合格的标牌上应注明脚手架验收合格的范围(长度、宽度和步数)、验收者、搭设者和验收日期,还要写明此局部脚手架的保养者。在验收扣件式钢管脚手架时,要特别注意检查扣件的紧固程度,因为扣件式钢管脚手架的承载力和稳

4、定性根本上是由扣件的紧固用,因此必须重视脚手架的保养和整修。为了做好脚手架的保养和整修工作,对扣件式钢管脚手架必须设置专职的保养工,负责日常检查、保养和定期的检查与整修。日常的检查和保养必须每日进行一次,定期的维护保养一般每月进行一次,如遇强风或雷雨季节应增加检查次数,在每次强风、雷雨过后都要认真检查整修前方可使用。扣件式钢管脚手架保养的内容主要为:1、检查脚手架的根底有无局部不均匀下沉,排水是否畅通,有无积水,脚手架底部有无堆放杂物。2、检查脚手架的整体和局部的垂直偏差,特别要注意脚手架的转角处和断口处的垂直度,如发现垂直度有异常现象,应及时加固和消除隐患。3、各类扣件的涂油和紧固。检查扣件

5、时先检查扣件的外观,而后将扣件上的螺栓逆时针方向松几牙螺纹,再涂油紧固螺栓至规定的力距范围。4、检查脚手架板有否松动、悬挑,如用竹笆作脚手板,还要检查四角是否用铁丝扎牢,如发现问题应及时纠正。5、与建筑物连接的检查,检查连接件是否齐全和完好,有无松动、移动,如因装饰施工需要移动连接件时,应通知保养工,由保养工搬动,并按规定在邻近位置补足连接。6、要对外包平安网、外挑平安网、平安隔离设施、外侧挡板、栏杆、登高设施和接地防雷等平安设施进行检查,保证这些平安设施完整、牢固,能正常发挥平安作用。如果有损坏者要及时调换,如有松动应及时紧固,如发现松动和开口要及时连通。7、如脚手架有开口、断口和出入口,应

6、对该部位进行重点检查,使这些部位始终符合平安规定。8、检查脚手架的荷载情况,使其不超过设计荷载,如有超载应及时卸荷至设计荷载。还要检查脚手架上堆物是否处于平安位置和稳定状态,如发现有处于不平安位置和不稳定状态应及时纠正。此外,还要逐日去除脚手板(或竹笆板)上的垃圾。(五)扣件式钢管脚手架的撤除扣件式钢管脚手架在使用完毕后就应立即撤除。在撤除前要做好以下工作:1、完成外墙装饰面(墙面饰面、门窗及墙面其他装饰)的最后整修和清洁工作,其质量已符合规定要求,并经验收。2、对脚手架进行平安检查,确认脚手架不存在严重隐患。如存在影响撤除脚手架平安的隐患,应先对脚手架进行整修和加固,以保证脚手架在撤除过程中

7、不发生危险.3、对参与脚手架撤除的操作人员、管理人员和检查、监护人员进行施工方案、平安、质量和外装饰保护等措施的交底。交底的内容应包括撤除范围、数量、时间和撤除顺序、方法、物件垂宜运输设备的数量,脚手架上的水平运输、人员组织,指挥联络的方法和用语,撤除的平安措施和警戒区域。如果在夜间施工还要有照明和平安用电等内容。交底要有记录,双方均应在交底书上签字。参与撤除脚手架人员的职责要明确,并要明确相互之间的关系,要有工作制度和必要的奖惩方法。外脚手架的撤除一般严禁在垂直方向上同时作业,因此要事先做好其他垂直方向工作的安排,故第1条规定的工作必须在全部完成后,方可开始撤除外脚手架,决不允许下部在脚手架

8、上做外墙面的整修清洁工作,上面就进行脚手架撤除,更不允许下部做外饰面和上部撤除脚手架同时进行。撤除脚手架时要特别加强出入口处的管理。撤除脚手架时,下部的出入口必须停止使用。对此除监护人员特别要注意外,还应在出入口处设置明显的停用标志和围栏,此装置必须内外双面都设置。在撤除的脚手架周围,于坠落范围四周设置明显禁止入内的标志,并有专人监护,以保证在拆脚手架时无其他人员入内。对于撤除脚手架用的垂直运输设备要事先检查和试车,使之符合平安使用的要求。并对操作人员和使用人员交底,规定联络用语和方法,明确职责,以保证脚手架撤除时其垂直运输设备能平安运转。建筑物的外墙门窗都要关紧,并对可能遭到碰撞处给予必要的

9、保护。建筑物如设有临时外挑物,必须在撤除脚手架前撤除。上述一些工作经检查符合要求后,并确认建筑施工再也不需用脚手架时就可进行脚手架的撤除。脚手架的撤除应从上往下,水平方向一步拆完再拆下一步。在撤除脚手架时,应先去除脚手板(或竹笆板)的垃圾杂物,消除时严禁高空向下抛掷,大块的装入容器内由垂直运输设备向下运送,能用扫帚集中的要集中装入容器运下,无法清扫的,可从脚手架内侧向下倾倒,此时要对墙面及门窗加以保护,防止沾污和损坏墙的饰面和门窗。随着脚手架的向下撤除,对墙的饰面、对窗及其他墙面装饰及时做好清洁和保护工作。对脚手架的连接处饰面的修补应与脚手架的撤除同步进行,饰面修补经检查认定合格,并做好清洁和

10、保护工作前方可继续向下撤除脚手架。从脚手架拆下的钢管、扣件及其他材料先向垂直运输设备集中,然后由垂直运输设备向下运送,绝对禁止从高处向下抛掷,以免伤害地面工作人员,损坏地面的设备和物件,损坏脚手架的钢管、扣件和其他材料。运送脚手架拆下的钢管、扣件和其他材料的垂直运输设备应固定于建筑物结构上,不应固定于脚手架上。脚手架的撤除与搭设顺序正好相反,即后搭设的先撤除,先搭设的后撤除。一般脚手架的撤除顺序是:平安网f挡脚板(或侧挡板)一脚手板(或竹笆板)f扶手(栏杆)f剪刀撑随每步脚手撤除)f搁栅f大横杆f小横杆一立柱。撤除脚手架应一步步进行,由上而下,一步一清地进行撤除,不可两步或两步以上同时撤除。分

11、段撤除时,高差不应大于两步。如高差大于两步时,应按脚手架开口进行加固处理。登高设施和脚手架与建筑物结构的连接应与脚手架同步进行撤除,不可在脚手架撤除前先行撤除。剪刀撑的撤除,应先拆中间扣件,再拆两端扣件,由中间人员往下递送或送至垂直运输设备处。拆下的脚手架钢管、扣件及其他材料运至地面后,应及时清理,将合格的、需要整修后可重复使用的和应报废的加以区分,按规格堆放。对合格件应及时进行保养,保养后送仓库保管,以备今后使用。撤除施工用脚手架时要遵守GB3608-83高处作业的有关规定,特别是按关于强风区高处作业、雨天高处作业和雪天高处作业的有关规定进行。在撤除脚手架与建筑物的连接和撤除脚手架的挑架等需

12、气割金属时,应严格遵照现场消防的有关规定,要有防止电焊火星、溶渣和切割下的金属物件下落的措施,要有切实可靠的监护组织和消防器材。每日撤除脚手架告一段落时,都要对尚未撤除的脚手架的平安状况进行检查,还要对周围环境进行检查。如有异常情况应及时处理,确认一切均平安前方可离岗,不可疏忽大意,留有隐患。撤除脚手架用的垂直运输设备,可结合工程具体情况使用塔吊。活动操作平台人在使用时应每日进行检查。检查各连接局部的巩固性,检查机械的平安:在移动时一般应两人推移,注意不要碰撞损坏物体,操作时地面应设监护人员。(六)脚手架的工程管理施工用的脚手架是为施工效劳的暂设工程,工程完毕脚手架即随之撤除。因此其在管理上有

13、其特殊性,其中突出的是技术管理和平安管理。1、脚手架的技术管理施工用脚手架需作周密设计。因为建筑体形大,高处作业工作量大,而且工期长,施工场地相对狭窄。建筑施工的特点是对竖直运输的依赖和多层次的立体交叉作业。在施工中稍有疏忽,就会影响施工,造成质量事故与工伤事故。外脚手架是保证高处作业所必须的施工设施,必须做周密的设计。脚手架的设计要针对工程特点,可根据工程平面形状、体型、层高和总高度、结构特征、外装饰用料和要求、施工所采用的机具和模具、施工工艺、施工周期、施工场地和周围环境等来确定脚手架的形式、构造、搭设和撤除的方法和顺序,以满足使用和平安要求。2、脚手架的施工管理(1)设计与施工交底施工交

14、底。参加人员应包括该项工程施工的有关管理人员和操作者,不仅施工员(工长)要参加,材料员、平安员、参加搭设和撤除脚手架的人员都要参加,使脚手架工程设计审批后,在实施前要向有关人员进行交底,包括设计交底和用脚手架的施工人员也要有人参加。交底的目的是使上述人员了解脚手架的设计意图,脚手架在搭设和撤除中的平安措施,使用脚手架的平安要求,以确保使用和搭设符合平安和设计意图,并确保撤除时的平安等。(2)脚手架检查与验收在搭设、使用和撤除脚手架的全过程中,必须对其进行严格的监督和管理。一般应包括:搭设后的验收:参加验收人员应包括设计、搭设和使用三方面,平安部门必须参加,验收合格方可使用。验收合格的脚手架应挂

15、牌;使用中的日常检查和例行保养,可由使用者与专职人员结合进行;定期全面检查,对于查出的问题要限期改正,改正要经验收合格前方可再次使用;在大风、雨后的和暂停后重新使用的脚手架,都要全面检查,只有合格的脚手架方可投入使用。脚手架的技术资料是工程施工技术资料的重要组成局部,它应包括:脚手架搭设验收记录和交接记录、脚手架定期检查和周检记录、整改通知单和整改验收记录、撤除前的检查记录、撤除中的监护记录等。3、脚手架的平安管理施工用脚手架在搭高、使用和撤除时,其自身平安和周围环境的平安都应十分注意。当吊环预埋件所在框架梁碎强度到达100%后,方可按排栅搭设工序进行拉吊安装。建筑施工中,高空坠落常占工伤事故

16、的第一位。建筑施工的外脚手架是高处坠落的发生地点。因此,对建筑施工脚手架的平安管理要十分重视(1)脚手架平安管理组织机构为了外脚手架施工能平安、高效的进行,决定成立外脚手架施工专项管理小组:组长:罗德源副组长:叶钢勇组员:陈壁伟、张志强、吴阳钦(2)脚手架的验收管理按脚手架的验收标准组织有关人员进行检查,全部合格并办妥验收手续前方可启用。在验收中如发现局部不符合标准,必须限期改正,改正完毕后再经检查,完全符合要求并办妥验收手续前方可启用。分段搭设的脚手架应分段进行验收,严禁边搭边投入使用。对于分段搭设的脚手架,不允许下部在使用的同时在上部进行搭设,使用与搭设应交叉进行。(3)脚手架的例行保养和检查每天在使用脚手架之前

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
