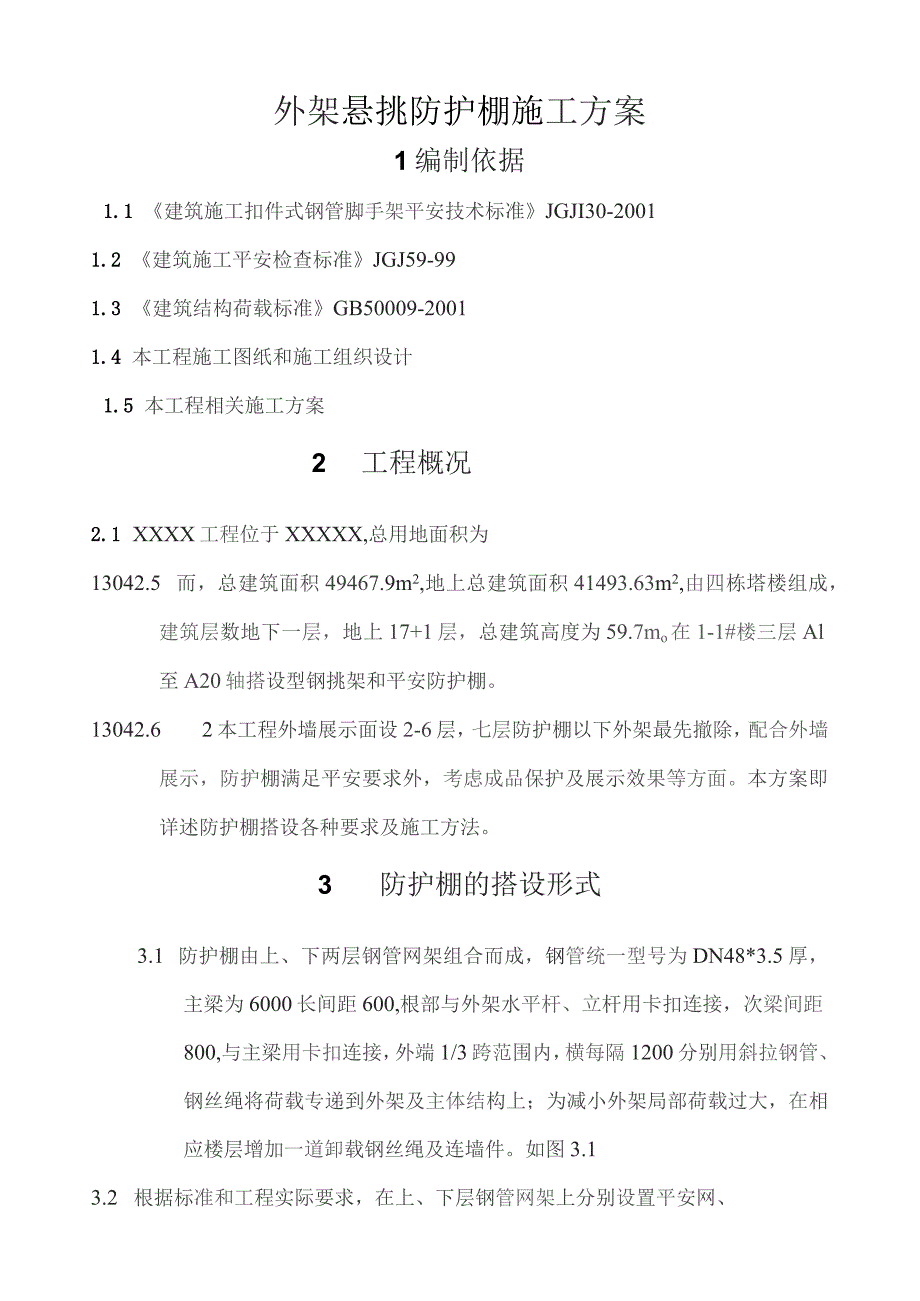

1、外架悬挑防护棚施工方案1编制依据1.1 建筑施工扣件式钢管脚手架平安技术标准JGJI30-20011.2 建筑施工平安检查标准JGJ59-991.3 建筑结构荷载标准GB50009-20011.4 本工程施工图纸和施工组织设计1.5 本工程相关施工方案2 工程概况2.1 XXXX工程位于XXXXX,总用地面积为13042.5 而,总建筑面积49467.9m2,地上总建筑面积41493.63m2,由四栋塔楼组成,建筑层数地下一层,地上17+1层,总建筑高度为59.7mo在1-1#楼三层Al至A20轴搭设型钢挑架和平安防护棚。13042.6 2本工程外墙展示面设2-6层,七层防护棚以下外架最先撤除

2、,配合外墙展示,防护棚满足平安要求外,考虑成品保护及展示效果等方面。本方案即详述防护棚搭设各种要求及施工方法。3 防护棚的搭设形式3.1 防护棚由上、下两层钢管网架组合而成,钢管统一型号为DN48*3.5厚,主梁为6000长间距600,根部与外架水平杆、立杆用卡扣连接,次梁间距800,与主梁用卡扣连接,外端1/3跨范围内,横每隔1200分别用斜拉钢管、钢丝绳将荷载专递到外架及主体结构上;为减小外架局部荷载过大,在相应楼层增加一道卸载钢丝绳及连墙件。如图3.13.2 根据标准和工程实际要求,在上、下层钢管网架上分别设置平安网、竹排、模板、铁皮、止水雨布和警示标志等平安标的物。4 材料要求4.1

3、钢管:采用DN48*3.5焊管,材质应符合GB/T13793或GB/T3092规定,质量应符合GB700-79普通碳素结构钢技术要求中Q235A钢要求。弯曲变形、锈蚀钢管不得使用;脚手架钢管每根最大质量不应大于25kg.4.2 扣件:扣件及其附件符合GB978-67可锻铁分类及技术条件的规定,机械性能不低于KT33-8的可靖铁的制作性能,其附件的制造材料应符合GB700-79中A3钢的规定,螺纹应符合GB196-81普通螺纹的规定,垫圈应符合GB95-76垫圈的规定。扣件与钢管的贴合面必须严格整形,保证钢管扣紧时接触良好,扣件活动部位应能灵活转动,旋转扣件的旋转面间隙小于Imm,扣件外表应进行

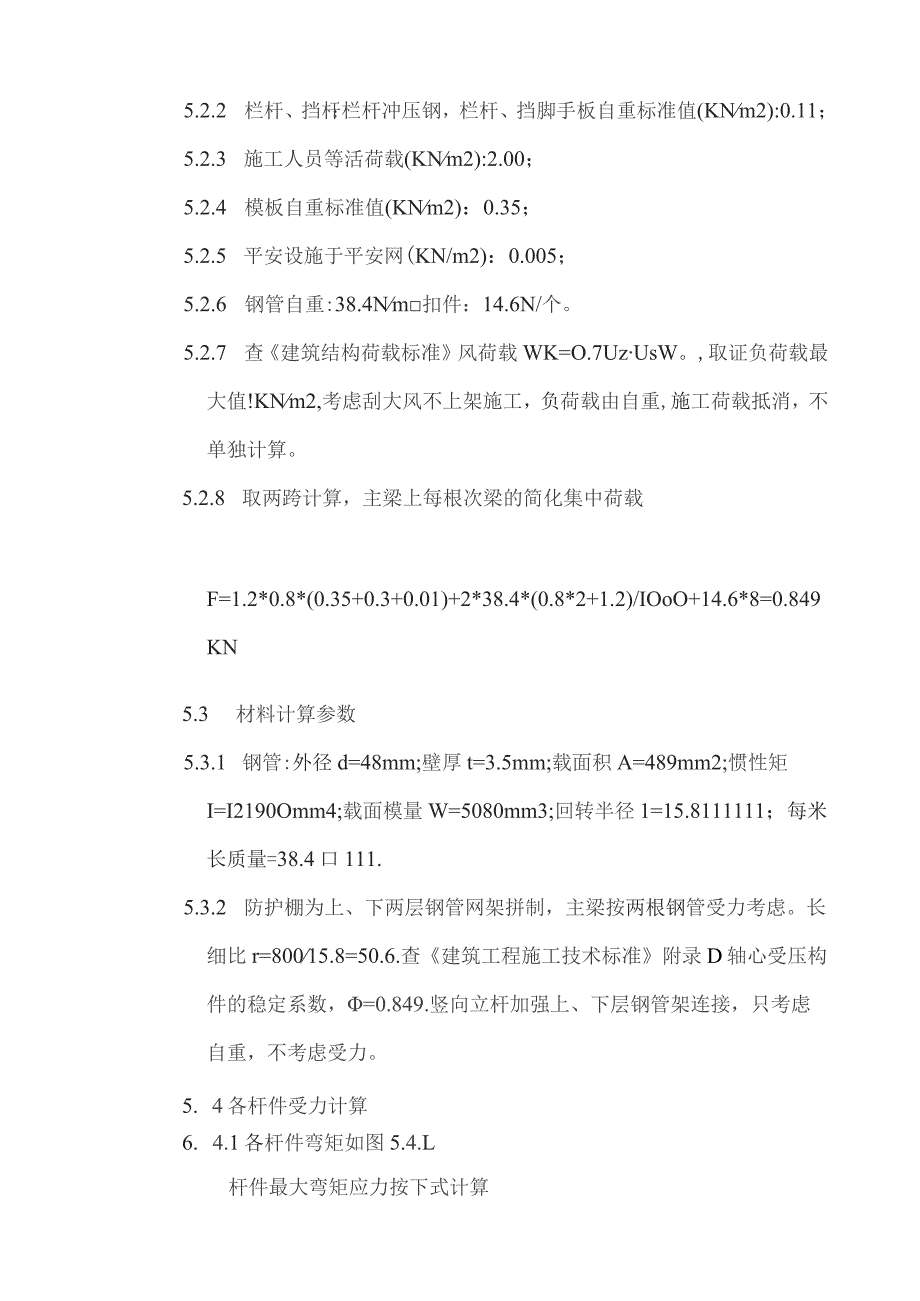

4、防锈处理。脚手架采用的扣件,在螺拧紧扭力矩65N.m,不得发生破坏。4.3 脚手板:采用铁板网片。4.4 平安网:采用密目式平安网。5 防护棚受力计算5.1 计算模型简化5.1.1 本工程的防护棚主要起平安防护作用,防止高空附物直接落地,考虑施工荷载、自重及附物荷载。模型简化如图5.1.1:5.1.2简化模型为主梁根部两个固定较支座,垂直荷载为横向1200范围内(即两跨)的自重和活载,拉杆及钢丝绳仅考虑受拉。5.2 计算荷载5.2.1 脚手板:脚手板自重标准值(K/N:0.3:5.2.2 栏杆、挡杆:栏杆冲压钢,栏杆、挡脚手板自重标准值(KNm2):0.11;5.2.3 施工人员等活荷载(KN

5、m2):2.00;5.2.4 模板自重标准值(KNm2):0.35;5.2.5 平安设施于平安网(KN/m2):0.005;5.2.6 钢管自重:38.4Nm扣件:14.6N/个。5.2.7 查建筑结构荷载标准风荷载WK=O.7UzUsW。,取证负荷载最大值!KNm2,考虑刮大风不上架施工,负荷载由自重,施工荷载抵消,不单独计算。5.2.8 取两跨计算,主梁上每根次梁的简化集中荷载F=1.2*0.8*(0.35+0.3+0.01)+2*38.4*(0.8*2+1.2)/IOoO+14.6*8=0.849KN5.3 材料计算参数5.3.1 钢管:外径d=48mm;壁厚t=3.5mm;载面积A=4

6、89mm2;惯性矩I=I2190Omm4;载面模量W=5080mm3;回转半径1=15.8111111;每米长质量=38.4口111.5.3.2 防护棚为上、下两层钢管网架拼制,主梁按两根钢管受力考虑。长细比r=80015.8=50.6.查建筑工程施工技术标准附录D轴心受压构件的稳定系数,=0.849.竖向立杆加强上、下层钢管架连接,只考虑自重,不考虑受力。5. 4各杆件受力计算6. 4.1各杆件弯矩如图5.4.L杆件最大弯矩应力按下式计算O=M/%WzS(f)其中,b一均匀弯曲的受弯构件整体稳定系数。7. 4.2.1钢丝拉绳(斜拉杆)的轴力RU我们均取最大值进行计算,为64.99KN;如果上

7、面采用钢丝绳,钢丝绳的容许拉力按照下式计算;EkAfJk其中【Fg】一钢丝绳的容许拉力(KN)E-钢丝绳的钢丝破断拉力总和(KN)计算中可以近似计算FK=O.5d2,d为钢丝绳直径(Inn1);a钢丝绳之间的荷载不均匀系数,对6*19、6*37、6*61钢丝绳分别取0.85、0.82和0.8K钢丝绳使用平安系数。计算中Fg取5.41KN,a=0.820,K=10000,得到:d=11.5mm.钢丝绳最小直径须大于12mm才能满足要求。出于平安余量考虑,采用17钢丝绳。钢丝拉绳(斜拉杆)的轴力RU我们均取最大值进行计算作为吊环的拉力N为N=RU=5410N.O=NAf其中,f为拉环钢管抗拉强度,

8、按照混凝土结构设计标准10. 9.8,在物件的自重标准值作用下,每个吊环按2个载面计算的。吊环的应力不应力大于50N/mm2,f=50.0N/mm2.所需要的吊环最小直径D=5410*4/(3.142*50.00*2)l2=8.3m.本工程以钢丝绳穿墙错固代替吊环。5. 4.2.2拉杆,以最大拉力计算拉杆的内力载面积A=489mm2,N=5.41KNF=NA=5.41*1000/489=11.lNmm2205Nmm26. 4.2.3按照建筑施工扣件式钢管脚手架平安技术标准培训讲座刘群主编,P96页,双扣件承载力设计值取16.OOKN按照扣件抗滑承载力系数080,该工程实际的旋转双扣件承载力取值

9、为12.80KN.纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算标准5.2.5);RRc其中Rc一扣件抗滑承载力设计值,取12.80KN;R-纵向或横向水平杆传递给立杆的竖向作用力设计值;计算中R取最轴力,R=4.06KNR30mHmax100mm2间距步距偏差20mm柱距偏差50排距偏差20m11)3横杆高差杆两端20mm同跨同一横载面内的高差IOnini4扣件安装扣件距离中心节点150mm相邻立柱对接扣件昌差-50mm5脚手架外伸偏差、搭接050mm8防护棚的撤除14.1 在防护棚撤除前应作好以下工作14.1.1 对防护棚进行平安检查,确认不存在严重隐患。如存在影响撤除防护棚平

10、安的隐患,应先对防护棚进行修整和回固,以保证防护棚的撤除过程中不发生危险。14.1.2 在撤除防护棚时,应先清理铺设层上的垃圾杂物,去除时严禁高空下抛掷,大块的装入容器内由垂直运输设备向下运送,能用扫帚集中的集中装入容器运下。15. 1.3防护棚在撤除前,应先明确撤除范围、数量、时间和撤除顺序、方法、物件垂直运输设备的数量,撤除的平安措施和警戒区域。15.1 严格遵循撤除顺序,由后搭先拆,先搭后拆,同一部位撤除顺序是:铺设层一-次梁钢管-一主梁钢管。15.2 撤除防护棚时,下部的出入口必须停止使用,对此除监护人员要特别注意外,还应在出人口出置明显的停用标志和围栏,此装置必须内外双面都加以设置;15.3 在撤除的防护棚周围,于坠落范围明显“禁止入内字样的标志,并有专人监护,以保证拆脚手架时无其他人员入内;15.4 防护棚人工撤除,上下运输也为人工传递,拆下的钢管、扣件及其他材料运至地面后,应及时清理,将合格的,需要整修后重复使用的和应报废的加以区分,按规格堆放。对合格件应及时进行保养,保养后送出库保管以备今后使用;15.5 防护棚撤除时遇大风

展开阅读全文
