各类桩基施工安全要点全套.docx

上传人:p** 文档编号:644409 上传时间:2024-01-02 格式:DOCX 页数:7 大小:17.78KB
下载 相关 举报
各类桩基施工安全要点全套.docx_第1页
第1页 / 共7页
各类桩基施工安全要点全套.docx_第2页
第2页 / 共7页
各类桩基施工安全要点全套.docx_第3页
第3页 / 共7页
各类桩基施工安全要点全套.docx_第4页
第4页 / 共7页
各类桩基施工安全要点全套.docx_第5页
第5页 / 共7页
各类桩基施工安全要点全套.docx_第6页
第6页 / 共7页
各类桩基施工安全要点全套.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《各类桩基施工安全要点全套.docx》由会员分享,可在线阅读,更多相关《各类桩基施工安全要点全套.docx(7页珍藏版)》请在第壹文秘上搜索。

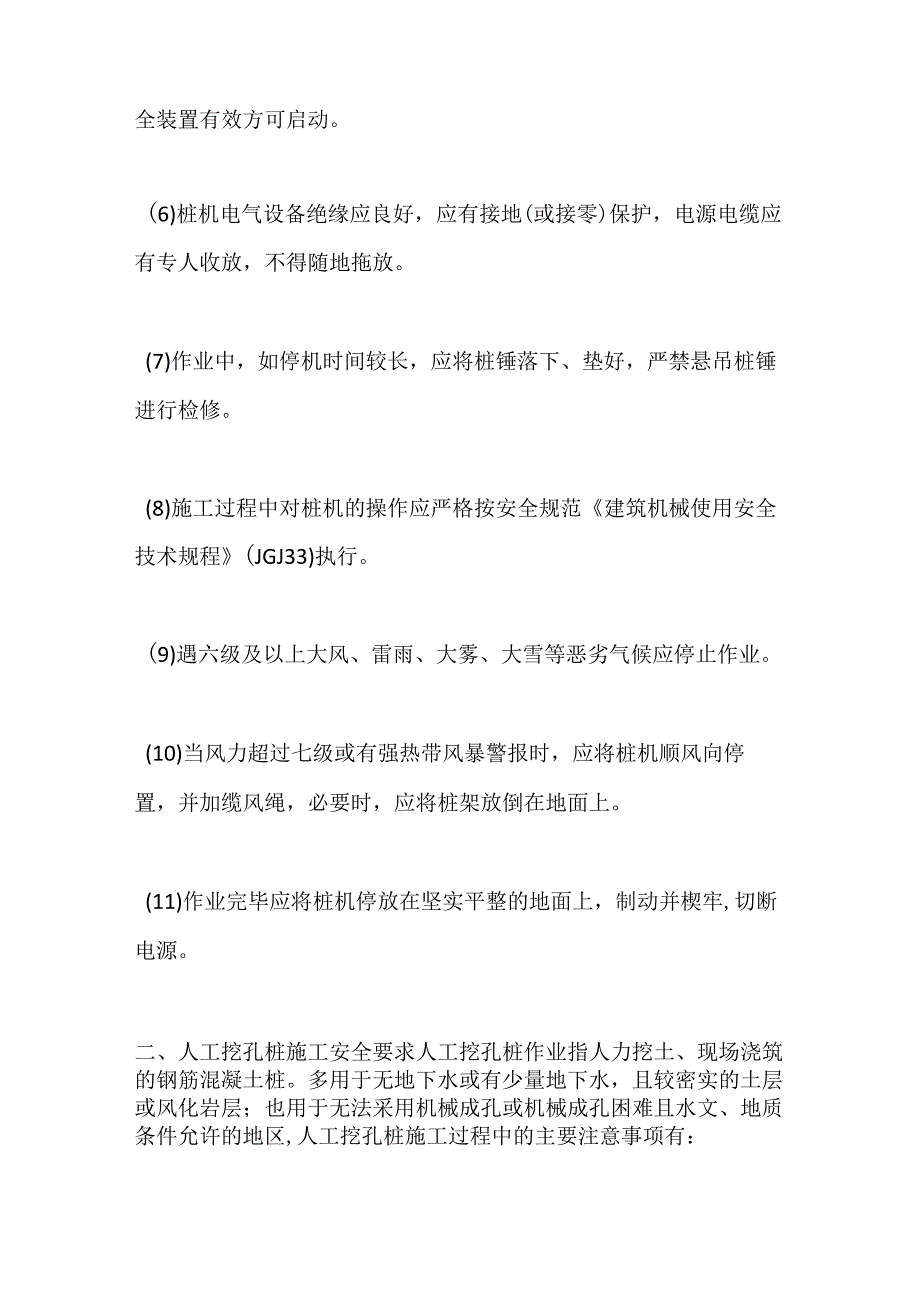

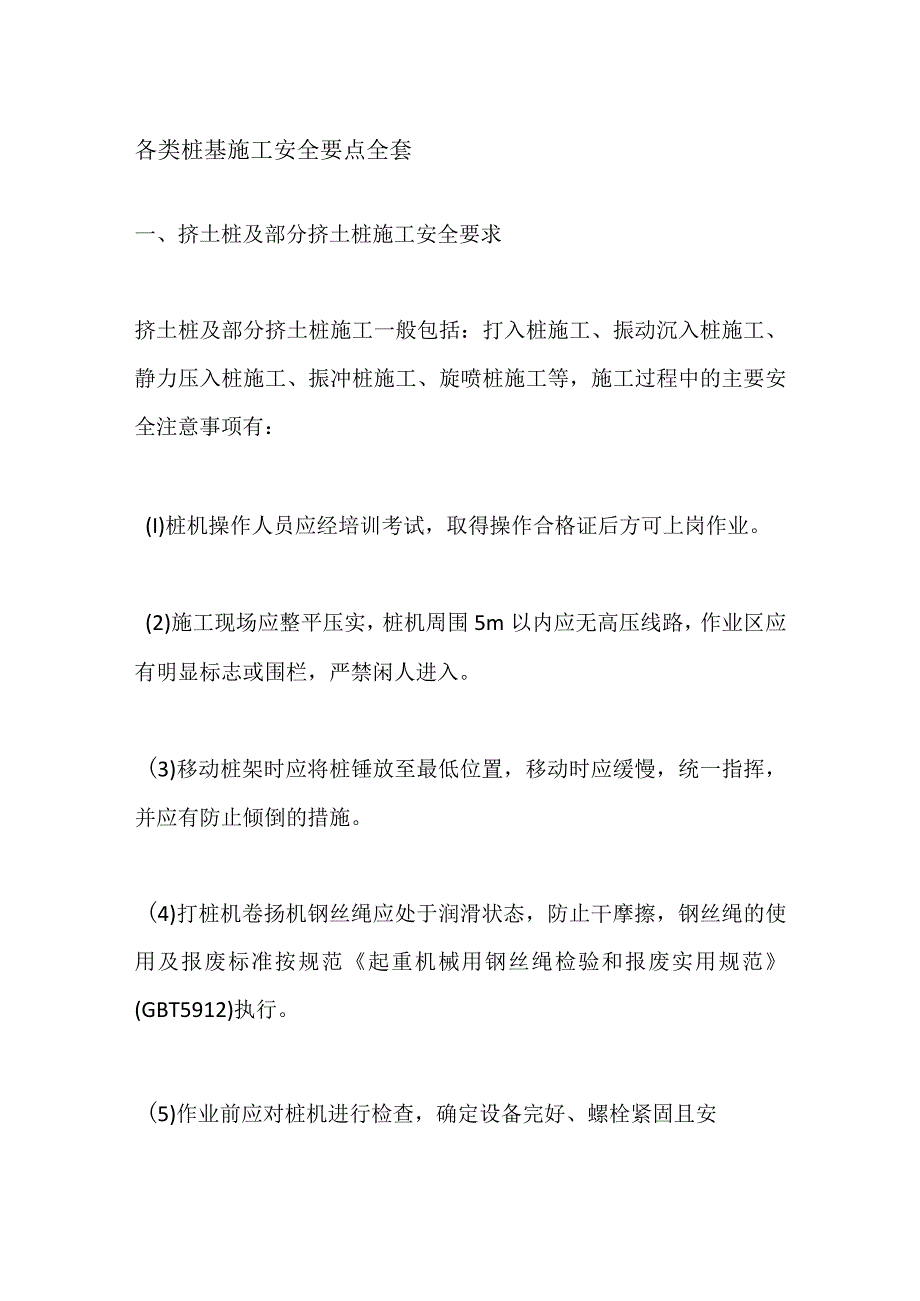

1、各类桩基施工安全要点全套一、挤土桩及部分挤土桩施工安全要求挤土桩及部分挤土桩施工一般包括:打入桩施工、振动沉入桩施工、静力压入桩施工、振冲桩施工、旋喷桩施工等,施工过程中的主要安全注意事项有:(I)桩机操作人员应经培训考试,取得操作合格证后方可上岗作业。(2)施工现场应整平压实,桩机周围5m以内应无高压线路,作业区应有明显标志或围栏,严禁闲人进入。(3)移动桩架时应将桩锤放至最低位置,移动时应缓慢,统一指挥,并应有防止倾倒的措施。(4)打桩机卷扬机钢丝绳应处于润滑状态,防止干摩擦,钢丝绳的使用及报废标准按规范起重机械用钢丝绳检验和报废实用规范(GBT5912)执行。(5)作业前应对桩机进行检查

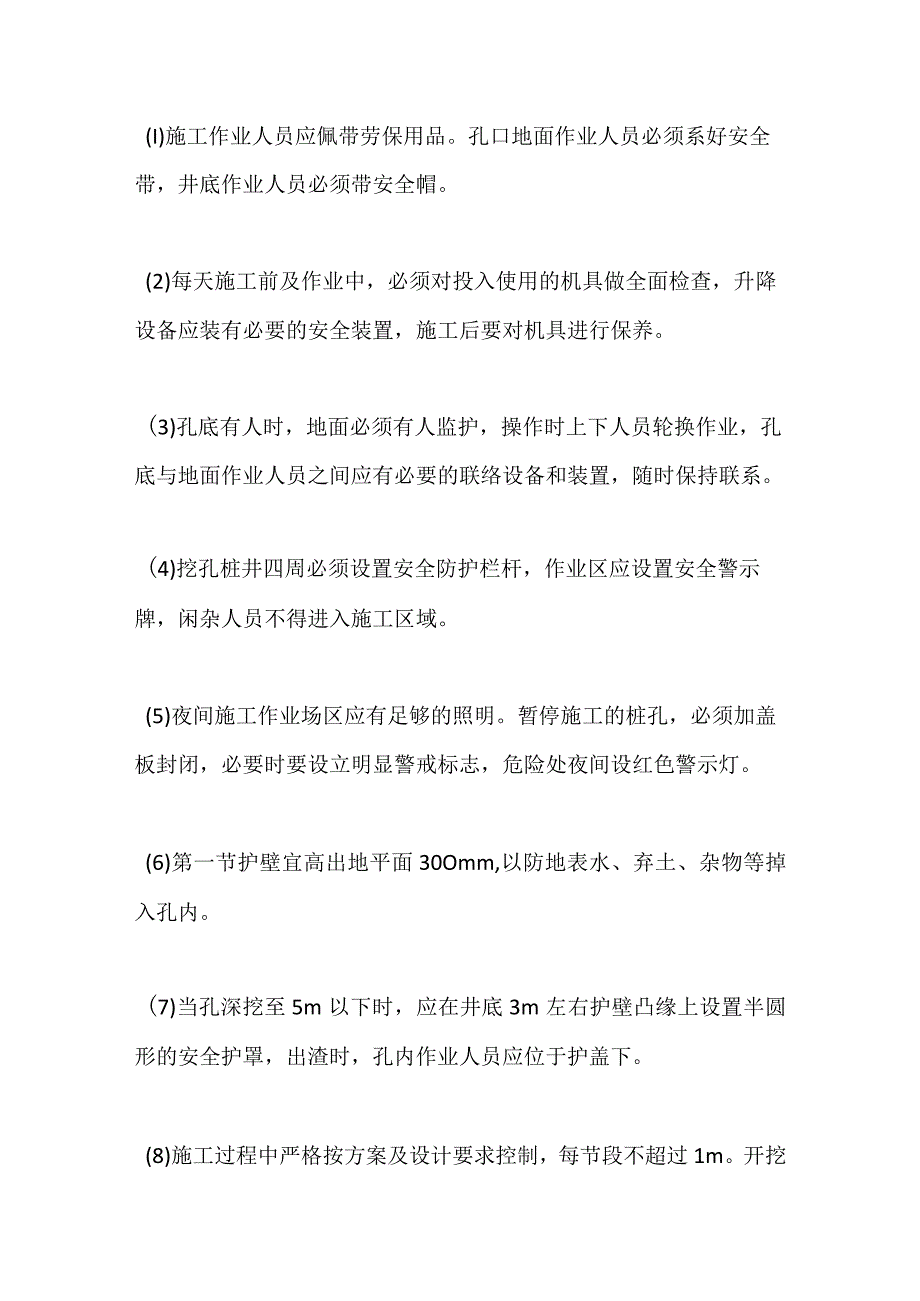

2、,确定设备完好、螺栓紧固且安全装置有效方可启动。(6)桩机电气设备绝缘应良好,应有接地(或接零)保护,电源电缆应有专人收放,不得随地拖放。(7)作业中,如停机时间较长,应将桩锤落下、垫好,严禁悬吊桩锤进行检修。(8)施工过程中对桩机的操作应严格按安全规范建筑机械使用安全技术规程(JGJ33)执行。(9)遇六级及以上大风、雷雨、大雾、大雪等恶劣气候应停止作业。(10)当风力超过七级或有强热带风暴警报时,应将桩机顺风向停置,并加缆风绳,必要时,应将桩架放倒在地面上。(11)作业完毕应将桩机停放在坚实平整的地面上,制动并楔牢,切断电源。二、人工挖孔桩施工安全要求人工挖孔桩作业指人力挖土、现场浇筑的钢

3、筋混凝土桩。多用于无地下水或有少量地下水,且较密实的土层或风化岩层;也用于无法采用机械成孔或机械成孔困难且水文、地质条件允许的地区,人工挖孔桩施工过程中的主要注意事项有:(I)施工作业人员应佩带劳保用品。孔口地面作业人员必须系好安全带,井底作业人员必须带安全帽。(2)每天施工前及作业中,必须对投入使用的机具做全面检查,升降设备应装有必要的安全装置,施工后要对机具进行保养。(3)孔底有人时,地面必须有人监护,操作时上下人员轮换作业,孔底与地面作业人员之间应有必要的联络设备和装置,随时保持联系。(4)挖孔桩井四周必须设置安全防护栏杆,作业区应设置安全警示牌,闲杂人员不得进入施工区域。(5)夜间施工

4、作业场区应有足够的照明。暂停施工的桩孔,必须加盖板封闭,必要时要设立明显警戒标志,危险处夜间设红色警示灯。(6)第一节护壁宜高出地平面30Omm,以防地表水、弃土、杂物等掉入孔内。(7)当孔深挖至5m以下时,应在井底3m左右护壁凸缘上设置半圆形的安全护罩,出渣时,孔内作业人员应位于护盖下。(8)施工过程中严格按方案及设计要求控制,每节段不超过1m。开挖后及时支护,每节护壁均应在当日连续施工完毕。(9)开挖过程中遇到井壁渗水时应及时排水,当水量不大时,用吊桶运出,当遇大量渗水时,在孔底一侧挖集水坑,用潜水泵将水排出,并立即浇筑混凝土护壁。(Io)挖出的土方应及时运离孔口,不得堆放在孔口周边5m的

5、范围内。(11)深度大于10米的桩孔应有送风装置,每次开工前5分钟送风;如经检测孔内有有毒有害气体,通风1530分钟后,重新进行气体检测,直至气体浓度符合安全作业要求为止,作业时应继续保证通风良好。(12)在施工中,应不断向孔内送风,输风量大于每秒25L,送风管尽量少弯曲,以保证送风通畅,并经常检查胶管是否漏气,一旦发现破损应随时修补堵漏。(13)孔内照明应使用防水带罩灯泡,电压为12V及以下电压,电缆为防水绝缘电缆。三、钻孔灌注桩施工安全要求钻孔灌注桩是通过机械在地基中钻进形成桩孔,在孔内放置钢筋笼、灌注混凝土形成的桩体。钻孔灌注桩施工过程中的主要注意事项有:(1)现场人员必须佩戴好各类安全

6、防护用品,特种作业人员应持证上岗。(2)施工前必须对机械设备进行检查、维修、保养。施工所用电缆线必须认真检查,确认安全后方可使用。(3)混凝土灌注、吊车升降必须有专人指挥,所有带电设备移动前须切断电源,严禁违章操作及无证上岗。(4)电气设备均须有良好的接地接零,接地电阻不大于4Q,并装有可靠的触电保护装置。配电箱以及其它供电设备不得置于水中或者泥浆中,电线接头要牢固,并且要绝缘,输电线路必须设有漏电开关。(5)现场卸料(主要指钢筋和钢板、钢管)前,必须检查卸料方向是否有人,以避免将人员砸伤。(6)作业现场必须采用封闭式管理,孔口及泥浆池周围设围栏和警示标志,严格禁止无关人员进入现场。(7)安装

7、钻孔机前,应掌握勘探资料,并确认地质条件符合该钻机的要求,地下无埋设物,作业范围内无障碍物,施工现场与架空输电线路的安全距离符合要求。(8)安装钻孔机时,钻机钻架基础应夯实、整平。轮胎式钻机的钻架下应铺设枕木,垫起轮胎,钻机垫起后应保持整机处于水平位置。(9)钻进中,应随时观察钻机的运转情况,当发生异响、吊索具破损、漏气、漏渣以及其他不正常情况时,应立即停机检查,排除故障后,方可继续开钻。(10)钻进过程中要始终保持护筒内水位高于护筒底部50Cm以上,防止塌孔。(三)钻机在作业中,应设专人指挥,并由专人操作,其他人不得随意登机;操作人员在当班中,不得擅自离岗。(12)钻机停钻,将钻头提出孔外,置于钻架上,严禁将钻头停留孔内过久。(13)在高压线或营业线附近施工,应有防触电和防设备倾覆措施。(14)钻机的移位和拆卸,应按照说明书规定进行,确保钻杆等各部分活动部件固定牢固后进行,在转移和拆运过程中,应防止碰撞机架。(15)夜间施工时,要有足够的照明,作业地点位于道路旁或人员活动频繁区域时,白天悬挂明显标志,夜间悬挂标志灯。(16)作业后,应对钻机进行清洗和润滑,并应将主要部位遮盖妥当。(17)当有六级及六级以上大风、大雾、雨雪天气时应停止钻孔作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
