喷涂滚涂施工工艺全套.docx

上传人:p** 文档编号:645094 上传时间:2024-01-02 格式:DOCX 页数:6 大小:18.08KB
下载 相关 举报
喷涂滚涂施工工艺全套.docx_第1页
第1页 / 共6页
喷涂滚涂施工工艺全套.docx_第2页
第2页 / 共6页
喷涂滚涂施工工艺全套.docx_第3页
第3页 / 共6页
喷涂滚涂施工工艺全套.docx_第4页
第4页 / 共6页
喷涂滚涂施工工艺全套.docx_第5页
第5页 / 共6页
喷涂滚涂施工工艺全套.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《喷涂滚涂施工工艺全套.docx》由会员分享,可在线阅读,更多相关《喷涂滚涂施工工艺全套.docx(6页珍藏版)》请在第壹文秘上搜索。

1、喷涂滚涂施工工艺全套主要施工范围:建筑的外墙和内墙饰面。1材料要求:(1)水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、弓虽度等级、出场日期等,并进行外观检查,做好进场验收记录。(2)细骨料:使用中粗砂,但其含泥量应不大于3%o颜料应选用耐光、耐碱性好的颜料,一个工程所用的颜料应采用同一厂家,同一牌号,同一批量生产的产品,并应一次备齐。(4)涂料:可采用厂家配制好的成品涂料,一个工程应采用同一厂家,同一牌号,同一批量生产的产品,并应一次备齐。2主要机具:主要机具包括:空压机12台(排气量O.6m3/mi

2、n,工作压力68kg/cm2),耐压胶管(可用3/8氧气管)及接头、喷斗等。并用压浆罐,3mm振动筛,输浆胶管,胶管接头,喷枪;弹涂所用的弹涂器,还有料桶,灰勺,木抹子,铁抹子,粉线包,黄蜡布或黑胶布,木靠尺,方尺,木尺等。米厘条,根据设计要求提前制作或购买成品。3作业条件:(1)门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周缝隙堵实,高层建筑金属门窗防雷接地验收完毕。(2)墙面基层及防水节点应处理完毕,完成雨水管卡,设备穿墙管等安装预埋工作,并将洞口用水泥砂浆抹平,堵实,晾干。(3)脚手架应选用双排外架子,墙面不得留设脚手眼,脚手架距墙间隙应满足安全规范的要求,同时宜留出施

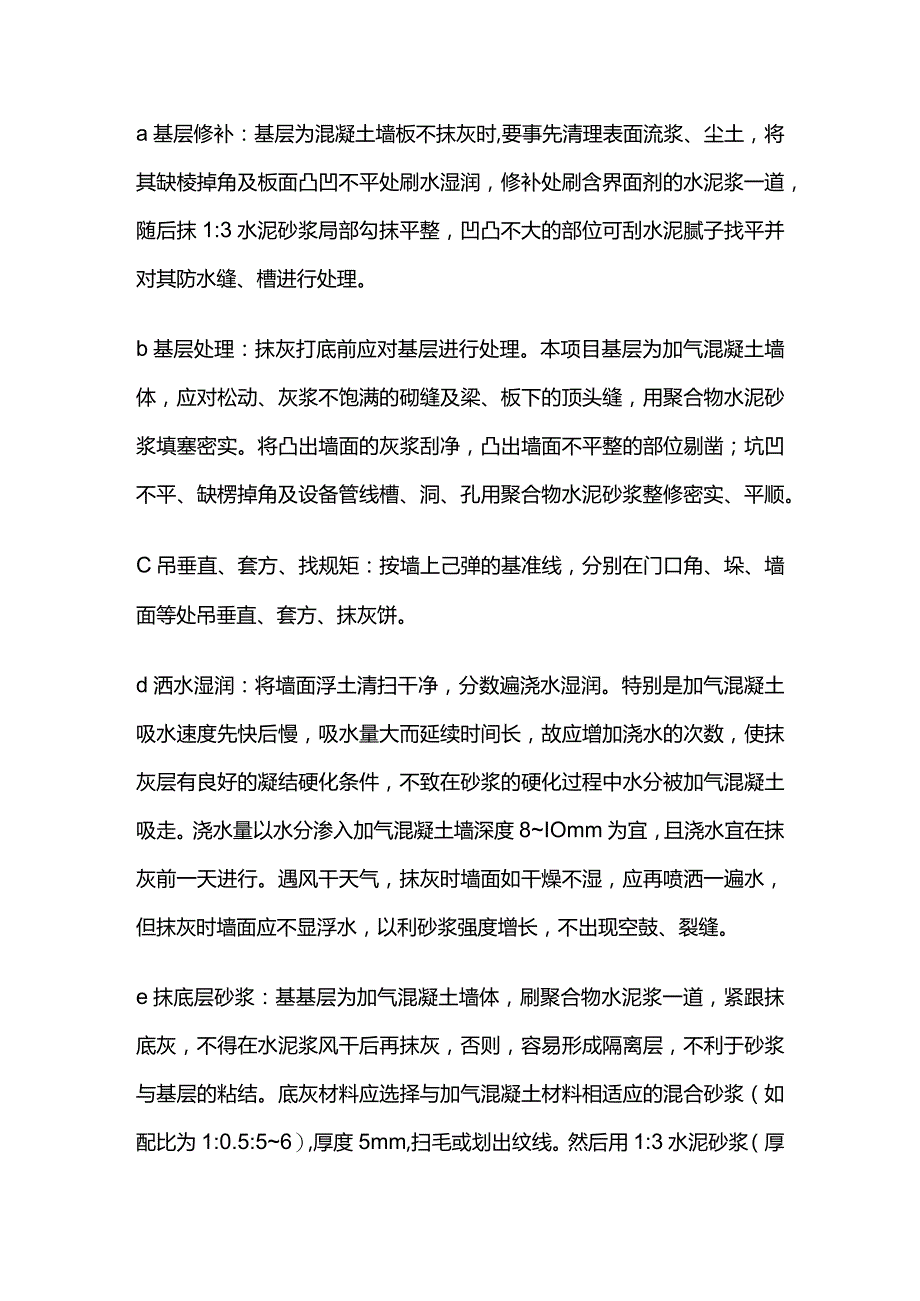

3、工操作空间,脚手架的每步高度最好与外墙分格相适应。(4)喷涂、滚涂进行饰面施工前,对所采用的机械如空压机、振动筛等应提前接好电源及高压气管,并应提前试机备用。(5)根据设计需要,提前做好喷涂、滚涂的样板,并经鉴定合格,记录好样板施工的工艺参数和方法。(6)对不进行喷涂、滚涂部位应进行遮挡,提前准备好遮挡板。4操作工艺:(1)工艺流程:基层处理、抹灰:a基层修补:基层为混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1:3水泥砂浆局部勾抹平整,凹凸不大的部位可刮水泥腻子找平并对其防水缝、槽进行处理。b基层处理:抹灰打底前应对

4、基层进行处理。本项目基层为加气混凝土墙体,应对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。C吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。d洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。特别是加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入加气混凝土墙深度8IOmm为宜,且浇水宜在抹灰前一天进行。遇风

5、干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空鼓、裂缝。e抹底层砂浆:基基层为加气混凝土墙体,刷聚合物水泥浆一道,紧跟抹底灰,不得在水泥浆风干后再抹灰,否则,容易形成隔离层,不利于砂浆与基层的粘结。底灰材料应选择与加气混凝土材料相适应的混合砂浆(如配比为1:0.5:56),厚度5mm,扫毛或划出纹线。然后用1:3水泥砂浆(厚度约58mm)抹第二遍,用大杠将抹灰面刮平,表面压光。用吊线板检查,要求垂直平整,阴阴角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。f加强措施:如抹灰层局部厚度大于或等于35mm时,应按照设计要求采用加强网进行

6、加强处理,以保证抹灰层与基体粘结牢固。不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。g底层砂浆厚度的控制:底层砂浆抹好后,预留面层厚度,如采用滚涂和弹涂方法施工应预留12mm为宜,如采用喷涂时,预留5mm为宜,可直接在打好的底灰上粘分格条进行喷涂。涂饰施涂方法不同,对水泥砂浆打底和面层的质量要求不同:喷涂:水泥砂浆底灰要求大杠刮平,木抹子搓平,表面无孔洞,无砂眼,面层颜色均匀一致,无划痕。滚涂:水泥砂浆面层要求大杠刮平,木抹子搓平,铁抹子压光,待无明水后,用软毛刷蘸水垂直向下,顺刷一遍,要求表现颜色一致,无抹纹,刷纹一致。涂刷封底漆:涂

7、刷前基面的含水率应小于10%o在基面上均匀地用喷枪喷涂或用刷子刷涂一层防潮底漆,进行封底处理,直到完全无渗色为止。以免由于基面渗色、透湿,从而污染、溶胀涂料,影响施工质量。防潮底漆干透时间约60mino面层分格,弹线、粘条:根据图纸要求分格、弹线,并依据缝的宽窄、深浅选择分格条、粘条。要保证位置准确,要横平竖直。拌制涂饰用料:本项目当采用厂家配制好的成品涂料。面层喷涂、滚涂:施工顺序:由上往下先打底,再抹水泥砂浆面层,并随抹随养护,往下落架子,一直抹到底后,打底完毕后,将架子升起,再从上往下进行喷、滚涂层的施工,以保证涂层的颜色一致。根据设计要求,结合厂家说明书,选择涂料品种,并确定涂料涂刷遍

8、数等具体工艺。a喷涂:检查粘条位置是否准确,宽度、深度是否合适。喷涂:炎热干燥的季节,喷涂之前应洒水湿润,开动空压机,检查高压胶管有无漏气,并将其压力稳定在06MPa左右。喷涂时,喷枪嘴应垂直于墙面且离开墙面3050cm,开动气管开关,用高压空气将涂料喷吹到墙上,如果喷涂时压力有变化或室外有风天气,可适当地调整喷嘴与墙面的距离。b滚涂:滚涂:应根据涂料的品种、要求的花饰确定馄子的种类。操作时在辐子上蘸少许涂料后,在预涂墙面上下垂直来回滚动,应避免扭曲蛇行。滚动的遍数应注意保持墙面涂料的颜色均匀一致。起条:及时将分格条起出。当采用成品塑料分格条时,分格条可以不用起出,清理干净即可。勾缝:将缝内清净,根据设计要求勾缝。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
