西户铁路文黄路框架桥桥施工方案2022.5.30.docx

上传人:p** 文档编号:645847 上传时间:2024-01-02 格式:DOCX 页数:11 大小:188.59KB
下载 相关 举报
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第1页
第1页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第2页
第2页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第3页
第3页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第4页
第4页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第5页
第5页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第6页
第6页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第7页
第7页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第8页
第8页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第9页
第9页 / 共11页
西户铁路文黄路框架桥桥施工方案2022.5.30.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《西户铁路文黄路框架桥桥施工方案2022.5.30.docx》由会员分享,可在线阅读,更多相关《西户铁路文黄路框架桥桥施工方案2022.5.30.docx(11页珍藏版)》请在第壹文秘上搜索。

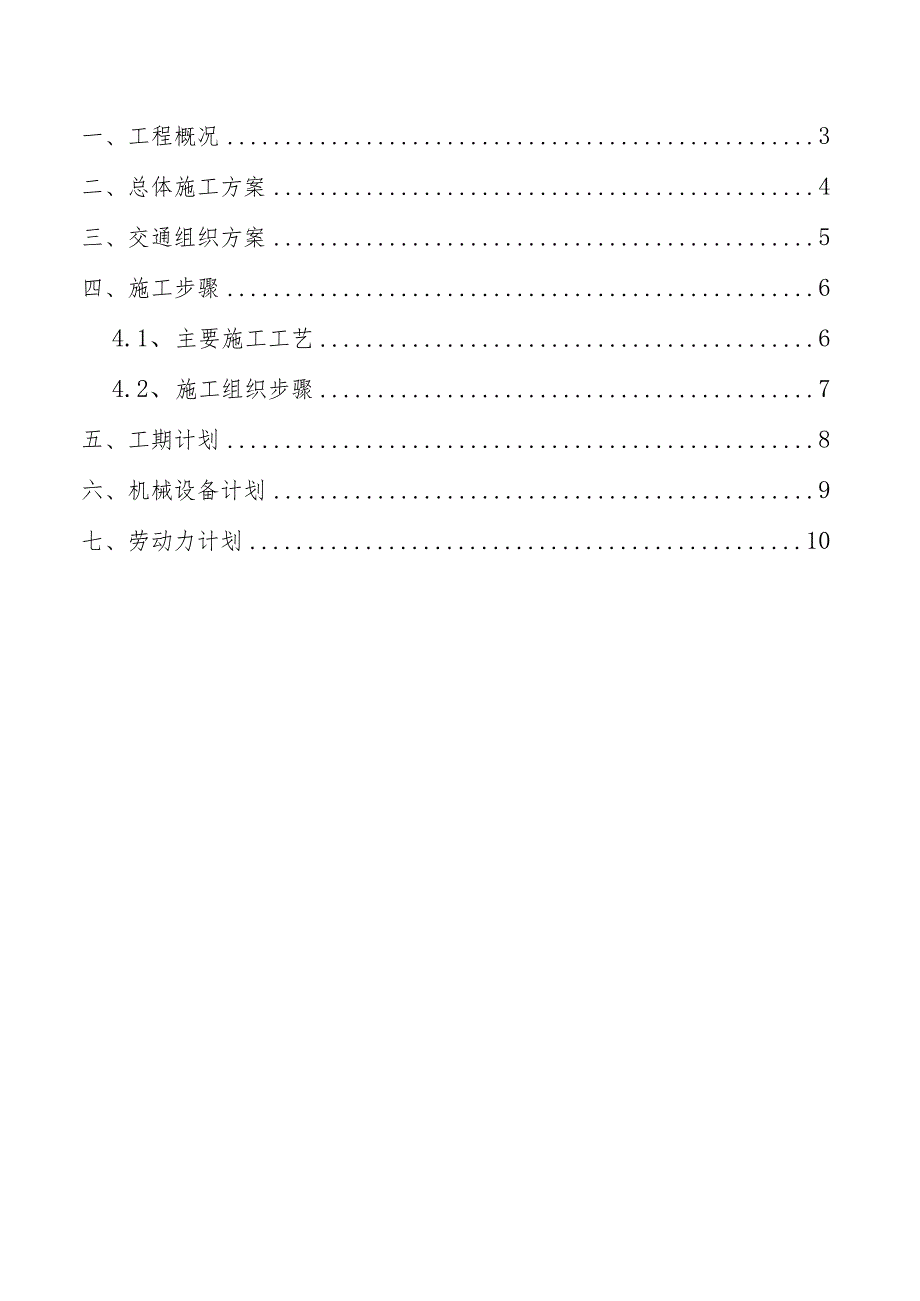

1、西户铁路改造提升项目文黄路框架桥施工方案铁建中铁二十三局集团有限公司二。二二年五月一、工程概况3二、总体施工方案4三、交通组织方案5四、施工步骤64.1、 主要施工工艺64.2、 施工组织步骤7五、工期计划8六、机械设备计划9七、劳动力计划10一、工程概况叉黄路框架桥设计范围起于K0+064,止于K0+283,全长222%其中挡墙段105m,U型槽段109.131m,下穿西户铁路跨架桥7.869m。路净宽为6-8m,道路最大纵坡为6%o框架桥7.869ml座。共计钢筋358.9t,2785.3m3。序号框架桥位置中心桩号孔数-净空(?L-m)交脚()涵长(m)结构类型1文黄路K0+175.01

2、-63.549.77.869闭口框架结构挡土墙U型槽表1.1文黄路框架桥一览表道路U型槽段采用U型开口框架结构,U型槽总长91.76m,侧墙宽度随墙高的增加从60CnI变到100Cn1,底板厚度随墙高的增加从60CnI变到100Cn1;侧墙宽度随墙高的增加从50cm变到60cm,底板厚度随墙高的增加从50CnI变到60cm。结构每个节段标准长为20m,节段间设置2cm变形缝。变形缝与变形缝之间采用遇水膨胀止水条与沥青麻絮填充。结构采用C40防水聆,抗渗等级为P8。:;F 5图Ll文黄路框架桥平面布置图文黄路结枸纵断面设计图图1.2文黄路框架桥纵向断面设计图fejrC20fO(ffl)I 七附皿

3、U鳏结械计图图1.3野口村村道U型槽结构设计图二、总体施工方案本桥施工方案严格按照规范标准和图纸要求执行,人员和机械等按指导性施组要求,并确保施工安全。框架桥基坑土方开挖全部采用机械化施工,根据基坑开挖深度、工程地质条件和周边地形,基坑采用放坡开挖的形式施工,支护形式为土钉墙。框架桥基础及墙身采用大块钢模,顶板模板采用竹胶拼装,钢管方木支撑牢固。回填采用压路机和人工小型机械配合的方法夯填施工。其他工程无特殊设计,按照常规工艺方法进行施工。三、交通组织方案文黄路框架桥(K0+175)桥址区平坦,施工时在跨越铁路处涵洞一侧原地绕行,绕行路段采用20cm厚碎石垫层+25CnI厚C25於作为路面。直接

4、影响区间两端各50Onl为控制区,在进行向右改道交通疏导时,将控制区分为警告区、缓冲区、作业区、终止区等4个区间,控制区内按照规定做好标识标牌和各种安全防护设施。施工起点导行端口设交通协管员一名,负责摆动红、绿色警示旗指引车辆行驶,在工程车进入工作区时,进行短暂的交通管制。施工路栏、警告标志等在外轮廓上设置警示红灯。图3.1文黄路框架桥下穿处四、施工步骤4.1.主要施工工艺4.1.1.施工现场调查施工前首先对施工范围内管线进行调查,确定迁改或防护方案。既有线旁地下管线情况采用人工探挖。4.L2基坑开挖施工施工前测量放样,划出平面轮廓线,开挖之前坡顶设置临时排水沟,基坑采用明挖法,L1放坡开挖,

5、支护方式采用土钉墙,坡面挂网并喷射C20杜IoCn1。在基坑底部设置集水井。4.L3主体钢筋钢筋加工由钢筋加工厂集中加工,由板车运输至施工现场进行绑扎成型。4.L4模板及支架模板采用大块组合钢模,内部搭设满堂支撑,上铺方木,铺设边墙和顶板模板,倒角部分采用竹胶板与组合钢模板拼接成型。4.1.5混凝土施工框架桥分为底板、墙身、顶板三次浇筑,三次浇筑的接缝处保证良好的衔接面、且不能留在同一平面上。混凝土由商混站集中供应,混凝土罐车运至施工现场,泵送入模,插入式捣固棒捣固密实。4.1.6U型槽施工U型槽采用定型钢模施工,立模时保证线性和支撑牢固。4.1.7柱挡墙施工模板采用大块组合钢模,立模时保证支

6、撑牢固。挡墙施工工艺及要求按照主体框架桥施工工艺及要求进行施工。4. 1.8回填跨架桥身两侧填土应严格对称均衡水平分层夯实,采用压路机压实,框架桥身两侧紧靠框架桥身部分的回填土采用人工配合小型机械的方法夯填密实。4.2、 施工组织步骤在铁路封闭之前(7月15日之前)做好基坑开挖前防排水、围挡等施工准备工作,铁路封闭之后立即开挖。首先将框架桥段开挖到位,再开挖U型槽和挡墙部分。框架桥侧墙开始施工时U型槽和挡墙同步开始施工。为加快施工进度,U型槽和挡墙根据分段采用跳隔施工的方法以增加工作面平行施工。框架桥背回填从框架桥开始向挡墙两端对称施工。五、工期计划计划2022年7月10日开工,2022年8月

7、31日完成苗家村村道框架桥所有工程。主要节点施工工期如下:基坑开挖:2022年7月12日-2022年7月15日底板於浇注:2022年7月19日侧墙於浇注:2022年7月25日顶板於浇注:2022年7月26日U型槽施工:2022年7月28日-2022年8月16日挡墙施工:2022年8月9日-2022年8月22日回填施工:2022年8月23日-2022年8月27日为保证能够按时完成业主规定的节点工期,U型槽和挡墙采用跳隔施工的方法以增加工作面平行施工。文黄路框架桥工期计划见下图5.1:文黄路道框架桥工期计划六、机械设备计划主要机械设备配置如下:序号机械名称单位数量备注1225挖掘机台1225t吊车

8、台13自卸车台44电焊机台25钢筋切断机台26钢筋弯曲机台27钢筋对焊机台28插入式振捣棒台39钢模板m220010竹胶板m2100七、劳动力计划主要劳动力配置如下表:单位:人序号工种名称按照工程施工阶段投入劳动力情况2022/72022/72022/72022/72022/82022/82022/82022/82022/82022/810-15日16-20日21-25日26-30日1-5日5-10日1015日16-20日21-25日26-31日1挖机司机22000000222自卸车司机44000000443电焊工04444444404模板工08888888805钢筋工08888888806混凝土工05505555507架子工06666666608普工510101010101010105合计114741364141414147111011

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 研究报告 > 信息产业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
