《路基石灰土施工方案.docx》由会员分享,可在线阅读,更多相关《路基石灰土施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

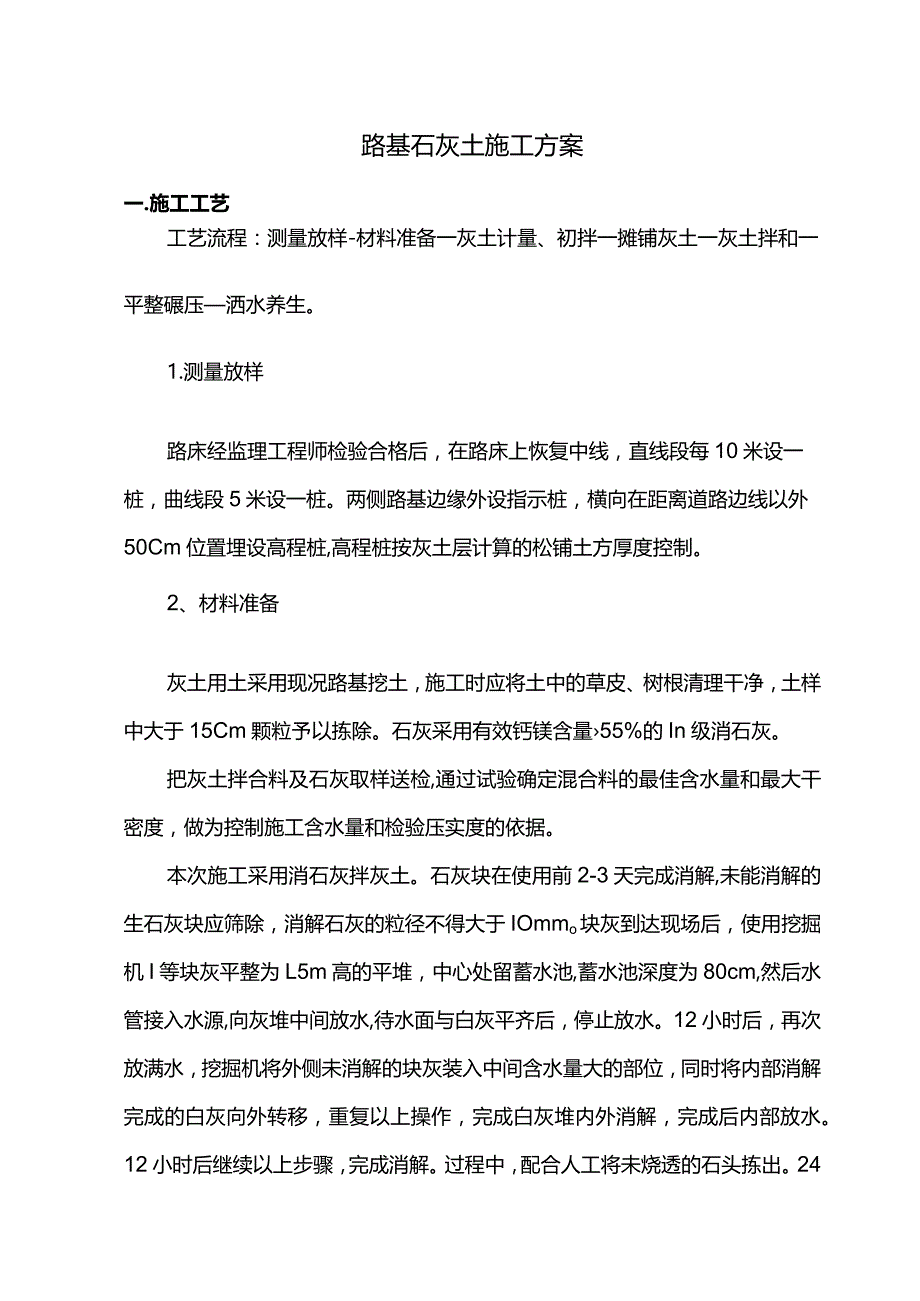

1、路基石灰土施工方案一.施工工艺工艺流程:测量放样-材料准备一灰土计量、初拌一摊铺灰土一灰土拌和一平整碾压洒水养生。1.测量放样路床经监理工程师检验合格后,在路床上恢复中线,直线段每10米设一桩,曲线段5米设一桩。两侧路基边缘外设指示桩,横向在距离道路边线以外50Cm位置埋设高程桩,高程桩按灰土层计算的松铺土方厚度控制。2、材料准备灰土用土采用现况路基挖土,施工时应将土中的草皮、树根清理干净,土样中大于15Cm颗粒予以拣除。石灰采用有效钙镁含量55%的In级消石灰。把灰土拌合料及石灰取样送检,通过试验确定混合料的最佳含水量和最大干密度,做为控制施工含水量和检验压实度的依据。本次施工采用消石灰拌灰

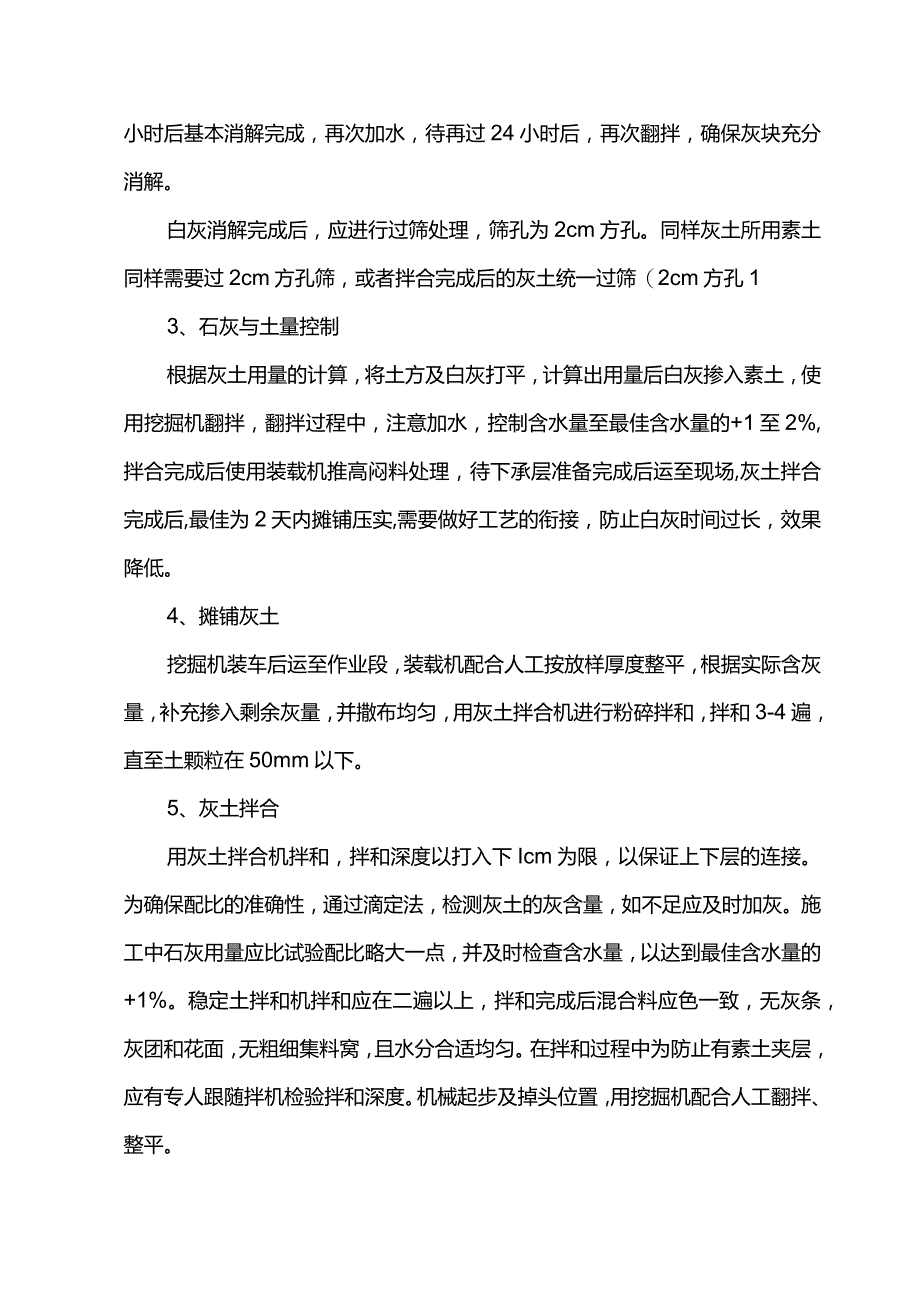

2、土。石灰块在使用前2-3天完成消解,未能消解的生石灰块应筛除,消解石灰的粒径不得大于IOmmo块灰到达现场后,使用挖掘机I等块灰平整为L5m高的平堆,中心处留蓄水池,蓄水池深度为80cm,然后水管接入水源,向灰堆中间放水,待水面与白灰平齐后,停止放水。12小时后,再次放满水,挖掘机将外侧未消解的块灰装入中间含水量大的部位,同时将内部消解完成的白灰向外转移,重复以上操作,完成白灰堆内外消解,完成后内部放水。12小时后继续以上步骤,完成消解。过程中,配合人工将未烧透的石头拣出。24小时后基本消解完成,再次加水,待再过24小时后,再次翻拌,确保灰块充分消解。白灰消解完成后,应进行过筛处理,筛孔为2c
3、m方孔。同样灰土所用素土同样需要过2cm方孔筛,或者拌合完成后的灰土统一过筛(2cm方孔13、石灰与土量控制根据灰土用量的计算,将土方及白灰打平,计算出用量后白灰掺入素土,使用挖掘机翻拌,翻拌过程中,注意加水,控制含水量至最佳含水量的+1至2%,拌合完成后使用装载机推高闷料处理,待下承层准备完成后运至现场,灰土拌合完成后,最佳为2天内摊铺压实,需要做好工艺的衔接,防止白灰时间过长,效果降低。4、摊铺灰土挖掘机装车后运至作业段,装载机配合人工按放样厚度整平,根据实际含灰量,补充掺入剩余灰量,并撒布均匀,用灰土拌合机进行粉碎拌和,拌和3-4遍,直至土颗粒在50mm以下。5、灰土拌合用灰土拌合机拌和

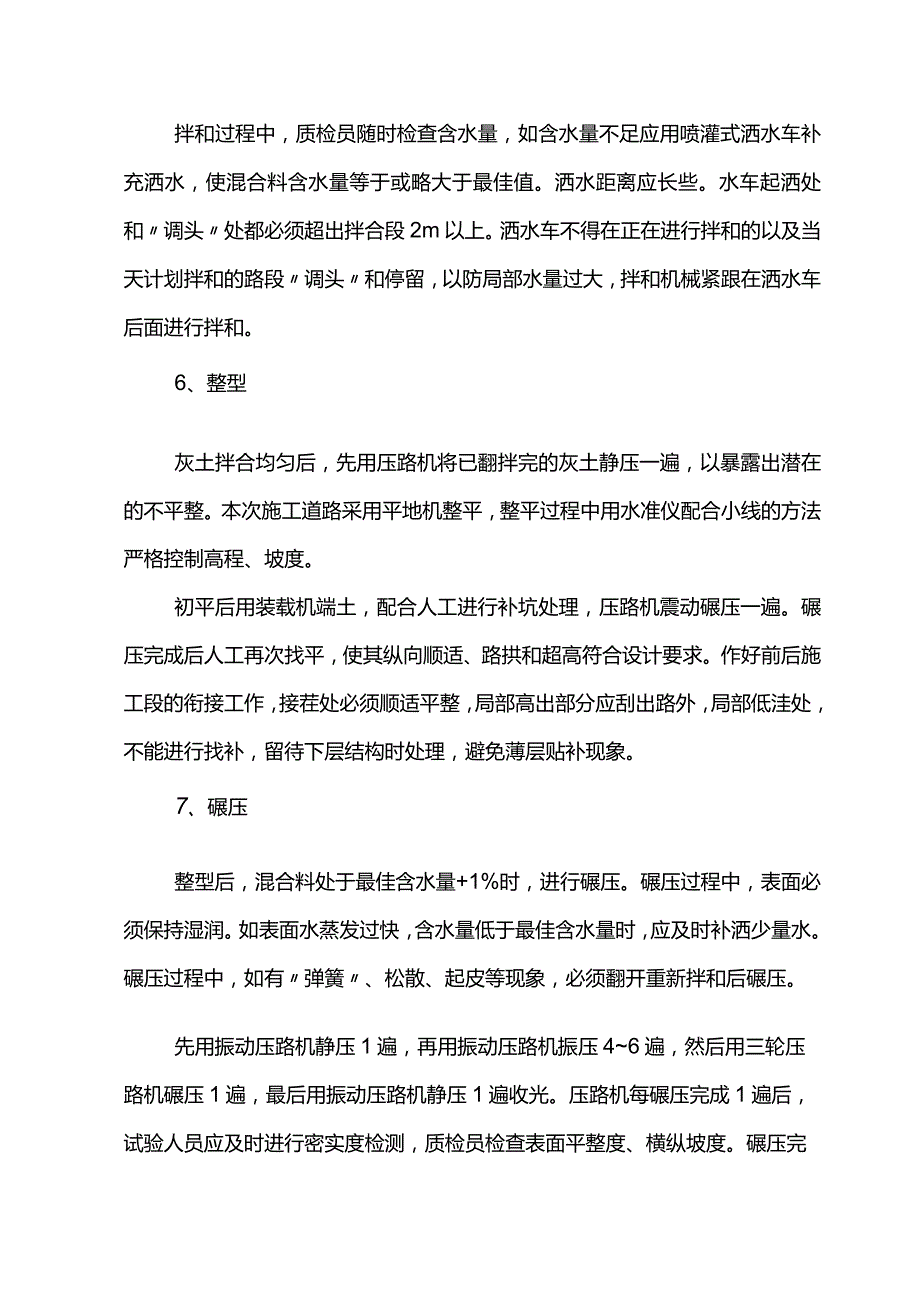

4、,拌和深度以打入下Icm为限,以保证上下层的连接。为确保配比的准确性,通过滴定法,检测灰土的灰含量,如不足应及时加灰。施工中石灰用量应比试验配比略大一点,并及时检查含水量,以达到最佳含水量的+1%。稳定土拌和机拌和应在二遍以上,拌和完成后混合料应色一致,无灰条,灰团和花面,无粗细集料窝,且水分合适均匀。在拌和过程中为防止有素土夹层,应有专人跟随拌机检验拌和深度。机械起步及掉头位置,用挖掘机配合人工翻拌、整平。拌和过程中,质检员随时检查含水量,如含水量不足应用喷灌式洒水车补充洒水,使混合料含水量等于或略大于最佳值。洒水距离应长些。水车起洒处和调头处都必须超出拌合段2m以上。洒水车不得在正在进行拌
5、和的以及当天计划拌和的路段调头和停留,以防局部水量过大,拌和机械紧跟在洒水车后面进行拌和。6、整型灰土拌合均匀后,先用压路机将已翻拌完的灰土静压一遍,以暴露出潜在的不平整。本次施工道路采用平地机整平,整平过程中用水准仪配合小线的方法严格控制高程、坡度。初平后用装载机端土,配合人工进行补坑处理,压路机震动碾压一遍。碾压完成后人工再次找平,使其纵向顺适、路拱和超高符合设计要求。作好前后施工段的衔接工作,接茬处必须顺适平整,局部高出部分应刮出路外,局部低洼处,不能进行找补,留待下层结构时处理,避免薄层贴补现象。7、碾压整型后,混合料处于最佳含水量+1%时,进行碾压。碾压过程中,表面必须保持湿润。如表
6、面水蒸发过快,含水量低于最佳含水量时,应及时补洒少量水。碾压过程中,如有弹簧、松散、起皮等现象,必须翻开重新拌和后碾压。先用振动压路机静压1遍,再用振动压路机振压46遍,然后用三轮压路机碾压1遍,最后用振动压路机静压1遍收光。压路机每碾压完成1遍后,试验人员应及时进行密实度检测,质检员检查表面平整度、横纵坡度。碾压完成后将局部高出部分铲除,局部低洼处,不能进行找补,留待结构层施工时处理。碾压完成经自检合格后报监理验收,监理签认后再进行下一道工序。8、养生石灰土成活后,用洒水车洒水养生。养生期间表面必须保持一定的湿度,但避免过湿,并控制重型车辆通过。每天洒水次数视天气状况和灰土表面湿度情况决定,
7、避免突干突湿。二.质量控制要点序号项目规定值或允许偏差(mm)检验频率检验方法范围(m)点数1三三艮抗压强度(MPa)R7=0.6MPa20001检查试验报告2压实度快速路、主干路97%10001用环刀法(见DB13(J)54-2005附录C)次干路、支路95%3含灰量-LO%+1.5%1000m21检查试验报告4含水量3%(li)1000m21燃烧法,烘干法5平整度1020路宽(m)153尺,取最大值6中线位移252004用经纬仪测量7厚度101000m21用钢尺量8宽度路缘外为便道设计要求+B401用钢尺量路缘外为绿化带设计要求+B209中线高程15201用水准仪测量10横断高程1520路
8、宽(m)156110.3%202用坡度尺量三、灰土施工注意事项1、进行灰土布灰时注意及时收听天气预报,大风天气避免布灰。2、整型碾压前应确保混合料含水量等于或略大于最佳含水量时碾压,以取得最佳压实效果。3、对于局部低洼处,在碾压前将表层5cm以上耙松,并用新拌石灰混合料找补平整。4、碾压时由两侧向路中心碾压,碾压道路两侧时,注意多压23遍以确保压实度要求。5、纵筵的处理:在摊铺后一幅时,应将前一幅边部未压实部分挖松并补充洒水,待后一幅滩铺后一起进行平整和碾压。6、雨季进行灰土施工时,应尽量减少施工面积,缩短灰土暴露时间,并应在晴天进行,每日收工前应将已拌合的灰土层碾压平整密实,防止积水过多。7、雨季施工应尽量减少现场石灰粉的存放量,并做好有效的防雨潮措施。
