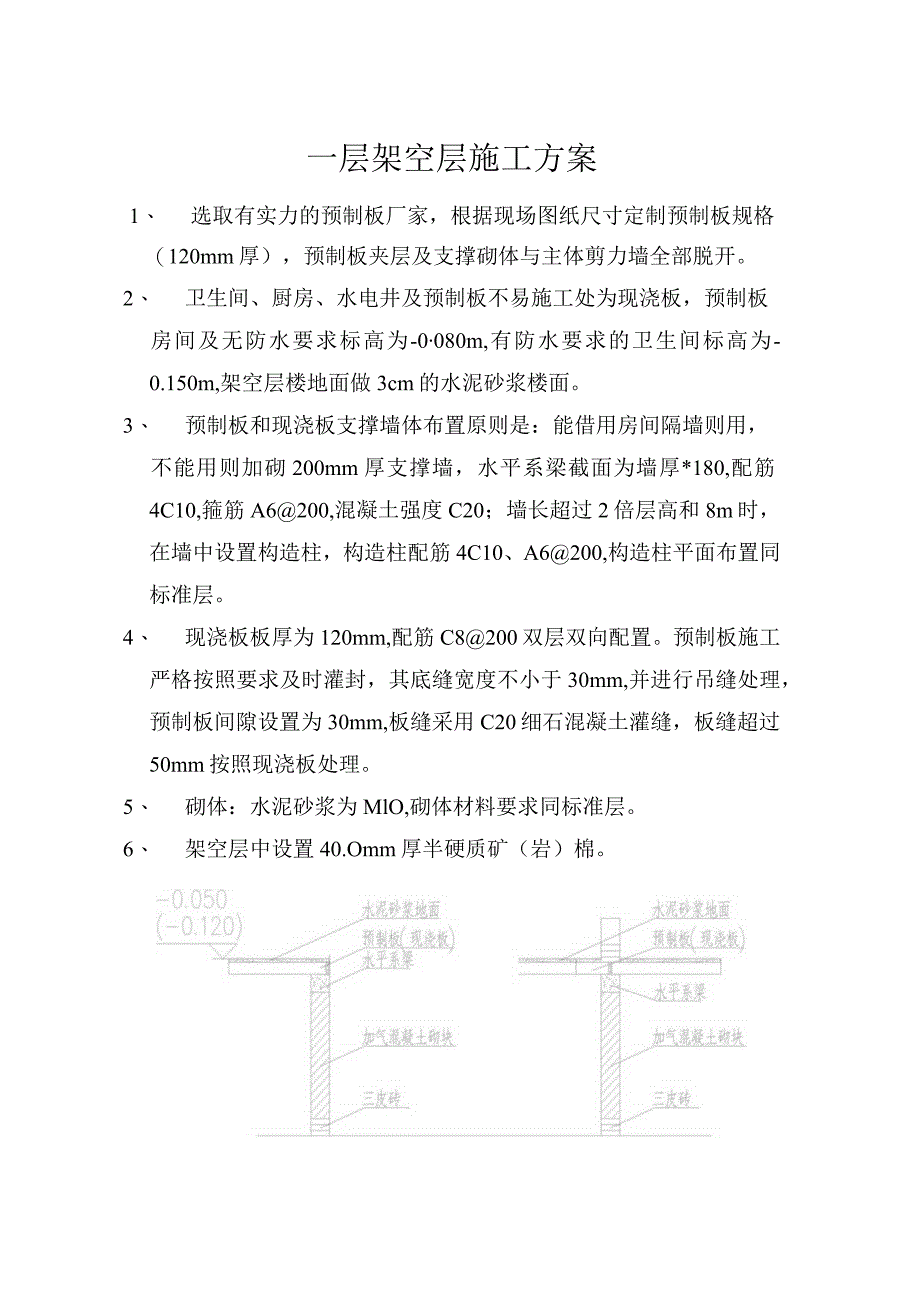

一层架空层施工方案1、 选取有实力的预制板厂家,根据现场图纸尺寸定制预制板规格(120mm厚),预制板夹层及支撑砌体与主体剪力墙全部脱开。2、 卫生间、厨房、水电井及预制板不易施工处为现浇板,预制板房间及无防水要求标高为-0080m,有防水要求的卫生间标高为-0.150m,架空层楼地面做3cm的水泥砂浆楼面。3、 预制板和现浇板支撑墙体布置原则是:能借用房间隔墙则用,不能用则加砌200mm厚支撑墙,水平系梁截面为墙厚*180,配筋4C10,箍筋A6200,混凝土强度C20;墙长超过2倍层高和8m时,在墙中设置构造柱,构造柱配筋4C10、A6200,构造柱平面布置同标准层。4、 现浇板板厚为120mm,配筋C8200双层双向配置。预制板施工严格按照要求及时灌封,其底缝宽度不小于30mm,并进行吊缝处理,预制板间隙设置为30mm,板缝采用C20细石混凝土灌缝,板缝超过50mm按照现浇板处理。5、 砌体:水泥砂浆为MlO,砌体材料要求同标准层。6、 架空层中设置40.Omm厚半硬质矿(岩)棉。
