《超前钻方案精选.docx》由会员分享,可在线阅读,更多相关《超前钻方案精选.docx(17页珍藏版)》请在第壹文秘上搜索。

1、目录一、施工组织设计11施工组织及施工工艺11、超前钻探执行标准12、超前钻探技术要求13、专L:禾王 24、钻探操作35、钻探编录42拟投入主要施工机械设备表53劳动力安排方案和进场时间54质量保证体系和质量保证举措51、质量保证体系 52、质量保证举措85平安施工举措106文明施工举措127工期保证举措139超前钻探报告深度 10进度方案网络图表.15二、工程治理班子配备.错误.!未定义书签. 1工程治理班子配备表.错误.!未定义书签.错 误. !未定义书签.一、施工组织设计1施工组织及施工工艺1、超前钻探执行标准D执行现行国家(或行业或地方)适用的标准(标准、规程等),使用 国 家法定计
2、量单位,使用标准的名词、术语.2)本次超前钻探主要执行以下国家和行业标准: 国家标准?岩土工程勘察标准?GB5002L2001; 国家标准?建筑地基根底设计标准? (GB50007-2002)及广东省标准?建筑地基根底设计标准?(DBJI 5-31-2003); 国家行业标准?建筑桩基技术标准?(JGJ94-2021); 中国工程标准化协会?岩土工程超前钻探报告编制标准?CSCS99: 98; 建设部?房屋建筑和市政根底设施工程勘察文件编制深度规定? 2021年 版.2、超前钻探技术要求1)根据广东省标准?建筑地基根底检测标准?(DBJ 15-60-2021)中12. 3. 1条、第3点“对桩

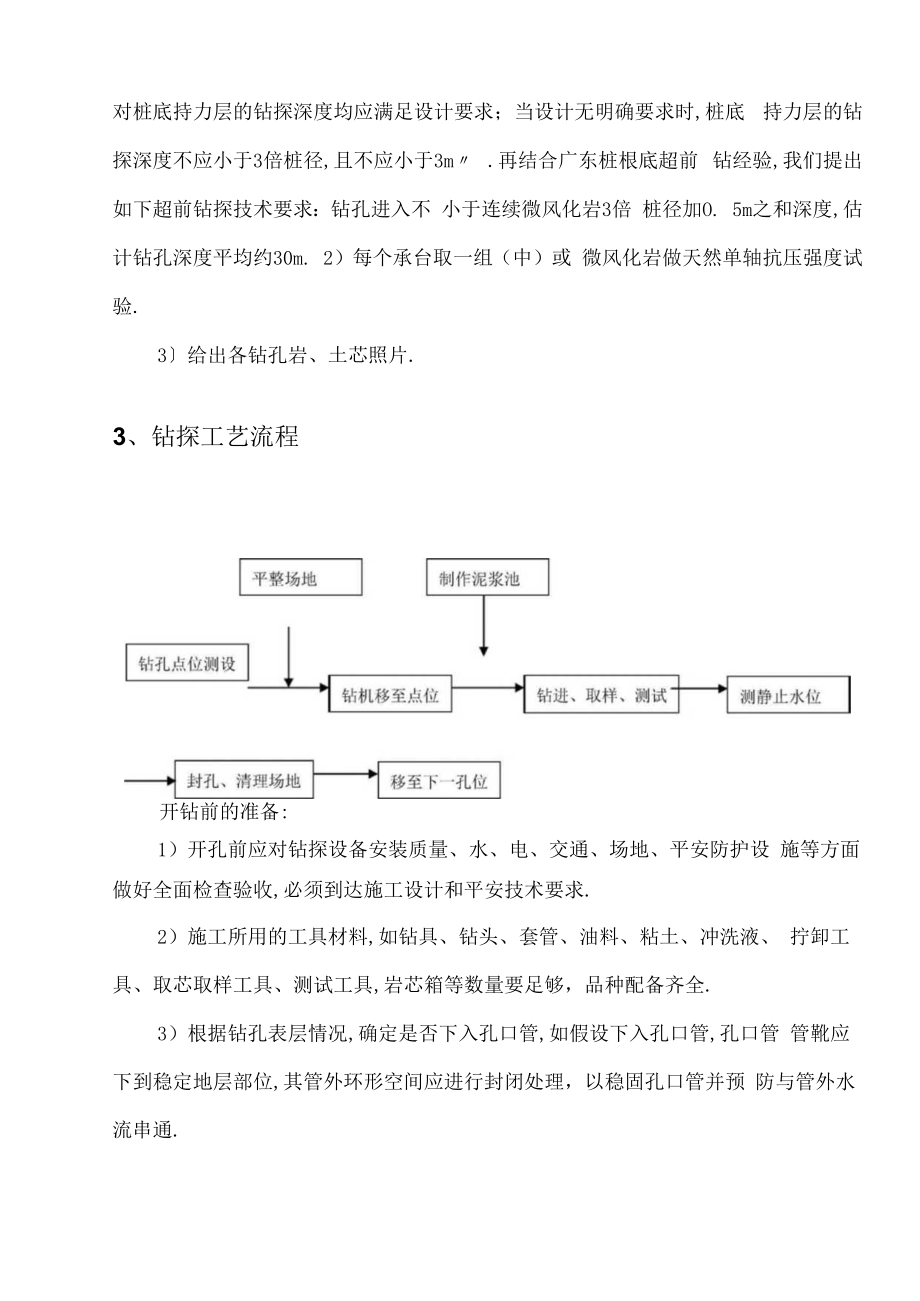

3、底持力层有夹层或岩溶的工程,每根受检桩的 每个钻 芯孔对桩底持力层的钻探深度均应满足设计要求;当设计无明确要求时,桩底 持力层的钻探深度不应小于3倍桩径,且不应小于3m .再结合广东桩根底超前 钻经验,我们提出如下超前钻探技术要求:钻孔进入不 小于连续微风化岩3倍 桩径加O. 5m之和深度,估计钻孔深度平均约30m. 2)每个承台取一组(中)或 微风化岩做天然单轴抗压强度试验.3给出各钻孔岩、土芯照片.3、钻探工艺流程开钻前的准备:1)开孔前应对钻探设备安装质量、水、电、交通、场地、平安防护设 施等方面做好全面检查验收,必须到达施工设计和平安技术要求.2)施工所用的工具材料,如钻具、钻头、套管
4、、油料、粘土、冲洗液、 拧卸工具、取芯取样工具、测试工具,岩芯箱等数量要足够,品种配备齐全.3)根据钻孔表层情况,确定是否下入孔口管,如假设下入孔口管,孔口管 管靴应下到稳定地层部位,其管外环形空间应进行封闭处理,以稳固孔口管并预 防与管外水流串通.4)现场各类物资必须摆放整洁,保持现场文明、卫生、整洁.1)钻探操作(含钻具规格、回次进尺、岩芯采取率、编录等项、)取样 操作必须执行?岩土工程超前钻探标准?第九章第一节、第二节、第四节.2)复杂地层与特殊条件下钻探操作应执行?工程地质钻探规程?第3.5条 规定.3)仔细鉴定岩芯,按?岩土工程勘察标准?第三章第二节和有关规范要求 统一岩土命名标准.
5、4)准确记录钻探进尺、不同岩性的分层厚度和采样位置.准确记录溶洞 和顶板的底板深度.6)钻探保证举措:(1)钻孔直径应依据钻探目的和用途确定.岩芯采取率应到达有 关要求 钻探,每一回次采取率:在粘性土及粉土层不应低于90%,完整 岩层不应低于 85%,砂类土、碎石类土不应低于80%,破碎岩层不应低 于65%.(2)为保证采取率,对不同的地层采用不同的方法,限制举措如下:回次 应在保证获得准确的地质资料的前提下,根据地层条件和钻具的长度 确定.在砂 类土、碎石类土中钻进时,应适当限制其进尺,以保证分层与描述的要求;在软 土及松散层中钻进时不大于0.5m,在粘性土及粉土层中钻进时,一般回次进尺 不
6、大于1.0m;在完整岩层中钻进时,回次进尺不得超过1.5m.对于软岩采用合 金钻头回转钻进;对于硬质岩,采用金 刚石钻有回转钻进;对于破碎带,采用单 动双管钻进回转钻具取芯.7)注意观察、记录钻孔中的异常气味,如发现异常气体,将使用气体检查仪器检查其成份,并做好现场保护举措,保证人员平安.5、钻探编录我院将准确记录钻探进尺、不同岩性的分层厚度和采样位置.厚度大于 0.5m的工程地质层将分层描述.现场描述应主要有以下内容:1、岩体的描述应包括结构面、结构体、岩层厚度和结构类型.2、碎石土应描述颗粒级配、颗粒形态、颗粒排列、母岩成分、风化程度、 充填物的性质和充填程度、密实度等.3、砂土应描述颜色
7、、矿物组成、颗粒级配、颗粒形态、粘粒含量、湿度、 密实度等.4、粉土应描述颜色、包含物,湿度、摇震反响、光泽反响、干强度、韧性.5、粘性土应描述颜色、状态、包含物、光泽反响、摇震反响、干强度、韧 性、土层结构等.6、特殊土除应描述上述相应土类规定的内容外,尚应描述其特殊成分和特 殊性质;如对淤泥尚需描述臭味,对填土尚需描述物质成分、堆积年代、密实度 和厚度的均匀程度等.7、对具有互层、夹层、夹薄层特征的土,尚应描述各层的厚度和层理特征.8、逐孔、逐箱拍摄岩芯彩色照片,每箱岩芯应拍摄1张照片,照片上的标 记(超前钻探名称、孔号、箱号、终孔深度等)应清楚.宜用数码照相机拍摄岩 芯,以便于计算机保存
8、、编辑.2拟投入主要施工机械设备表序号机械设备名 称型号规格数量国别产地制造年份进场时间1岩芯钻机XY-I12北探2006开工前一天2数码相机三星S6002韩国2006开工前一天3劳动力安排方案和进场时间我方方案从根据甲方要求的时间开始钻探等野外作业,共25天完成, 同时进行土工测试,资料整理,编制报告等均同步进行流水作业,在完成 野 外作业后5天之内,完成报告编制,将正式出版的报告交付甲方使用,保证 总工期30天内完成全部工作.4质量保证体系和质量保证举措1、质量保证体系对于本超前钻探工程工程的施工,我院将成立工程经理部,实行工程法治理;下设假设干职能部门,共同实施对本工程工程的质量治理.工
9、程经理为质量第一责任人,工程技术负责为质量直接责任人,工程质量 治理实行工程技术负责领导下的质检工程师负责制,通过专职质检员和各部 门、工区主管及兼职质检员,对工程进行全面限制、检测、信息反 馈和进行质 量问题的处理,同时接受业主委派的监理工程师及其代表对整个工程的监理工 作.本工程的质量治理组织机构见以下图.为贯彻质量方针,保证质量目标在本工程工程的实现,针对本工程项 目,依据IS02000的要求建立质量体系组织机构,确定质量责任和质量活动 的内容及要求,明确施工过程中质量限制程序质量保证体系见下图).我院质量治理组织机构框图院长总工程师技术科项目经理其他职能科室技术负责质检工程师工程技术部
10、中央试验室现场主管现场施工主管word.现场技术员现场技术员物资设备部经营财务司进行日常质量治理,负责组织协调催促、检查和 质里组综合各部门各级质量活动并进行质量反响.组织保证质量领导小 组成员: 经理、技 术负责、 主管工程师 质检工程师 试验工程师施工组组织技术交流和落实,保证按方案保质保量完成 任务,并进行图纸会审,编制施工方案,组织隐 检、预验和验收测量组一配合搞好工程限制测量和复测,保证施工测量精度试验组一做好材料进场的验收和抽检,负责现场计量工作材料组供给合格材料及构件并提供质量证实,搞好材料的限额发放治理实行以管好、用好、维修好机械设备为中央的 质 设备组L量责任制,做好设备检查
11、监定,填好运行记录核算组依据质量状况,监督资金发放,有权不验不合格 工程质量保证体系占砧田 以“百年大计,质量为本”为中央的质量责任制 且教组做好设备检查鉴定,填好运行记录.开展QC小组治理活制度保证工程部定期开展有针对性的 质量教育活动并组织考核定期组织工程质量检查评定期组织工程平安、文明检查评 选工序质量保证质IiI检验工 程 质里 检 验工 程 质 量 评 定质量保证体系2、质量保证举措本超前钻探工程设工程经理部,工程经理负责整个施工过程.下设岩土 工程技术组、钻探施工组、测量组、打井组、地质灾害危险性评估组、物资 供给组、后勤组,各工作组各施其职,互相配合,对工程质量、进度 平安进行
12、全方位的治理.质量监控贯穿于施工全过程,由工程技术负责负责领导,质监员和班、机 组长负责各环节的具体监控工作,每天汇总、通报质量和进度情况,每周进行 一次小结;每孔完成后须由技术负责人检查验收后才能终孔,每孔 均须有机 组长、班长、记录员、技术负责人签署的质量评定意见.建立质量监控体系,确定工程部质量治理责任如下:D工程经理(1)执行公司的质量体系文件,对工程质量全面负责,保证质量体 系持 续有效地运行;(2)对工程部质量治理责任进行分配,明确各自的责任并认真落实;(3)增强质量意识,认真履行合同所规定的质量目标;(4)负责工程质量方案的编制及实施,保证全面履行合同规定;(5)负责平安举措的实
13、施,保证平安施工;落实文明施工,保证现 场符 合“标化治理要求.2)工程技术负责(1)协助工程经理贯彻公司质量方针和质量目标,负责工程施工的技术指导和质量监督;(2)主持审批施工组织设计及新技术、新工艺、新材料在工程上的 推 广应用;(3)主管质量问题的分析、鉴定、处理及纠正举措的制定;(4)执行质量否决权,对不合格品有权责令停工、返工.3)现场技术员(1)认真招待质量体系文件,严格按标准、规程要求组织施工;(2)协助工程经理按施工组织设计和质量方案的内容落实各项工作;(3)根据工程进度,负责编制施工进度方案表;(4)负责组织和参加钻孔终孔验收;(5)负责施工前做好有关人员或机台人员的技术交底
14、,及时记好施工日 记,收集完整的技术资料;(6)及时进行钻孔地质编录工作,并收集各种记录报表详尽汇总,按时 提供钻孔工程地质柱状图和中间资料,野外工作结束,参与编制工 程超前钻 探报告.4)平安员(1)负责执行平安生产的有关规定,参与平安举措的制定;(2)具体负责现场的平安生产治理,保证平安施工;(3)检查监督平安生产举措的落实,及时消除平安隐患,及时向主 管部 门报告平安生产情况;(4)检查催促班组对新进场人员进行平安教育,做好有关资料的收集保 存.5)资料员(1)认真执行上级部门对现场施工资料治理的有关规定;(2)全面负责现场施工资料的收集、整理、编目、归档;催促检查 有 关资料及记录,对不符合规定要求的有权提出批评建议并责成改正.5平安施工举措我方将针对工程的特点、施工现场环境、施工方法、劳动组织、作业方 法、使用的机械、动力设备、架设工具以及各项平安防护设施等制定确保平 安施工的举措.平安生产制度是根据“平安第一,预防为主、“管生产必须管平安、 “平安生产、人人有责的原那么,明确各职能部门和各类人员在生产活动 中应负的平安责任:1、工程经理平安责任:1)在工程施工生产全过程中,认真贯彻落实平安生产方针、政策、法规 和各项规章制度,结合工程特点,提出有针对性的平安治理要求,严 格履行平
