三轴搅拌桩施工方案.docx

上传人:p** 文档编号:646802 上传时间:2024-01-02 格式:DOCX 页数:3 大小:34.75KB
下载 相关 举报
三轴搅拌桩施工方案.docx_第1页
第1页 / 共3页
三轴搅拌桩施工方案.docx_第2页
第2页 / 共3页
三轴搅拌桩施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《三轴搅拌桩施工方案.docx》由会员分享,可在线阅读,更多相关《三轴搅拌桩施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

1、三轴搅拌桩施工方案一.连接方式搅拌桩直径850:搭接式连接。二、桩机就位由当班班长统一指挥桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。桩机应平稳、平正,并用线锤对龙门立柱垂直定位观测以确保桩机的垂直度。三轴水泥搅拌桩桩位定位后再进行定位复核,偏差值应不超过50mm,桩径偏差不超过0.04D(34mm),垂直度偏差不大于1.5%,搭接偏差不大于200mmo三、搅拌速度及注浆控制1.三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。根据设计要求和有关技术资料规定,桩身采用一次搅拌工艺,下沉及提升均为喷浆

2、搅拌,下沉速度不大于0.5mmin,提升搅拌速度控制在不大于lm/min,桩体施工必须保持联系性,相邻桩施工间隔不得超过12h,在桩底部分适当持续搅拌注浆,并做好每次成桩的原始记录。2、制备水泥浆液及浆液注入采用一套自动拌浆设备,电脑控制配合比。3、在开机前应进行浆液的搅制,开钻前对拌浆工作人员做好交底工作。采用Po42.5级复合硅酸盐水泥,水灰比不小于1.5,水泥掺入比为22%,空搅部分掺量10%o拌浆及注浆量以每钻的加固土体方量换算。注浆压力为L5Mpa左右,以浆液输送能力控制。土体加固后,搅拌土体28天抗压强度不低于0.8Mpao4、报表记录施工过程中由专人负责记录,详细记录每根桩的下沉

3、时间、提升时间。及时填写当天施工的报表记录,隔天送交监理。四、安全保证措施:1.认真贯彻安全第一、预防为主的方针,坚持管生产,必须保安全的原则。工程实施前,对投入本工程施工的机电设备和施工设施进行全面的安全检查,不符合安全规定的地方立即整改完善,并在施工现场设置必要的安全标志和警告牌。由专人员负责保养,交接班时,接班人员必须检查机械的各方面性能并明确当班工作内容。2、工程实施时,严格按照施工组织设计和安全生产措施的要求进行施工,操作人员必须严格遵守安全生产操作规程,特殊工种必须持证上岗,各级安全员要深入施工现场,督促操作人员和指挥人员遵守操作规程,制止无证操作,吊运操作时必须由专人负责指挥。3

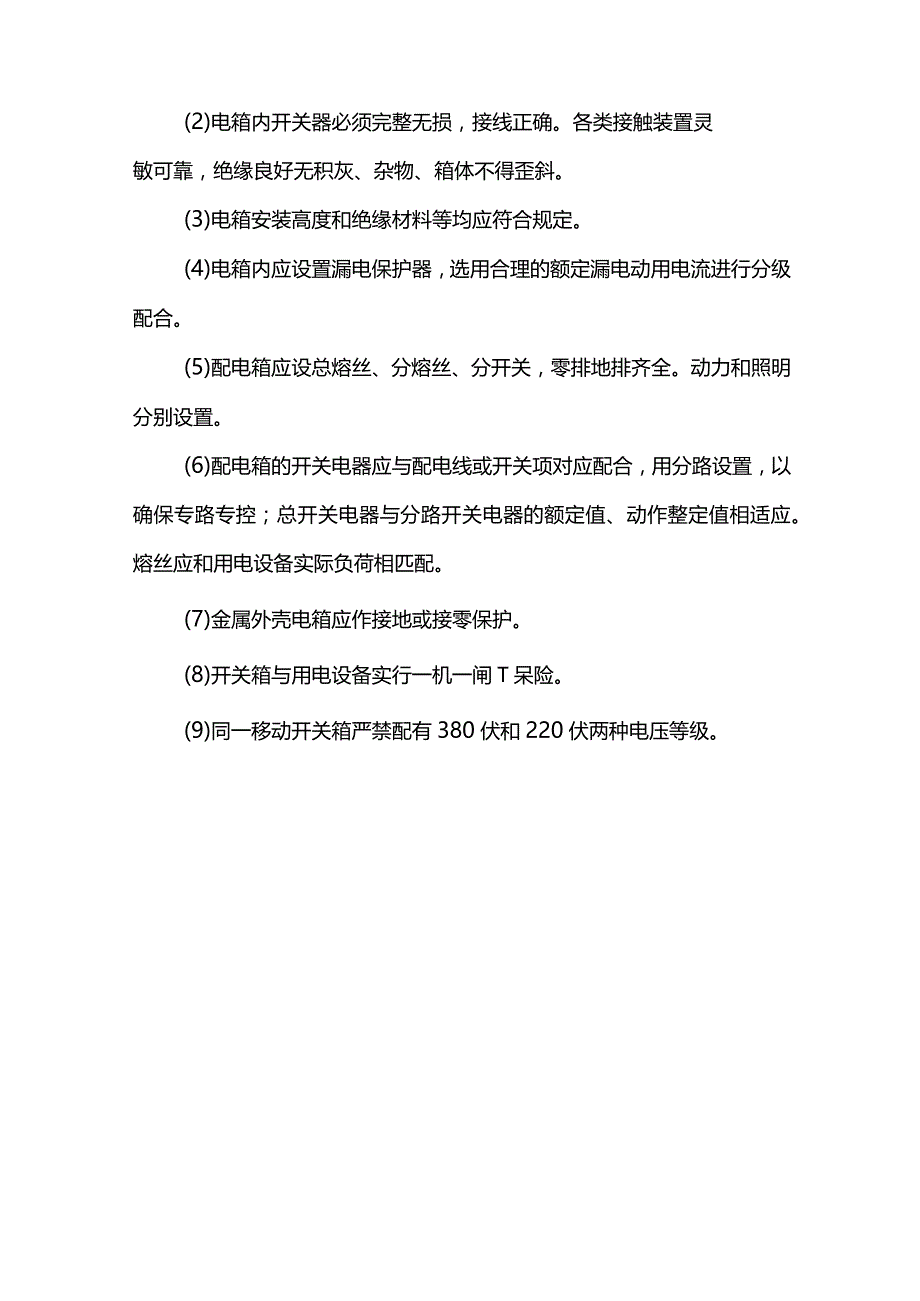

4、、电箱(配电箱、开关箱)(1)电箱应有门、锁、色标和统一编号。(2)电箱内开关器必须完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好无积灰、杂物、箱体不得歪斜。(3)电箱安装高度和绝缘材料等均应符合规定。(4)电箱内应设置漏电保护器,选用合理的额定漏电动用电流进行分级配合。(5)配电箱应设总熔丝、分熔丝、分开关,零排地排齐全。动力和照明分别设置。(6)配电箱的开关电器应与配电线或开关项对应配合,用分路设置,以确保专路专控;总开关电器与分路开关电器的额定值、动作整定值相适应。熔丝应和用电设备实际负荷相匹配。(7)金属外壳电箱应作接地或接零保护。(8)开关箱与用电设备实行一机一闸T呆险。(9)同一移动开关箱严禁配有380伏和220伏两种电压等级。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
