《水泥混凝土冬季施工方案.docx》由会员分享,可在线阅读,更多相关《水泥混凝土冬季施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

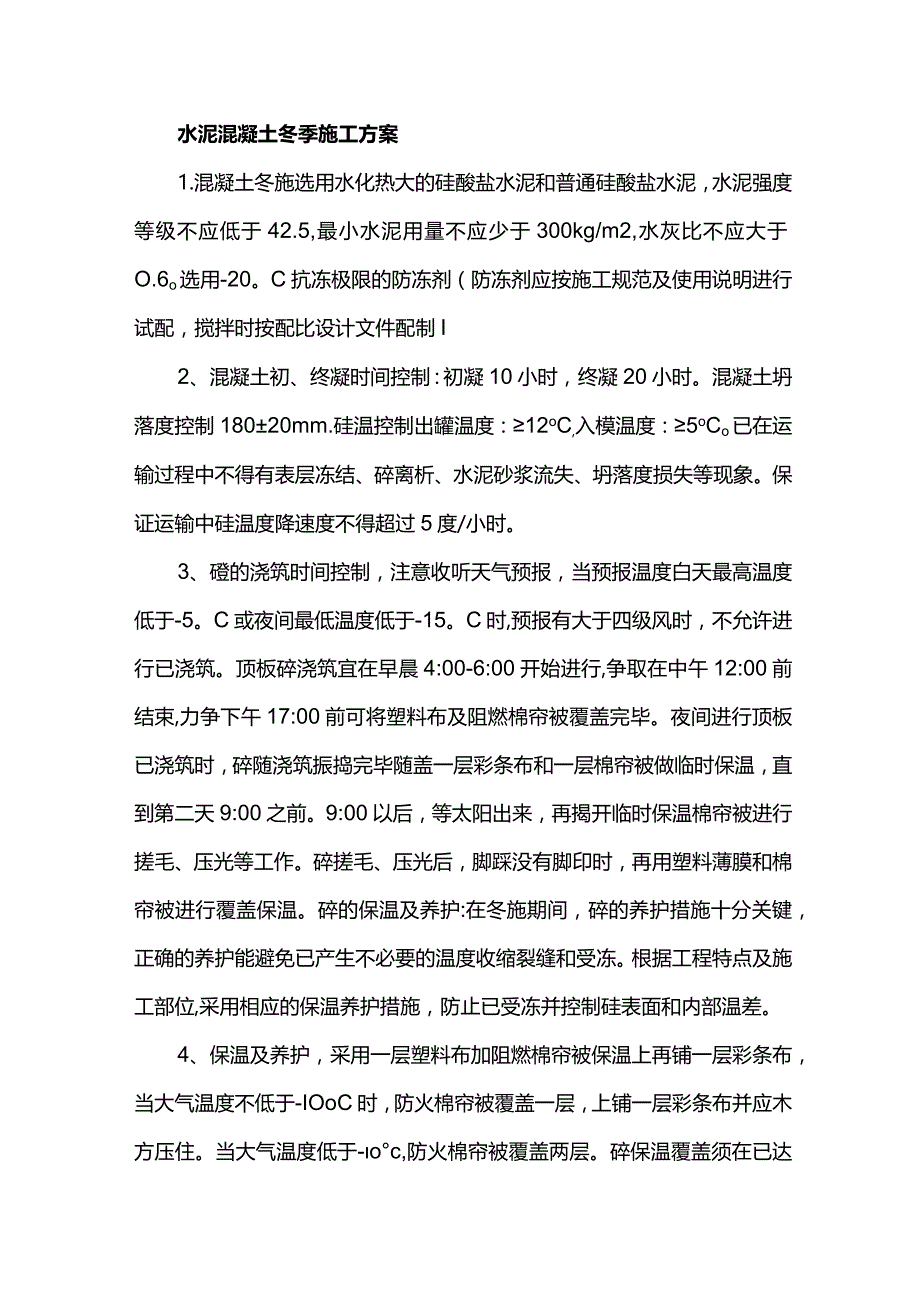

1、水泥混凝土冬季施工方案1.混凝土冬施选用水化热大的硅酸盐水泥和普通硅酸盐水泥,水泥强度等级不应低于42.5,最小水泥用量不应少于300kg/m2,水灰比不应大于O.6o选用-20。C抗冻极限的防冻剂(防冻剂应按施工规范及使用说明进行试配,搅拌时按配比设计文件配制I2、混凝土初、终凝时间控制:初凝10小时,终凝20小时。混凝土坍落度控制18020mm.硅温控制出罐温度:12oC,入模温度:5oCo已在运输过程中不得有表层冻结、碎离析、水泥砂浆流失、坍落度损失等现象。保证运输中硅温度降速度不得超过5度/小时。3、磴的浇筑时间控制,注意收听天气预报,当预报温度白天最高温度低于-5。C或夜间最低温度低

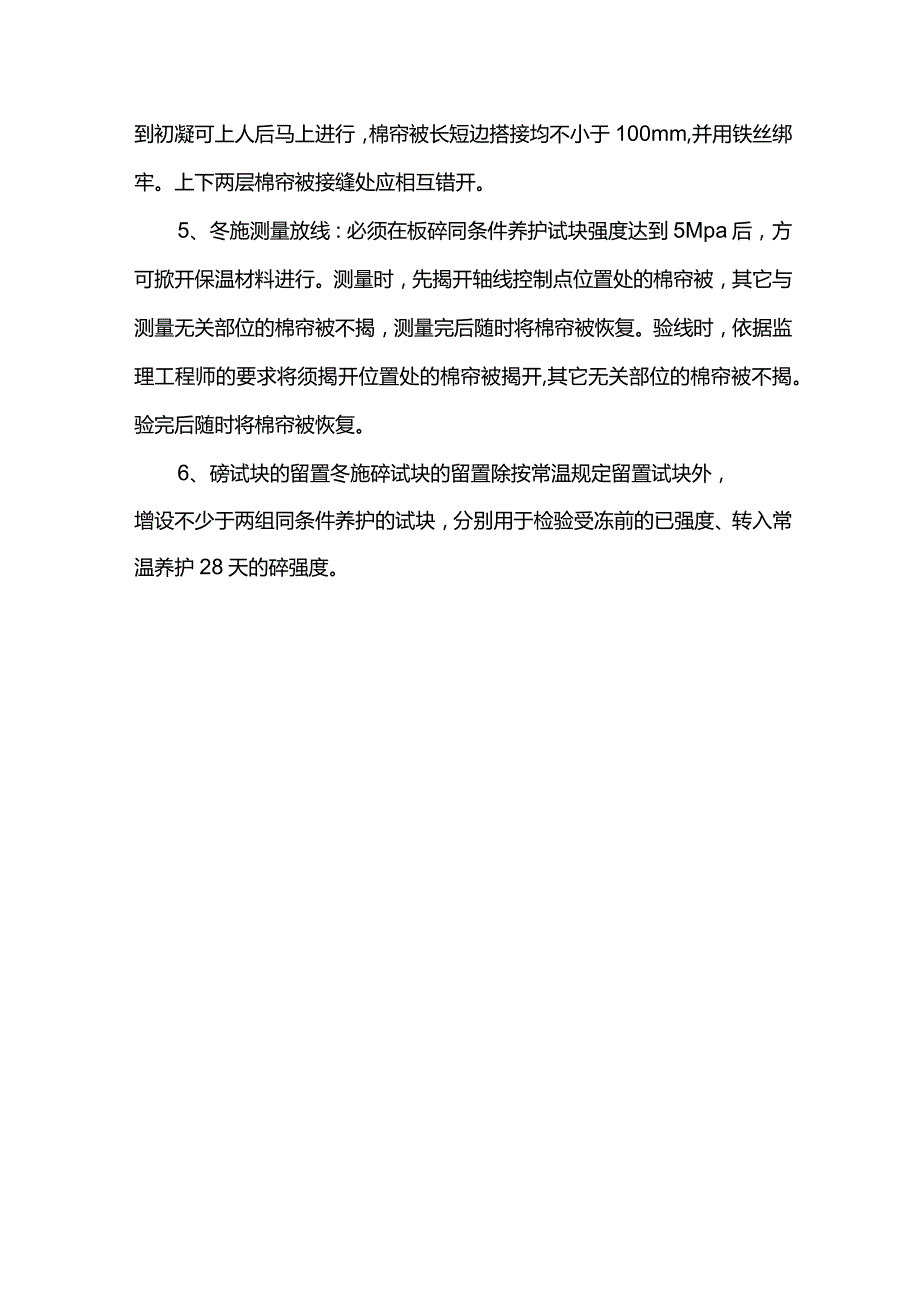

2、于-15。C时,预报有大于四级风时,不允许进行已浇筑。顶板碎浇筑宜在早晨4:00-6:00开始进行,争取在中午12:00前结束,力争下午17:00前可将塑料布及阻燃棉帘被覆盖完毕。夜间进行顶板已浇筑时,碎随浇筑振捣完毕随盖一层彩条布和一层棉帘被做临时保温,直到第二天9:00之前。9:00以后,等太阳出来,再揭开临时保温棉帘被进行搓毛、压光等工作。碎搓毛、压光后,脚踩没有脚印时,再用塑料薄膜和棉帘被进行覆盖保温。碎的保温及养护:在冬施期间,碎的养护措施十分关键,正确的养护能避免已产生不必要的温度收缩裂缝和受冻。根据工程特点及施工部位,采用相应的保温养护措施,防止已受冻并控制硅表面和内部温差。4、
3、保温及养护,采用一层塑料布加阻燃棉帘被保温上再铺一层彩条布,当大气温度不低于-IOoC时,防火棉帘被覆盖一层,上铺一层彩条布并应木方压住。当大气温度低于-oc,防火棉帘被覆盖两层。碎保温覆盖须在已达到初凝可上人后马上进行,棉帘被长短边搭接均不小于100mm,并用铁丝绑牢。上下两层棉帘被接缝处应相互错开。5、冬施测量放线:必须在板碎同条件养护试块强度达到5Mpa后,方可掀开保温材料进行。测量时,先揭开轴线控制点位置处的棉帘被,其它与测量无关部位的棉帘被不揭,测量完后随时将棉帘被恢复。验线时,依据监理工程师的要求将须揭开位置处的棉帘被揭开,其它无关部位的棉帘被不揭。验完后随时将棉帘被恢复。6、磅试块的留置冬施碎试块的留置除按常温规定留置试块外,增设不少于两组同条件养护的试块,分别用于检验受冻前的已强度、转入常温养护28天的碎强度。
