《1.10样板先行制度.docx》由会员分享,可在线阅读,更多相关《1.10样板先行制度.docx(8页珍藏版)》请在第壹文秘上搜索。

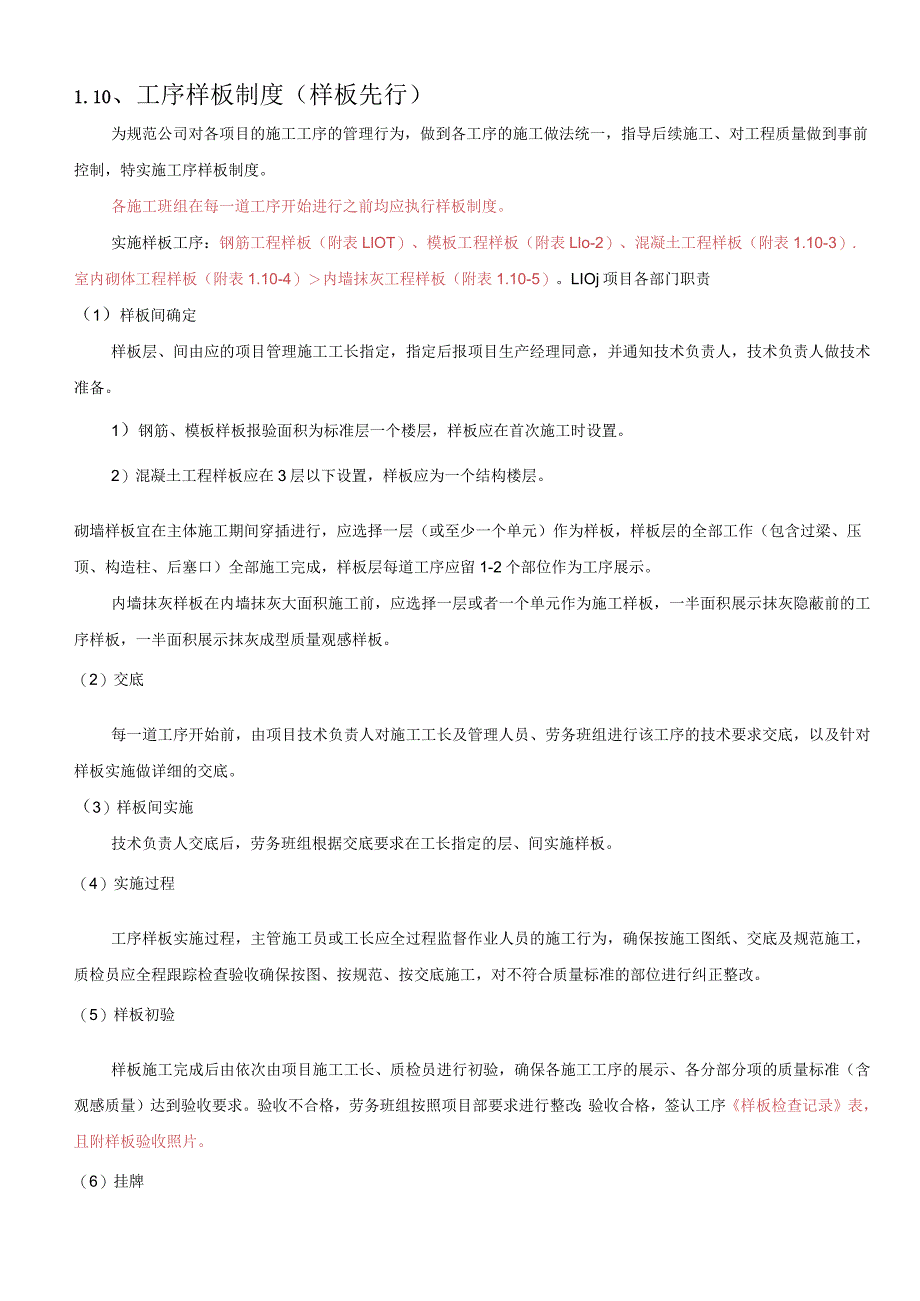

1、1.10、工序样板制度(样板先行)为规范公司对各项目的施工工序的管理行为,做到各工序的施工做法统一,指导后续施工、对工程质量做到事前控制,特实施工序样板制度。各施工班组在每一道工序开始进行之前均应执行样板制度。实施样板工序:钢筋工程样板(附表LlOT)、模板工程样板(附表Llo-2)、混凝土工程样板(附表1.10-3).室内砌体工程样板(附表1.10-4)内墙抹灰工程样板(附表1.10-5)。LIOj项目各部门职责(1)样板间确定样板层、间由应的项目管理施工工长指定,指定后报项目生产经理同意,并通知技术负责人,技术负责人做技术准备。1)钢筋、模板样板报验面积为标准层一个楼层,样板应在首次施工时
2、设置。2)混凝土工程样板应在3层以下设置,样板应为一个结构楼层。砌墙样板宜在主体施工期间穿插进行,应选择一层(或至少一个单元)作为样板,样板层的全部工作(包含过梁、压顶、构造柱、后塞口)全部施工完成,样板层每道工序应留1-2个部位作为工序展示。内墙抹灰样板在内墙抹灰大面积施工前,应选择一层或者一个单元作为施工样板,一半面积展示抹灰隐蔽前的工序样板,一半面积展示抹灰成型质量观感样板。(2)交底每一道工序开始前,由项目技术负责人对施工工长及管理人员、劳务班组进行该工序的技术要求交底,以及针对样板实施做详细的交底。(3)样板间实施技术负责人交底后,劳务班组根据交底要求在工长指定的层、间实施样板。(4

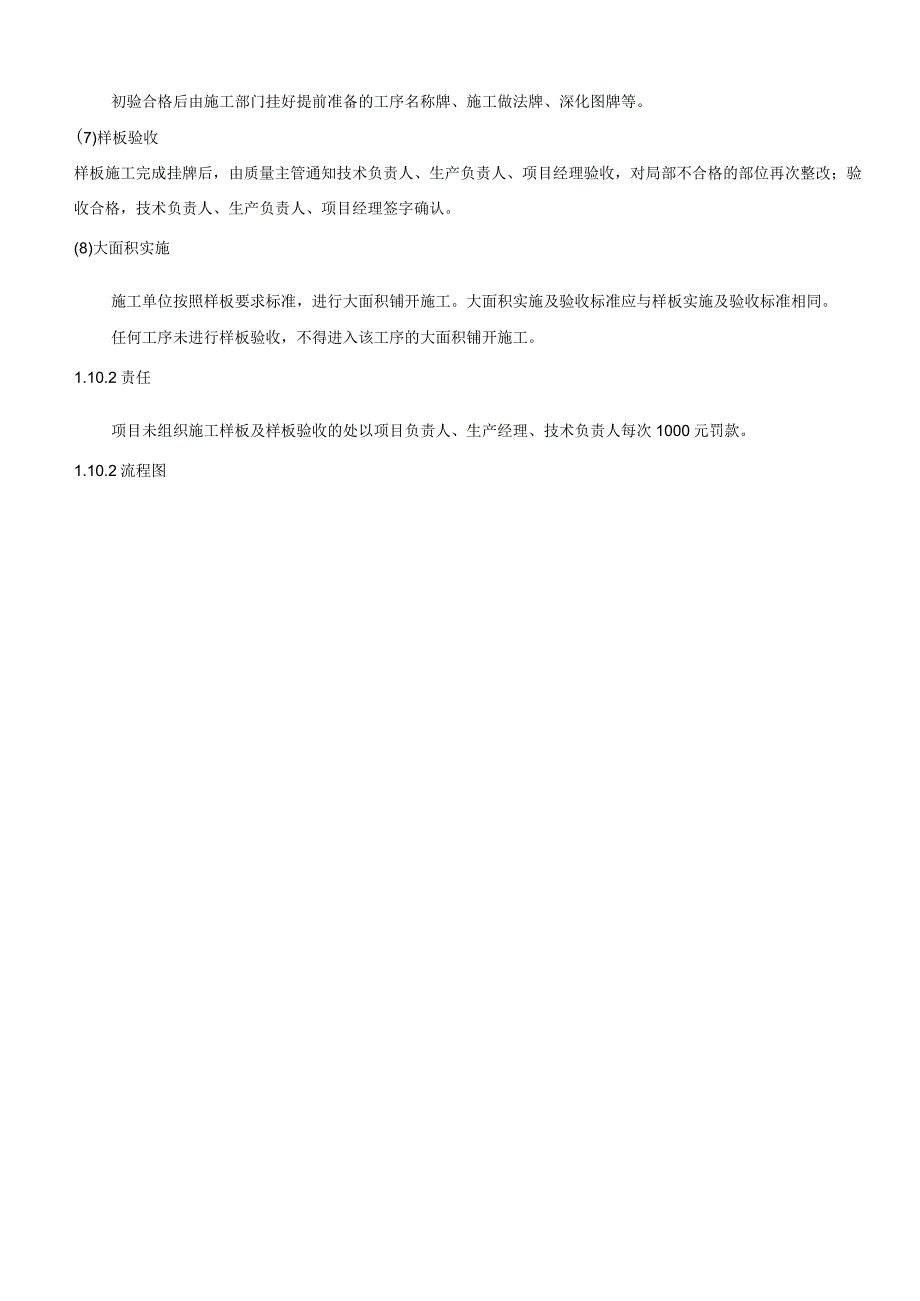

3、)实施过程工序样板实施过程,主管施工员或工长应全过程监督作业人员的施工行为,确保按施工图纸、交底及规范施工,质检员应全程跟踪检查验收确保按图、按规范、按交底施工,对不符合质量标准的部位进行纠正整改。(5)样板初验样板施工完成后由依次由项目施工工长、质检员进行初验,确保各施工工序的展示、各分部分项的质量标准(含观感质量)达到验收要求。验收不合格,劳务班组按照项目部要求进行整改;验收合格,签认工序样板检查记录表,且附样板验收照片。(6)挂牌初验合格后由施工部门挂好提前准备的工序名称牌、施工做法牌、深化图牌等。(7)样板验收样板施工完成挂牌后,由质量主管通知技术负责人、生产负责人、项目经理验收,对局

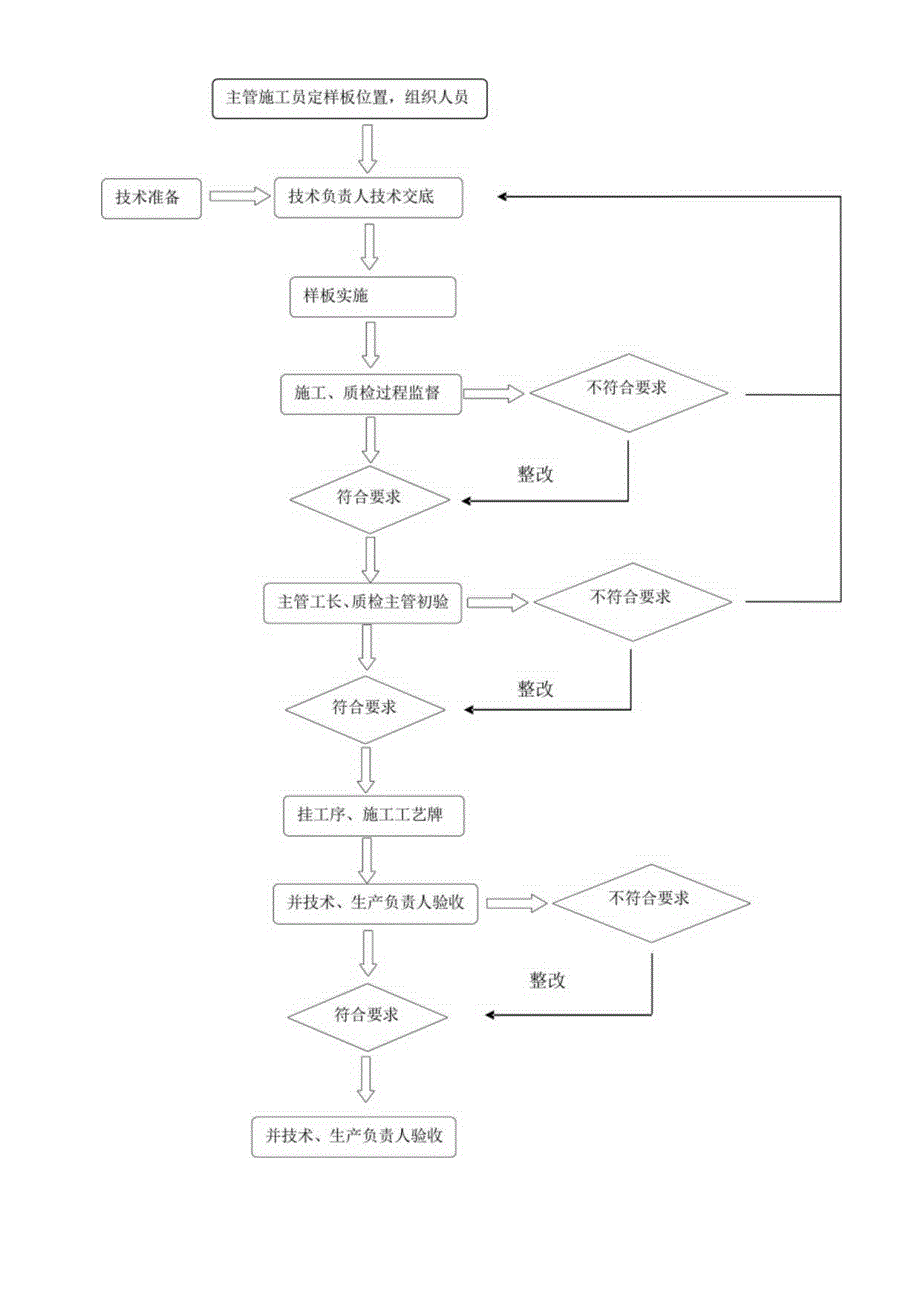

4、部不合格的部位再次整改;验收合格,技术负责人、生产负责人、项目经理签字确认。(8)大面积实施施工单位按照样板要求标准,进行大面积铺开施工。大面积实施及验收标准应与样板实施及验收标准相同。任何工序未进行样板验收,不得进入该工序的大面积铺开施工。1.10.2责任项目未组织施工样板及样板验收的处以项目负责人、生产经理、技术负责人每次1000元罚款。1.10.2流程图附表LlO-L分项工程施工样板验收表工程名称验收时间年月日样板类别分项工程模板分项样板位置主要技术质量指标序号分项内容规定值实测值1234561轴线位置52底模上表面标高53底板极差54截面尺寸4、-55垂直度5m65m86相邻板表面高差
5、27模板支架基础强度口垫板口立杆间距口横杆步距扫地杆口剪刀撑口自由端口顶托底托使用正确口顶托伸出长度口8墙柱梁板加固主楞间距口次楞间距口主次楞悬挑端长度对拉丝杆间距楼梯加固口定位钢筋间距口内衬间距口阴阳角木方加固正确口大模板包边9其它止水丝杆应用止水钢板应用口吊模加固口墙柱底部套模应用老墙丝杆应用口双面胶应用口梁柱、梁板节点拼缝口处理模板清理口样板实体图片见附页验收结论样板会签项目经理:年月日技术负责人(生产经理):年月日质量负责人:年月日工长:年月日施工员:年月日班组长:年月日工程名称验收时间年月日样板类别钢筋工程实体样板分项工程钢筋工程样板位置主要技术质量指标序号分项内容规定值实测值(mm
6、)1234561绑扎钢筋网(长宽)102受力钢筋间距10受力钢筋排距53钢筋保护层厚度柱梁54板、墙35箍筋、横向钢筋位置20预埋件中心位置56墙柱钢筋钢筋规格型号排距间距口丝头加工情况口钢筋的预留高度口钢筋接头质量口起箍高度柱箍加密区高度口节点绑扎质量口洞口加强筋口锚固方式与锚固长度拉筋布置口核心区箍筋口柱顶构造7梁钢筋钢筋规格型号口排距间距口梁接头位置口梁接头质量口负筋长度口二排筋位置口腰筋(构造或抗扭)口箍筋加密区长度口梁锚固长度口悬挑梁锚固口屋面梁构造口垫块口洞口加强口梁内垃圾口8其它板筋型号口板底筋间距口面筋(负筋)间距口绑扎口板筋锚固口搭接位置口垫块口马凳口线管加强口悬挑板筋口楼梯
7、筋预留口板洞加强口放射筋口管线加强口悬挑板上部钢筋保护层口悬挑板锚固端直段长度口悬挑板外端保护层口楼梯钢筋预留上下部钢筋分离口样板实体图片见附页验收结论样板会签项目经理:年月口技术负责人:(生产经理):年月日质量负责人:年月Il工长:年月口施工员:年月日班组长:年月日工程名称验收时间年月日样板类别主体工程实体样板分项工程混凝土工程样板位置主要技术质量指标序号分项内容规定值实测值(mm)1234561轴线位置柱、墙、梁82剪力墙5垂直度(层高)5m835m104标高层高105截面尺寸8、-5顶板水平度极差10楼梯梯步106其它施工缝凿毛口无蜂窝麻i墙柱无爆模口柱脚无漏;吊模无损坏口薄膜养浆清洗或
8、打磨口工完场验收牌口叵口无孔洞口无露筋口无夹渣口无水锈口%口墙柱阴角无咬肉口无错台口楼板无脚印护口墙柱(含外墙)、顶板拼缝打磨口外墙水泥清口工艺工法、工序、节点做法标识牌口检查样板实体图片见附页验收结论样板会签项目经理:年月日技术负责人:(生产经理):年月日质量负责人:年月曰工长:年月曰施工员:年月日班组长:年月曰工程名称验收时间年月日样板类别砌筑工程实体样板分项工程砌体工程样板位置主要技术质量指标序号分项内容规定值实测值(mm)1234561轴线位置102垂直度53表面平整度84水平灰缝105门窗洞口高度106外墙上下窗偏移207拉结筋伸出长度口反坎位置口反坎凿毛口反坎碎成型质量口构造柱、门
9、垛、边框按图设置口构造柱钢筋规格及箍筋加密区口马牙槎预留统一口拉结筋设置口构造柱关模双面胶口撮箕口口禁用步步紧口构造柱成型质量口8灰缝水平度口无透缝瞎缝通缝口勾缝扫缝口皮数杆口后塞口时间口后塞口角度搭砌正确口配砖应用口三角碎块应用口预留洞口预制碎块口门窗洞口预制碎块口栏杆安装位置预制碎块口过梁厚度口过梁伸入支座长度口支座小于20Omm现浇口压顶伸入墙体长度口压顶厚度口强弱电箱、消防箱预留口6工完场清口工艺工法、工序、节点做法标识牌口检查验收牌口样板实体图片见附页验收结论样板会签项目经理:年月日技术负责人:(生产经理):年月日质量负责人:年月Il工长:年月口施工员:年月日班组长:年月日工程名称验
10、收时间年月日样板类别装饰装修实体样板分项工程内抹灰工程样板位置主要技术质量指标序号分项内容规TH值实测值(mm)1234561垂直度42平整度43阴阳角方正度44房间方正度105空鼓开裂06平门窗、凸窗大小头47开间进深(-20)(极差20)8门窗洞口109管线开槽细石研修补口不同材料交接处钢丝网烟道钢丝网口楼梯间钢丝网口加气碎砌块钢丝网口钢丝网定距口打巴间距口墙面润湿口碎面(加气碎砌块)面甩浆或界面剂两遍成活口无露网口预留洞口、线盒等周边方圆口工完场清口喷雾养护口工完场清口工艺工法、工序、节点做法标识牌口检查验收牌口样板实体图片见附页验收结论样板会签项目经理:年月日技术负责人:(生产经理):年月日质量负责人:年月日工长:年月日施工员:年月日班组长:年月日
