《蓉欧智谷大楼桩间土坍塌处理施工方案(修改后).docx》由会员分享,可在线阅读,更多相关《蓉欧智谷大楼桩间土坍塌处理施工方案(修改后).docx(9页珍藏版)》请在第壹文秘上搜索。

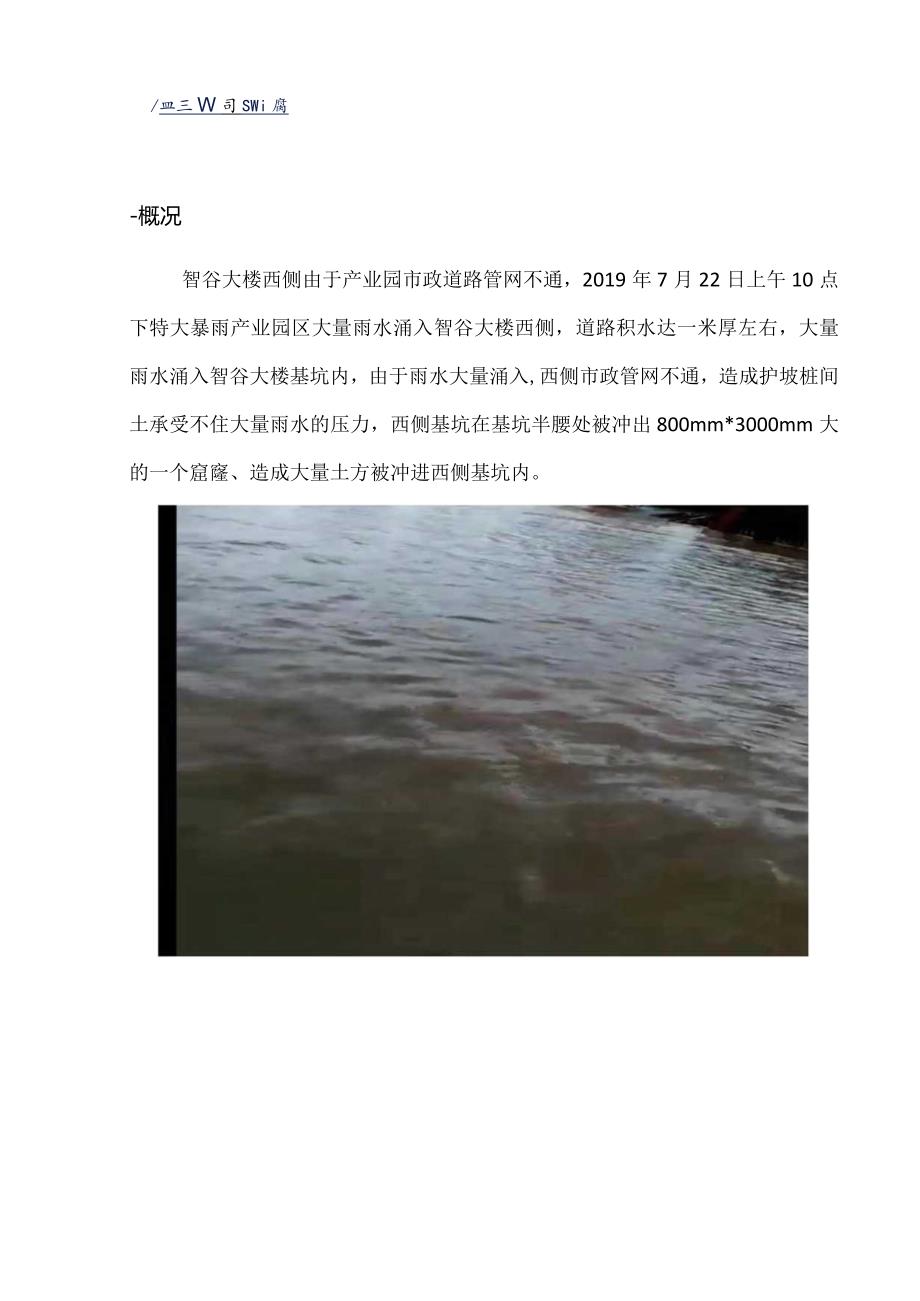

1、青白江区三洲路西延线建设项目、云顶路西延线建设项目等二十九个建设项目一蓉欧智谷大楼项目西面支护桩塌间土塌方处理方案编制人:审核人:审批人:中交第三公路工程局有限公司青白江区三洲路、云顶路西延线等二十九个建设项目经理部房建一分部2019年8月目录一畛3二处理方案5三、施工准备6四、安全WB及措施7五、应急预案7/皿三W司SWi腐-概况智谷大楼西侧由于产业园市政道路管网不通,2019年7月22日上午10点下特大暴雨产业园区大量雨水涌入智谷大楼西侧,道路积水达一米厚左右,大量雨水涌入智谷大楼基坑内,由于雨水大量涌入,西侧市政管网不通,造成护坡桩间土承受不住大量雨水的压力,西侧基坑在基坑半腰处被冲出8
2、00mm*3000mm大的一个窟窿、造成大量土方被冲进西侧基坑内。处理方案对于这种突发情况,我项目部立即启动防汛应急抢险措施:1 .立即外调160(斗容量1立方)型挖机一台、50型装载机两台,工人20名,对积水道路南侧与梢木河段挖开一道泄水沟。2 .组织工人及管理人员20名装防汛沙袋150包对西侧基坑雨水进行拦截。现场由欧管委领导和新开元公司领导及监理单位领导现场指挥抢险,经过大家共同努力,在两小时后道路排水全部全部引入梢木河内,基坑情况基本稳定,控制住了西侧基坑护坡桩坍塌的危险。险情控制住过后,管委会领导及业主单位召开专题会议,参加单位有(欧洲产业城管委会、业主单位、设计单位、第三方监测单位
3、、施工单位)针对特大暴雨对基坑的影响及后续处理方案作出明确指示:1 .委派第三方监测单位对基坑四周变形观测增加监测频率,确保施工人员在基坑内施工的安全。2 .在基坑西侧道路上砌筑(240*500)临时挡水墙,待地下室主体结构施工完成回填后拆除。3 .新增加6台管径100型污水泵24小时对基坑积水排除。4 .对已施工绑扎完成钢筋进行拆除,待基坑内冲入的泥浆清理完成,冲洗干净后重新绑扎,为确保工程质量,基坑内泥浆必须清理干净。5 .对西侧条基处破坏的防水拆除后重新铺贴。6 .为减轻西侧护坡桩侧压力,塌方处土方暂时不予回填,护坡桩塔防洞口处用钢管木方及模板临时封堵,防止下雨泥浆从此处流入基坑内,在塌
4、方处上方用钢管木方模板封闭用油布覆盖,在四周砌筑(120*200)挡水墙,防止雨水进入塌方区域。三、施工准备1、物资准备:硬防护搭设钢管750米,木方200米,模板100平米,扣件95个,页岩标砖15.12立方,M7.5砂浆4.15立方,4厚SbS防水卷材68平米、煤气2灌。2、施工机具准备、塔吊、铲、撬棍等工具。160挖掘机一台、50型铲车一辆,管径100型污水泵6台、75型污水泵4台,高压水枪2台。3、施工人员准备:围堰截流15人;电工2人,管理人员5人随时调配。排水10人,清淤30人,钢筋拆除用人工20人个,钢筋冲洗用人工2人,钢筋重新绑扎用人工30人,西侧塌方处洞口封堵木个业工8人,承台钢筋清洗用工4人。硬防护搭设架工2人,防水修复3人,挡水墙砌筑抹灰20人。四、安全管理及措施五、应急预案
