XXX段堤防工程施工组织设计方案.docx

上传人:p** 文档编号:490875 上传时间:2023-09-19 格式:DOCX 页数:50 大小:145.42KB
下载 相关 举报

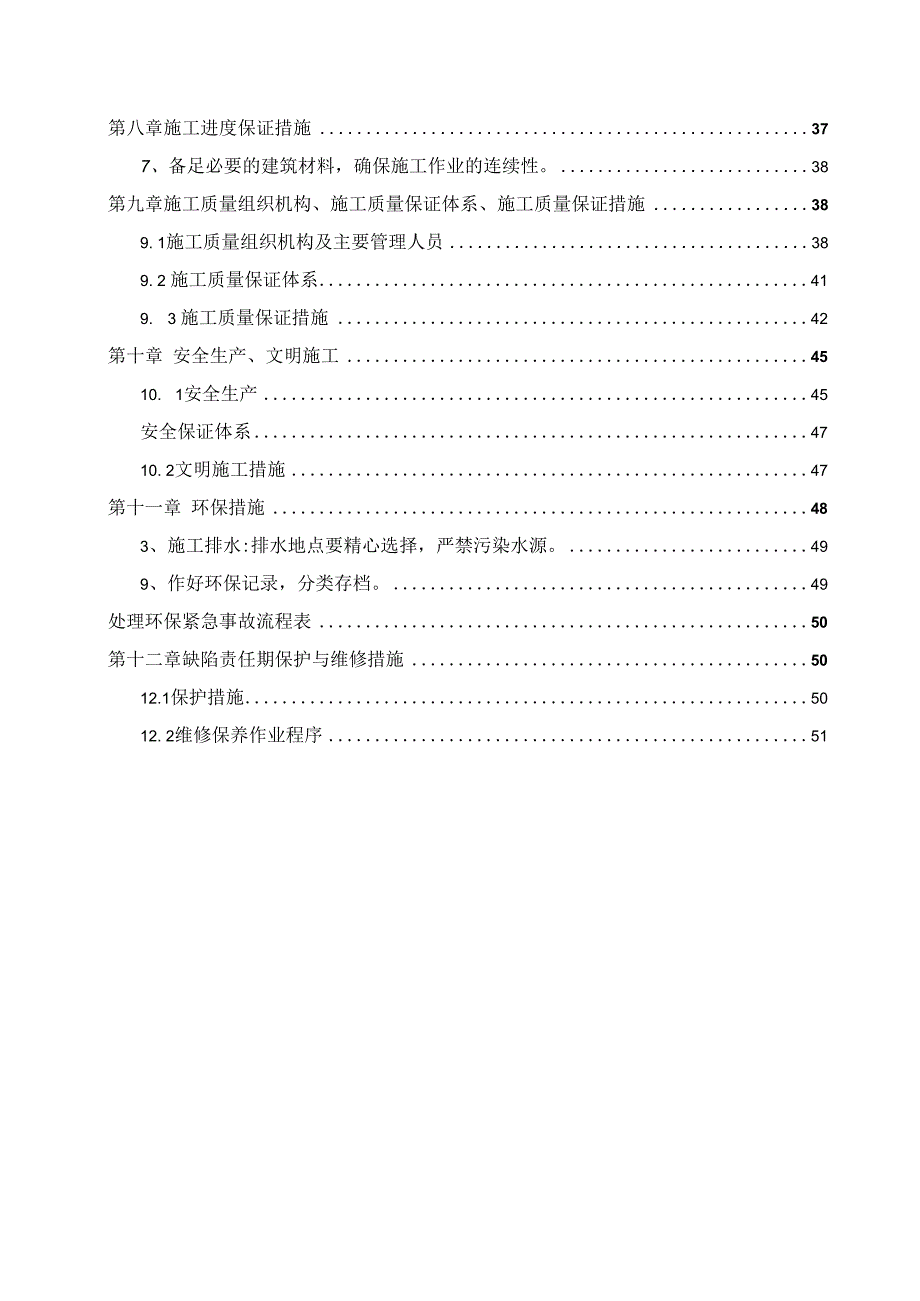

XXX段堤防工程施工组织设计方案.docx_第1页
第1页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第2页
第2页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第3页
第3页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第4页
第4页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第5页
第5页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第6页
第6页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第7页
第7页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第8页
第8页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第9页
第9页 / 共50页
XXX段堤防工程施工组织设计方案.docx_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX段堤防工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《XXX段堤防工程施工组织设计方案.docx(50页珍藏版)》请在第壹文秘上搜索。

1、XXX县XXX段堤防F0+405_F0+527段工程施工组织设计方案编制单位:编制人:审核人:二O二X年XX月XX日目录第一章工程概况4LI工程简况41. 2工程地形地质资料51. 3防洪标准及堤防级别51.5施工条件8第二章施工组织设计编制依据82. 1编制原则82.2编制依据8第三章施工总体规划93. 1工程特点93.2施工总规划9第四章施工总布置101.1. 施工布置原则101.2. 施工现场布置10第五章 主要工程项目施工125. 1施工方案126. 2施工前期准备125.3工程施工135. 4 土方填筑15第六章施工总进度计划332、施工总进度横道图计划表。33第七章 主要机械、劳动

2、力及材料使用计划347.1主要施工机械使用计划34本工程的主要施工设备表347. 2主要劳动力使用计划35第八章施工进度保证措施377、备足必要的建筑材料,确保施工作业的连续性。38第九章施工质量组织机构、施工质量保证体系、施工质量保证措施389. 1施工质量组织机构及主要管理人员389. 2 施工质量保证体系419. 3 施工质量保证措施42第十章 安全生产、文明施工4510. 1安全生产45安全保证体系4710. 2文明施工措施47第十一章 环保措施483、施工排水:排水地点要精心选择,严禁污染水源。499、作好环保记录,分类存档。49处理环保紧急事故流程表50第十二章缺陷责任期保护与维修

3、措施5012.1保护措施5012. 2维修保养作业程序51第一章工程概况1. 1工程简况XXX属长江上游左岸一级支流,全长623km,流域面积27860km2, 发源于XXX县XXX山南麓,流经XXX平原后,再经XXX、XXX、XXX、XXX、 XXX XXX至XXX入长江。XXX干流沿岸交通便利,土地肥沃,城镇密布、 人口稠密,是XXX盆地腹部经济发达地域。XXX市是蜚声中外的“中国 盐都”“恐龙之乡”,位于XXX盆地南部,辖四区两县,幅员面积4373km2, 总人口 320万人。XXX县是XXX所辖的农业大县,辖26个乡镇,总人口 103万,幅员面积1336km20 XXX城区是XXX市卫

4、星城市,也是规划以发 展食品、化工、轻纺工业和旅游为主的中等城市,面积2L IKitf,人口 22.6万人,国民生产总值22.31亿元,XXX城区地理位置优越,富隆公 路,川云公路穿境而过,并与毗邻的省级干道交织成四通八达的交通网 络,是川南重要的商贸集散地和重要的军工企业晨光化工研究院所在地。 XXX省XXXXXX城区XXX段堤防工程由XXX干流和支流釜溪河组成,布置 堤线总长3023m,其中XXX河段上起荷花塘下至XXX (釜溪河河口),设 计堤防总长2143m;釜溪河段上起平澜码头下至XXX (釜溪河河口),设 计堤防总长880m。堤线首尾与岸边高地相接,形成完整的防洪封闭圈, 保护区达

5、到20年一遇防洪标准。202x年10月该段堤防进行了竣工验收,验收至今该堤段工程已运 行了运行了 2年多,经历了三个洪期。在该堤段工程施工过程中设计内容基本得到落实,但由于园区开发 建设未同步,局部堤段堤背后坑由区域较多,且未形成纵横排水管网接 入已建穿堤排水管,造成积水,加之穿堤排水管未与积水区域连接,且 排水管进水口被填土封堵,造成整个园区的雨水只能从堤身进行渗流排 泄;堤防长时间运行后,雨水通过地下自由渗流,由于土体的不均匀性, 渗水汇集成一股较大的地下水流,并通过排水孔排除;从现场的水痕来 看,现堤防堤身浸润线位于第一级马道以上O. 38m左右(高程267. IOm, 比堤脚高约6.

6、0m),是由于原排水孔无法承担这样大流量的渗水,加之 原设计堤身为砂泥岩石磴混合填筑料,其渗透系数本身相对较小,导致 堤身浸润线较原设计工况大大抬高,并长期处于这种工况运行,堤身饱 和区日益扩大,同时也降低了堤身饱和区筑填材料两物理力学指标,影 响了堤身稳定。造成本次本段堤防垮塌的主要原因就是浸润线太高,堤 坡抗滑稳点安全系数不能满足要求,2015年10月1 5日,XXX段堤防 F0+405 -F0+527段出现垮塌。202x年一月二十五日,受项目业主委托。 我司承担XXX段堤防F0+405 -F0+527段整治工程施工任务,复工工期为 202x年2月23日至202x年3月23日,复工工程质保

7、期一个水利年度。XXX县XXX段堤防整治工程,桩号为F0+405_F0+527段,总计120 米堤段本工程计划开工日期202x年2月24日,计划完工日期202x年5月 9日。总工期70天。1. 2工程地形地质资料堤基岩土主要有粉土、粘土、砂砾石和基岩等,堤基岩土及堤身填筑 料主要物理力学指标采用原XXX段堤防技施设计资料。1. 3防洪标准及堤防级别XXX段防洪工程防洪标准为20年一遇,相应堤防及主要建筑物级别为4级。1. 4工程量序号工程内容计量单位工程数量土万开挖(运距LOknI)3 m7907砂岩石殖填筑碾压(开采运距8Km)m4879砂泥岩石硝碾压填筑(开采运距8Km)m5005堤基换填

8、块石(开采运距 8Km)3 m50大块石回填3 m945砂卵石反滤料3 m354碾压碎块垫层(利用碎破碎料厚0. 5m)m368M7.5浆砌标砖(井壁厚37 cm)3 m16F20碎防浪墙(厚0. 3m)3 m37C20碎路缘石(0. 3m)3 m43C20校护坡(厚20cm)3 m213C20碎齿墙(厚50cm)3 m225C20钢筋碎梁格H46C20碎马道、亲水平台(厚15cmHl2480.C25铜筋碎集水井底板(厚 40cm)3 m3.C25钢筋碎盖板(厚12cm)rHLC25碎路面(厚20cm)m2540.C20碎拆除3 m4600C20碎梁格rn124.手摆块石马道垫层(厚35cm)

9、m2240.草皮护坡m21440钢筋制安T3模板制安m21245.护坡滑模m21064.土工布m210.栏杆M120.700铸铁井盖个1.06 600钢筋碎管M16 75PVC排水孔M81.0新建简易公路KM0. 15施工仓库(板房)m21001. 5施工条件工程项目在XXX县城外郊,交通相对比较方便,现有公路可直达施工 区,工地材料和设备运输均可以由公路运输到工地。第二章施工组织设计编制依据2. 1编制原则1、严格项目法施工管理,按本工程设计文件要求,对本工程范围内 的所有工作内容进行质量控制、进度控制、成本控制和协调管理,真正 有效地实施全过程、全方位的管理。2、严格按有关技术标准和规程规

10、范施工。3、深入现场考察,广泛收集工程资料,根据本工程的特点提出施工 方案。4、始终贯彻业主对工期和质量控制的要求。2. 2编制依据XXX县XXX段堤防F0+405-F0+527段整治工程方案设计文件;水利水电工程施工测量规范水利水电工程施工组织设计规范4水利水电建设工程验收规程堤防工程施工规范堤防工程施工质量评定与验收规程砌体工程施工及验收规范浆砌石坝施工技术规定土工试验规程土坝坝体灌浆技术规范水工混凝土外加剂技术规程水工混凝土施工规范水利水电工程模板施工规范水利水电基本建设工程单元工程质量等级评定标准混凝土质量控制标准混凝土结构工程施工质量及验收规范钢筋焊接及验收规范水工混凝土钢筋施工规范

11、钢筋混凝土用热轧钢筋本公司相关工程内部管理规程。第三章施工总体规划3. 1工程特点本工程属属XXX县堤段整险工程,XXX段防洪工程防洪标准为20年 一遇,相应堤防及主要建筑物级别为4级。3. 2施工总规划I、工期:确保业主要求的日期,力争提前完工。2、施工质量:单元工程合格率100%,质量等级达到优良。3、安全生产:无一般以上等级事故,杜绝因工死亡事故,避免重伤 和机械及交通事故。4、文明施工:创造工作制度化,生产标准化,工程管理程序化及规 范化的施工现场。5、环保:降低噪声,减少尘埃,防止污染,控制施工弃渣、生活垃 圾等。第四章施工总布置4. 1.施工布置原则施工布置总原则:(D在保证正常施

12、工的前提下,尽量利用现有道路, 少修施工便道;(2)尽量少占耕地;(3)生产和生活区分开,以创造良好 的施工环境;(4)场地划分和布置符合国家有关安全防火、卫生及环境保 护等规定;4.2. 施工现场布置根据现场踏勘的情况,为便于施工组织,具体布置如下:4. 2. 1生活和办公区:在工地附近租用当地民房设项目经理部,负责对整个标段的施工管 理,使用面积85m2;另在各工区附近租用民房作为施工营地,各占地50m2, 总建筑面积135m04. 2.3仓库:劳动保护用品仓库(兼作保卫室):在各工区停车场附近设劳动保护用品仓库,并兼作保卫室,总占地4O4. 2.4实验室:在项目经理部设20m2实验室一间

13、,配齐配足试验设备。4. 2. 5施工临时道路:在土场至施工地点修建施工临时道路及上堤道路总占地200 m2o运 输线路分别按重载和轻载选定,做到同类运输机械同线路、同方向的运 输方式,不得超车和交叉行驶,临时道路经常维修,配备专人对道路进 行维护。4.2.6水、电及通信1、水:生活用水利用当地井水,生产用水用潜水泵从紧邻工地的河 道中取水。2、电:生活用电利用当地电网供电,生产用电采用1台套12KW移 动式柴油发电机组。3、通信:项目部设电话1部,施工现场采用移动通信方式,用手机 保持对外联络。根据施工布置,确定本工程需要的临时设施及临时用地见下表。临时设施及临时用地表用 途面积(m2)位置

14、需用时间停车场、250堤内平台实验室20租用民房施工临时道路200堤内平台仓库40堤内平台生活、办公用房135租用民房第五章主要工程项目施工5. 1施工方案本标段施工内容有土方开挖、土石方填筑、水下抛石、砌石和锥探 灌浆等,每个土方施工队、砌石施工队、抛石施工队、锥探灌浆施工队。 流水作业。5. 2施工前期准备5. 2. 1前期准备参加图纸会审、设计交底和施工技术交底;提交劳动力、机械设备、 油料及设备配件的进场计划,经审批后落实;编制测量方案,建立控制 网并加以保护;搞好质量、安全、环保等工作,确定质量、安全、环保 目标;工序能力的审定,即对配备的技术人员,施工机具的数量、规格、 完好性等进行审定,以满足施工要求;会同监理一道对土场进 行取样、 送检测。用水、用电、施工道路及临时设施的准备。开工初期,根据现 场情况派专人负责,根据工程的需要,及时调配劳动力,机械设备及相 关施工队伍的机具配套使用,保证按计划及时进场。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
