石材铺装施工方案全套.docx

上传人:p** 文档编号:648193 上传时间:2024-01-02 格式:DOCX 页数:4 大小:15.98KB
下载 相关 举报
石材铺装施工方案全套.docx_第1页
第1页 / 共4页
石材铺装施工方案全套.docx_第2页
第2页 / 共4页
石材铺装施工方案全套.docx_第3页
第3页 / 共4页
石材铺装施工方案全套.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《石材铺装施工方案全套.docx》由会员分享,可在线阅读,更多相关《石材铺装施工方案全套.docx(4页珍藏版)》请在第壹文秘上搜索。

1、石材铺装施工方案全套主要施工范围及特点:大面积的石材铺装集中在北广场、雕塑广场,单体建筑前及室内地面石材铺装等。1.材料要求(1)大理石、花岗石的品种、规格、质量、颜色应符合设计要求,其色差应符合施工验收规范的要求。(2)板材不得有裂缝、掉角、翘曲和表面缺陷。(3)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5o(4)砂:粗砂或中砂。(5)矿物颜料、蜡、石材清洁剂。2.主要机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷。,作业条件(1)板材进场后应侧立堆放,

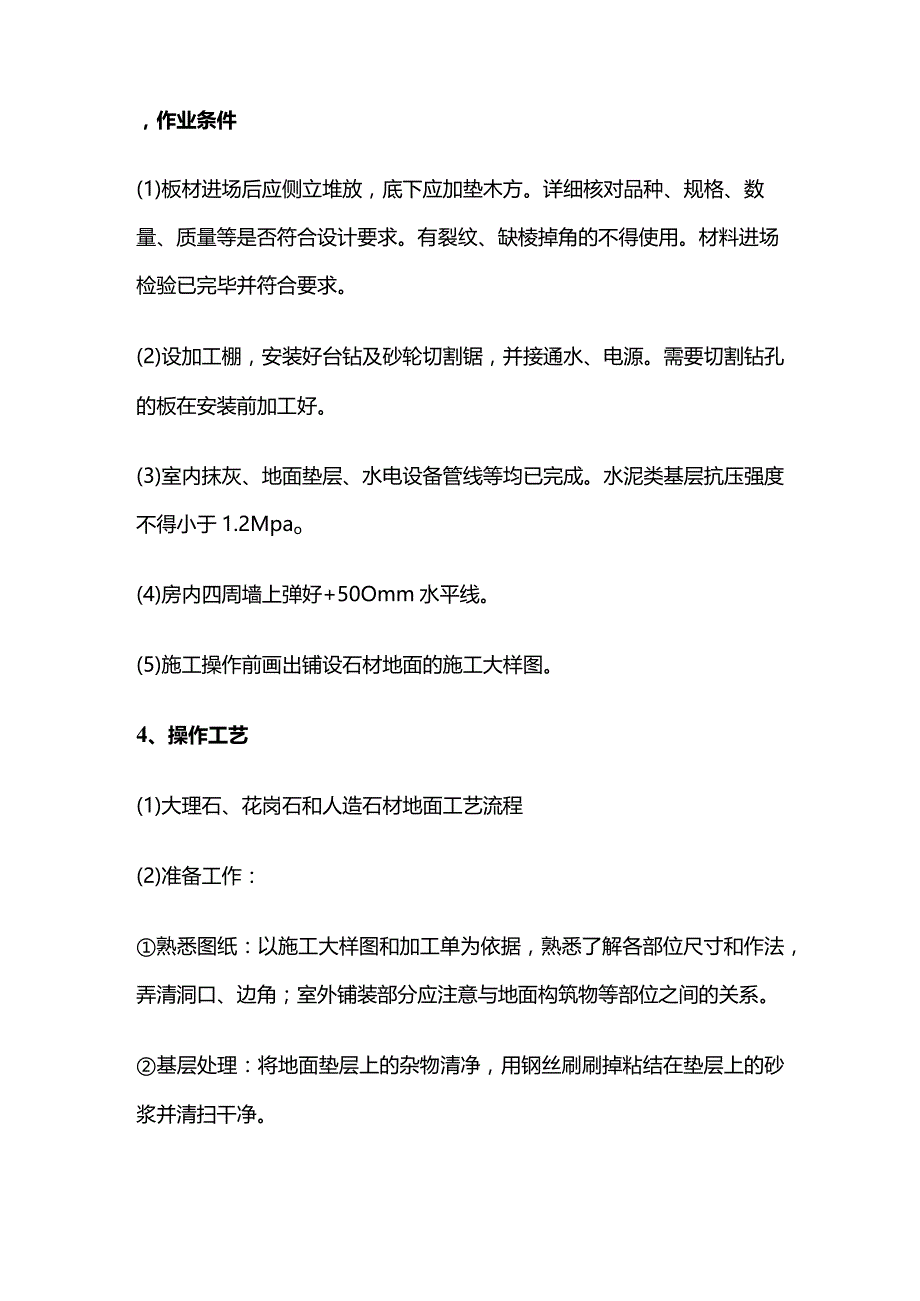

2、底下应加垫木方。详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的不得使用。材料进场检验已完毕并符合要求。(2)设加工棚,安装好台钻及砂轮切割锯,并接通水、电源。需要切割钻孔的板在安装前加工好。(3)室内抹灰、地面垫层、水电设备管线等均已完成。水泥类基层抗压强度不得小于1.2Mpao(4)房内四周墙上弹好+50Omm水平线。(5)施工操作前画出铺设石材地面的施工大样图。4、操作工艺(1)大理石、花岗石和人造石材地面工艺流程(2)准备工作:熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角;室外铺装部分应注意与地面构筑物等部位之间的关系。基层处理:将

3、地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。(3)弹线:在房间的主要部位弹相互垂直的控制十字线,检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。并依据墙面+50线,找出面层标高在墙上弹好水平线,注意要与楼道面层标高一致;室外部分按基准线分出铺装区域并在地面挂好高程线。(4)试拼:在正式铺设前,对每一区域的石材板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后编号码放整齐;室外部分不必进行编号。(5)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净,然后用喷壶洒水湿润,刷一层素水泥浆(水灰比05),随刷随铺砂浆。(6)铺沙浆:根据水平线,

4、定出地面找平层厚度,拉十字控制线,铺1:3找平层干硬性水泥砂浆(干硬程度以手捏成团不松散为宜)。砂浆从里往门口处摊铺,铺好后用大杠刮平,再用抹子拍卖找平。找平层厚度宜高出石材底面标高3-4mmo(7)铺石材板块:铺前应将板材预先浸湿阴干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将石材掀起移至一旁,检查砂浆上表面与板材之间是否吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺。先在水泥沙浆找平层上满浇一层水灰比0.5的素水泥浆结合层,再铺石材板块,安放时四角同时往下落,用橡皮锤轻击木垫板,根据水平线用水平尺找平,铺完第一块向侧和后退方向Jl访镶铺。(8)石材板块之间,按设计要求进行留缝,无特殊要求一般不留缝隙,并且接缝要严。(9)擦缝:在铺砌后1-2昼夜进行灌浆擦缝。根据石材颜色,选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌入石材板块之间缝隙(分几次进行),并用长把刮板把流出的水泥浆向缝隙内喂灰。灌浆1-2小时后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上的水泥浆擦净。然后面层加覆盖层保护;室外石材密缝铺装的用中沙扫缝,留缝铺装的要求灌缝处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
