装饰水电全过程管控要点全套.docx

上传人:p** 文档编号:648733 上传时间:2024-01-02 格式:DOCX 页数:5 大小:16.55KB
下载 相关 举报
装饰水电全过程管控要点全套.docx_第1页
第1页 / 共5页
装饰水电全过程管控要点全套.docx_第2页
第2页 / 共5页
装饰水电全过程管控要点全套.docx_第3页
第3页 / 共5页
装饰水电全过程管控要点全套.docx_第4页
第4页 / 共5页
装饰水电全过程管控要点全套.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《装饰水电全过程管控要点全套.docx》由会员分享,可在线阅读,更多相关《装饰水电全过程管控要点全套.docx(5页珍藏版)》请在第壹文秘上搜索。

1、装饰水电全过程管控要点全套1/线管安装方法/线管种类电线管的一些规范和技巧:线管分为PVC材质的线管和金属材质的线管。PVC材质的电线管,它价格相对低、材质轻、易弯曲,一般家庭装会使用这类管材,我们先看下面这张照片。家装布线家装工艺施工:电线管最基本施工要求是强、弱电线管要分开。(工序安排:技术交代f放线f开槽f配管f穿线)当不同的管道碰到交叉施工时,前期应熟悉图纸并做到合理策划(包括给排水、强电、弱电的图纸)家装地面上强电及弱点线管的合理布置顶面线管金属线管2Two电路施工注意事项/电路施工一定要注意三个方面: 安全使用,交付后使用过程中不能触电、漏电、便于检修,出现故障要能检查维修;施工要

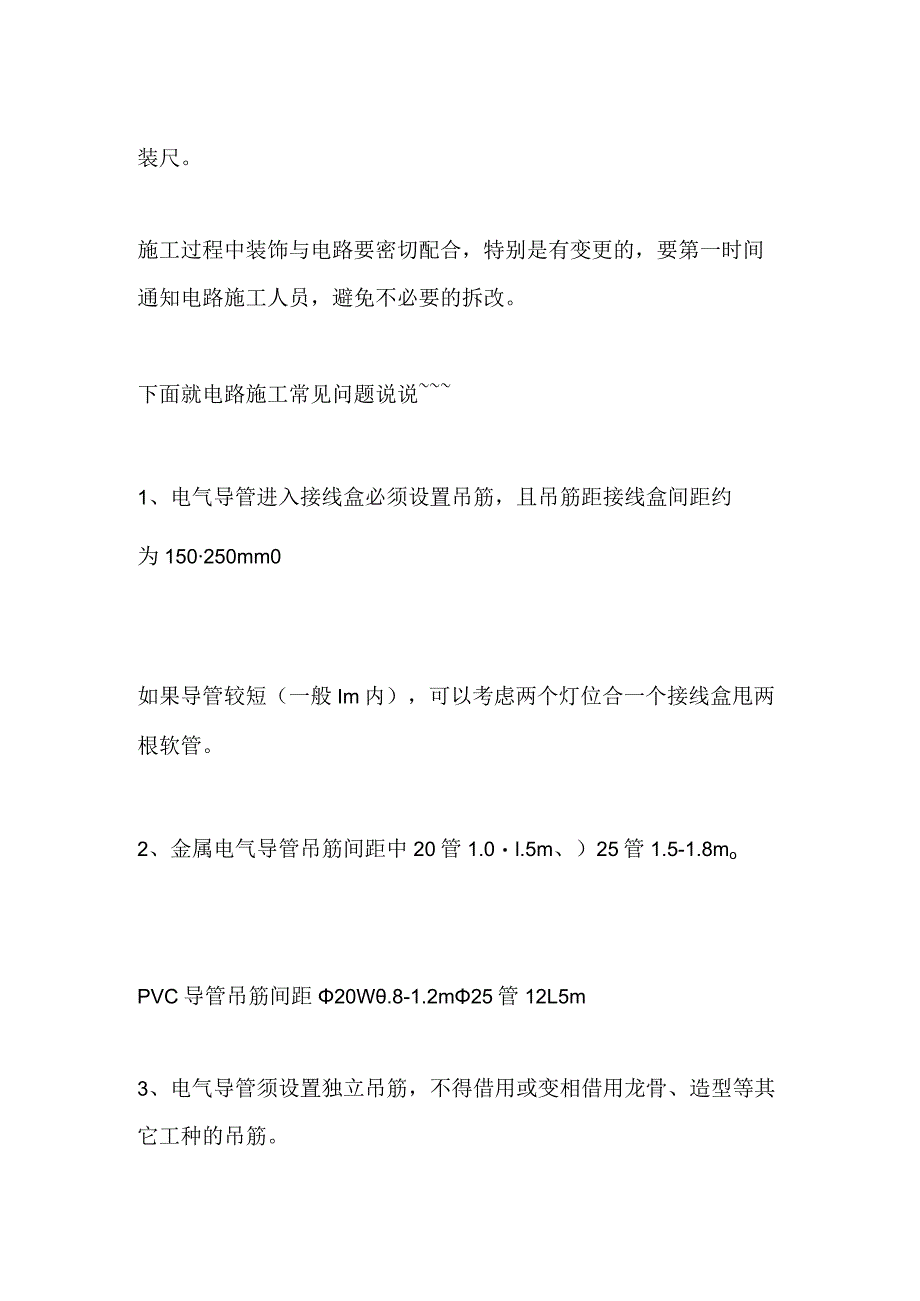

2、满足规范要求。 施工过程中,首先要做好图纸会审和图纸交底工作,不仅是本专业的,还包括与其他专业(如装饰、通风、空调、消防、弱电等)。如有问题,要及早发现,及早解决,及早预防。 装饰施工时也要考虑电路施工,在前期装饰图纸会审与交底时就要考虑,深化设计时也要考虑,电路施工管理人员要提供安装尺。施工过程中装饰与电路要密切配合,特别是有变更的,要第一时间通知电路施工人员,避免不必要的拆改。下面就电路施工常见问题说说1、电气导管进入接线盒必须设置吊筋,且吊筋距接线盒间距约为150250mm0如果导管较短(一般Im内),可以考虑两个灯位合一个接线盒甩两根软管。2、金属电气导管吊筋间距中20管1.0l.5m

3、、)25管1.5-1.8moPVC导管吊筋间距20W.8-1.2m25管12L5m3、电气导管须设置独立吊筋,不得借用或变相借用龙骨、造型等其它工种的吊筋。4、JDG管路管与管、管与盒的连接应采用相应的专用接头连接,其紧定螺钉要拧紧直至钉帽断落。5、电气导管弯曲处表面无裂纹无凹陷、无凸颈,弯扁度W0.1D。6、电气导管成排敷设应横平竖直、弯曲一致整齐。7、接线盒位置不得在水管丝接头下方30Omm内,以免漏水导致短路跳闸,不得在风道下方,方便检修。8、石膏板墙内敷设电线管龙骨开孔应该大一级,不得切断龙骨,电线管不得强行就位,以免引起墙体变形。9、开关插座接线盒固定应采用金属支架固定,不应采用可燃易燃支架固定。10、有造型的天花内敷设电气导管,宜敷设在便于操作的位置。11、复合地板、地板革地面上安装地插,应用水泥砂浆把底盒周边修平齐。12、接线盒内导线联接,可采用压线帽压接和较接搪锡。13、装饰柜内暗藏灯带电源线穿过柜体时开孔宜开20孔,注意隐蔽,电源线应穿黄腊管保护。14、灯具电源线不得裸露,应穿管保护。3Three/电施质量问题案例/

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
