《主体工程验收发言稿.docx》由会员分享,可在线阅读,更多相关《主体工程验收发言稿.docx(2页珍藏版)》请在第壹文秘上搜索。

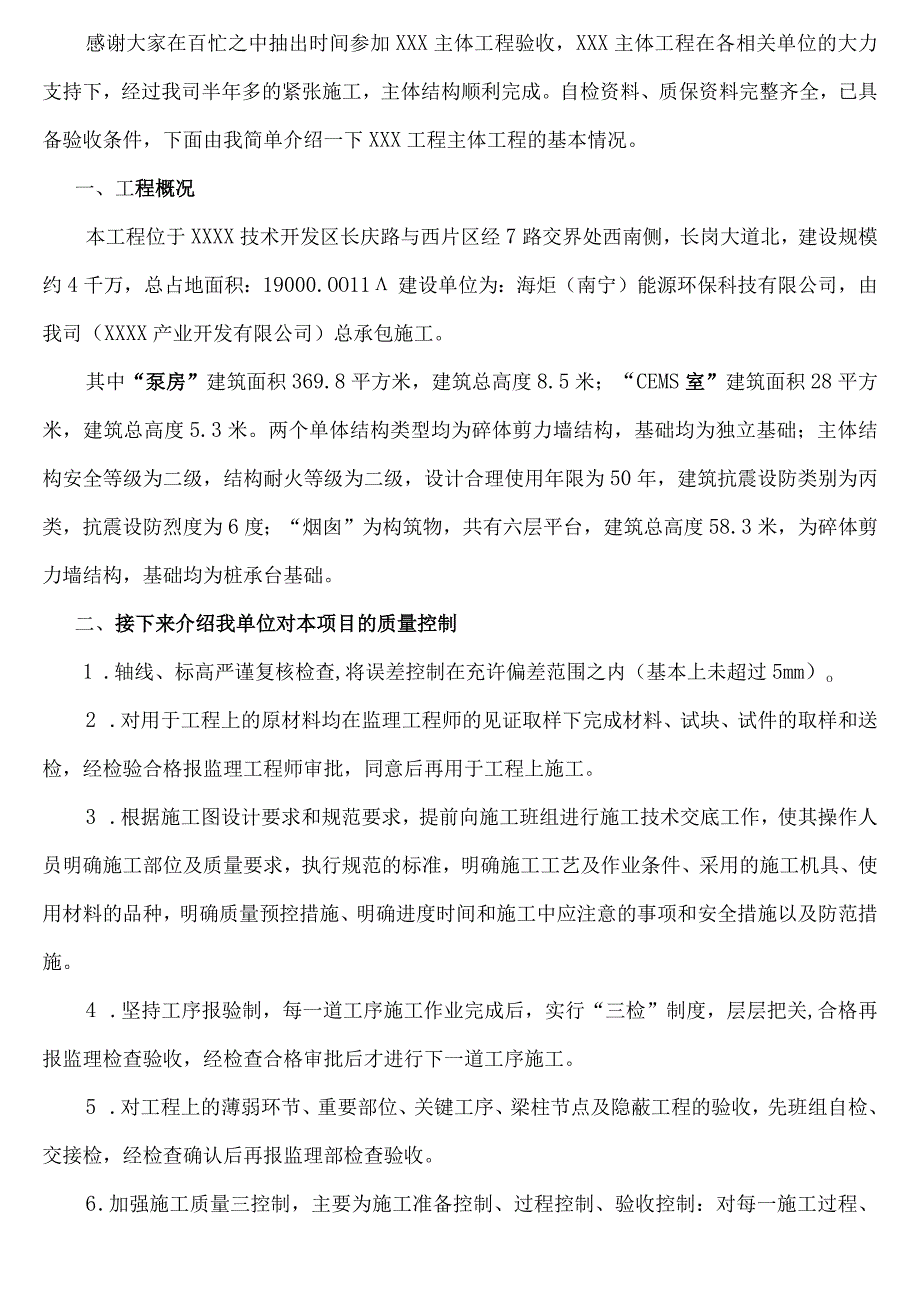

1、感谢大家在百忙之中抽出时间参加XXX主体工程验收,XXX主体工程在各相关单位的大力支持下,经过我司半年多的紧张施工,主体结构顺利完成。自检资料、质保资料完整齐全,已具备验收条件,下面由我简单介绍一下XXX工程主体工程的基本情况。一、工程概况本工程位于XXXX技术开发区长庆路与西片区经7路交界处西南侧,长岗大道北,建设规模约4千万,总占地面积:19000.OO11建设单位为:海炬(南宁)能源环保科技有限公司,由我司(XXXX产业开发有限公司)总承包施工。其中“泵房”建筑面积369.8平方米,建筑总高度8.5米;“CEMS室”建筑面积28平方米,建筑总高度5.3米。两个单体结构类型均为碎体剪力墙结
2、构,基础均为独立基础;主体结构安全等级为二级,结构耐火等级为二级,设计合理使用年限为50年,建筑抗震设防类别为丙类,抗震设防烈度为6度;“烟囱”为构筑物,共有六层平台,建筑总高度58.3米,为碎体剪力墙结构,基础均为桩承台基础。二、接下来介绍我单位对本项目的质量控制1 .轴线、标高严谨复核检查,将误差控制在充许偏差范围之内(基本上未超过5mm)o2 .对用于工程上的原材料均在监理工程师的见证取样下完成材料、试块、试件的取样和送检,经检验合格报监理工程师审批,同意后再用于工程上施工。3 .根据施工图设计要求和规范要求,提前向施工班组进行施工技术交底工作,使其操作人员明确施工部位及质量要求,执行规

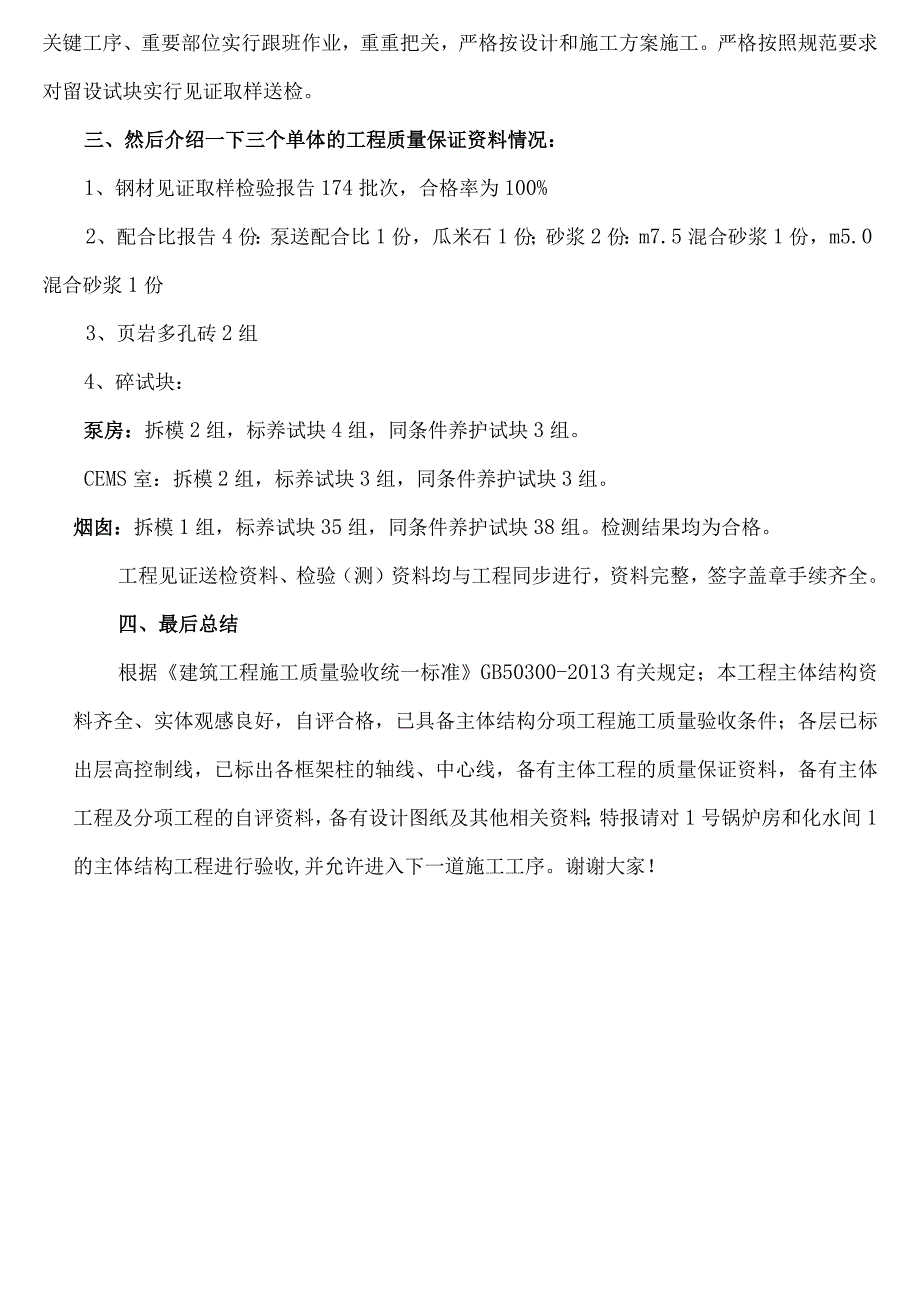

3、范的标准,明确施工工艺及作业条件、采用的施工机具、使用材料的品种,明确质量预控措施、明确进度时间和施工中应注意的事项和安全措施以及防范措施。4 .坚持工序报验制,每一道工序施工作业完成后,实行“三检”制度,层层把关,合格再报监理检查验收,经检查合格审批后才进行下一道工序施工。5 .对工程上的薄弱环节、重要部位、关键工序、梁柱节点及隐蔽工程的验收,先班组自检、交接检,经检查确认后再报监理部检查验收。6 .加强施工质量三控制,主要为施工准备控制、过程控制、验收控制:对每一施工过程、关键工序、重要部位实行跟班作业,重重把关,严格按设计和施工方案施工。严格按照规范要求对留设试块实行见证取样送检。三、然
4、后介绍一下三个单体的工程质量保证资料情况:1、钢材见证取样检验报告174批次,合格率为100%2、配合比报告4份:泵送配合比1份,瓜米石1份;砂浆2份:m7.5混合砂浆1份,m5.0混合砂浆1份3、页岩多孔砖2组4、碎试块:泵房:拆模2组,标养试块4组,同条件养护试块3组。CEMS室:拆模2组,标养试块3组,同条件养护试块3组。烟囱:拆模1组,标养试块35组,同条件养护试块38组。检测结果均为合格。工程见证送检资料、检验(测)资料均与工程同步进行,资料完整,签字盖章手续齐全。四、最后总结根据建筑工程施工质量验收统一标准GB50300-2013有关规定;本工程主体结构资料齐全、实体观感良好,自评合格,已具备主体结构分项工程施工质量验收条件;各层已标出层高控制线,已标出各框架柱的轴线、中心线,备有主体工程的质量保证资料,备有主体工程及分项工程的自评资料,备有设计图纸及其他相关资料;特报请对1号锅炉房和化水间1的主体结构工程进行验收,并允许进入下一道施工工序。谢谢大家!
