钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx

上传人:p** 文档编号:65318 上传时间:2022-12-12 格式:DOCX 页数:11 大小:15.93KB
下载 相关 举报
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第1页
第1页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第2页
第2页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第3页
第3页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第4页
第4页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第5页
第5页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第6页
第6页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第7页
第7页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第8页
第8页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第9页
第9页 / 共11页
钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx》由会员分享,可在线阅读,更多相关《钦州市钦南区塘口水库除险加固工程竣工验收鉴定书.docx(11页珍藏版)》请在第壹文秘上搜索。

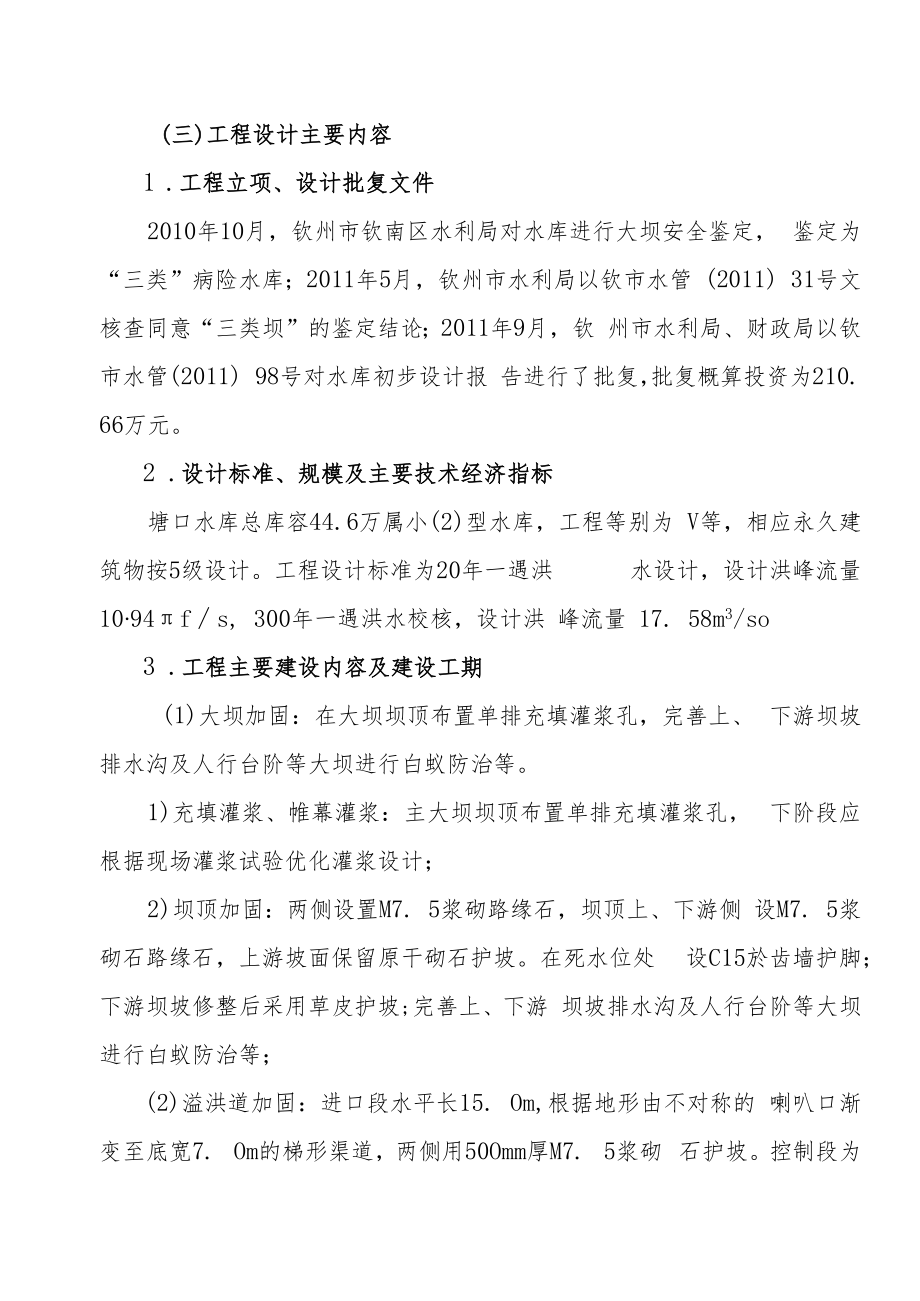

1、钦州市钦南区塘口水库除险加固工程竣工验收鉴定书钦州市钦南区塘口水库除险加固工程竣工验收委员会2019年5月23日根据水利部水利工程建设项目验收管理规定(水利部第 30号令)和水利水电建设工程验收规程(SL223-2008)等规 定,2019年5月23日,钦南区水利局主持召开了塘口水库除险 加固工程竣工验收会议。验收委员会由钦州市钦南区水利局、钦 南区发展和改革委员会等单位的代表以及受邀专家组成。项目法 人、设计、监理、施工、运行管理单位等被验收单位派代表参加 验收会议。验收委员会实地察看了工程现场、查阅了工程资料、听取了 项目法人、设计、监理、施工、工程运行管理等单位的工作报告 和质量与安全监

2、督机构的工作报告,就工程建设有关情况进行了 提问并听取相关单位的解答,对工程建设验收鉴定进行充分讨论, 形成本工程以下验收鉴定意见。一、工程设计和完成情况(一)工程名称及位置钦州市钦南区塘口水库除险加固工程位于钦州市钦南区东场 镇东场村,距东场镇3. 0km,地理位置为:东经108 55,北纬 21 53, o(二)工程主要任务和作用塘口水库以灌溉为主,兼有防洪、养殖等功能的小型水库。 本次除险加固按水库原功能、原规模进行。塘口水库坝址以上集雨面积0.45k2,总库容44.6万m)水库 设计灌溉面积400多亩,影响下游人口 IOOO人、耕地600多亩。(三)工程设计主要内容1 .工程立项、设计

3、批复文件2010年10月,钦州市钦南区水利局对水库进行大坝安全鉴定, 鉴定为“三类”病险水库;2011年5月,钦州市水利局以钦市水管 (2011) 31号文核查同意“三类坝”的鉴定结论;2011年9月,钦 州市水利局、财政局以钦市水管(2011) 98号对水库初步设计报 告进行了批复,批复概算投资为210. 66万元。2 .设计标准、规模及主要技术经济指标塘口水库总库容44.6万属小(2)型水库,工程等别为 V等,相应永久建筑物按5级设计。工程设计标准为20年一遇洪 水设计,设计洪峰流量1094fs, 300年一遇洪水校核,设计洪 峰流量 17. 58m3/so3 .工程主要建设内容及建设工期

4、(1)大坝加固:在大坝坝顶布置单排充填灌浆孔,完善上、 下游坝坡排水沟及人行台阶等大坝进行白蚁防治等。1)充填灌浆、帷幕灌浆:主大坝坝顶布置单排充填灌浆孔, 下阶段应根据现场灌浆试验优化灌浆设计;2)坝顶加固:两侧设置M7. 5浆砌路缘石,坝顶上、下游侧 设M7. 5浆砌石路缘石,上游坡面保留原干砌石护坡。在死水位处 设C15於齿墙护脚;下游坝坡修整后采用草皮护坡;完善上、下游 坝坡排水沟及人行台阶等大坝进行白蚁防治等;(2)溢洪道加固:进口段水平长15. Om,根据地形由不对称的 喇叭口渐变至底宽7. Om的梯形渠道,两侧用50Omm厚M7. 5浆砌 石护坡。控制段为开敞式明渠,边坡坡比1:

5、0. 75o泄槽段坡比1:4; 泄槽由梯形断面渐变为矩形断面,边墙为M7. 5浆砌石重力式挡墙。 消力池边墙为M7. 5浆砌石重力式挡墙。海漫段长5. 0m,用600mm 厚M7. 5浆砌石护底。溢洪道边墙外露面用MlO水泥砂浆抹面;(3)放水设施改建工程:在大坝左坝端旧涵原址开挖重建放 水设施,由梯级放水斜管、输水箱涵组成。输水箱涵为无压矩形 箱涵,涵为现浇30OnIm厚C25钢筋硅,前端设2道截水环,出口 接原灌溉渠道;(4)防汛道路:维修进库道路1.8km;(5)完善管理设施:管理值班房增设太阳能及照明设备一套。(6)新建砖混结构管理房30配备必要的观测、办公及通 讯设施。钦南区塘口水库

6、除险加固工程批复施工总工期为7个月,项目 实际施工期为122天(日历天)。4、工程投资及投资来源钦南区塘口水库除险加固工程批复概算投资为210. 66万元,共 下达资金210. 66万元,全部为中央资金。2011年,钦州市财政局以“钦市财建(2011) 46号”文关于下达2011年重点小型病险水库除险加固中央专项补助资金预算 的通知下达资金100万元。2012年,钦州市财政局以“钦市财建(2012) 5号”文关 于下达2012年重点小II型病险水库除险加固中央专项补助资金预 算(计划)的通知下达资金90万元;以“钦市财建2012) 92 号”关于下达2012年重点小型病险水库除险加固中央专项补

7、助 资金预算(计划)的通知下达资金6万元。2013年,钦州市财政局、钦州市水利局以“钦市财建(2013) 76号”文关于下达2013年重点小II型病险水库除险加固项目中 央财政专项资金预算的通知下达资金10万元;以“钦市财建 2013) 134号”文关于下达2013年重点小H型病险水库除险 加固项目中央财政专项资金预算的通知下达资金4. 66万元。(四)工程建设有关单位1 .项目法人:钦州市钦南区水利水电工程管理站2 .设计单位:广西国瑞建设工程有限公司3 .监理单位:广西瑞海工程监理有限公司4 .施工单位:广西新缘路建工程有限公司5 .质量和安全监督机构:钦州市钦南区水利局6 .运行管理单位

8、:钦州市钦南区东场镇水利水土保持站(五)工程施工过程工程实际施工日期为2012年9月23日开工,2013年2月2日工 程完工。1 .主要工程开工、完工时间序号项目名称开工时间完工时间1大坝加固工程2012年10月3日2013年2月2日2溢洪道加固工程2012年10月3日2012年12月8日3放水系统工程2012年10月10日2013年1月16日4附属工程2012年9月23日2012年12月20日2 .重大设计变更无。3 .重大技术问题及处理情况无(六)工程完成情况和完成的主要工程量本工程完成大坝加固1座;溢洪道加固1座;放水设施改建1座;防汛道路等。设计和实际完成工程量统计如下:序号项目名称单

9、位概算工程量合同工程量结算工程量1土石方开挖m39270927085312土方回填m35875587522093M7. 5浆砌石m33353354474混凝土3 m616. 1616. 18335充填灌浆m5755755086草皮护坡m2159515951957(七)征地补偿及移民安置本工程征地补偿费用为5193.92元,未发生移民安置情况。(A)水土保持设施本工程中的水土保持设施主要包括大坝外坡草皮护坡、内坡 坡面及坝脚排水设施、施工临时设施区绿化等。工程建设过程中,建设单位按照水土保持法等相关法律 法规的要求,对水土保持投入资金,并督促监理、施工单位严格 按照设计文件中的水土保持工程进行施

10、工,本工程建设对水土流 失影响不大,主要是溢洪道开挖,坝坡修整等造成局部水土流失。 工程完工后,开挖边坡裸露的泥土部分已进行衬护或种植草皮护 坡,水土保持恢复原状,没有造成较大水土流失现象。(九)环境保护工程无。二、工程验收及鉴定情况(一)单位工程验收2015年2月6日,钦州市钦南区水利水电工程管理站组织设 计、监理、施工等单位的代表对本工程进行单位工程验收,同意 该单位工程质量等级为合格,同意通过单位工程验收。(二)阶段验收本工程未进行阶段验收。(三)专项验收2012年4月9日,对本工程白蚁防治项目进行验收,经验收本 工程白蚁防治工程合格。(四)速工验收技术鉴定无。三、历次睑收及相关鉴定提出

11、问题的处理情况无。四、工程质量(一)工程质量监督塘口水库除险加固工程由钦州市钦南区水利水局对该工程行 使质量监督。工程竣工验收前,质量监督机构对工程质量进行了 等级核定,编制了工程质量评定报告。(二)工程项目划分该工程共划分1个单位工程,4个分部工程,62个单元工程。(三)工程质量评定本工程质量经施工单位自评、监理单位复核,项目法人认定, 全部分部工程质量合格,单位工程质量合格,中间产品质量及原 材料质量全部合格,施工中未发生质量事故,验收质量保证资料 基本齐全。钦州市钦南区水利水局根据项目法人提供的资料对单 位工程质量等级的核定结果,依据水利水电工程施工质量检验 与评定规程(SL176-20

12、07)之规定,评定本工程项目质量等级 为合格。五、概算执行情况2011年9月28日,钦州市水利厅、财政局以关于钦州市钦南 区塘口水库除险加固工程初步设计的批复(钦市水管(2On) 98号),对初步设计报告进行了批复,批复概算投资为210. 66万截止决算日,本工程累计下达投资计划210. 66万元,累计到 位资金210. 66万元,均为中央资金。(二)投资完成及交付资产本工程实际完成投资161.26万元,占批复概算的76.55%, 实际交付使用资产额161. 26万元。(三)征地补偿和移民安置资金本工程征地补偿费用为5193. 92元,未发生移民安置情况。(四)结余资金本工程初步设计概算批复总

13、投资为210.66万元,上级部门共 下达投资计划210.66万元,到位资金210.66万元,工程竣工决 算实际完成投资161. 26万元,比批复概算投资节约49. 40万元, 比实际到位资金结余49. 40万元。(五)预计未完工程投资及预留费用无。(六)速工财务决算报告编制本工程按水利基本建设项目财务决算编制规程SL19-2008 规定的内容、格式编制竣工验收财务决算。因本工程结算尚未通过审计部门工程结算审计,建筑工程部 分投资均为暂定价值,以工程结算书为参考依据,最终结果以审 计结算为准。六、工程尾工安排无。七、工程运行管理情况(一)管理机构、人员和经费情况工程运行管理机构为钦州市钦南区东场

14、镇水利水土保持站, 为纯公益性事业单位,现有在职人员3人,其中全额财政拨款2 人,其他自收自支1人。(二)工程移交本工程通过验收后,移交钦州市钦南区东场镇水利水土保持 站进行运行管理。八、工程初期运行及效益(一)初期运行管理工程初期运行由钦州市钦南区东场镇水利水土保持站负责管 理,管理单位制订了工作制度和岗位职责,严格按照钦南区防汛 抗旱指挥部下达的运行水位执行,汛后能及时做好各种防洪设施 的维护维修保养,以恢复其完好的性能,确保水库的正常运行。(二)初期运行效益工程完工后,消除了水库原来存在的病险隐患,提高了大坝 的安全系数,溢洪道过水能力大大提高,确保标准洪水的正常通 过,已能正常蓄水发挥

15、灌溉效益。(三)初期运行监测资料分析钦州市钦南区东场镇水利水土保持站对水库加固后初期蓄水 运行情况进行了逐日观测,大坝及新建放水设施未见渗水,溢洪 道消能良好,无有害冲刷发生,放水系统运行正常,大坝无异常 情况。九、竣工技术预验收无。十、意见和建议运行管理单位要加强工程管理,密切注意工程运行状况,认 真做好水工水文资料观测及整编,积累运行管理资料,为水库除 险加固工程后评价提供参考依据。、结论钦州市钦南区塘口水库除险加固工程已按批准设计和下达投 资计划的建设内容基本完成;工程质量合格;投资控制较合理, 财务管理规范;工程管理单位落实;工程经受了汛期考验,运行 正常,社会和经济效益已发挥。竣工验收委员会同意钦州市塘口水库除险加固工程通过竣工 验收。十二、保留意见无。(本文有删减)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 水利工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
