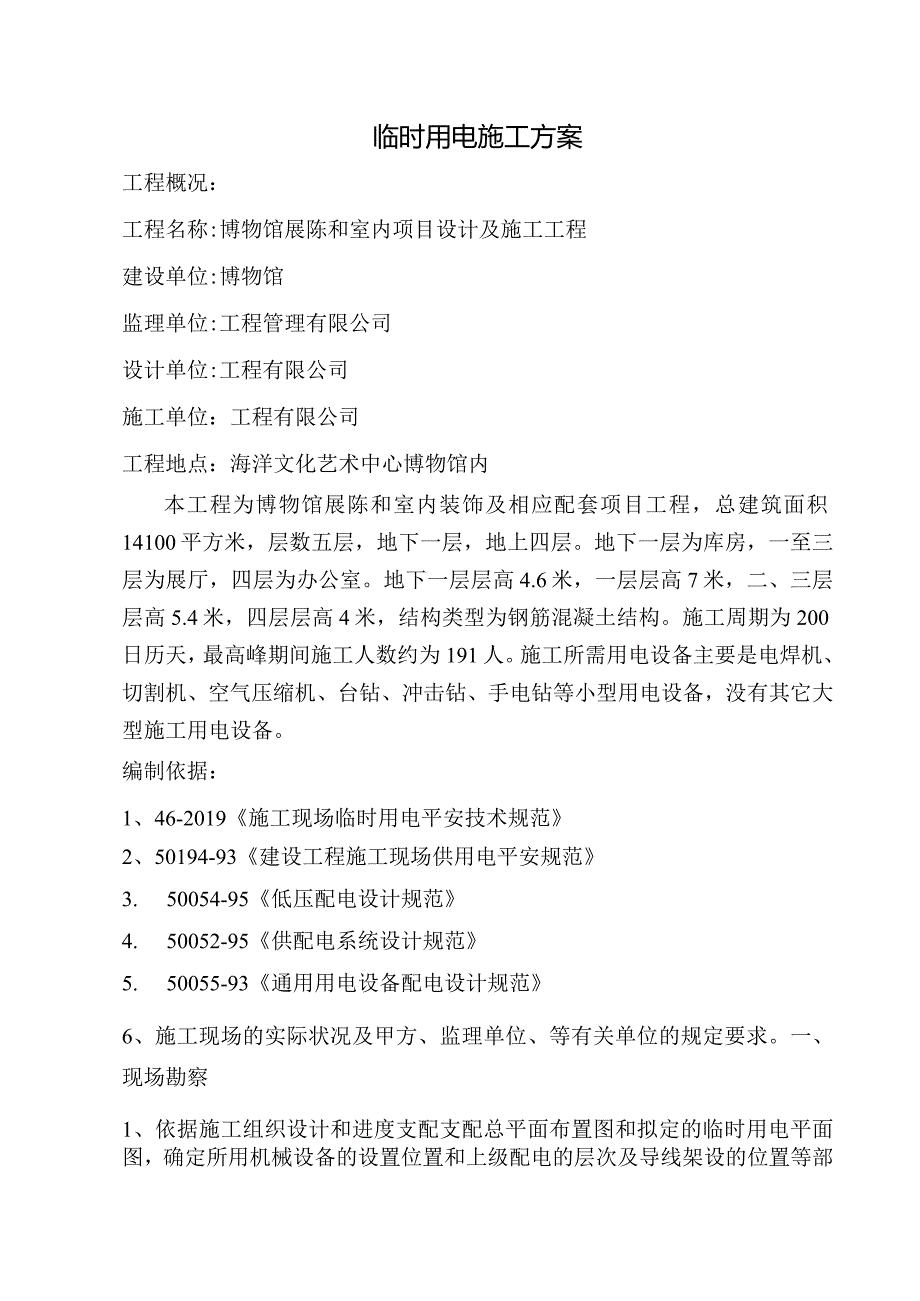

1、临时用电施工方案工程概况:工程名称:博物馆展陈和室内项目设计及施工工程建设单位:博物馆监理单位:工程管理有限公司设计单位:工程有限公司施工单位:工程有限公司工程地点:海洋文化艺术中心博物馆内本工程为博物馆展陈和室内装饰及相应配套项目工程,总建筑面积14100平方米,层数五层,地下一层,地上四层。地下一层为库房,一至三层为展厅,四层为办公室。地下一层层高4.6米,一层层高7米,二、三层层高5.4米,四层层高4米,结构类型为钢筋混凝土结构。施工周期为200日历天,最高峰期间施工人数约为191人。施工所需用电设备主要是电焊机、切割机、空气压缩机、台钻、冲击钻、手电钻等小型用电设备,没有其它大型施工用

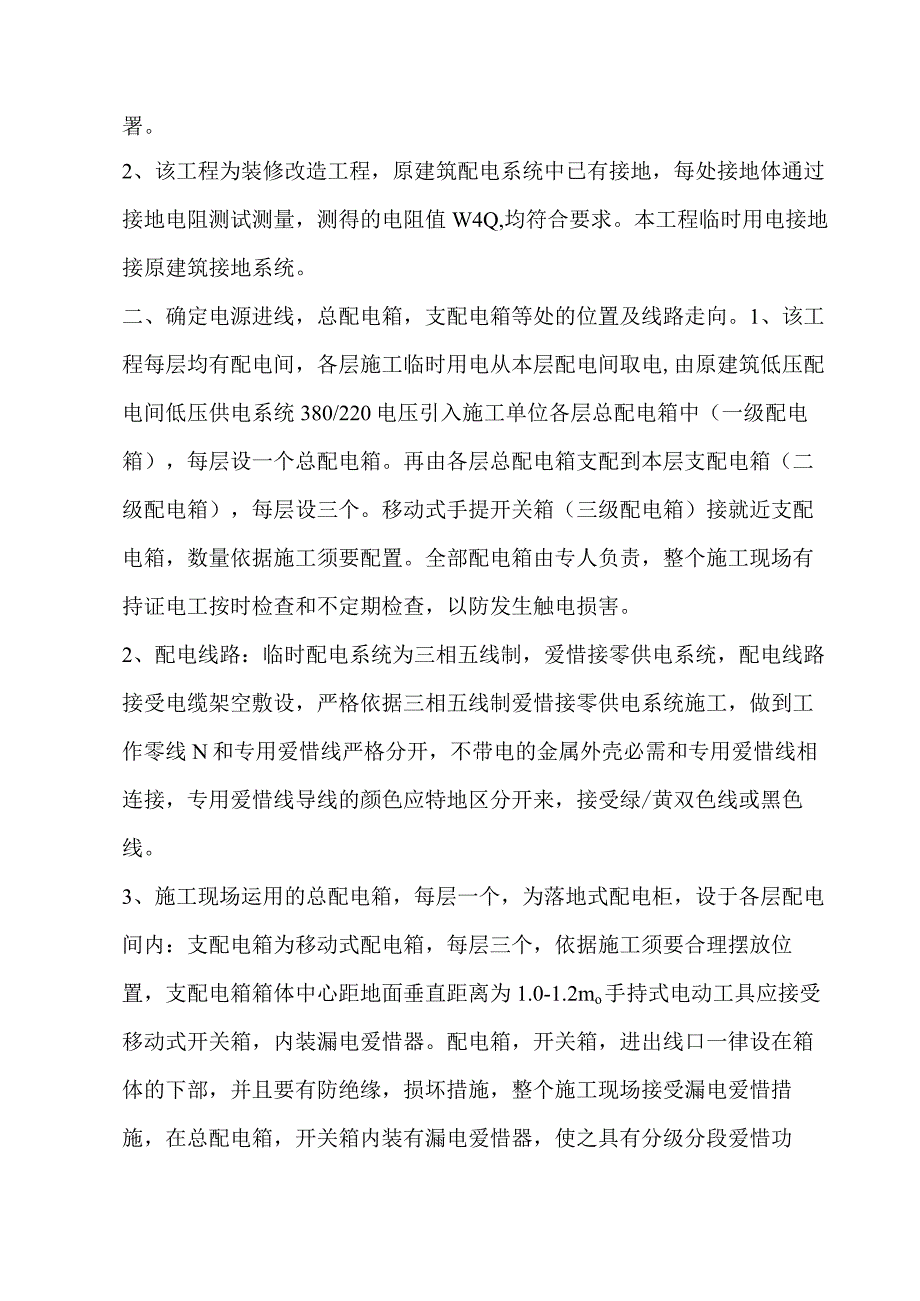

2、电设备。编制依据:1、46-2019施工现场临时用电平安技术规范2、50194-93建设工程施工现场供用电平安规范3. 50054-95低压配电设计规范4. 50052-95供配电系统设计规范5. 50055-93通用用电设备配电设计规范6、施工现场的实际状况及甲方、监理单位、等有关单位的规定要求。一、现场勘察1、依据施工组织设计和进度支配支配总平面布置图和拟定的临时用电平面图,确定所用机械设备的设置位置和上级配电的层次及导线架设的位置等部署。2、该工程为装修改造工程,原建筑配电系统中已有接地,每处接地体通过接地电阻测试测量,测得的电阻值W4Q,均符合要求。本工程临时用电接地接原建筑接地系统。

3、二、确定电源进线,总配电箱,支配电箱等处的位置及线路走向。1、该工程每层均有配电间,各层施工临时用电从本层配电间取电,由原建筑低压配电间低压供电系统380/220电压引入施工单位各层总配电箱中(一级配电箱),每层设一个总配电箱。再由各层总配电箱支配到本层支配电箱(二级配电箱),每层设三个。移动式手提开关箱(三级配电箱)接就近支配电箱,数量依据施工须要配置。全部配电箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电损害。2、配电线路:临时配电系统为三相五线制,爱惜接零供电系统,配电线路接受电缆架空敷设,严格依据三相五线制爱惜接零供电系统施工,做到工作零线N和专用爱惜线严格分开

4、,不带电的金属外壳必需和专用爱惜线相连接,专用爱惜线导线的颜色应特地区分开来,接受绿/黄双色线或黑色线。3、施工现场运用的总配电箱,每层一个,为落地式配电柜,设于各层配电间内:支配电箱为移动式配电箱,每层三个,依据施工须要合理摆放位置,支配电箱箱体中心距地面垂直距离为1.0-1.2mo手持式电动工具应接受移动式开关箱,内装漏电爱惜器。配电箱,开关箱,进出线口一律设在箱体的下部,并且要有防绝缘,损坏措施,整个施工现场接受漏电爱惜措施,在总配电箱,开关箱内装有漏电爱惜器,使之具有分级分段爱惜功能,有门有锁有防雨措施,箱内无杂物,购置漏电爱惜器及安装运行及修理均应按规范规定。4、从总配电箱至支配电箱

5、的导线均为架空明敷,从支配电箱联系各开关箱的导线一律架空明敷。5、施工现场架空导线不得低于3.5米。三、进行负荷计算1、计算负荷依据下列临电系统图程序进行计算。2、施工现场每层所运用的用电设备详见下表固定用电设备名称数量(台)型号及名牌技术数据合计功率O空气压缩机13380V1X3=3焊机53220V53=15木质圆盘锯21220V2X1=2切割机31220V3X1=3切割机12380V12=2台钻11380V1X1=1电动葫芦22220V12=4移动用电设备云石介机6O.6220V6X0.6=3.6手电钻180.3220V18X0.3=5.4冲击钻180.7220V180.7=12.6割磨机

6、30.5220V3X0.51.5工地照明44合计57.1A、动力用电箱1支配电箱用电设备功率合计:14.1焊机2台功率2X3=6木质圆盘锯 1台电动机功率1切割机1台电动机功率1台钻1台电动机功率1移动式开关箱3个云石介机、手枪钻、冲击钻、割磨机等功率31.7=5.12支配电箱用电设备功率合计:18.1焊机1台功率3空气压缩机1台功率3切割机1台电动机功率2木质圆盘锯1台电动机功率1电动葫芦2台电动机功率4移动式开关箱3个云石介机、手枪钻、冲击钻、割磨机等功率31.7=5.13支配电箱用电设备功率合计:13.1焊机2台功率2X3=6切割机2台电动机功率21=2移动式开关箱3个云石介机、手枪钻、

7、冲击钻、割磨机等功率31.7=5.1B、办公临建房用电箱办公临建房电箱一个83、计算导线截面3.1空气压缩机开关箱3380VP100O31000=4.5A(开关选204P)3Ut1.732380电缆选用5X2.5电缆3.2焊机开关箱3220VP10003X1000=13.6A(开关选322P)U220电缆选用3义4电缆3.3木质圆盘锯开关箱1220VP10001X1000=4.5A(开关选202P)220电缆选用3X2.5电缆3.4切割机开关箱122OVP10001X1000=4.5A(开关选202P)U220电缆选用3X2.5电缆3.5切割机开关箱2380VP10002X1000=3A(开关

8、选204P)3Ut1.732380电缆选用5X2.5电缆3.6台钻开关箱1380VP10001X1000=1.5A(开关选204P)3Ut1.732X380电缆选用5X2.5电缆3.7电动葫芦开关箱2220VP10002X1000=9A(开关选202P)U2203.8移动式开关箱L7220VP10001.7X1000=7.7A(开关选202P)U220电缆选用3X2.5电缆3.9支配电箱1Pl1.23(K13+K23P2)公式中:Pl为电动机总功率P2为电焊总功率电动机平均功率因数为0.8,总用电量P为千伏安()KlMx0.6K2取0.78.11.23(O.63+O.736)=12.33()0

9、.8P100O12.33XlOOO-=18.7A(开关选50A/3P)3UN1.732X380电缆选用5X10电缆3.10支配电箱2Pl1.23(K13+K23P2)公式中:Pl为电动机总功率P2为电焊总功率电动机平均功率因数为0.8,总用电量P为千伏安OKl0.6K2取0.715.11.23(0.63+0.733)=16.11()0.8P100016.11X1000-=24.4A(开关选50A/3P)3UN1.732X380电缆选用5义10电缆3.11支配电箱3Pl1.23(K13+K23P2)公式中:Pl为电动机总功率P2为电焊总功率电动机平均功率因数为0.8,总用电量P为千伏安OKl0.

10、6K20.77.11.23(0.63+O.736)=11.43()0.8P100O11.43XlOOO=17.3A(开关选403P)3UN1.732X380电缆选用5义6电缆3.12办公临建房用电箱8380VP10008X1000=二12.IA(开关选32A/3P)3UN1.732380电缆选用5X6电缆3.13总配电箱PlP总=L23(K13+K23P2+K33P3)公式中:Pl为电动机总功率P2为电焊总功率P3为照明总功率电动机平均功率因数为0.8,总用电量P为千伏安OKl0.6K2取0.7K3取130.1P总=L23(0.63+0.7315+1312)=54.1()0.8P总100054

11、.1X1000-=82A(开关选125A/3P)3U厂1.732X380电缆选用435+l16电缆四、平安用电技术措施1、工地配电必需按系统设置爱惜接零系统,实行三相五线制,杜绝疏漏。全部接零接地处必需保证牢靠的电气连接。爱惜线必需接受绿/黄双色线或黑色线。严格及相线、工作零线相区分,严禁混用。2、设置总配电箱,门向外开,配锁,并应符合下列要求:(1)配电箱、开关箱安装位置四周不得有杂物,便于操作。(2)由总配电箱引至各支配电箱电源回路,接受铜芯电缆架空敷设。(3)引至施工楼层用电,在建筑物内沿预留洞或管井引上,不准沿脚手架敷设。3、用电设备及开关箱间距不大于3M,及配电箱间距不大于30M,开

12、关箱漏电爱惜器的额定漏电动作电流应选用30,额定漏电动作时间应小于0.1秒,水泵及特别潮湿场所,漏电动作电流应选用15。4、配电箱、开关箱应统一编号,喷上紧急标记和施工单位名称。5、作防雷接地的电气设备,必需同时作重复接地,同一台电气设备的重复接地及防雷接地可运用并联于基础防雷接地网,全部接地电阻值W406、爱惜零线不得装设开关或熔断器。7、爱惜零线的截面应不小于工作零线的截面。同时必需满足机械强度要求。8、正常状况时,下列电气设备不带电的金属外露导电部分应作爱惜接零:(1)电机、局部照明变压器、电器、照明器具、手持电动工具的金属外壳。(2)电气设备的传动装置的金属部件。(3)配电箱(屏)及限

13、制屏的金属框架。(4)电力线路的金属爱惜管、物料提升机,均设接地装置。10、爱惜零线除必需在配电室或总配电箱处作重复接地外,还必需在配电线路的中间处和末端处再做重复接地。11、每台用电设备应有各自专用的开关箱,必需实行“一机、一闸、一保、一漏”制(含插座)。12、配电箱、开关箱的进线和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或门处。移动式配电箱的进、出线必需接受橡胶套绝缘电缆。13、全部配电箱门应配锁、配电箱和开关箱应由现场电工专人管理。14、全部配电箱、开关箱应每天检查一次,修理人员必需是专业电工,检查修理时必需按规定穿戴绝缘鞋、手套,必需运用电工绝缘工具。15、手持式电动

14、工具的外壳、手柄、负荷线,插头开关等,必需完好无损,运用前必需作空载检查,运转正常方可运用。16、产生振动的机械设备的线的重复接地不少于两处。五、现场照明1、照明灯具的金属外壳必需爱惜接零。单相回路的照明开关箱内必需装设漏电爱惜器。2、室外灯具距地面不得低于3m,室内灯具不得低于2.4m。3、钠灯、金属卤化物灯具的安装高度宜在3.5m以上,灯线不得靠近灯具表面。4、投光灯的底座应安装坚实,按须要光轴方向将框轴拧紧固定。5、灯具内的接线必需坚实,灯具外的接线必需做牢靠的绝缘包扎。六、电气防火措施1、电气防火技术措施(1)合理配置、整定、更换各种爱惜电器,对电路和设备的过载、短路故障进行牢靠的爱惜。(2)在电气装置和线路四周不堆放易燃、易爆和强腐蚀介质,不运用火源。(3)在总配电房配置干粉灭火器材,并禁止烟火。(4)加强电气设备相间和相一一地间绝缘,防止闪烁。2、电气防火组织措施(1)建立易燃、易爆物和强腐蚀介质管理制度。(2)建立电气防火责任制,加强电气防火重点场所

展开阅读全文
