《施工测量控制点保护措施.docx》由会员分享,可在线阅读,更多相关《施工测量控制点保护措施.docx(4页珍藏版)》请在第壹文秘上搜索。

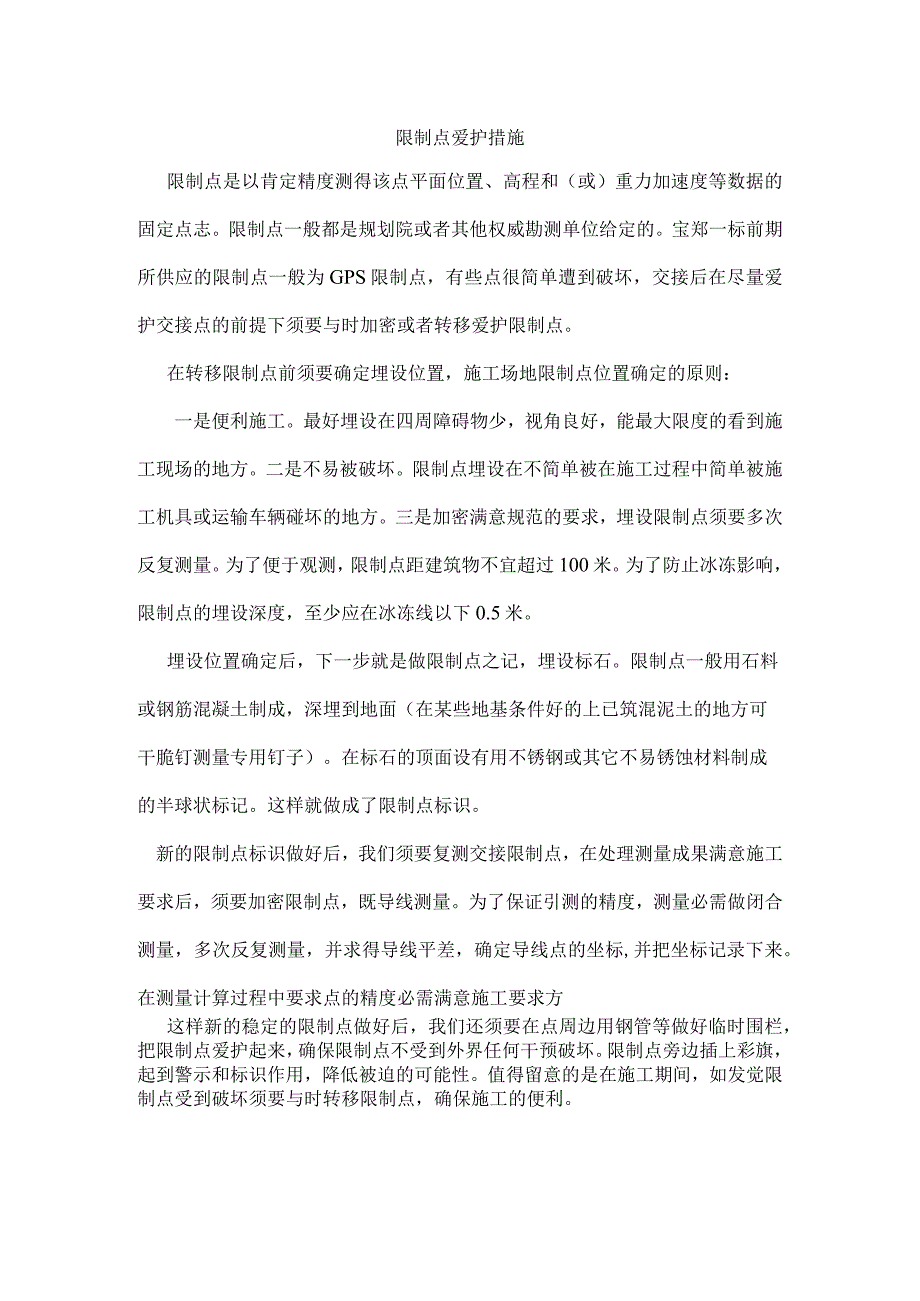

1、南水北调中线一期工程总干渠沙河南黄河南宝郑段第一标施工段0SlN乡HYDRo施工限制点爱护措施审批:审核:编制:中国水电第十一工程局有限公司宝郊项目部二0一一年四月限制点爱护措施限制点是以肯定精度测得该点平面位置、高程和(或)重力加速度等数据的固定点志。限制点一般都是规划院或者其他权威勘测单位给定的。宝郑一标前期所供应的限制点一般为GPS限制点,有些点很简单遭到破坏,交接后在尽量爱护交接点的前提下须要与时加密或者转移爱护限制点。在转移限制点前须要确定埋设位置,施工场地限制点位置确定的原则:一是便利施工。最好埋设在四周障碍物少,视角良好,能最大限度的看到施工现场的地方。二是不易被破坏。限制点埋设
2、在不简单被在施工过程中简单被施工机具或运输车辆碰坏的地方。三是加密满意规范的要求,埋设限制点须要多次反复测量。为了便于观测,限制点距建筑物不宜超过100米。为了防止冰冻影响,限制点的埋设深度,至少应在冰冻线以下0.5米。埋设位置确定后,下一步就是做限制点之记,埋设标石。限制点一般用石料或钢筋混凝土制成,深埋到地面(在某些地基条件好的上已筑混泥土的地方可干脆钉测量专用钉子)。在标石的顶面设有用不锈钢或其它不易锈蚀材料制成的半球状标记。这样就做成了限制点标识。新的限制点标识做好后,我们须要复测交接限制点,在处理测量成果满意施工要求后,须要加密限制点,既导线测量。为了保证引测的精度,测量必需做闭合测量,多次反复测量,并求得导线平差,确定导线点的坐标,并把坐标记录下来。在测量计算过程中要求点的精度必需满意施工要求方这样新的稳定的限制点做好后,我们还须要在点周边用钢管等做好临时围栏,把限制点爱护起来,确保限制点不受到外界任何干预破坏。限制点旁边插上彩旗,起到警示和标识作用,降低被迫的可能性。值得留意的是在施工期间,如发觉限制点受到破坏须要与时转移限制点,确保施工的便利。在以后的施工测量中,我们就以此限制点为基准,进行施工引测,并且以肯定周期对导线进行复测校核,确保满意施工测量的精度。
