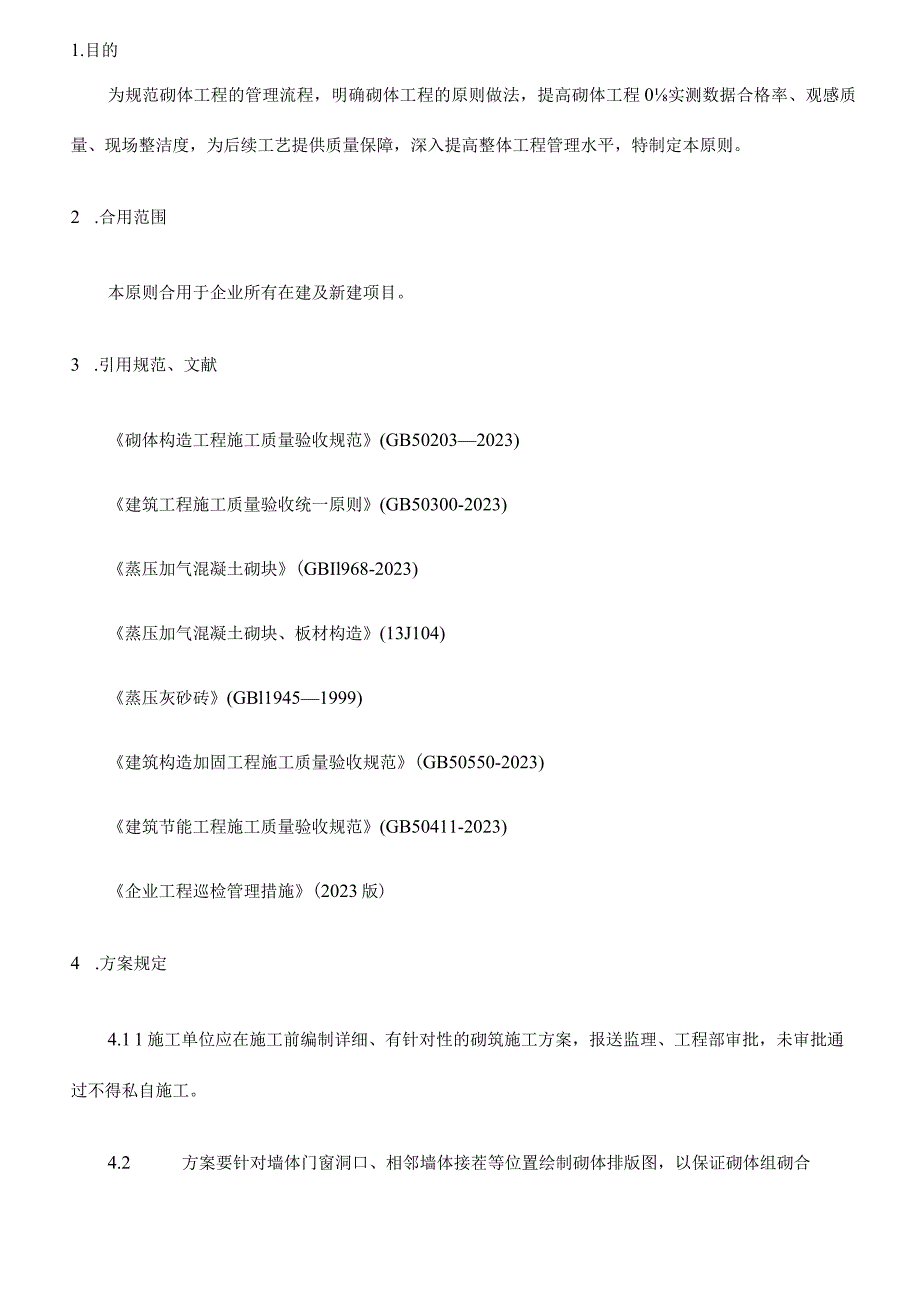

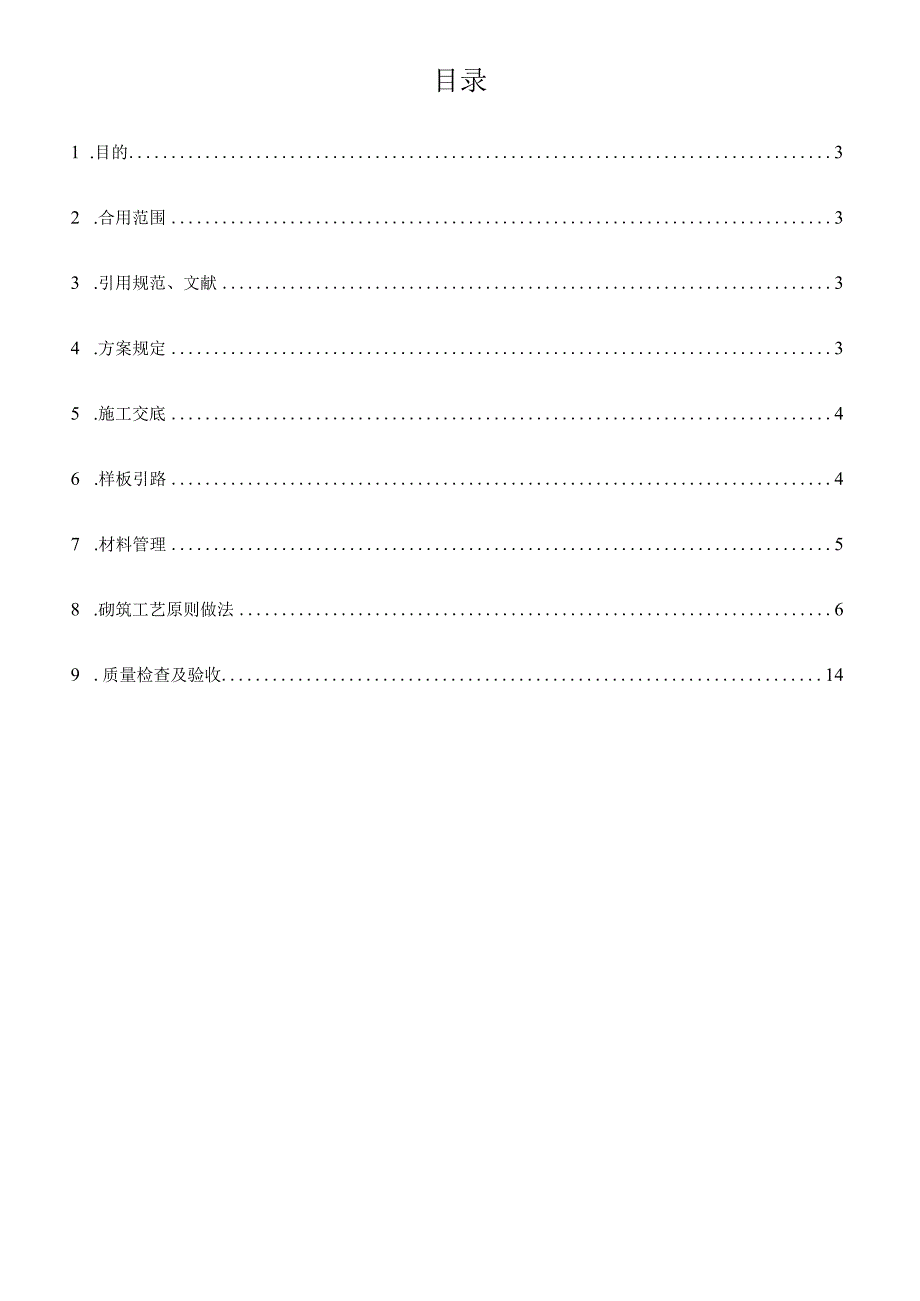

1、目录1 .目的32 .合用范围33 .引用规范、文献34 .方案规定35 .施工交底46 .样板引路47 .材料管理58 .砌筑工艺原则做法69 .质量检查及验收141.目的为规范砌体工程的管理流程,明确砌体工程的原则做法,提高砌体工程0实测数据合格率、观感质量、现场整洁度,为后续工艺提供质量保障,深入提高整体工程管理水平,特制定本原则。2 .合用范围本原则合用于企业所有在建及新建项目。3 .引用规范、文献砌体构造工程施工质量验收规范(GB502032023)建筑工程施工质量验收统一原则(GB50300-2023)蒸压加气混凝土砌块(GBIl968-2023)蒸压加气混凝土砌块、板材构造(13
2、J104)蒸压灰砂砖(GBl19451999)建筑构造加固工程施工质量验收规范(GB50550-2023)建筑节能工程施工质量验收规范(GB50411-2023)企业工程巡检管理措施(2023版)4 .方案规定4.1 1施工单位应在施工前编制详细、有针对性的砌筑施工方案,报送监理、工程部审批,未审批通过不得私自施工。4.2 方案要针对墙体门窗洞口、相邻墙体接茬等位置绘制砌体排版图,以保证砌体组砌合理,砌体排版图应详细到构造柱布置、植筋位置高度、底砖砌筑皮数、斜砌留置高度、配电箱预制块设置、门窗固定块设置、窗户压顶留设高度等,尤其对转角墙、丁字墙、十字墙组砌方式,在排版图中均应详细绘制。4.3
3、方案中还应包括构造柱砂浇筑、振捣等工序0质量保证措施及实测实量等施工质量关键控制点0质量保证措施等。4.4 方案应体既有防水规定部位的反坎做法、二次预制小构件B做法、水电预留位置做法、砂浆质量控制等内容。4.5 项目工程部和监理单位要仔细审核施工单位报审的施工方案,对方案合规性、全面性、镇葡砌筑排版图及门窗洞口定位控制图,怎 将砌块排列、构造柱设置、顶砌腰梁方式、 洞口定位、门窗固定块设置等体现清晰,经 监理和工程部确认后实行,张贴在施工部 位,指导现场工人按图施工可操作性进行审核评估,提出审核意见,并根据审批通过的方案进行监督。建筑与构造图纸叠图,经监理和甲方确认后实行,重要目的是反应砌体墙

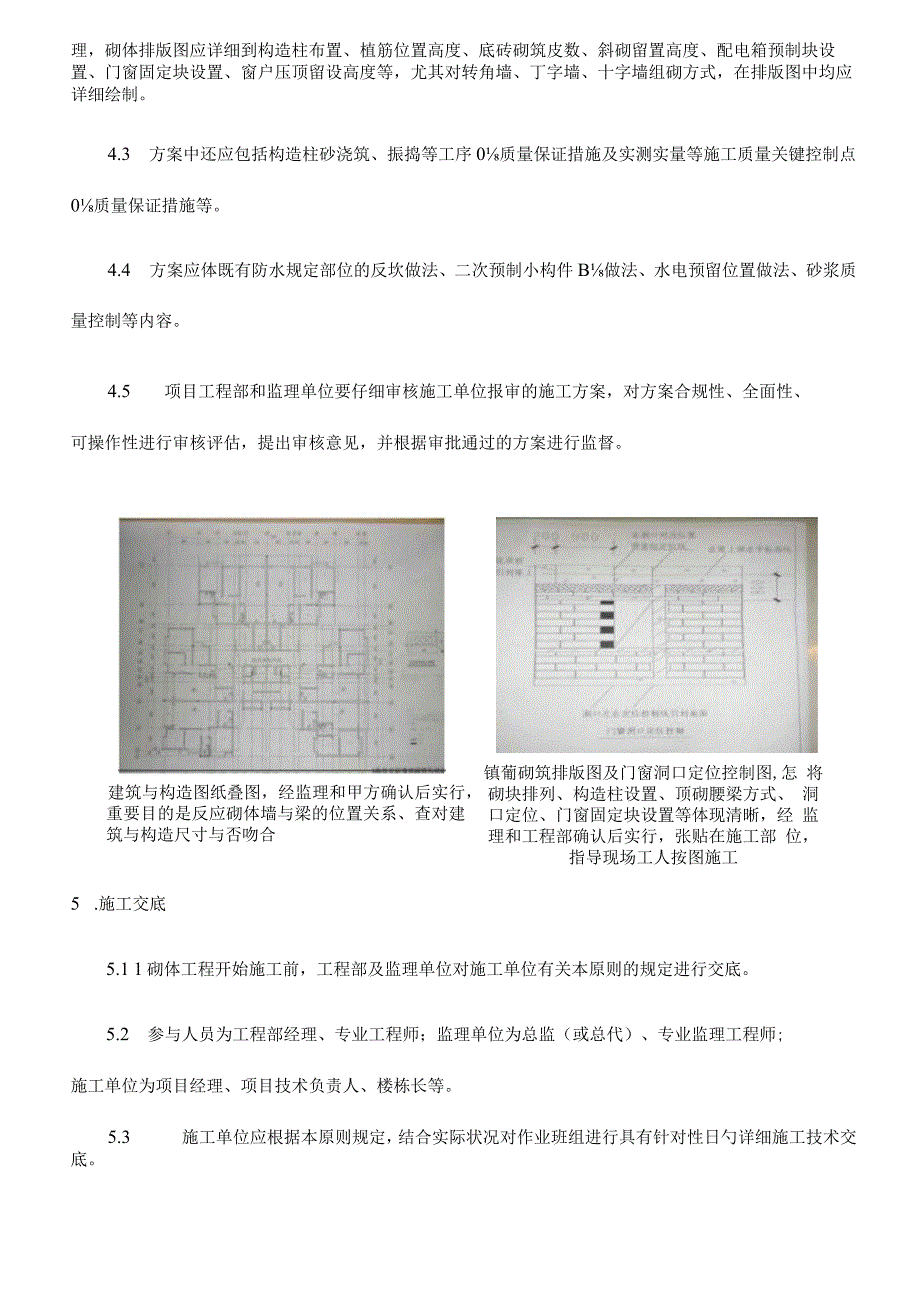

4、与梁的位置关系、查对建筑与构造尺寸与否吻合5 .施工交底5.1 1砌体工程开始施工前,工程部及监理单位对施工单位有关本原则的规定进行交底。5.2 参与人员为工程部经理、专业工程师;监理单位为总监(或总代)、专业监理工程师;施工单位为项目经理、项目技术负责人、楼栋长等。5.3 施工单位应根据本原则规定,结合实际状况对作业班组进行具有针对性日勺详细施工技术交底。6 .样板引路6.1 1工程动工后,施工单位应根据企业工程样板操作指导规定完毕砌体工程B工法样板,工法样板施工完毕后施工单位应进行自检,合格后向监理单位提出预验收申请,预验收合格后,工程部以OA工作沟通形式向工程管理中心申请验收。验收合格后
5、验收人员在工法样板验收表上签字确认。6.2 每个标段砌体施工开始前,需做各标段的施工样板;施工样板完毕后施工单位应进行自检,自检合格方可向监理单位提出预验收申请,工程部预验收合格后填写样板验收表,并在1个工作日内以OA工作沟通形式向工程管理中心报验,工程管理中心应在12小时内到现场验收,验收合格后工程管理中心将验收表汇总存档立案。6.3 施工样板验收通过后,施工单位要严格按照样板质量原则进行施工;施工样板未通过验收前不得进行大面积施工。6.4 砌体样板内容应包括砌体灰缝平直、灰缝勾缝、底砖砌筑、顶砖砌筑、施工洞口、拉结筋设置、构造柱、门垛、过梁等内容;(详见企业工程样板操作指导)。7 .材料管
6、理7.1 1考虑目前较多数砌体厂家生产能力、市场供需及砌体龄期规定等实际状况,施工单位宜提前选定砌体供货厂家,并报工程部和监理单位参与考察确定砌体供货厂家。7.2 施工单位应提早组织砌体材料进场,进场前应划定专门区域,采用下垫上盖0方式存置砌块,保证砌块防雨淋、防浸泡,砌体堆放高度不得不小于2m,砌块尺寸偏差W2mm,砌块应满足龄期28天方准使用。7.3 监理单位对进场的J砌块、干混砂浆每批次材料均进行检查,湿砂浆抽查,工程部不定期抽检,砌块及砂浆应随车附带质量证明文献,砌块应按规范规定及时进行复试检查。8.砌筑工艺原则做法8.1 砌筑前应在地面上弹出砌筑墙体线及控制线进行定位;并将控制线引到
7、梁、墙、地面对门窗洞口进行定位。8.2 立皮数杆,植筋位置进行标识,皮数杆定好位后,植墙体拉结钢筋。8.3 监理单位针对植筋施工,每层均进行检查验收,工程部专业工程师针对植筋施工高层每3层与监理单位联合检查一次且抽检量不得低于30%,植筋完毕后应按规定进行拉拔试验,并填写验收登记表。8.4 砌筑过程进行拉线、挂线;砌筑过程中随砌随测,及时调整垂直平整度。8.5 砌体砌筑前应提前洒水湿润,严禁干砖上墙。8.6 砌体正手墙、反手墙(墙上标示),均要勾缝,灰缝应饱满且缝宽满足规范规定。8.7 当砌筑时碰到非整块加气混凝土砌块时,必须使用手提电锯或板锯切割所需尺寸砌块;严禁用斧子、瓦刀等任意劈砍;断砖
8、、裂砖、长度不不小于20Omm附砖严禁上墙。8.8 工程部、监理单位应做好圈梁、过梁、压顶、构造柱钢筋B隐蔽验收工作;构造柱上下部钢筋应与所植钢筋绑扎牢固;马牙槎高度不适宜超过300mm,自底向上,先退后进;构造柱边缘与模板之间粘贴海绵条,以防漏浆影响观感,上部设喇叭口,保证浇筑密实,喇叭口待构造验收后剔除;构造柱、腰梁、过梁、反坎、压顶等二次构件必须经验收后,方可浇筑混凝土。门窗洞口放线定位:通过将控制线弓I到梁、墙、地面进行洞口定位立皮数杆,植筋位置用粉笔标识立皮数杆定好位后,植墙体拉结钢筋8.9 根据图纸规定墙体迎水面砌筑部位底部必须设置混凝土防水反坎,高度不低于200mm,提议随主体混
9、凝土一起浇筑,二次浇筑必须凿毛。厨卫间设置防水混凝土反坎,新旧混凝土接触面必须凿毛厨卫间混凝土反坎浇镜密实、棱焦顺直,截8.10 10施工单位现场砂浆、碎搅拌时严格按照配合比告知单配制,并现场悬挂配合比牌;工程部不定期抽查现场配合比实际用量,填写验收登记表,工程部与监理单位每周至少联合检查一次。预拌砂浆电子计量配合比精确,现场搅拌设置“傻瓜式”配合比牌,重量换算成容器计量,便于现场操作1.1 11施工单位应严格按照规定进行窗台压顶及止水反坎混凝土面层收面施工及后期养护。8.12 斜顶破4560。“倒八字”砌筑,灰缝饱满、双面勾缝,斜顶砖日勺端头及中部采用预制碎三角块;为控制斜砌前停歇时间,工程
10、部、监理单位应规定施工单位在墙体砌筑至斜砌部位时进行报验,工程部、监理单位在墙体标示验收日期;间歇期满后施工单位准备斜砌时再次向工程部、监理单位进行报验,验收时再次在待斜砌墙体上标识验收日期以此控制间歇期时间(14d);施工单位可根据班组数量、同步动工楼层数量每3层4层进行报验。8.13 外墙空调孔位置采用预制块砌筑,并标示留置位置。挂线、拉线,并打扫基面之后,座浆打底挤浆钻结直砌块的锚非面和庇花面I白拄花面和ARCM定位(错误:干砖上墙)B墙体端头立皮数杆,以便控制每排砖B水平度(错误:干砖上墙)错误做法:先砌筑后浇筑压顶门窗洞设置过梁,搁置长度225Oin叫门窗洞口固定块采用20Onnn*
11、200n预制块,间距500,最上部(或最下部)的混凝土块中斜顶砖4560“倒八字”砌筑,灰缝饱满、双面勾缝,斜顶砖B端头及中部采用预制磴三角块8.14砌体构造柱马牙槎留置原则先退后进,凸凹不不不小于60mm,拉结筋间距不不小于预制门窗洞口固定块500,120墙设1根、200或240墙设2根、370墙03根。148.15通风管井在砌筑时,井道内壁要随砌随抹。8.16安装预埋有关规定0电盒/电箱、水电管线,应通过控制线进行定位;管线开槽尺寸规定:线槽深度WDN+20mm,线槽宽度WDN+60mm(DN为公称直径),必须采用机械开槽,严禁人工剔槽;管线固定:水泥钉+铜丝固定管线,固定钉间距不超过30
12、0mm;管线固定后,采用砂浆将线槽填平,然后挂钢丝网;管线集中位置,采用微膨胀混凝土浇筑密实。8.17若临时施工洞需留置在较短墙肢上时,整面墙不适宜砌筑,抹灰前再统一砌筑整顿;若墙肢较长,而临时施工洞留置宽度不不不小于2m,门洞范围内自底板至梁板底不再砌筑(留置马牙槎);临时施工洞处应在墙体两侧预留26500拉结筋,补砌时应润湿已砌筑0墙体连接处,砌筑时后砌砌块应与原墙接槎处顶实,并外挂钢丝网片,两边压墙不不不小于150mm;临时施工洞口应尽量避开管线预留位置。电盒/电箱、水电管线通过控制线定位必须采用专用机械切槽线槽,深度Wdn +4巴r.-z8.17工完场清,砌筑砂浆不得直接倒在地上使用,
13、施工完毕现场清理洁净,控制线保留完整。使用灰斗和移动斗车9,质量检查及验收9.1质量检查及验收按照实测实量操作指导及重点工序验收管理制度规定进行。9.2 施工过程中施工单位对砌体随砌随测,当日砌体在砌筑过程中及完毕后用靠尺进行测量、调整,顶砌完毕后在测量一遍,同步数据上墙,保证砌体质量。9.3 构造柱、腰梁、过梁、反坎、压顶等二次构件必须经验收后,方可浇筑混凝土。9.4 施工过程中监理单位对砌体施工质量100%必检,工程部对砌体施工质量进行30%抽检。9.5 监理单位和工程部在检查、抽检过程中必须留存实测记录,以备复核、检查。9.6 在检查验收过程中发现不合格时墙体,必须拆除重砌,不得继续施工
14、。9.7 实测实量规定(详见实测实量操作指导)9.7.1表面平整度:合格原则0,8mm,测量工具:2米靠尺、楔形塞尺。测量措施和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的J墙面。测量部位选择正手墙面。合计实测实量10个实测区。(2)当墙面长度不不小于3米,各墙面顶部和根部4个角中,取左上及右下2个角。按45度角斜放靠尺分别测量2次,其实测值作为判断该实测指标合格率的2个计算点。(3)当墙面长度不小于3米时,还需在墙长度中间位置增长1次水平测量,3次测量值均作为判断该实测指标合格率的3个计算点。(4)墙面有门窗、过道洞口日勺,在各洞口45度斜交测一次,作为新增实测指标合格率01个计算点。(5)所选2套房中墙面表面平整度的实测区不满足10个时,需增长实测套房数。(6)示例:9.7.2垂直度:合格原则0,5mm,测量工具:2米靠尺;测量措施和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口日勺墙面。测量部位选择正手墙面。合计实测实量10个实测区。(2)实测值重要反应砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或碎反坎、墙体斜顶砖,消除其测量值时影响,如两米靠尺过高不易定位,可采用1米靠尺。(3)当墙长度不不小于3米时,同一面墙距两侧阴阳角约30cm位置,分别按如下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底
