《砖砌烟囱拆除方案设计.docx》由会员分享,可在线阅读,更多相关《砖砌烟囱拆除方案设计.docx(19页珍藏版)》请在第壹文秘上搜索。

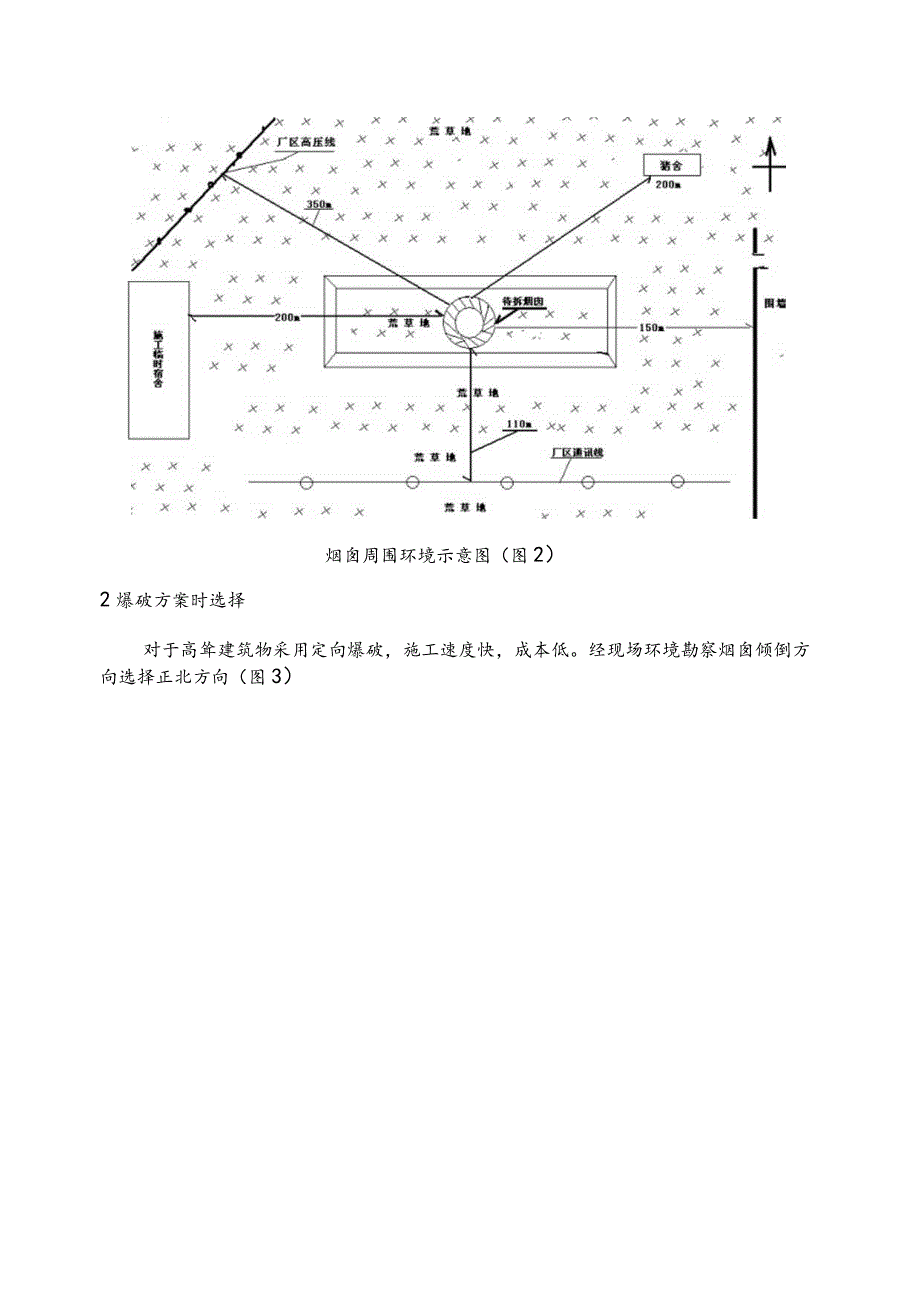

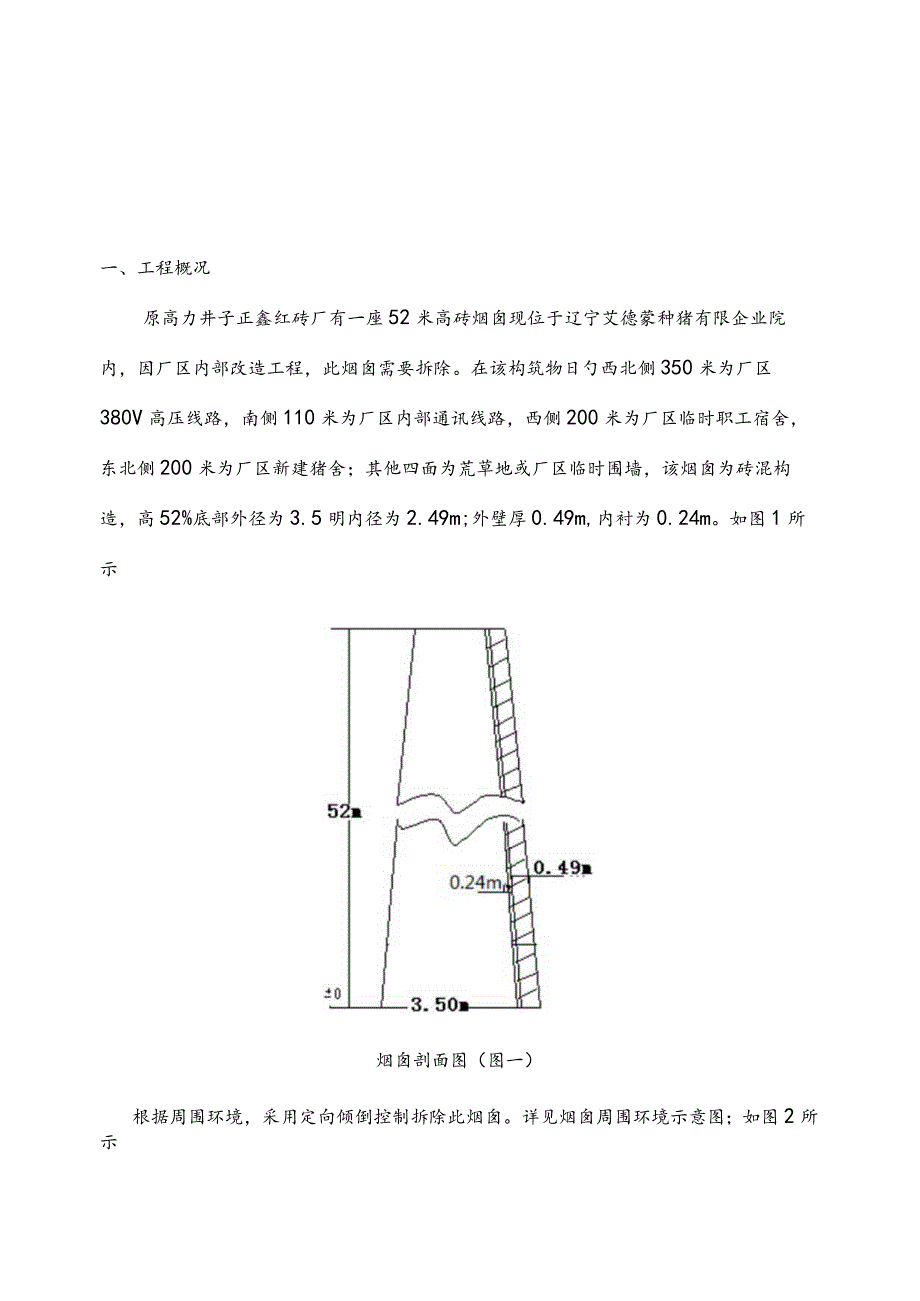

1、原高力井子正鑫红砖厂52米高砖烟囱爆破拆除设计方案二O一二年八月二十七日一、工程概况原高力井子正鑫红砖厂有一座52米高砖烟囱现位于辽宁艾德蒙种猪有限企业院内,因厂区内部改造工程,此烟囱需要拆除。在该构筑物日勺西北侧350米为厂区380V高压线路,南侧110米为厂区内部通讯线路,西侧200米为厂区临时职工宿舍,东北侧200米为厂区新建猪舍;其他四面为荒草地或厂区临时围墙,该烟囱为砖混构造,高52%底部外径为3.5明内径为2.49m;外壁厚0.49m,内衬为0.24m。如图1所示烟囱剖面图(图一)根据周围环境,采用定向倾倒控制拆除此烟囱。详见烟囱周围环境示意图;如图2所示烟囱周围环境示意图(图2)
2、2爆破方案时选择对于高耸建筑物采用定向爆破,施工速度快,成本低。经现场环境勘察烟囱倾倒方向选择正北方向(图3)用工临时宿舍烟囱倒塌方向正面实图2. 1预拆除1 .爆破前将烟囱上的避雷针、爬梯和与地面连接的一切设备割断;2 .将定向窗人工拆除;角度为45,底边为0.6米3 .在梯形切口中心线对称导向槽,倒向槽宽06米。4 .开口处的内衬进行人工拆除。详见图43爆破技术设计3.1 设计原则烟囱爆破一旦出现定向不准,一般会导致严重日勺后果。因此必须精心设计。一般烟囱爆破必须遵照如下4个原则:1. 爆炸缺口形成后,保留部分要可以支撑烟囱上部日勺总重量,由于若它被压垮,则倾倒方向无法控制。2. 爆炸缺口
3、形成后,倾倒力矩必须不小于支撑力矩,亦即在倾倒力矩日勺作用下必须保证烟囱可以顺利倒塌。3. 开口合拢时,烟囱中心要偏出支撑面。4. 砖烟囱开口高度h2(1.53.0),开口长度为周长日勺1/22/3。缺口形状确实定烟囱爆破EI勺缺口形状一般为长方形、梯形、倒梯形、两翼形等,为了保证缺口时对称,选择正梯形爆破缺口。5. 1.2缺口离地面的高度甲方规定工期紧与周围环境的规定,决定爆破切口在距地平面0.5m处使用爆破措施拆除。6. 1.3缺口圆心角、长度确实定烟囱缺口圆心角:缺口处周长一般取1/22/3周长,根据许多成功实例,取缺口处周长的0.58倍,即取圆心角208,切缺口处周长10.99米,缺口
4、弧长为6米。缺口高度确实定烟囱爆破缺口高度,根据类似砖烟囱的爆破实际经验(1.53.0)=(1.53.0)0.49三0.551.11m,为了保证爆破缺口形成后,烟囱可以顺利倒塌,以便大部解体,根据大量日勺类似工程实践,确定烟囱缺口高度为1.2mo定向窗确实定为了保证烟囱倒塌时定向精确,一般在爆破缺口两侧需要开定向窗。烟囱定向窗底角=45定向窗日勺底边长取0.6m。如图所示0.6m0,3110.3n定向窗、倒向槽平面图(图4)3.2 爆破参数的选择表一、烟囱爆破参数选择爆破参数数值(mm)备注孔径38凿岩机7655,38钻头孔深370最小木U卸线W=2=245mm孔间距3501.22.0倍最小抵
5、御线排间距3500.81.0倍孔距排数4平均单孔装药量81g单位耗药量1.35Kgm3合计44个孔,底部二排孔单孔装药90g,由第三排、第四排每孔装药量70g总用药量用52kg炮孔设计平面图(图5)起爆网路设计:为了保证烟囱外壁上所有炮孔按照设计规定安全准爆,每孔放两枚同段别的雷管,采用簇连复式环形连接措施起爆网路。起爆次序详见图6。中心线1段1段起爆次序、网路连接图(图6)表3烟囱爆破爆破器材记录表炮孔(个)44非电导爆管雷管MS-3(发)44非电导爆管雷管MS-4(发)44非电导爆管雷管MS7(发)30炸药(kg)3.524、安全校核由于爆破点地处厂区内,应对也许产生日勺爆破危害予以足够日
6、勺重视。一般都市室外爆破需尤其控制口勺爆破危害重要是:爆破震动、空气冲击波、飞石和噪音。本次爆破口勺装药点多,药量较为分散,单个药包药量小,待爆体有空旷的临空面,因此爆破噪音对四面建筑物和人员日勺危害很小,可以不予考虑。4.1爆破振动安全安全容许距离计算根据爆区环境可见,受爆震影响最大日勺是待爆体西侧厂房,容许的震速为(3cms)此条件下所容许日勺齐发最大装药量为Q,质点峰值震动速度为V,由下式确定:v=(qiz7r)式中:V保护对象所在地质点震动速度,cms,Q炸药量,延时爆破最大一段齐爆药量,kg;R布药几何中心到保护物之间日勺距离,m;KK、a地震波传播日勺介质B勺系数,根据工程实际,类
7、比有关工程,K=350;a=2oVi=O.009cm/s3cms质点峰值震动速度符合规定,可见烟囱爆破时炸药爆炸产生日勺日勺震动不会对周围环境导致危害。烟囱触地产生的震动安全校核高耸建筑物日勺倒塌,必须防止二次震动日勺危害。建筑倒塌冲击地面引起振动大小与被爆体的质量、刚度、重心高度和触地点土层条件等有关,根据大量日勺实测数据提出了触地震动公式:=0.08(Z3/?)1-672=m(2g*式中,Vc爆破坍塌物触地引起日勺地表振动速度,cm/s;R坍塌物重心触地点距建筑物日勺距离,30m;I坍塌物触地冲量:,M坍塌物日勺质量,kg;G重力加速度,ms2;H爆破坍塌建筑物重心落差,mo经计算得:Vt
8、=0.33cms;不不小于爆破振动速度,在充许(3.5-4.5cms)范围内。4.3爆破飞石飞散距离时计算爆破飞石日勺飞散距离是划定爆破安全警戒范围和确定防护等级日勺重要根据。根据中科院给出日勺公式:1.f=7Oq053式中,Lf飞石无阻挡最大飞散,m;q炸药单耗,kgm31.r=82米可见本次爆破能保证周围环境日勺安全。5安全措施与施工注意事项5.1 安全防护措施为了保证爆破安全,应加强下列安全防护措施日勺贯彻:1)爆破施工时严禁无关人员在现场围观;爆破施工人员要配带标志,以备安全检查人员辨别;爆破时,除现场起爆人员外,全体施工人员撤出警戒区。2)加强警戒。以拆除爆区以外20Om设置警戒范围
9、,在路口及人员通行地段设警戒点,警戒点由甲、乙双方派人扼守;起爆以对讲机总指挥口令为号,从预备到起爆为5分钟,爆后由有关人员进行检查,检查合格后发出解除警戒信号,此间任何人不得靠近。附图7警戒平面图(图7)第1临时宿舍警戒半径200米4)爆破时间与甲方详细协商。爆破前贴出通告,通晓四邻,告知爆破有关事项(起爆时间、人员撤离和安全范围等),使有关单位和个人均成为知情者。5.2 施工注意事项1 .组织所有施工人员,学习安全规程及技术方案交底,切实加强现场施工管理;切实做好文明施工,所有施工人员必须遵守爆破安全规程及厂纪厂规,做好进入工地要穿工作服、戴安全帽;2 .严格爆炸物品管理,专人看守,随用随
10、领,用存记帐,用完归库;3 .按公安局指定的路线运送爆破器材,使用爆破器材要登记上账,剩余少许爆破器材在及时清退;4 .全体施工人员必须严格执行爆破安全规程。6施工次序与施工组织6.1 施工准备施工准备包括设备进场,建立临时办公场所及搭建必要的支架和围栏。6.2钻孔工作钻孔质量直接关系到爆破作业的成败安危,必须严格按设计规定施工。一般由主管工程师按设计图点眼,并用红漆标点定出孔位,钻孔完毕后验孔签单。布孔应注意药量在空间时均匀分布,因此孔应交错布置,以加强破碎效果。按设计规定钻孔,保证孔深和方向,吹净余灰,及时验收,注意保护,并注明废孔。验收完毕后应在孔口堵塞稻草或废纸,防止钻其他孔时会渣流入
11、。6.4 装药、堵塞、连线装药前按设计规定装药工作要明确分工,分片包干,责任到人,首先将药包与雷管绑扎牢固,然后用木制炮棍将药包轻轻送到孔底,最终用湿度合适日勺沙质黏土做成炮泥进行堵塞;导爆管雷管日勺连接有技术人员亲自进行,尤其注意导爆管连接时一定要顺着爆轰波日勺传播方向,联接完后要仔细检查,谨防遗漏。6.5 爆破由现场执行指挥作总体检查,并向现场领导汇报。爆破前设置安全警戒,清理警戒区人员,按总指挥指令进入起爆准备阶段。检查线路电阻,连接起爆器,在总指挥命令下充电、起爆。起爆5分钟后先由有关人员进入现场检查爆破与否完全、有无拒爆现象,待确信现场完全爆破后再解除警戒。随即,总指挥和总工作效果分
12、析,指导排除一切也许的隐患。解除警戒,下令清场。6. 6机械清渣与破碎烟囱倒地后,根据过去大量的施工经验,砖构造烟囱道地后会充足解体,一般不需要二次破碎,只需组织清运即可。6.7施工组织施工时与甲方共同构成爆破工程指挥部,设总指挥一名,副总指挥两名,执行指挥一名;下设技术部、施工部和安所有等机构。现场设办公室,由各部负责人、施工技术人员及施工队队长构成工程领导小组,现场值班随时处理施工问题。组织机构及分工如下:1、指挥部:负责指挥、协调爆破期间各项工作,检查爆破和药包质量,发出起爆信号。2、技术部:负责施工设计、技术管理、质量验收和制做、装填药包,连接起爆网络等工作。3、施工部:按设计规定布眼
13、、凿眼和预拆工作以及完毕安全防护工作。4、安所有:负责火工品管理、施工安全管理及爆破震动检测工作。7、爆破拆除工作应急救援预案根据本拆除工程施工特点,施工条件和作业环境,对易发生事故日勺作业环节、部位、地段加强监控,对拆除施工中易发生日勺坍塌事故、坠落事故、机械伤害事故、触电事故、物体打击事故和火灾事故严加管理,重视针对防止措施,并制定企业和施工想现场两级管理日勺事故应急救援预案。1、防止措施加强企业、项目部、施工队三级安全管理人员口勺安全责任教育,强调“安全第一,防止为主”的安全生产指导方针政策,对施工现场安全管理人员和操作人员进行安全技术和安全施工技能强化培训,提高管理人员的安全管理水平和
14、操作人员的安全隐患,通过安全管理和安全技术等手段,消除物的不安全状态。通过预先采用的防止措施,到达减少或减缓事故日勺影响或后果的严重程度,做好施工现场事故日勺防止工作。1.1应急准备1)企业成立以企业总经理为首的一级一故应急救援领导小组,现场成立以项目部经理为首日勺二级事故应急救援领导小组,各级管理人员和施工人员按制定的应急救援指挥管理图,各行其职。2)拆除施工现场设置救援指挥中心,配置足够急救伤员用日勺担架和救治外伤用H勺包扎纱布、脱脂棉、胶布、药水等,保证物资日勺有效。3)现场一直保证有专用车辆,能及时将伤员运送到就进医院救治。4)架设通讯设施,安装和无线通讯系统,保证信息传递畅通。5)对
15、项目部施工人员进行公众安全无意识和自我保护意识教育,对必要日勺应急训练和演习做出规定和规定,提高施工人员应急反应能力。6)与当地救援物质供应企业和专业技术服务机构事先进行商议,签订互相协议,必要时能及时得到支援。7)危险源的分布及对应安全防备措施2、爆炸物运送到工地后的“保管、储存及丢失H勺危险”应在工地设置炸药库或在工地临时施工点设置专用保险柜、箱进行爆炸物品的储存,并由专职保管员(临时施工点日勺保险柜、箱可由爆破员或安全员)看守,严防丢失,应根据工地使用数量购置、运送爆炸物品,若有余货及时退库。3、爆破地点日勺“爆炸物品使用中日勺危险”重要体目前装填炸药、雷管、联线、警戒及爆后的爆破飞石和爆破振动对周围人员及建筑物日勺危害。为此在实际操作中应严格按设计方案进行作业。使用日勺雷管、炸药数量应严格按设计及现场爆破技术
