实施性隧道冬季施工方案范文.docx

上传人:p** 文档编号:671131 上传时间:2024-01-07 格式:DOCX 页数:18 大小:67.06KB
下载 相关 举报
实施性隧道冬季施工方案范文.docx_第1页
第1页 / 共18页
实施性隧道冬季施工方案范文.docx_第2页
第2页 / 共18页
实施性隧道冬季施工方案范文.docx_第3页
第3页 / 共18页
实施性隧道冬季施工方案范文.docx_第4页
第4页 / 共18页
实施性隧道冬季施工方案范文.docx_第5页
第5页 / 共18页
实施性隧道冬季施工方案范文.docx_第6页
第6页 / 共18页
实施性隧道冬季施工方案范文.docx_第7页
第7页 / 共18页
实施性隧道冬季施工方案范文.docx_第8页
第8页 / 共18页
实施性隧道冬季施工方案范文.docx_第9页
第9页 / 共18页
实施性隧道冬季施工方案范文.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《实施性隧道冬季施工方案范文.docx》由会员分享,可在线阅读,更多相关《实施性隧道冬季施工方案范文.docx(18页珍藏版)》请在第壹文秘上搜索。

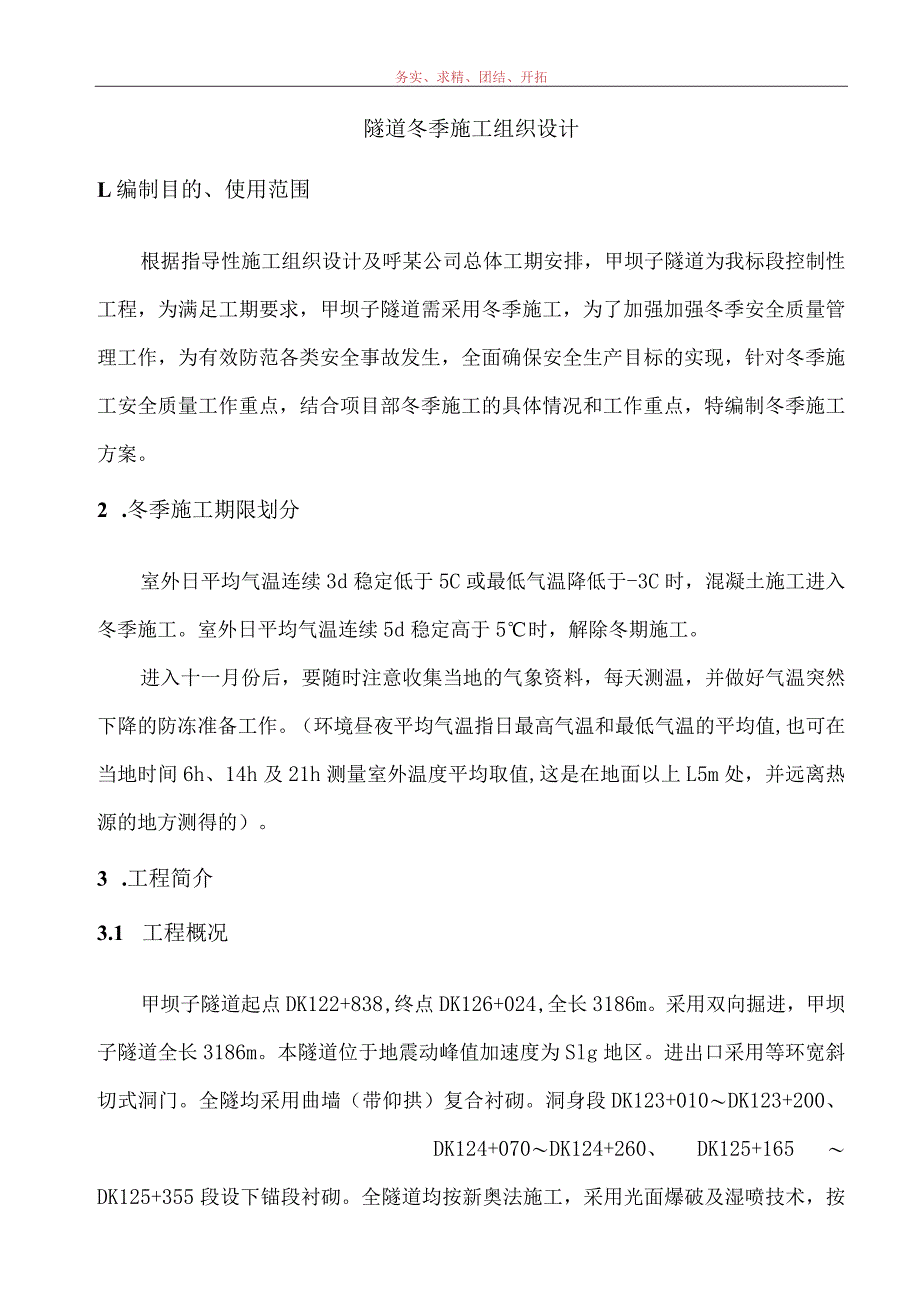

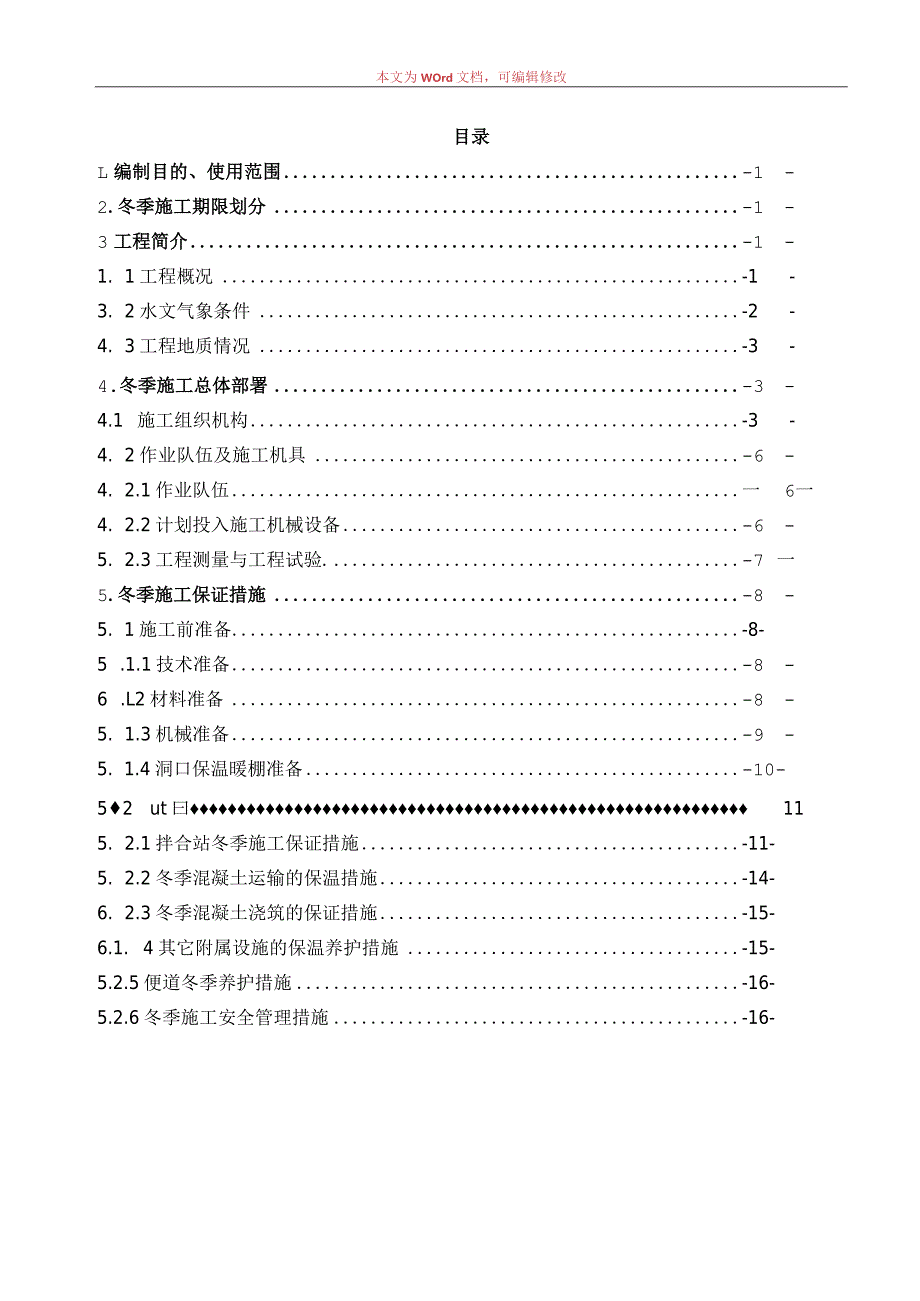

1、本文为WOrd文档,可编辑修改目录L编制目的、使用范围-1-2.冬季施工期限划分-1-3工程简介-1-1. 1工程概况-1-3. 2水文气象条件-2-4. 3工程地质情况-3-4.冬季施工总体部署-3-4.1 施工组织机构-3-4. 2作业队伍及施工机具-6-4. 2.1作业队伍一6一4. 2.2计划投入施工机械设备-6-5. 2.3工程测量与工程试验.-7一5.冬季施工保证措施-8-5. 1施工前准备-8-5 .1.1技术准备-8-6 .L2材料准备-8-5. 1.3机械准备-9-5. 1.4洞口保温暖棚准备-10-52ut曰115. 2.1拌合站冬季施工保证措施-11-5. 2.2冬季混凝

2、土运输的保温措施-14-6. 2.3冬季混凝土浇筑的保证措施-15-6.1. 4其它附属设施的保温养护措施-15-5.2.5便道冬季养护措施-16-5.2.6冬季施工安全管理措施-16-务实、求精、团结、开拓隧道冬季施工组织设计L编制目的、使用范围根据指导性施工组织设计及呼某公司总体工期安排,甲坝子隧道为我标段控制性工程,为满足工期要求,甲坝子隧道需采用冬季施工,为了加强加强冬季安全质量管理工作,为有效防范各类安全事故发生,全面确保安全生产目标的实现,针对冬季施工安全质量工作重点,结合项目部冬季施工的具体情况和工作重点,特编制冬季施工方案。2 .冬季施工期限划分室外日平均气温连续3d稳定低于5

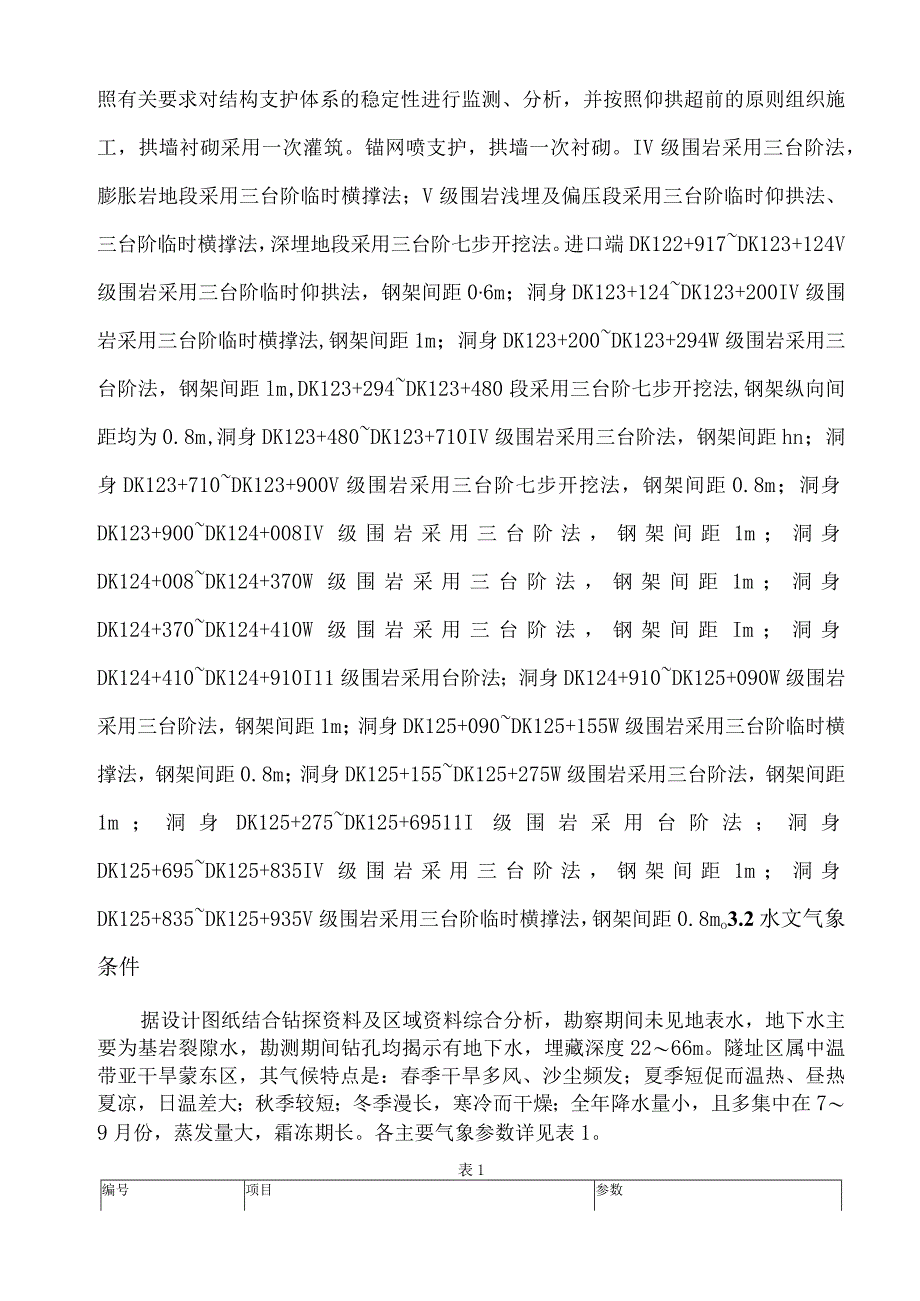

3、C或最低气温降低于-3C时,混凝土施工进入冬季施工。室外日平均气温连续5d稳定高于5时,解除冬期施工。进入十一月份后,要随时注意收集当地的气象资料,每天测温,并做好气温突然下降的防冻准备工作。(环境昼夜平均气温指日最高气温和最低气温的平均值,也可在当地时间6h、14h及21h测量室外温度平均取值,这是在地面以上L5m处,并远离热源的地方测得的)。3 .工程简介3.1 工程概况甲坝子隧道起点DK122+838,终点DK126+024,全长3186m。采用双向掘进,甲坝子隧道全长3186m。本隧道位于地震动峰值加速度为Slg地区。进出口采用等环宽斜切式洞门。全隧均采用曲墙(带仰拱)复合衬砌。洞身段

4、DK123+010DK123+200、DK124+070DK124+260、DK125+165DK125+355段设下锚段衬砌。全隧道均按新奥法施工,采用光面爆破及湿喷技术,按照有关要求对结构支护体系的稳定性进行监测、分析,并按照仰拱超前的原则组织施工,拱墙衬砌采用一次灌筑。锚网喷支护,拱墙一次衬砌。IV级围岩采用三台阶法,膨胀岩地段采用三台阶临时横撑法;V级围岩浅埋及偏压段采用三台阶临时仰拱法、三台阶临时横撑法,深埋地段采用三台阶七步开挖法。进口端DK122+917DK123+124V级围岩采用三台阶临时仰拱法,钢架间距06m;洞身DK123+124DK123+200IV级围岩采用三台阶临时

5、横撑法,钢架间距1m;洞身DK123+200DK123+294W级围岩采用三台阶法,钢架间距lm,DK123+294DK123+480段采用三台阶七步开挖法,钢架纵向间距均为0.8m,洞身DK123+480DK123+710IV级围岩采用三台阶法,钢架间距hn;洞身DK123+710DK123+900V级围岩采用三台阶七步开挖法,钢架间距0.8m;洞身DK123+900DK124+008IV级围岩采用三台阶法,钢架间距1m;洞身DK124+008DK124+370W级围岩采用三台阶法,钢架间距1m;洞身DK124+370DK124+410W级围岩采用三台阶法,钢架间距Im;洞身DK124+41

6、0DK124+910I11级围岩采用台阶法;洞身DK124+910DK125+090W级围岩采用三台阶法,钢架间距1m;洞身DK125+090DK125+155W级围岩采用三台阶临时横撑法,钢架间距0.8m;洞身DK125+155DK125+275W级围岩采用三台阶法,钢架间距1m;洞身DK125+275DK125+69511I级围岩采用台阶法;洞身DK125+695DK125+835IV级围岩采用三台阶法,钢架间距1m;洞身DK125+835DK125+935V级围岩采用三台阶临时横撑法,钢架间距0.8mo3.2水文气象条件据设计图纸结合钻探资料及区域资料综合分析,勘察期间未见地表水,地下水

7、主要为基岩裂隙水,勘测期间钻孔均揭示有地下水,埋藏深度2266m。隧址区属中温带亚干旱蒙东区,其气候特点是:春季干旱多风、沙尘频发;夏季短促而温热、昼热夏凉,日温差大;秋季较短;冬季漫长,寒冷而干燥;全年降水量小,且多集中在79月份,蒸发量大,霜冻期长。各主要气象参数详见表1。表1编号项目参数1年平均气温(C)11.12最冷月平均气温(C)-12.43极端最高气温(Cft)35.74极端最低气温(C)-33.85年平均降雨量(mm)3296平均风速(ms)及主导方向2.IWSW7最大风速(ms)及主导方向33.OWSW8最大冻结深度(cm)1919最大积雪厚度(cm)303 .3工程地质情况本

8、隧道穿越低丘陵山区,地形起伏大;隧道围岩主要为强风化弱风化玄武岩,岩石坚硬,强度较高,发育23组节理,该隧道工程地质条件一般。玄武岩中部夹第三系中新统泥质砂岩,软硬不均,泥质砂岩具有强膨胀性,遇水膨胀,失水收缩;全风化强风化玄武岩节理裂隙发育,易掉块、塌方,隧道工程地质条件较差,施工时需加强地质超前预测预报;对围岩稳定性差、埋深浅地段加强超前预支护,做好监控测量,确保安全。4 .冬季施工总体部署4.1 施工组织机构为确保冬季施工正常进行,我项目部成立冬季施工领导小组。领导小组成员包括:项目部负责人至施工队长。组织机构如下:分部经理是本工程项目的质量负责人,负责贯彻执行国家有关质量管理的方针、政

9、策、法律、法规,负责和完善质量管理体系,确立本工程项目的质量目标,组织编制实施性施工组织设计,稳步提高,满足业主的质量要求,争创国家优质工程。分部经理是本工程项目的安全负责人,负责贯彻执行国家有关安全管理的方针、政策、法律、法规,负责建立健全安全生产保证体系,建立和完善安全生产责任制,积极开展各项安全生产活动,规划落实标准化工地建设,确保实现安全生产目标。分部经理是本工程项目的工期责任人,负责组织制定施工进度计划,落实资源配置,确保本工程项目工期目标的实现。负责本工程项目的文明施工管理,成立文明施工领导小组,组织制定文明施工管理办法和实施细则,积极推行文明标准工地建设。分部副经理负责施工现场的

10、生产管理,协助项目经理抓好施工中的质量、安全和现场管理工作,处理施工中出现的具体问题。分部总工程师负责本工程项目的技术管理、工程质量、计量测试以及地质预测预报的领导工作,指导全体技术人员有效开展技术管理工作。负责解决施工中的关键技术和重大技术难题,组织制定质量通病的预防和纠正措施,负责新技术、新工艺、新设备、新材料以及先进技术成果在本工程项目上的应用。工程技术部负责本工程项目施工过程的控制,负责技术交底,并解决施工遇到的技术难题。实施超前地质预报、测量、试验、检验。根据工程特点,组织推广应用新技术、新工艺、新设备、新材料等四新技术成果。安全质量部负责根据分包处公司的质量方针和本工程项目的质量目

11、标,制定质量管理办法和质量规划,负责质量管理工作,行使质量监督职能。负责工程质量的检查、监督、评定和验收。负责工程项目的全面管理,组织项目的QC活动。针对隧道地质条件,制定相应的质量措施,建立质量监控保证体系,并负责监督、检查。负责本工程项目的安全管理工作规划,制定安全管理办法,负责制定安全工作目标、安全计划和实施方案,组织制定安全保证措施,确保安全目标的实现,制定安全检查制度,负责定期和日常的监督、检查,组织安全的检查评审组织开展安全生产活动和安全标准工地建设,负责安全事故的调查和处理。物资设备部负责物资设备的采购供应及管理办法,制定物资设备管理办法,检查物资设备的采购、验收和评定,负责工程

12、设备的安装、检验、标识和记录,检查各施工队的材料消耗和设备使用情况。财务部负责本工程项目的合同管理,计划统计、财务管理。制定施工计划和资金计戈I,开展成本预算、计戈I、统计、核算、分析、控制和考核工作,负责验工计价,按时报送有关报表和资料。计划合同部负责本工程项目的合同管理、验工计价和计划统计。综合办公室负责项目经理部的人力资源及环境保护工作,制定环保体系并落实环保措施。负责宣传、接待以及协调等工作。试验室负责本工程项目原材料及施工过程的试验检验控制。4.2 作业队伍及施工机具4.2.1作业队伍根据本合同段工程情况和工期要求,我单位冬季施工作如下安排,投入2个隧道施工队。具体分工如下:甲坝子隧

13、道进口队伍:负责本甲坝子隧道进口段施工;甲坝子隧道出口队伍:负责本甲坝子隧道出口段施工;4.2.2计划投入施工机械设备为了满足工程冬季施工需要,提高施工进度,确保工期和质量,本工程将根据不同部位的施工工艺,结合我公司既有机械及仪器设备情况,合理配置各种施工机械设备。主要机械设备计划表序号机械设备名称规格型号配备数量技术状况1挖掘机SC320.72良2装载机ZLC50CN1良3空压机41-103良4通风机DSF-IO.52良5自卸汽车25t5良6风动凿岩机YT2832良7钻孔台车2良8混凝土喷射机TK-9611良9搅拌机HZS1202良10混凝土输送泵HBT602良11钢摸衬砌台车2良12压浆机

14、2良13高压水泵200QJ20-165/111良14钢筋弯曲机GW401良15钢筋切割机GQ401良16开挖架子2良17钢筋调直机2良18电焊机BX-400.500/25W1良19变压器630KVA1良20发电机300GF1良21防水板铺设台架2良22喷浆机7良23砂浆注浆机YL-PJOl1良24管棚钻机QZJ100B1良25振动棒1LL/9001良26水泥注浆机BG521S/1201良27全站仪TS091良28水准仪DINI031良4 .2.3工程测量与工程试验本项目经理部设测量队,建立各级测量组织,配备具有相当经验的技术人员,有实际操作能力、有上岗证的测量工人,配备相当等级并经检验合格的测量仪器和工具,以保证测量工作的有效进行。根据工程实际,本工程项目在施工现场仅进行粗、细料的筛分试验,碎及砂浆施工的试块制作及养护,磴施工的塌落度试验,锚杆拉拔试验。因此设置符合上述试验作业条件的工地试验室,设专职试验员,工地按要求建立试块养护室,配备工地现场试验所需要的试验仪器。其余试验如原材料其它试验、配合比试验及混凝土、砂浆试

展开阅读全文
