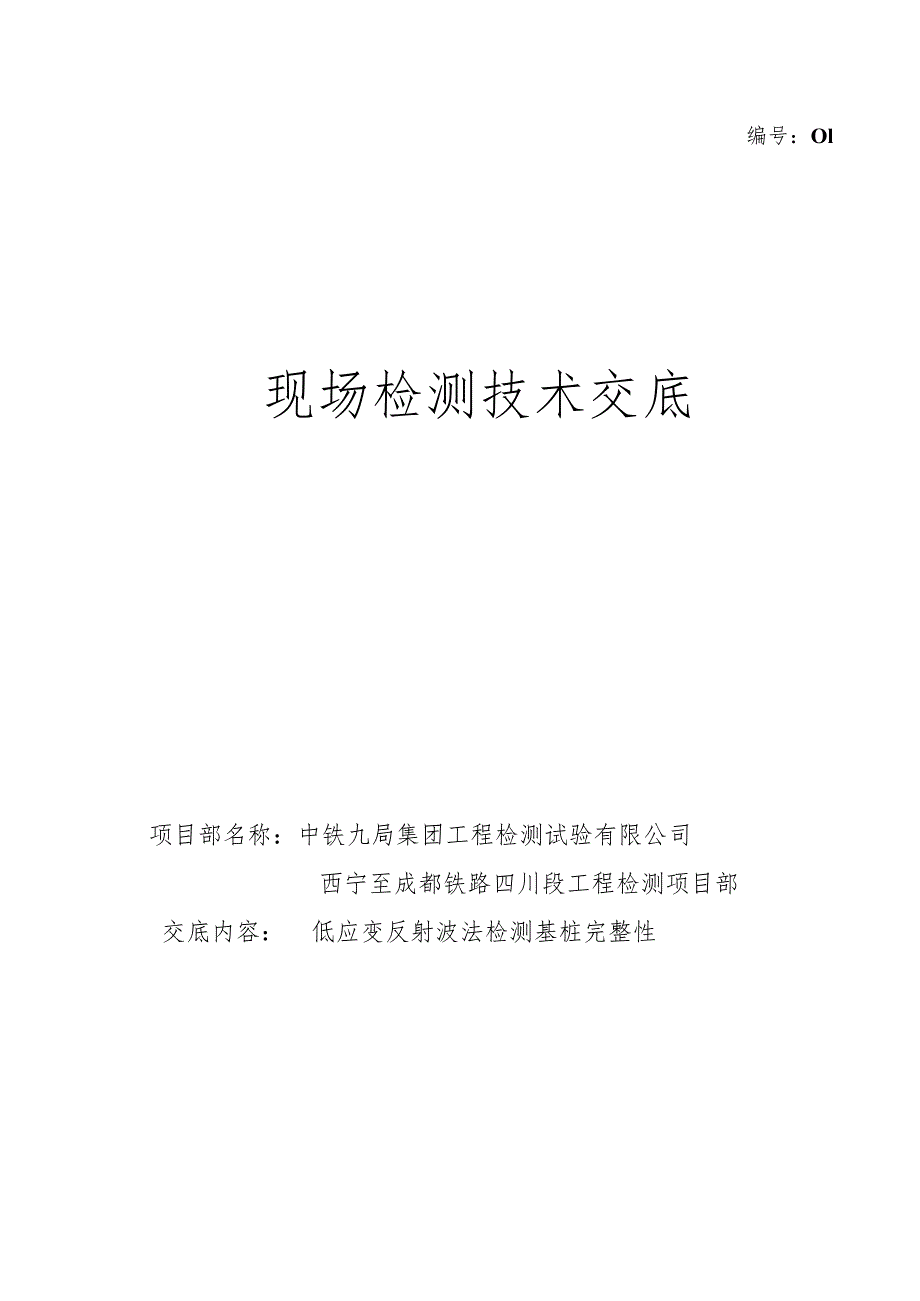

1、编号:Ol现场检测技术交底项目部名称:中铁九局集团工程检测试验有限公司西宁至成都铁路四川段工程检测项目部交底内容:低应变反射波法检测基桩完整性工程名称新建西宁至成都铁路西宁至黄胜关段(四川省境内,不含利仁隧道)铁路工程交底内容低应变反射波法检测基桩完整性监理单位施工单位交底时间交底地点一、编制依据及适用范围1.1 编制依据(1)铁路工程基桩检测技术规程(TB10218-2019)1.2 适用范围(1)本检测技术交底适用于桥梁基桩、软基处理CFG桩完整性检测前的施工单位的准备工作。(2)建议施工单位工区工程部、试验室等负责报检的部门相关人员组织学习。二、检测流程及注意事项2.1 检测数量(1)桥

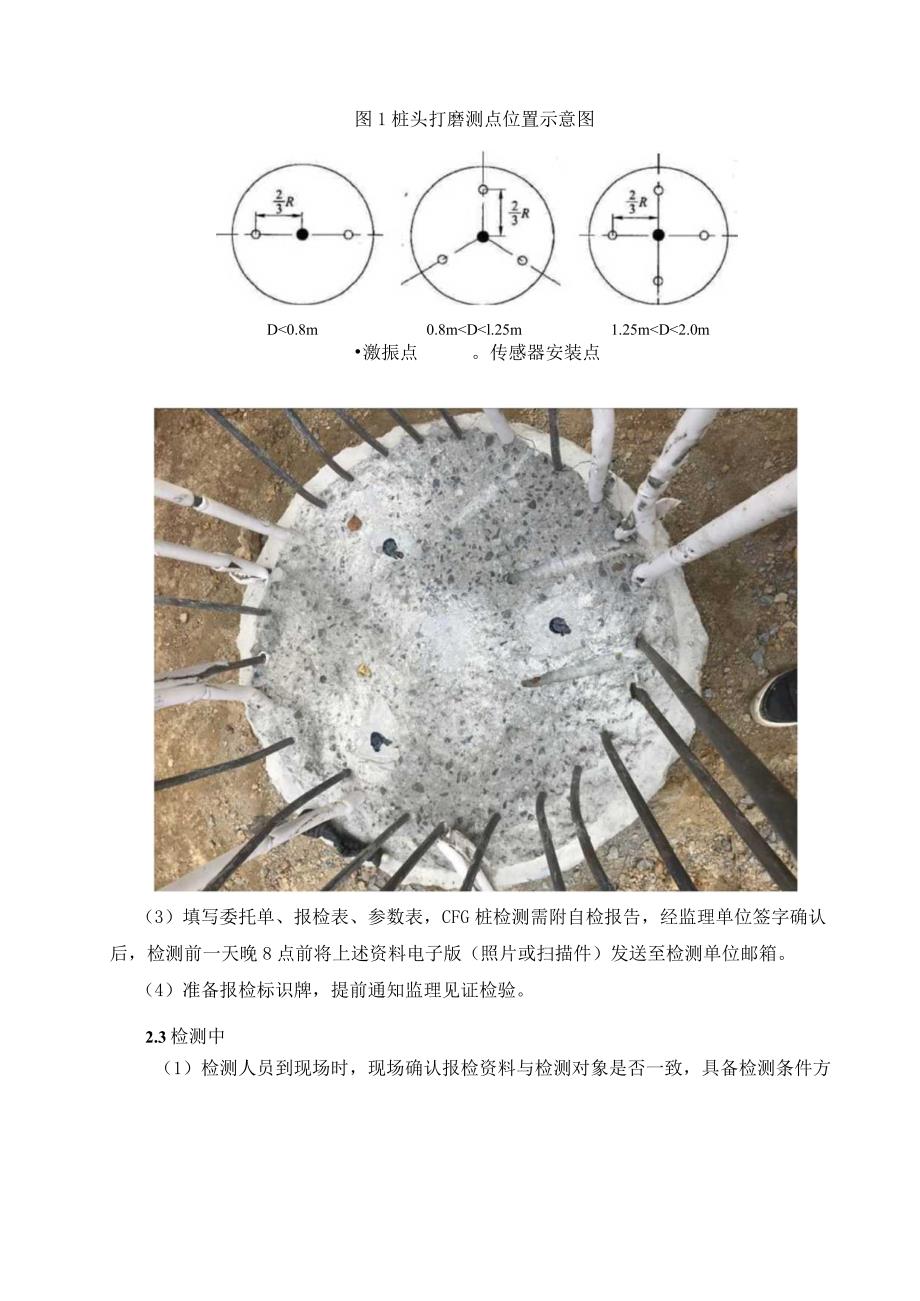

2、梁基桩的桩身质量、桩身匀质性、完整性检测采用瞬态激振时域频域法(低应变法)按桩总数的100%进行检测。(2)钻孔濯注桩对桩身质量、桩身匀质性、完整性检测采用瞬态激振时域频域法(低应变法)按桩网结构抽样检验总桩数的100%进行检测,桩板结构全部检验进行检测。(3)声屏障桩基础采用无损检测法按总桩数的100%进行检测。2.2 检测前(1)桩身混凝土强度应达到设计强度的70%且混凝土强度不小于15MPao(2)柩头凿去松散部分,露出坚硬混凝土面,桩头打磨出2-4个直径5-10Cm的圆形平面(如下图),打磨的面要求水平、洁净、无积水。切记不要离钢筋笼太近。图1桩头打磨测点位置示意图D0.8m0.8mD

3、l.25m1.25mD2.0m激振点。传感器安装点(3)填写委托单、报检表、参数表,CFG桩检测需附自检报告,经监理单位签字确认后,检测前一天晚8点前将上述资料电子版(照片或扫描件)发送至检测单位邮箱。(4)准备报检标识牌,提前通知监理见证检验。2.3检测中(1)检测人员到现场时,现场确认报检资料与检测对象是否一致,具备检测条件方能检测。(2)检测过程中不应有影响检测的震动等因素,例如破桩头、渣土车等。(3)检测过程中应留取影像资料。图2现场留取影像资料2.4检测后(1)检测单位在检测完成后24小时内出具检测中间结果报告,结果报建设指挥部,并向施工及监理单位发放纸板中间结果。(2)检测结果符合

4、规范要求方能转序,如按照规范需要采取其他方法验证,应在建设单位、监理单位、设计单位及施工单位共同见证下进行。三.常见问题及注意事项桩基低应变发射法检测过程常见问题(I)桩头部分浮浆过厚导致桩头位置混凝土强度低,无法采集正常波形。建议:提前凿除松散部分混凝土,漏出坚硬混凝土面。(2)桥梁桩基础上已施工混凝土垫层,并与桩头部分连接,影响波形采集质量。建议:桩基低应变检测前不要施工混凝土垫层,已施工的应断开与桩头连接部分,距离10-20公分。(3)检测点打磨不平整或与钢筋主笼过劲影响采集信号。建议:现场控制桩头破除及切割的平整度,后期在打磨测点时保证测点平整,打磨位置严格按照图1标注位置进行。四.安全注意事项(1)检测过程中佩戴安全帽,深基坑上下过程中佩戴安全绳。(2)检测过程中注意外漏的钢筋,避免划伤。(3)其他安全事项遵守施工单位现场安全操作规程。交底会组织主持人交底人接底人接受交底人员单位、部门或工种签名单位、部门或工种签名1 .接底人对交底内容理解、掌握程度完全理解基本理解口没有理解结果2 .交底文件附件签收口交底书其他:接收交底单位或部门负责人(代表)签字:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
