me监理例会2016.6.3.docx

上传人:p** 文档编号:672757 上传时间:2024-01-08 格式:DOCX 页数:3 大小:16.97KB
下载 相关 举报
me监理例会2016.6.3.docx_第1页
第1页 / 共3页
me监理例会2016.6.3.docx_第2页
第2页 / 共3页
me监理例会2016.6.3.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《me监理例会2016.6.3.docx》由会员分享,可在线阅读,更多相关《me监理例会2016.6.3.docx(3页珍藏版)》请在第壹文秘上搜索。

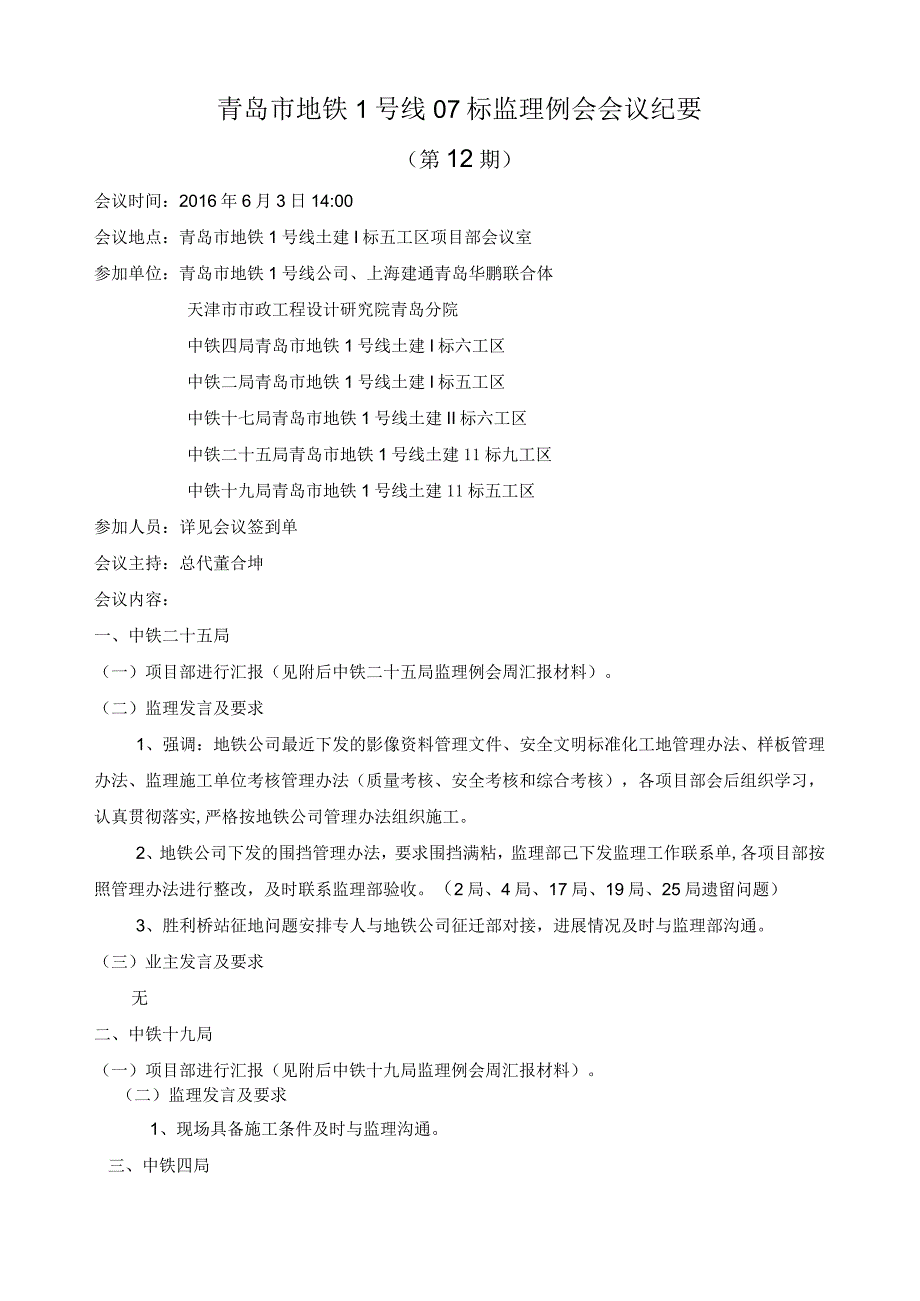

1、青岛市地铁1号线07标监理例会会议纪要(第12期)会议时间:2016年6月3日14:00会议地点:青岛市地铁1号线土建I标五工区项目部会议室参加单位:青岛市地铁1号线公司、上海建通青岛华鹏联合体天津市市政工程设计研究院青岛分院中铁四局青岛市地铁1号线土建I标六工区中铁二局青岛市地铁1号线土建I标五工区中铁十七局青岛市地铁1号线土建II标六工区中铁二十五局青岛市地铁1号线土建11标九工区中铁十九局青岛市地铁1号线土建11标五工区参加人员:详见会议签到单会议主持:总代董合坤会议内容:一、中铁二十五局(一)项目部进行汇报(见附后中铁二十五局监理例会周汇报材料)。(二)监理发言及要求1、强调:地铁公司

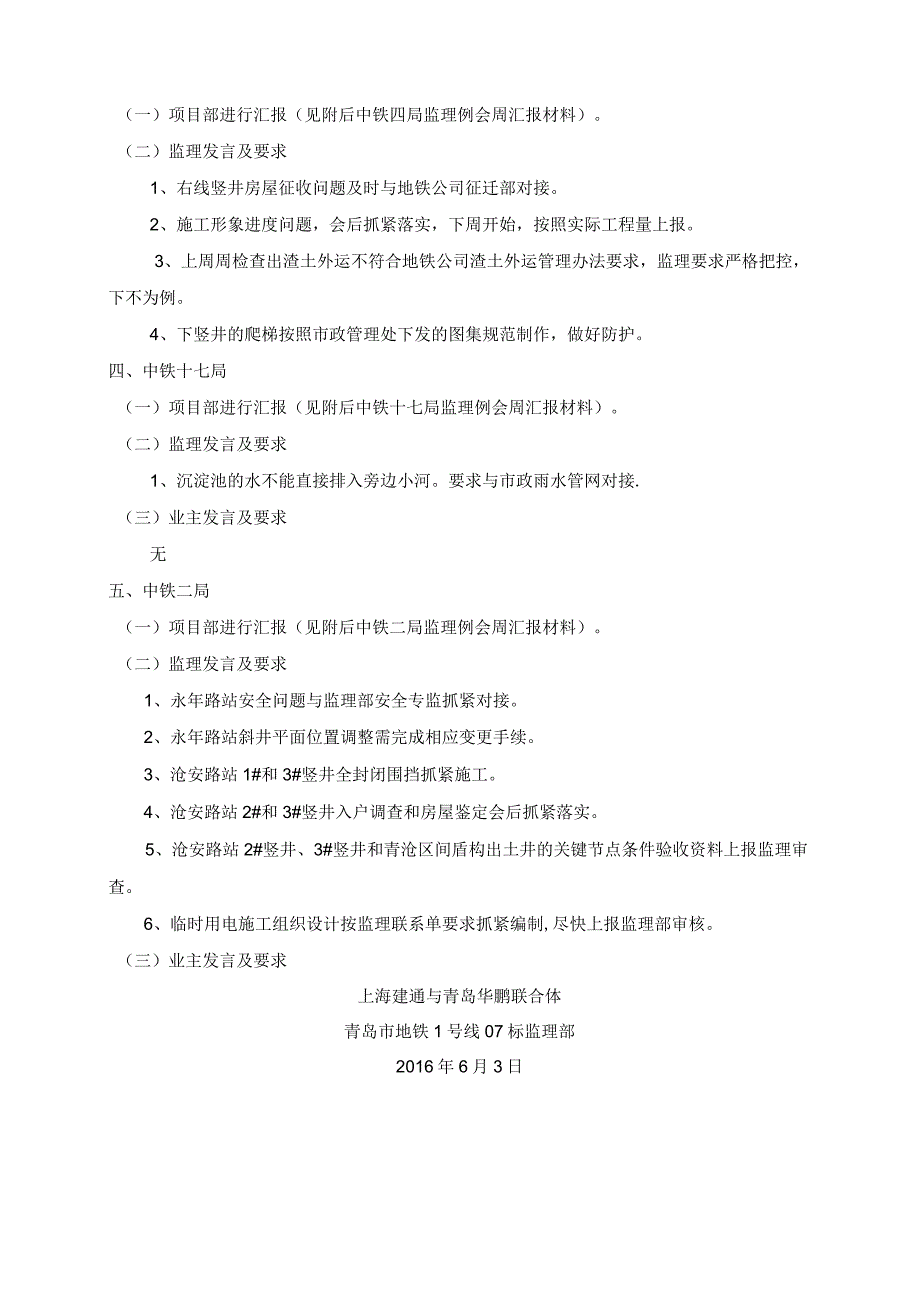

2、最近下发的影像资料管理文件、安全文明标准化工地管理办法、样板管理办法、监理施工单位考核管理办法(质量考核、安全考核和综合考核),各项目部会后组织学习,认真贯彻落实,严格按地铁公司管理办法组织施工。2、地铁公司下发的围挡管理办法,要求围挡满粘,监理部己下发监理工作联系单,各项目部按照管理办法进行整改,及时联系监理部验收。(2局、4局、17局、19局、25局遗留问题)3、胜利桥站征地问题安排专人与地铁公司征迁部对接,进展情况及时与监理部沟通。(三)业主发言及要求无二、中铁十九局(一)项目部进行汇报(见附后中铁十九局监理例会周汇报材料)。(二)监理发言及要求1、现场具备施工条件及时与监理沟通。三、中

3、铁四局(一)项目部进行汇报(见附后中铁四局监理例会周汇报材料)。(二)监理发言及要求1、右线竖井房屋征收问题及时与地铁公司征迁部对接。2、施工形象进度问题,会后抓紧落实,下周开始,按照实际工程量上报。3、上周周检查出渣土外运不符合地铁公司渣土外运管理办法要求,监理要求严格把控,下不为例。4、下竖井的爬梯按照市政管理处下发的图集规范制作,做好防护。四、中铁十七局(一)项目部进行汇报(见附后中铁十七局监理例会周汇报材料)。(二)监理发言及要求1、沉淀池的水不能直接排入旁边小河。要求与市政雨水管网对接.(三)业主发言及要求无五、中铁二局(一)项目部进行汇报(见附后中铁二局监理例会周汇报材料)。(二)监理发言及要求1、永年路站安全问题与监理部安全专监抓紧对接。2、永年路站斜井平面位置调整需完成相应变更手续。3、沧安路站1#和3#竖井全封闭围挡抓紧施工。4、沧安路站2#和3#竖井入户调查和房屋鉴定会后抓紧落实。5、沧安路站2#竖井、3#竖井和青沧区间盾构出土井的关键节点条件验收资料上报监理审查。6、临时用电施工组织设计按监理联系单要求抓紧编制,尽快上报监理部审核。(三)业主发言及要求上海建通与青岛华鹏联合体青岛市地铁1号线07标监理部2016年6月3日监理例会会议纪要签认表施工单位代表监理单位代表业主代表其他单位代表(若有)4局4局2局2局17局17局25局25局19局19局

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
