《主合同履约情况分析记录-台州机场(9月).docx》由会员分享,可在线阅读,更多相关《主合同履约情况分析记录-台州机场(9月).docx(1页珍藏版)》请在第壹文秘上搜索。

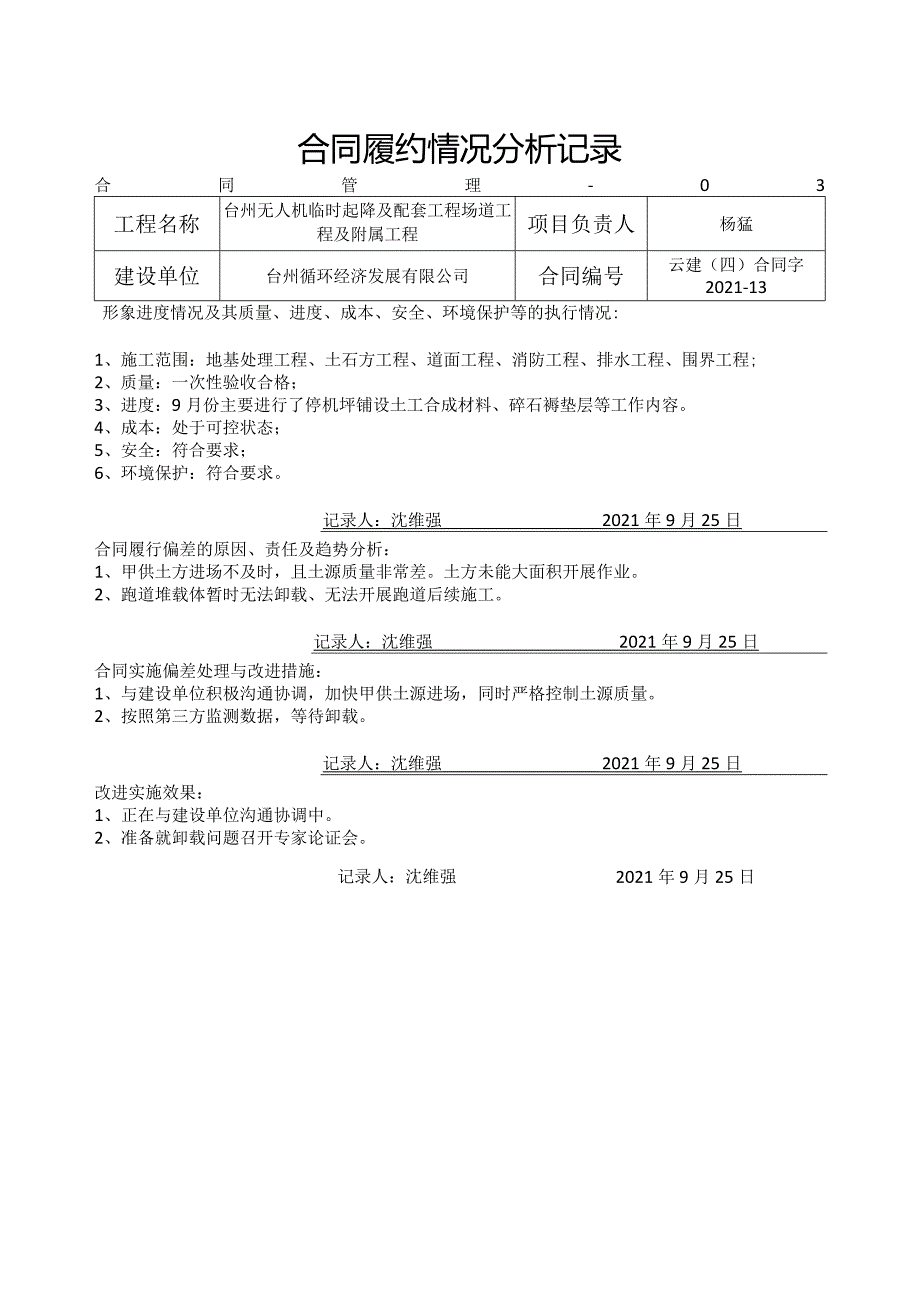

合同履约情况分析记录合同管理-03工程名称台州无人机临时起降及配套工程场道工程及附属工程项目负责人杨猛建设单位台州循环经济发展有限公司合同编号云建(四)合同字2021-13形象进度情况及其质量、进度、成本、安全、环境保护等的执行情况:1、施工范围:地基处理工程、土石方工程、道面工程、消防工程、排水工程、围界工程;2、质量:一次性验收合格;3、进度:9月份主要进行了停机坪铺设土工合成材料、碎石褥垫层等工作内容。4、成本:处于可控状态;5、安全:符合要求;6、环境保护:符合要求。记录人:沈维强2021年9月25日合同履行偏差的原因、责任及趋势分析:1、甲供土方进场不及时,且土源质量非常差。土方未能大面积开展作业。2、跑道堆载体暂时无法卸载、无法开展跑道后续施工。记录人:沈维强2021年9月25日合同实施偏差处理与改进措施:1、与建设单位积极沟通协调,加快甲供土源进场,同时严格控制土源质量。2、按照第三方监测数据,等待卸载。记录人:沈维强2021年9月25日改进实施效果:1、正在与建设单位沟通协调中。2、准备就卸载问题召开专家论证会。记录人:沈维强2021年9月25日
