水性环氧树脂地坪漆施工方案全套.docx

上传人:p** 文档编号:674818 上传时间:2024-01-08 格式:DOCX 页数:8 大小:21.52KB
下载 相关 举报
水性环氧树脂地坪漆施工方案全套.docx_第1页
第1页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第2页
第2页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第3页
第3页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第4页
第4页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第5页
第5页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第6页
第6页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第7页
第7页 / 共8页
水性环氧树脂地坪漆施工方案全套.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

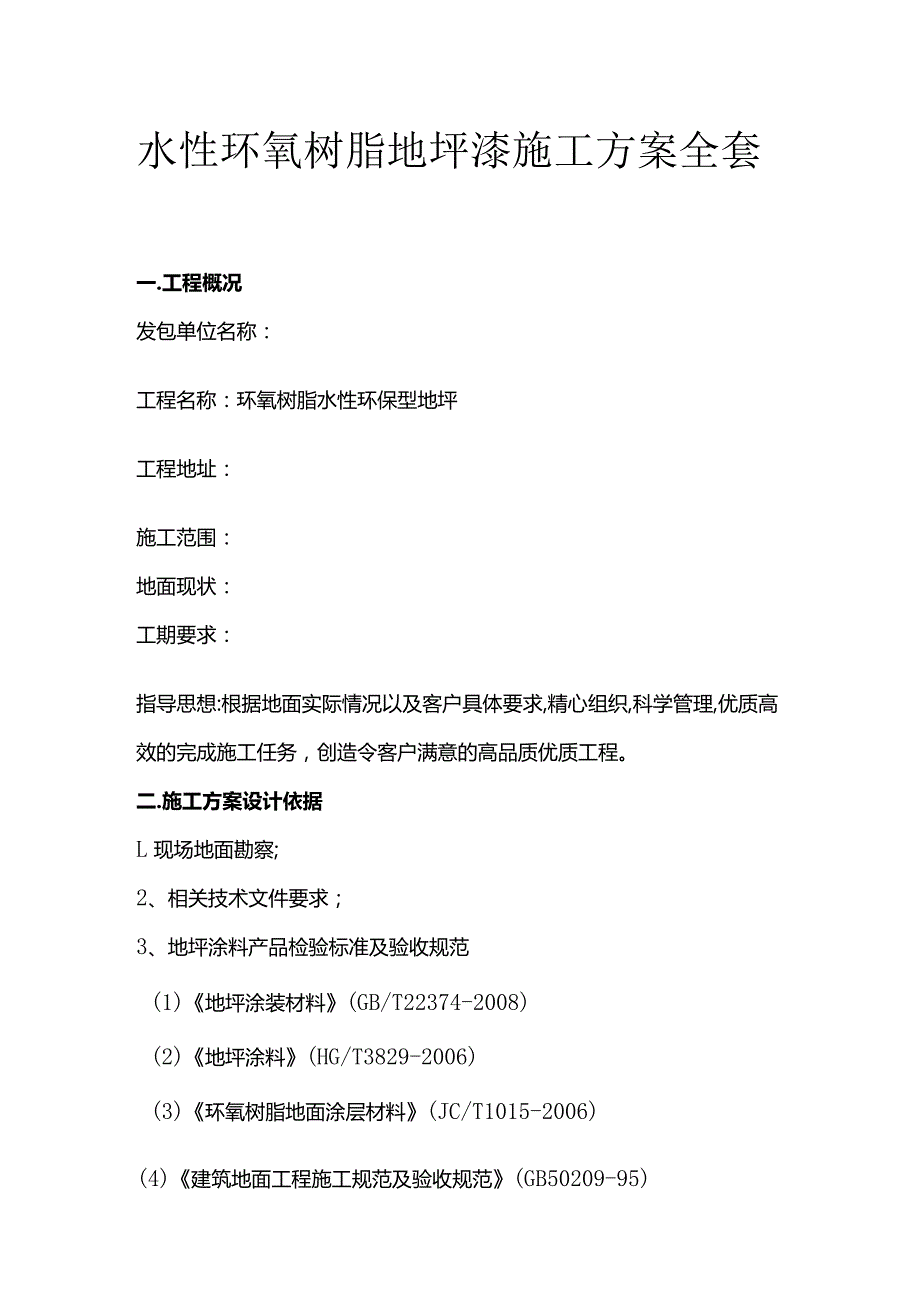

《水性环氧树脂地坪漆施工方案全套.docx》由会员分享,可在线阅读,更多相关《水性环氧树脂地坪漆施工方案全套.docx(8页珍藏版)》请在第壹文秘上搜索。

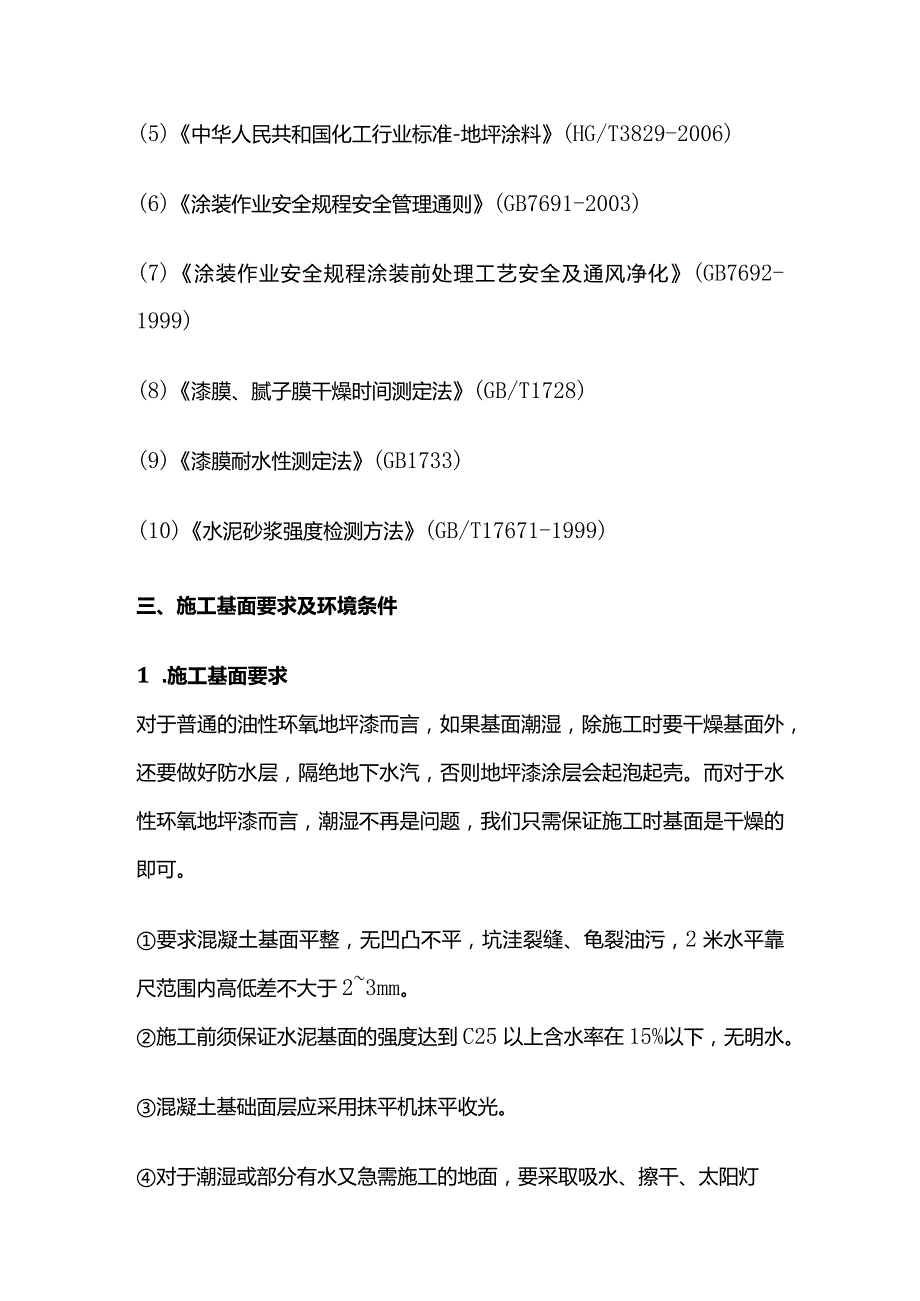

1、水性环氧树脂地坪漆施工方案全套一.工程概况发包单位名称:工程名称:环氧树脂水性环保型地坪工程地址:施工范围:地面现状:工期要求:指导思想:根据地面实际情况以及客户具体要求,精心组织,科学管理,优质高效的完成施工任务,创造令客户满意的高品质优质工程。二.施工方案设计依据L现场地面勘察;2、相关技术文件要求;3、地坪涂料产品检验标准及验收规范(1)地坪涂装材料(GB/T22374-2008)(2)地坪涂料(HG/T3829-2006)(3)环氧树脂地面涂层材料(JC/T1015-2006)(4)建筑地面工程施工规范及验收规范(GB50209-95)(5)中华人民共和国化工行业标准-地坪涂料(HG/

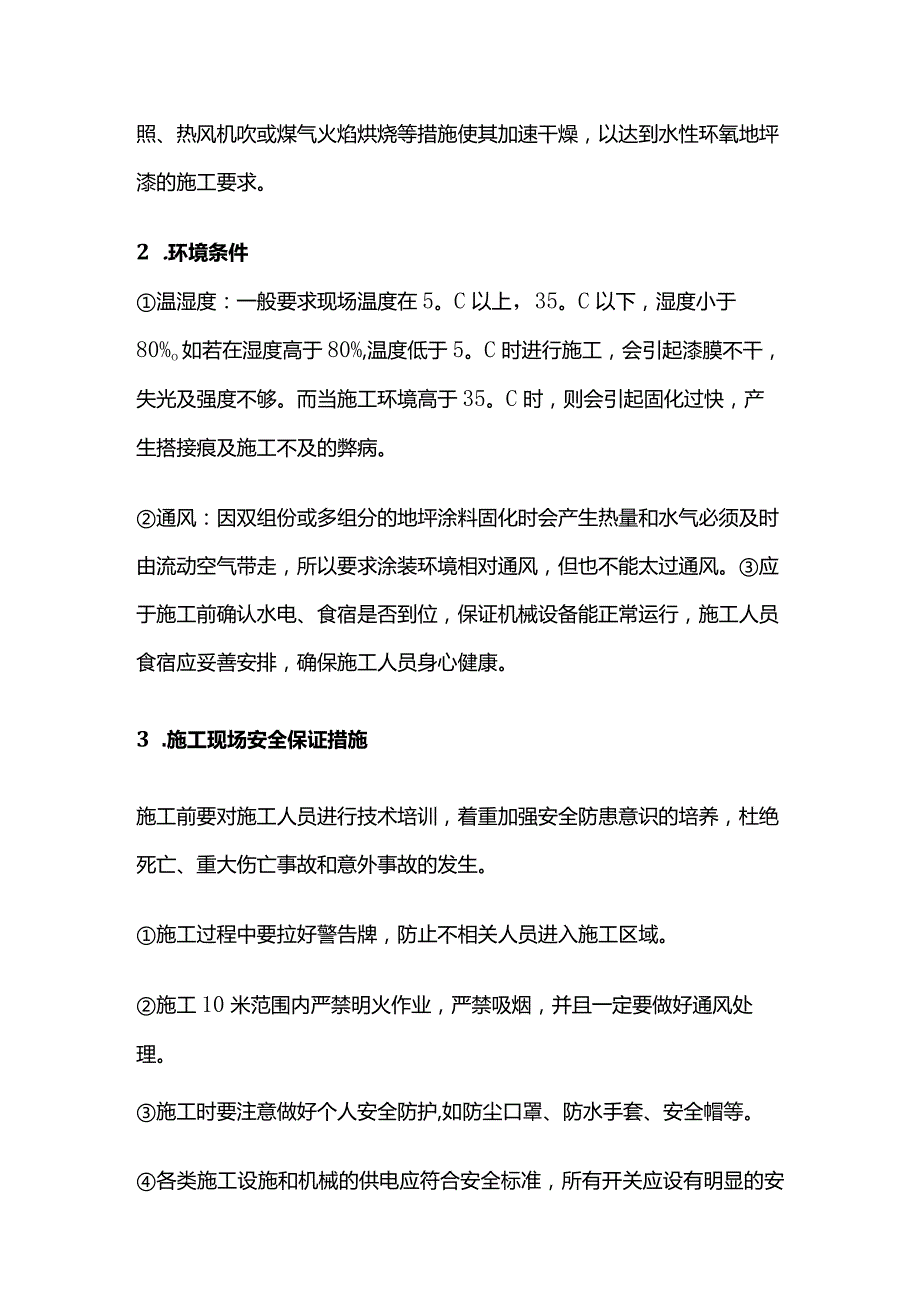

2、T3829-2006)(6)涂装作业安全规程安全管理通则(GB7691-2003)(7)涂装作业安全规程涂装前处理工艺安全及通风净化(GB7692-1999)(8)漆膜、腻子膜干燥时间测定法(GB/T1728)(9)漆膜耐水性测定法(GB1733)(10)水泥砂浆强度检测方法(GB/T17671-1999)三、施工基面要求及环境条件1 .施工基面要求对于普通的油性环氧地坪漆而言,如果基面潮湿,除施工时要干燥基面外,还要做好防水层,隔绝地下水汽,否则地坪漆涂层会起泡起壳。而对于水性环氧地坪漆而言,潮湿不再是问题,我们只需保证施工时基面是干燥的即可。要求混凝土基面平整,无凹凸不平,坑洼裂缝、龟裂油

3、污,2米水平靠尺范围内高低差不大于23mm。施工前须保证水泥基面的强度达到C25以上含水率在15%以下,无明水。混凝土基础面层应采用抹平机抹平收光。对于潮湿或部分有水又急需施工的地面,要采取吸水、擦干、太阳灯照、热风机吹或煤气火焰烘烧等措施使其加速干燥,以达到水性环氧地坪漆的施工要求。2 .环境条件温湿度:一般要求现场温度在5。C以上,35。C以下,湿度小于80%o如若在湿度高于80%,温度低于5。C时进行施工,会引起漆膜不干,失光及强度不够。而当施工环境高于35。C时,则会引起固化过快,产生搭接痕及施工不及的弊病。通风:因双组份或多组分的地坪涂料固化时会产生热量和水气必须及时由流动空气带走,

4、所以要求涂装环境相对通风,但也不能太过通风。应于施工前确认水电、食宿是否到位,保证机械设备能正常运行,施工人员食宿应妥善安排,确保施工人员身心健康。3 .施工现场安全保证措施施工前要对施工人员进行技术培训,着重加强安全防患意识的培养,杜绝死亡、重大伤亡事故和意外事故的发生。施工过程中要拉好警告牌,防止不相关人员进入施工区域。施工10米范围内严禁明火作业,严禁吸烟,并且一定要做好通风处理。施工时要注意做好个人安全防护,如防尘口罩、防水手套、安全帽等。各类施工设施和机械的供电应符合安全标准,所有开关应设有明显的安全标志。4 .施工现场材料堆放注意事项在工程开工前,应采购足够的施工材料(涂料、辅助材

5、料、施工工具及设备必须备齐)。所采购的主材及辅材,要有合格证或书面检验证明,且不能超过质保期。材料应置于室内,避免风吹雨打,若不得已置于室外时,应堆放整齐于栈板上,并以胶布盖妥,避免进水,且不可长期放置。材料堆放区域应严禁烟火。某些型号的材料,储存时会有软沉淀产生,一定要先搅拌均匀后再使用。四、详细施工步骤1 .施工工具无尘研磨机、小型打磨机、手磨机、吸尘器、搅拌机、拌料桶、磅秤、滚筒、毛刷、刮刀、吸尘器、清洁工具等;2 .施工剖面图3 .施工工艺五.地坪涂装概述1 .适用范围服装、烟草、食品等行业厂房的地面。广泛适用于各种潮湿地面,各种厂房、仓库、一楼无防潮层的地面(包括地下室),各种地下停

6、车场等潮气比较重的地面。适用行业不限,如电子、电器、地下车库、超市、医药医疗、航空航天及食品饮料等行业。2 .性能特点附着力强、装饰性强、硬度高、耐磨性好。环保、防尘、防霉。无接缝、便于清洁。耐水、耐油污、耐酸碱等一般化学腐蚀。固化性能受温度、湿度影响较小,对湿面有较好的粘接强度,可在潮湿环境中施工和固化。固化后的涂膜光泽柔和,质感较好,并且具有较好的防腐性能和单向透气性。3、系统特征水性、实色,亮光;厚度0.33mm;一般使用年限为510年。六、施工注意事项L施工现场的环境温度应高于5z相对湿度小于80%时方能施工。2、由于地坪漆中各成分的比重差异,配比前应先将各组分搅拌均匀。3、根据施工进

7、度配料,控制每次的配料量,配好的地坪漆应在30分钟(25)内使用完毕,以免胶化报废。4、面漆搅拌均匀后,颜色会略淡,施工完成后26小时会出现表面发花的现象,完全固化后表面颜色会均匀一致。5、水性环氧地坪漆只有在底漆、中涂、面漆配套涂装并达到保养期后才能体现它的性能。6、施工现场严禁明火,应有良好的通风,并采取可靠的安全防范措施。7、配料要注意清洁,避免杂质混入,施工设备和工具要保持洁净。七.地坪涂装验收标准L地坪整体色泽一致和谐、无起泡、无脱落,完工后地面平整度与原基面顺平。2、地坪表面无发粘现象,无粗杂质,无砂孔,无裂缝。3、符合涂层要求厚度。八、工程完结场地移交使用保养须知L水性环氧地坪面

8、漆施工后,面层实干需要24h,在这期间应封闭施工现场,禁止进入,施工完毕后需养护7-10天后方可投入使用,在养护期间日常清扫可用柔软扫帚或抹布清洁。2、地面遭受严重污染时使用中性清洁剂,用抹布水洗,然后用水清洗,充分干燥,打一层薄蜡。3、环氧地坪漆地面溅溢有酸、碱等化学药品时应及时用水清洗,溅溢的是调味料、油等时则用抹布擦拭。4、防止阳光暴晒,防止环氧地坪涂膜泛黄变色。5、防止经常性开水流动或化学溶剂浸渍外表,防止环氧地面发生软化现象。6、不得用超过30%的浓酸浸蚀地坪。7、应当尽可能防止化学溶剂类制品滴落地坪,若出现污损,应当第时间进行清理和维护,以减少溶剂对地面的侵蚀。8、谨防烟蒂等高温物体烫伤地坪。9、不得使用硬物、尖锐物直接冲击地坪。凡是硬件:如铁椅、铁桌、铁货架等,须将其脚用软质塑料或橡胶包裹以免在使用过程中划伤地面,设备进厂前,在地坪上铺上硬纸箱皮垫底再铺上木层板或钢板,以免在运输设备过程中刮伤地面,满载叉车避免紧急刹车和突然启动。10、拖、拉机板需充分将机板升离地面,转弯时请特别注意机板角切勿刮伤地面。推车,板车的车轮请不用硬质胶轮,请使用弹性胶轮,并厂房内外分开使用;IL一旦有意外锐物划过的伤口应当及时修复以免扩大,划痕较深时应及时修补,否则会影响其周围涂膜的附着力。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
