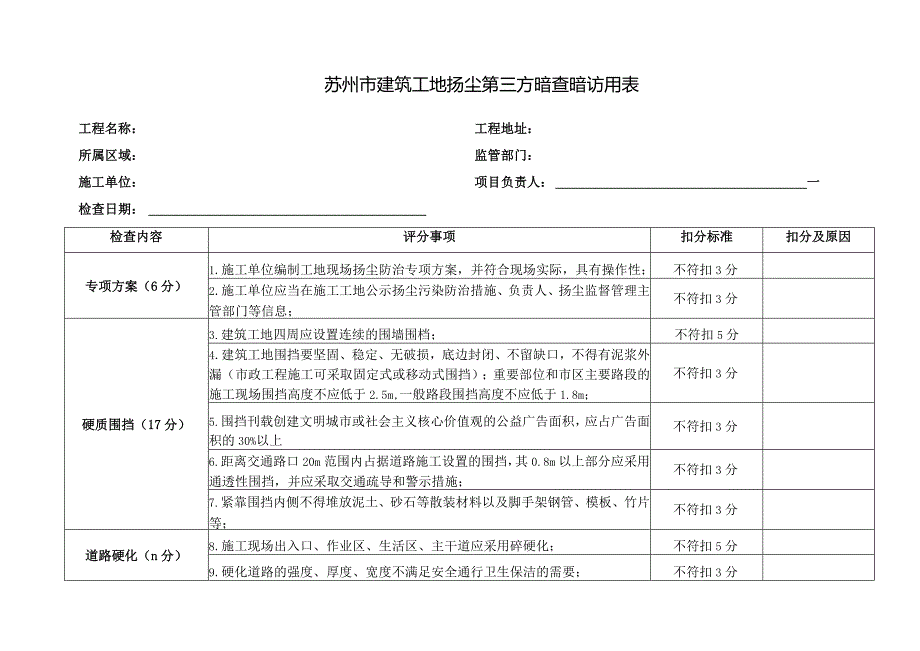

1、苏州市建筑工地扬尘第三方暗查暗访用表工程名称:工程地址:所属区域:监管部门:施工单位:项目负责人:一检查日期:检查内容评分事项扣分标准扣分及原因专项方案(6分)1.施工单位编制工地现场扬尘防治专项方案,并符合现场实际,具有操作性;不符扣3分2.施工单位应当在施工工地公示扬尘污染防治措施、负责人、扬尘监督管理主管部门等信息;不符扣3分硬质围挡(17分)3.建筑工地四周应设置连续的围墙围档;不符扣5分4.建筑工地围挡要坚固、稳定、无破损,底边封闭、不留缺口,不得有泥浆外漏(市政工程施工可采取固定式或移动式围挡);重要部位和市区主要路段的施工现场围挡高度不应低于2.5m,一般路段围挡高度不应低于1.
2、8m;不符扣3分5.围挡刊载创建文明城市或社会主义核心价值观的公益广告面积,应占广告面积的30%以上不符扣3分6.距离交通路口20m范围内占据道路施工设置的围挡,其0.8m以上部分应采用通透性围挡,并应采取交通疏导和警示措施;不符扣3分7.紧靠围挡内侧不得堆放泥土、砂石等散装材料以及脚手架钢管、模板、竹片等;不符扣3分道路硬化(n分)8.施工现场出入口、作业区、生活区、主干道应采用碎硬化;不符扣5分9.硬化道路的强度、厚度、宽度不满足安全通行卫生保洁的需要;不符扣3分10.“施工现场应设置排水网络系统,泥浆、污水、废水等严禁直接排入河道或下水道内”;不符扣3分物料堆放(15分)IL散装物料应采

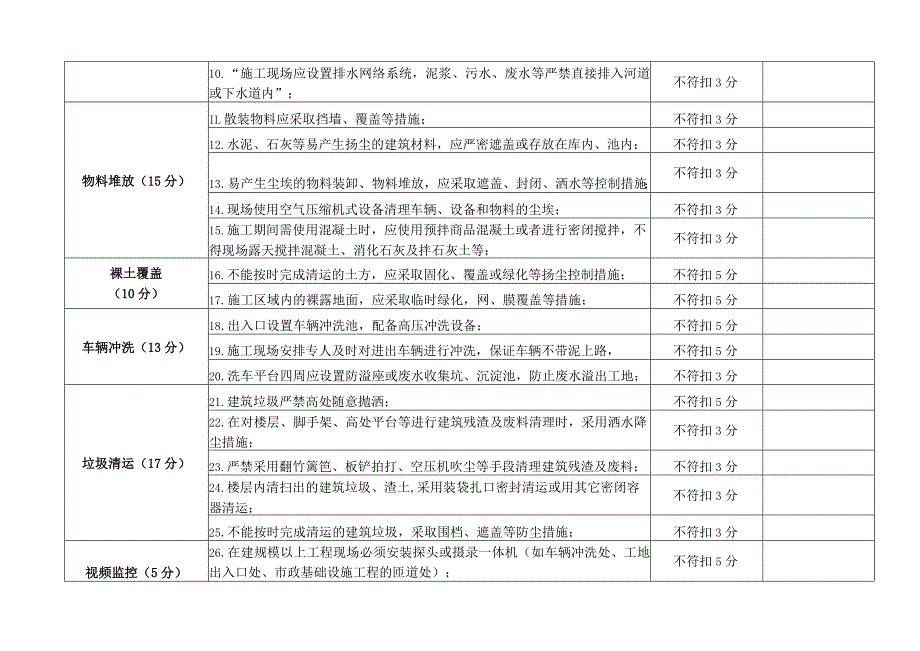

3、取挡墙、覆盖等措施;不符扣3分12.水泥、石灰等易产生扬尘的建筑材料,应严密遮盖或存放在库内、池内;不符扣3分13.易产生尘埃的物料装卸、物料堆放,应采取遮盖、封闭、洒水等控制措施;不符扣3分14.现场使用空气压缩机式设备清理车辆、设备和物料的尘埃;不符扣3分15.施工期间需使用混凝土时,应使用预拌商品混凝土或者进行密闭搅拌,不得现场露天搅拌混凝土、消化石灰及拌石灰土等;不符扣3分裸土覆盖(10分)16.不能按时完成清运的土方,应采取固化、覆盖或绿化等扬尘控制措施;不符扣5分17.施工区域内的裸露地面,应采取临时绿化,网、膜覆盖等措施;不符扣5分车辆冲洗(13分)18.出入口设置车辆冲洗池,配
4、备高压冲洗设备;不符扣5分19.施工现场安排专人及时对进出车辆进行冲洗,保证车辆不带泥上路,不符扣5分20.洗车平台四周应设置防溢座或废水收集坑、沉淀池,防止废水溢出工地;不符扣3分垃圾清运(17分)21.建筑垃圾严禁高处随意抛洒;不符扣5分22.在对楼层、脚手架、高处平台等进行建筑残渣及废料清理时,采用洒水降尘措施;不符扣3分23.严禁采用翻竹篱笆、板铲拍打、空压机吹尘等手段清理建筑残渣及废料;不符扣3分24.楼层内清扫出的建筑垃圾、渣土,采用装袋扎口密封清运或用其它密闭容器清运;不符扣3分25.不能按时完成清运的建筑垃圾,采取围档、遮盖等防尘措施;不符扣3分视频监控(5分)26.在建规模以上工程现场必须安装探头或摄录一体机(如车辆冲洗处、工地出入口处、市政基础设施工程的匝道处);不符扣5分洒水降尘(6分)27.房屋拆除工程应设置封闭围挡,采取喷淋压尘措施或其它压尘措施后方可施工;不符扣3分28.风力在五级以上,根据实际情况采取洒水降尘等措施,拆除工程等易产生扬尘污染的施工应该停止;不符扣3分备注一票否决项:序号为1、18项。
