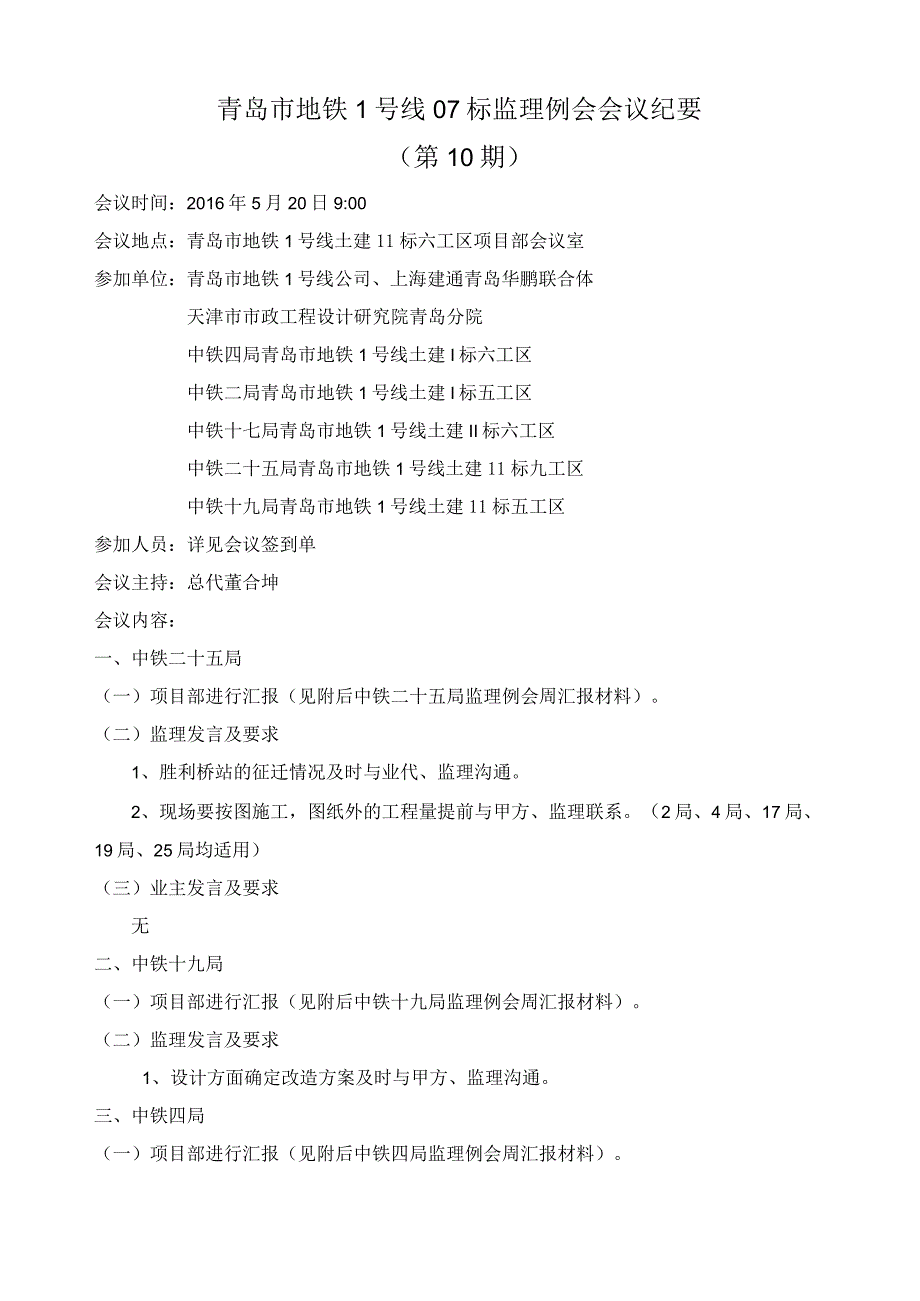

1、青岛市地铁1号线07标监理例会会议纪要(第10期)会议时间:2016年5月20日9:00会议地点:青岛市地铁1号线土建11标六工区项目部会议室参加单位:青岛市地铁1号线公司、上海建通青岛华鹏联合体天津市市政工程设计研究院青岛分院中铁四局青岛市地铁1号线土建I标六工区中铁二局青岛市地铁1号线土建I标五工区中铁十七局青岛市地铁1号线土建II标六工区中铁二十五局青岛市地铁1号线土建11标九工区中铁十九局青岛市地铁1号线土建11标五工区参加人员:详见会议签到单会议主持:总代董合坤会议内容:一、中铁二十五局(一)项目部进行汇报(见附后中铁二十五局监理例会周汇报材料)。(二)监理发言及要求1、胜利桥站的征

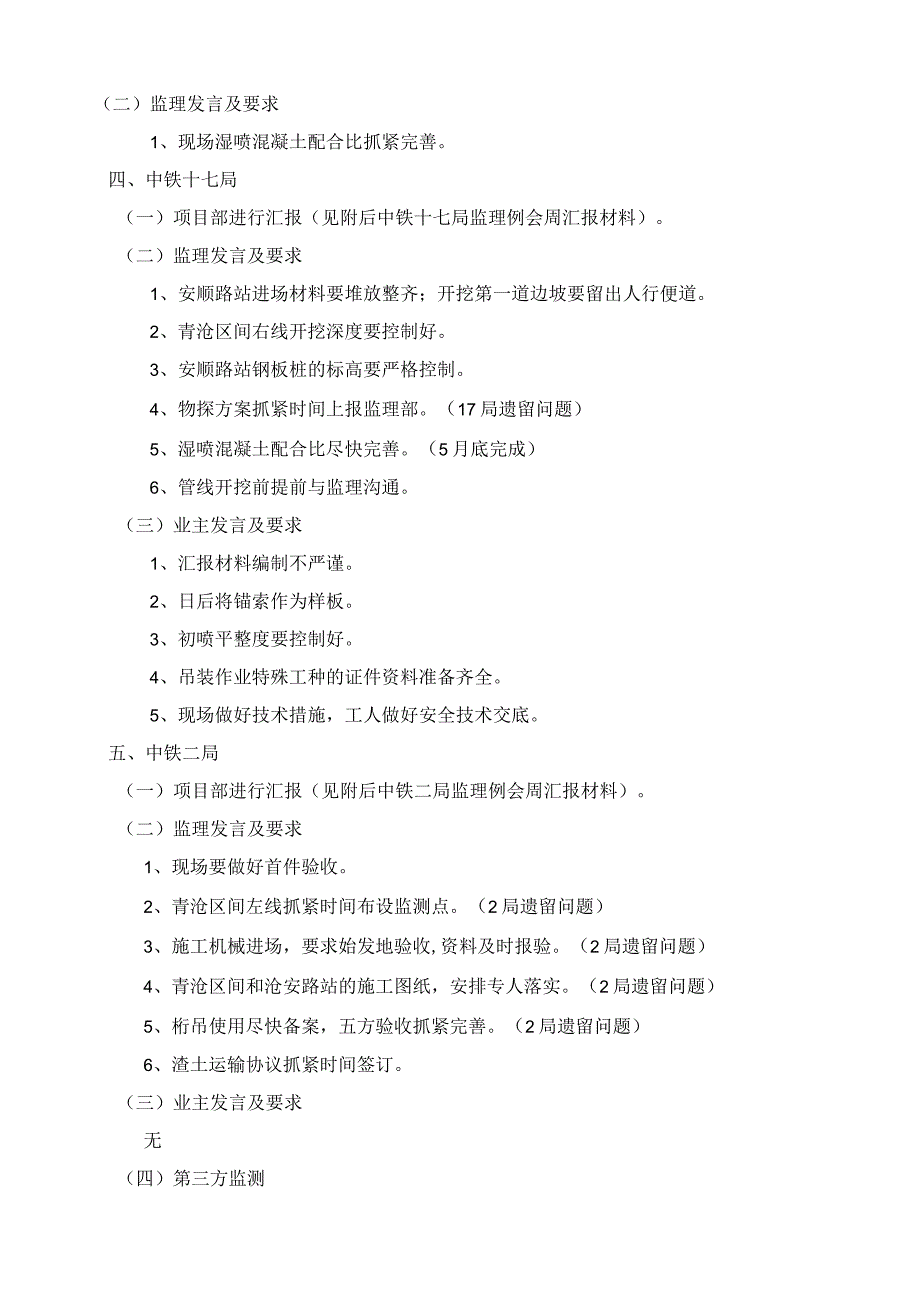

2、迁情况及时与业代、监理沟通。2、现场要按图施工,图纸外的工程量提前与甲方、监理联系。(2局、4局、17局、19局、25局均适用)(三)业主发言及要求无二、中铁十九局(一)项目部进行汇报(见附后中铁十九局监理例会周汇报材料)。(二)监理发言及要求1、设计方面确定改造方案及时与甲方、监理沟通。三、中铁四局(一)项目部进行汇报(见附后中铁四局监理例会周汇报材料)。(二)监理发言及要求1、现场湿喷混凝土配合比抓紧完善。四、中铁十七局(一)项目部进行汇报(见附后中铁十七局监理例会周汇报材料)。(二)监理发言及要求1、安顺路站进场材料要堆放整齐;开挖第一道边坡要留出人行便道。2、青沧区间右线开挖深度要控制

3、好。3、安顺路站钢板桩的标高要严格控制。4、物探方案抓紧时间上报监理部。(17局遗留问题)5、湿喷混凝土配合比尽快完善。(5月底完成)6、管线开挖前提前与监理沟通。(三)业主发言及要求1、汇报材料编制不严谨。2、日后将锚索作为样板。3、初喷平整度要控制好。4、吊装作业特殊工种的证件资料准备齐全。5、现场做好技术措施,工人做好安全技术交底。五、中铁二局(一)项目部进行汇报(见附后中铁二局监理例会周汇报材料)。(二)监理发言及要求1、现场要做好首件验收。2、青沧区间左线抓紧时间布设监测点。(2局遗留问题)3、施工机械进场,要求始发地验收,资料及时报验。(2局遗留问题)4、青沧区间和沧安路站的施工图纸,安排专人落实。(2局遗留问题)5、桁吊使用尽快备案,五方验收抓紧完善。(2局遗留问题)6、渣土运输协议抓紧时间签订。(三)业主发言及要求无(四)第三方监测1、第三方监测方案等待专家评审,等评审完成及时与监理沟通。上海建通与青岛华鹏联合体青岛市地铁1号线07标监理部2016年5月20日监理例会会议纪要签认表施工单位代表监理单位代表业主代表其他单位代表(若有)4局4局2局2局17局17局25局25局19局19局
