《某辅助洞高压水处理及岩爆预案.docx》由会员分享,可在线阅读,更多相关《某辅助洞高压水处理及岩爆预案.docx(7页珍藏版)》请在第壹文秘上搜索。

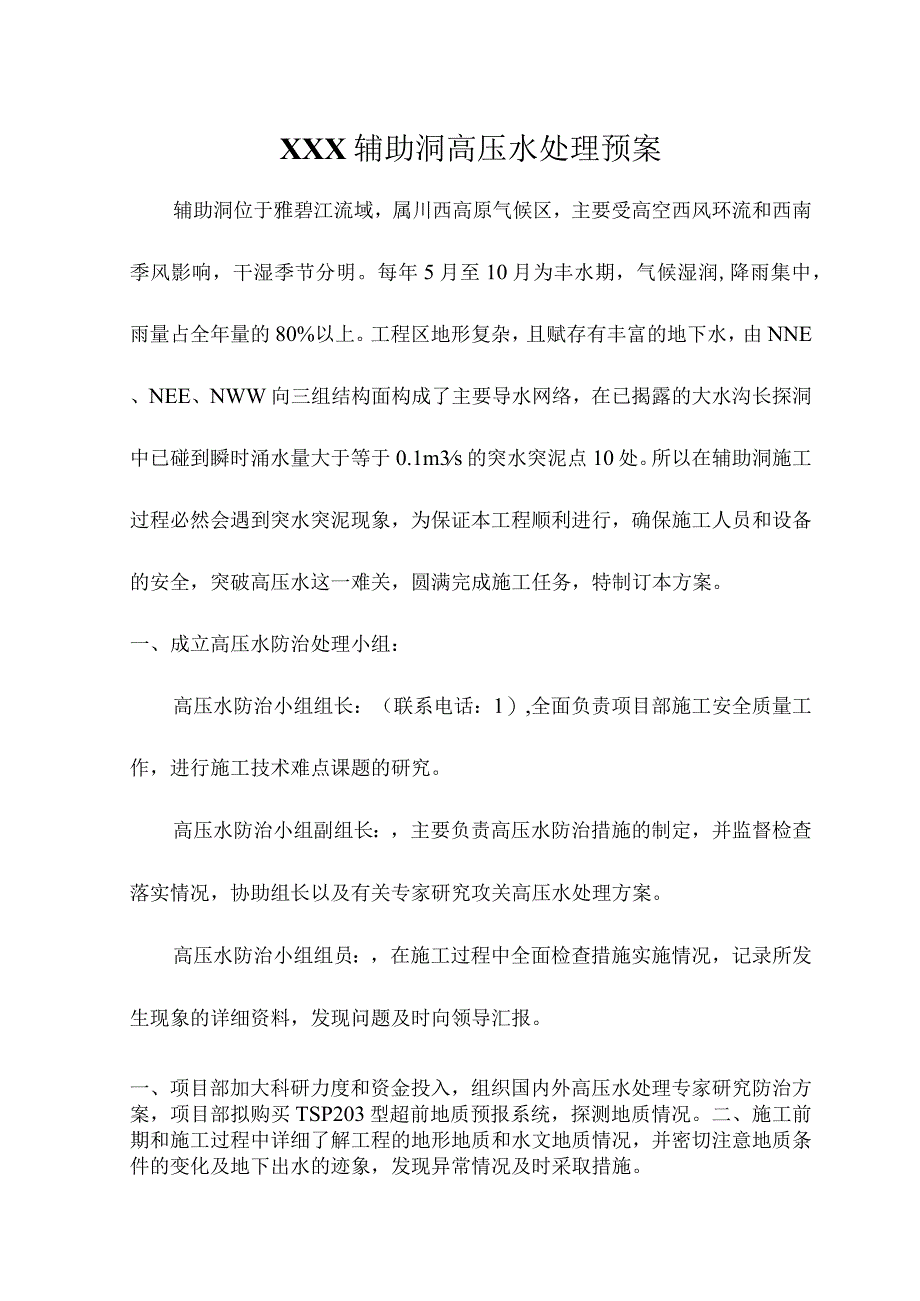

1、高压水处理预案编制:复核:审批:XXX辅助洞高压水处理预案辅助洞位于雅碧江流域,属川西高原气候区,主要受高空西风环流和西南季风影响,干湿季节分明。每年5月至10月为丰水期,气候湿润,降雨集中,雨量占全年量的80%以上。工程区地形复杂,且赋存有丰富的地下水,由NNE、NEE、NWW向三组结构面构成了主要导水网络,在已揭露的大水沟长探洞中已碰到瞬时涌水量大于等于0.1m3s的突水突泥点10处。所以在辅助洞施工过程必然会遇到突水突泥现象,为保证本工程顺利进行,确保施工人员和设备的安全,突破高压水这一难关,圆满完成施工任务,特制订本方案。一、成立高压水防治处理小组:高压水防治小组组长:(联系电话:1)
2、,全面负责项目部施工安全质量工作,进行施工技术难点课题的研究。高压水防治小组副组长:,主要负责高压水防治措施的制定,并监督检查落实情况,协助组长以及有关专家研究攻关高压水处理方案。高压水防治小组组员:,在施工过程中全面检查措施实施情况,记录所发生现象的详细资料,发现问题及时向领导汇报。一、项目部加大科研力度和资金投入,组织国内外高压水处理专家研究防治方案,项目部拟购买TSP203型超前地质预报系统,探测地质情况。二、施工前期和施工过程中详细了解工程的地形地质和水文地质情况,并密切注意地质条件的变化及地下出水的迹象,发现异常情况及时采取措施。三、加强超前地质探测和围岩监测,根据开挖面揭露的地质条

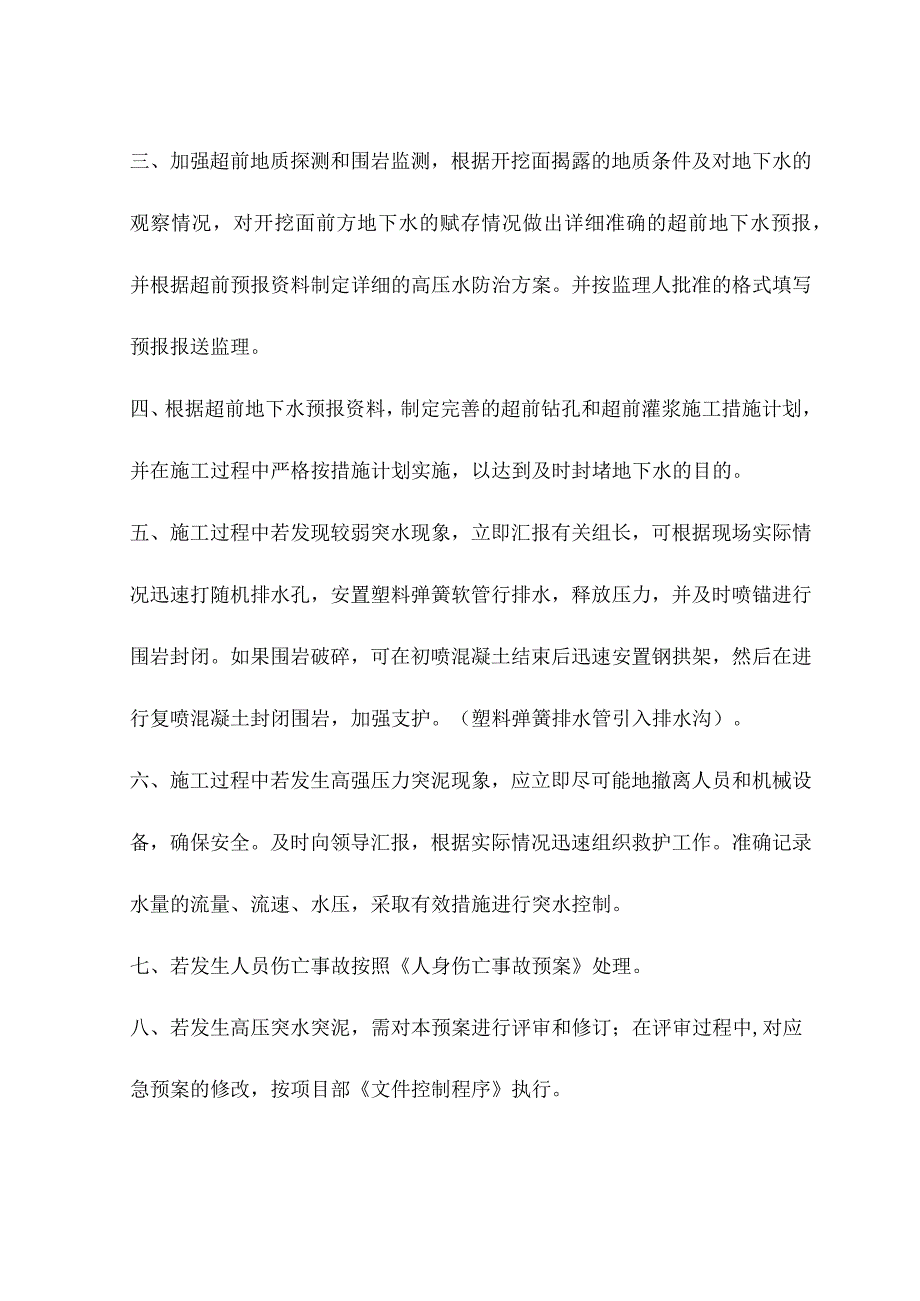

3、件及对地下水的观察情况,对开挖面前方地下水的赋存情况做出详细准确的超前地下水预报,并根据超前预报资料制定详细的高压水防治方案。并按监理人批准的格式填写预报报送监理。四、根据超前地下水预报资料,制定完善的超前钻孔和超前灌浆施工措施计划,并在施工过程中严格按措施计划实施,以达到及时封堵地下水的目的。五、施工过程中若发现较弱突水现象,立即汇报有关组长,可根据现场实际情况迅速打随机排水孔,安置塑料弹簧软管行排水,释放压力,并及时喷锚进行围岩封闭。如果围岩破碎,可在初喷混凝土结束后迅速安置钢拱架,然后在进行复喷混凝土封闭围岩,加强支护。(塑料弹簧排水管引入排水沟)。六、施工过程中若发生高强压力突泥现象,
4、应立即尽可能地撤离人员和机械设备,确保安全。及时向领导汇报,根据实际情况迅速组织救护工作。准确记录水量的流量、流速、水压,采取有效措施进行突水控制。七、若发生人员伤亡事故按照人身伤亡事故预案处理。八、若发生高压突水突泥,需对本预案进行评审和修订;在评审过程中,对应急预案的修改,按项目部文件控制程序执行。XXX水电枢纽工程项目经理部20xx年12月8日岩爆预案编制:复核:审批:XXX辅助洞岩爆预案辅助洞工程地处青藏高原向四川盆地过渡的地貌斜坡地带,XXXill山势雄厚,重峦叠嶂,沟谷深切,主体山峰高程4000M以上,最高峰4488M,最大高差达3000M以上;辅助洞最大埋深约为2375M,埋深大
5、于1500M的洞段长度约12875M,占全洞长度的73.1%。本标段岩石主要以大理岩、角砾大理岩、条带云母大理岩、结晶灰岩为主,由于埋深和地质的原因,存在极强的高地应力,易产生岩爆。为保证项目部顺利安全地完成施工任务,确保人身和机械设备的安全,特制定本预案。一、成立项目部岩爆防治小组:岩爆防治小组组长:(联系电话:)全面负责项目部施工安全质量工作,进行施工技术难点课题的研究。岩爆防治小组副组长:,负责施工现场岩爆防治,制定完善防治措施,协助组长和有关专家进行施工技术难点的攻关。岩爆防治小组组员:,具体负责施工过程岩爆防治措施的实施与监督,指导施工队伍进行岩爆的处理。准确掌握施工过程中的情况,发
6、现问题及时汇报组长。一、项目部组加大科研力度和资金投入,组织国内外地质专家研究岩爆处理方案。二、项目部加强超前地质探测和围岩监测,及时掌握地质情况,制定出完善的岩爆防治措施。详细记录施工过程出现岩爆的时间、桩号、埋深、围岩类别等资料,综合分析归纳出岩爆发生的规律,增强岩爆发生的预见性。三、进入高埋深段之后,施工过程中若发现岩爆或前期征兆及时向项目部领导汇报。四、根据现场实际情况,若岩爆强度弱,可及时对围岩实施喷水,湿润围岩,降低强度;若岩爆强度稍强,可及时实施喷水,在湿润围岩降低强度后,迅速进行喷锚支护,封闭围岩;若岩爆强度大,应迅速撤离人员、设备,待岩爆稍弱后,迅速实施喷水和喷锚作业,封闭围岩,以降低岩爆的发生。五、若岩爆造成一定的人身伤亡事故,按照人身伤亡事故预案处理。六、需对本预案进行评审和修订;在评审过程中,对应急预案的修改,按项目部文件控制程序执行。XXX局集团公司XXX水利枢纽工程项目经理部20xx年12月8日
